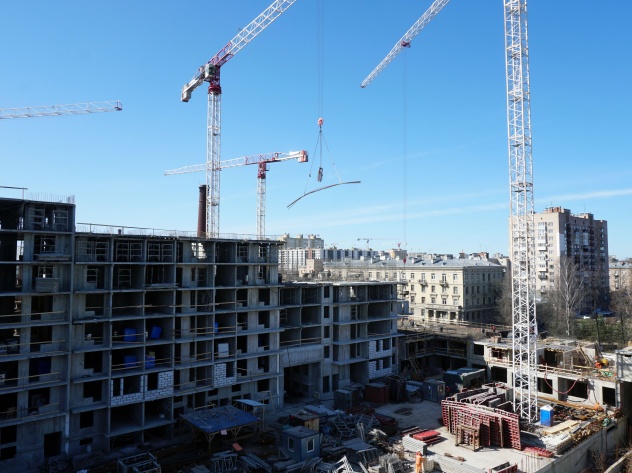

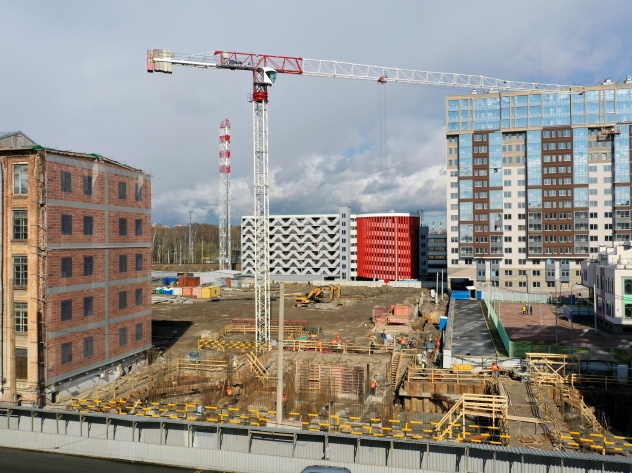

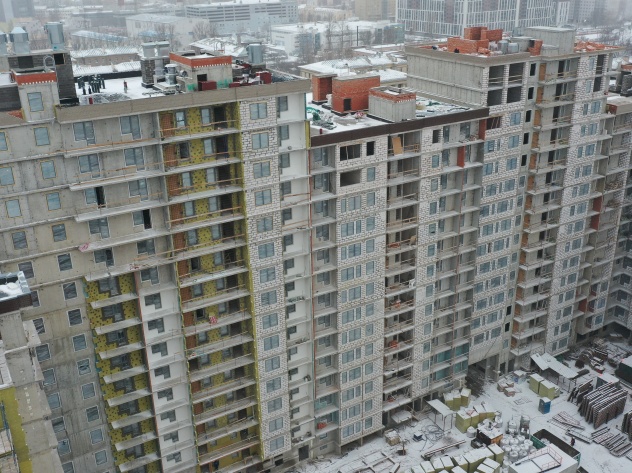

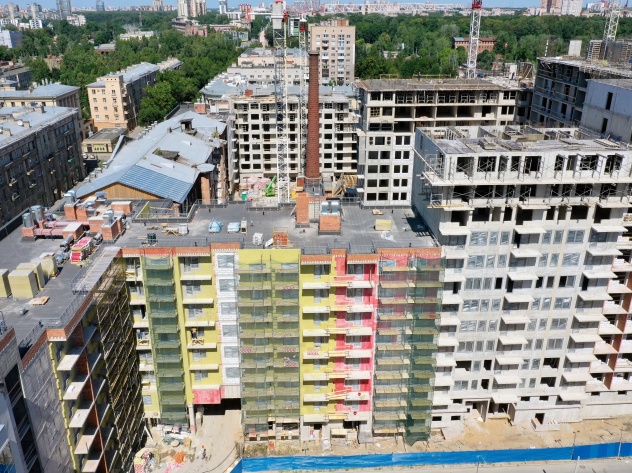

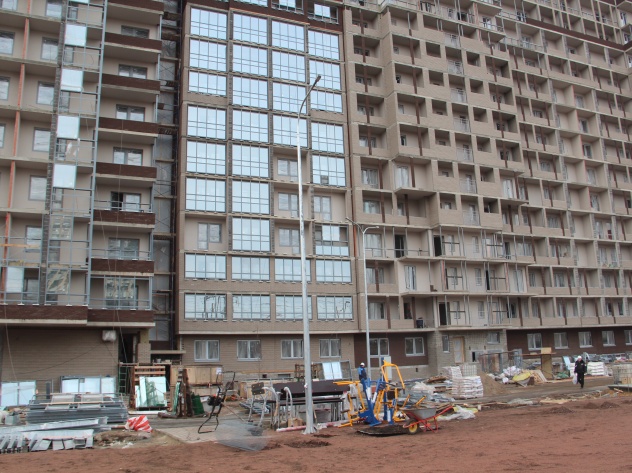

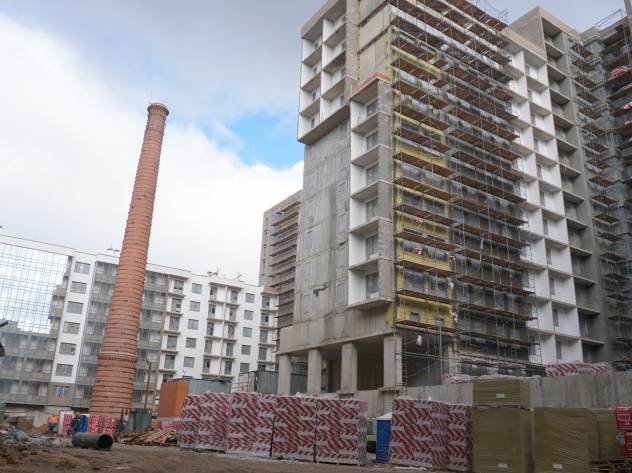

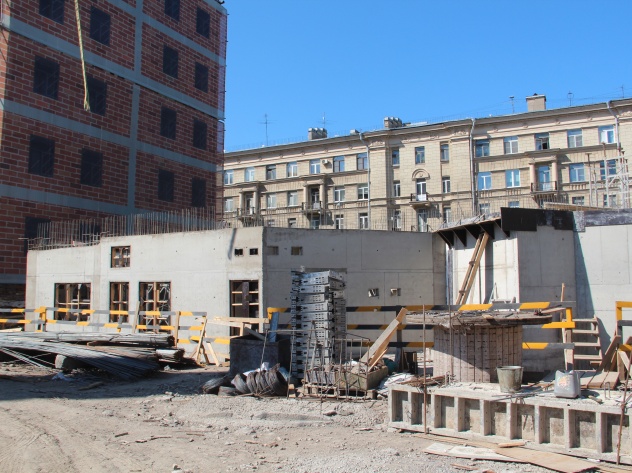

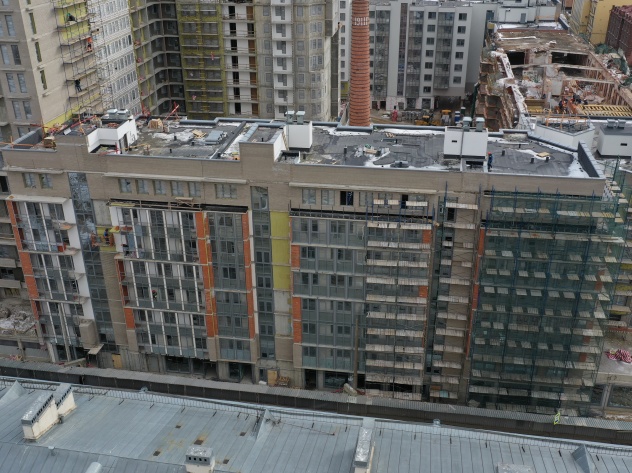

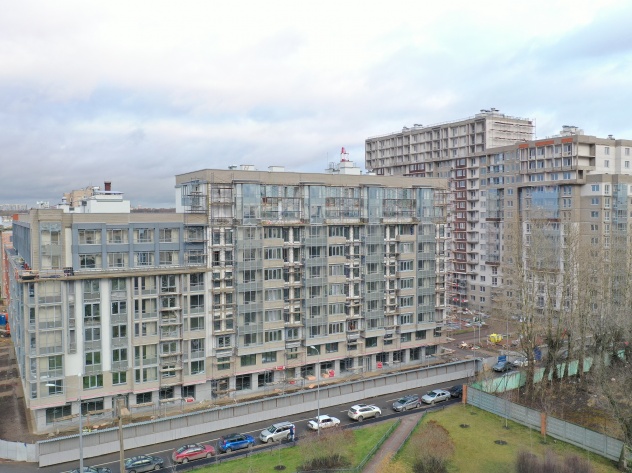

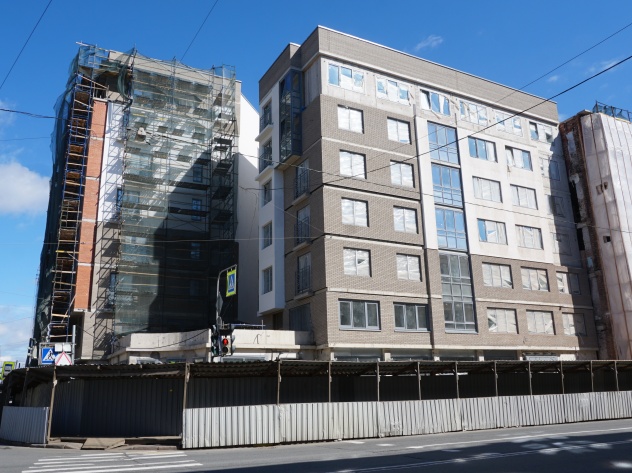

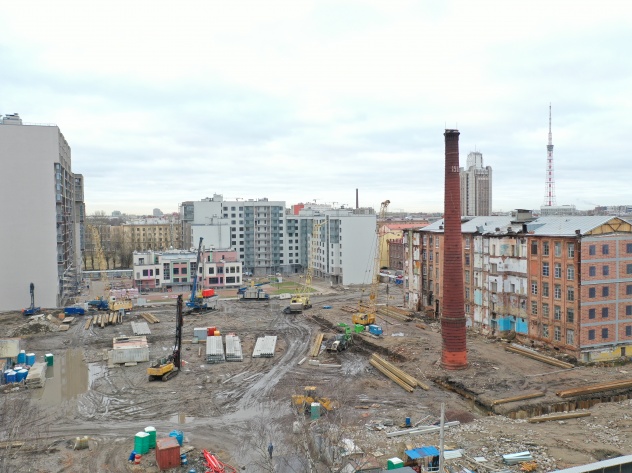

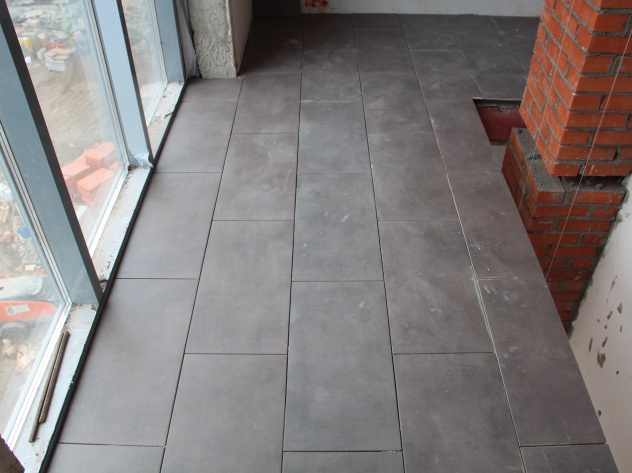

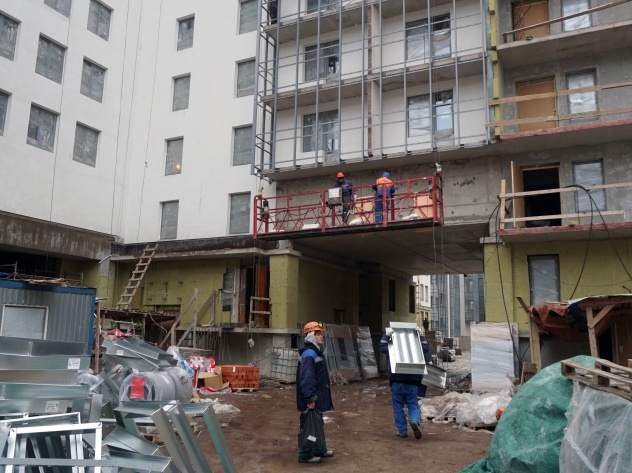

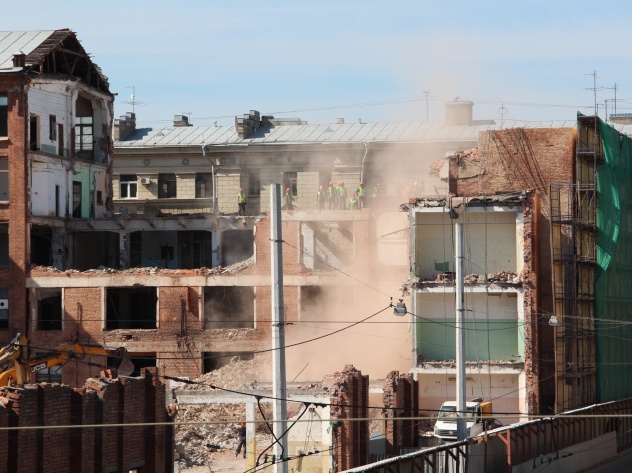

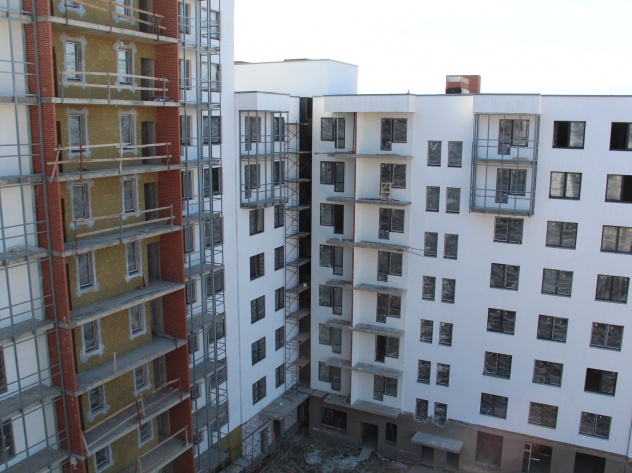

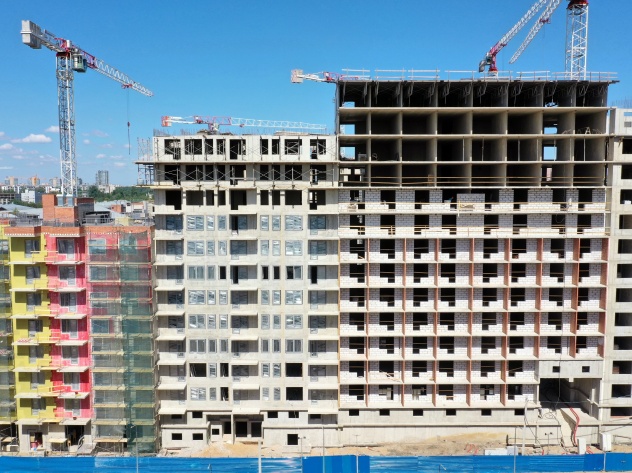

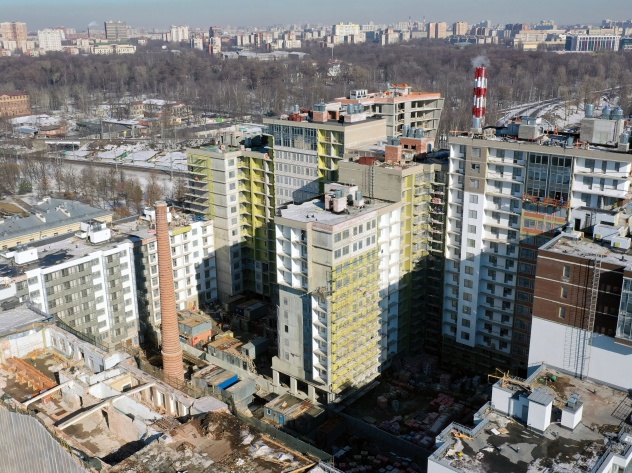

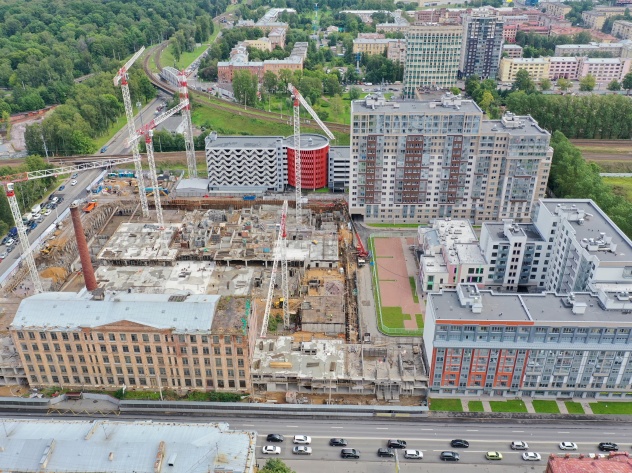

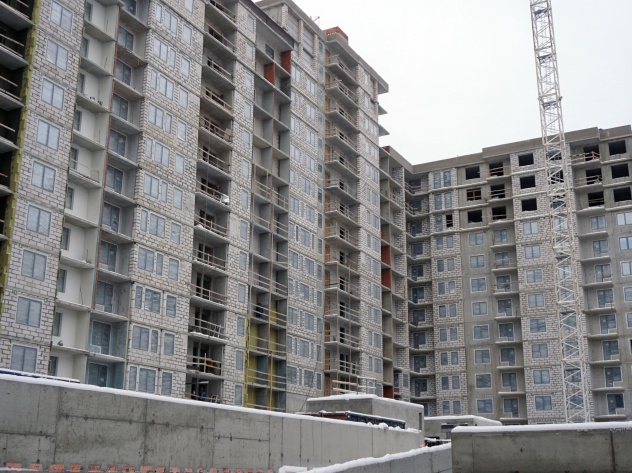

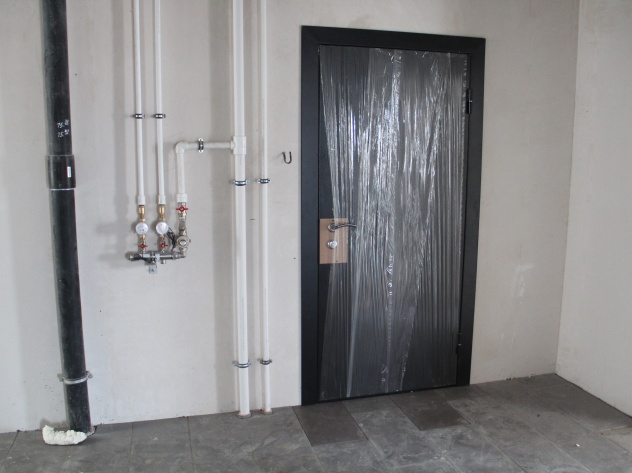

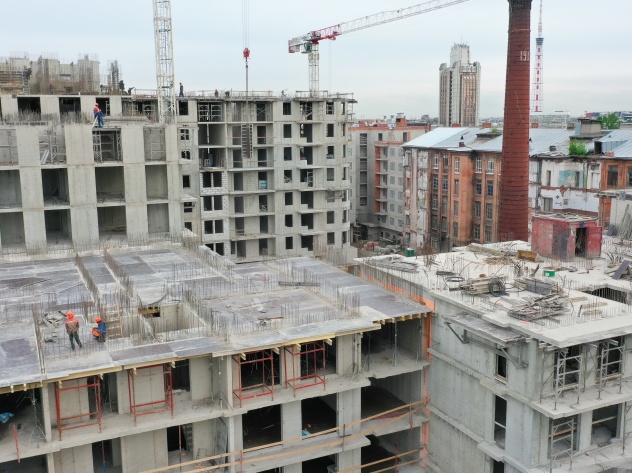

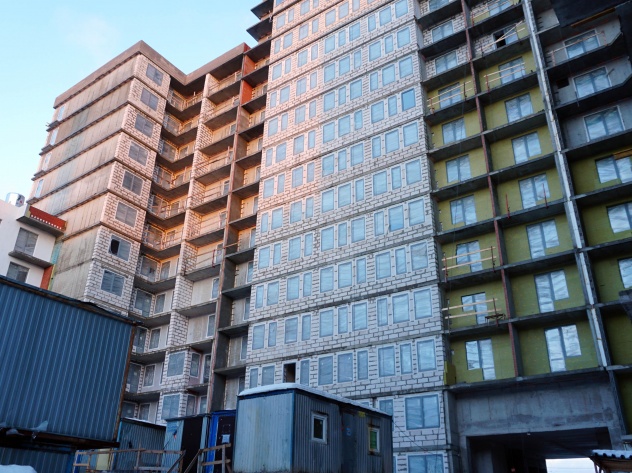

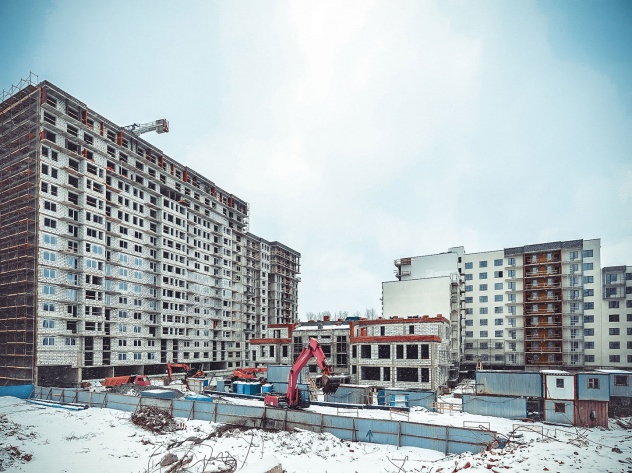

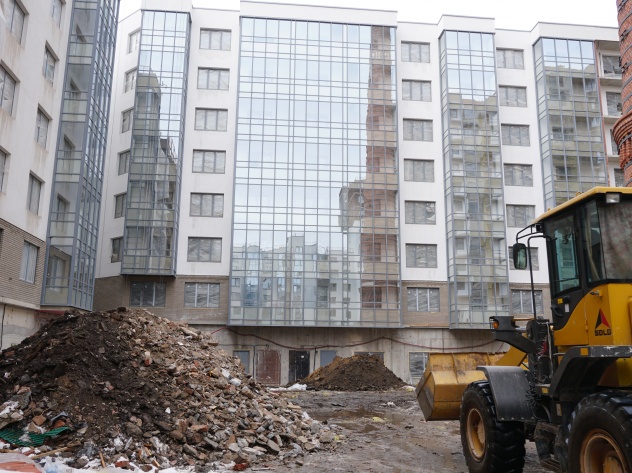

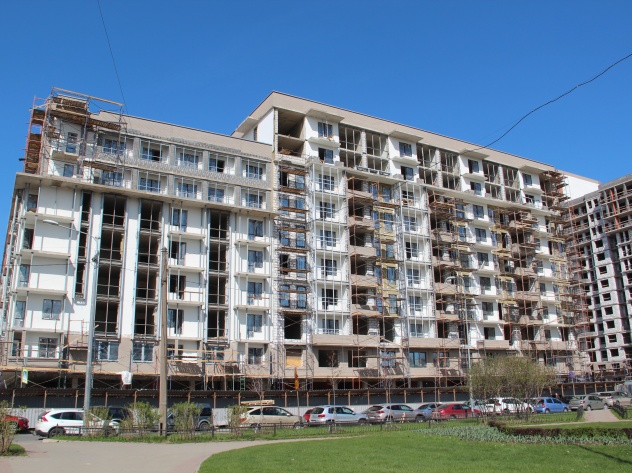

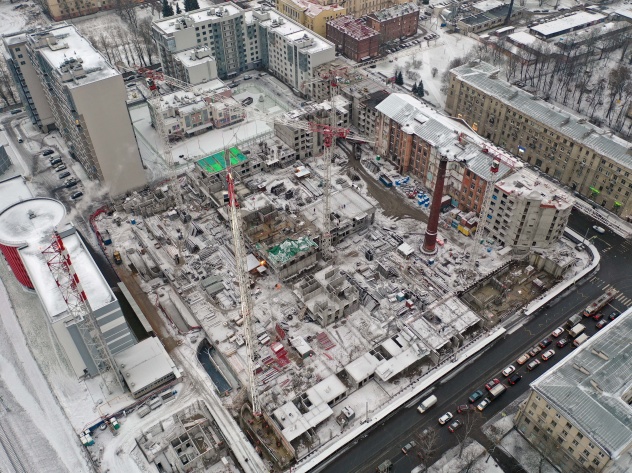

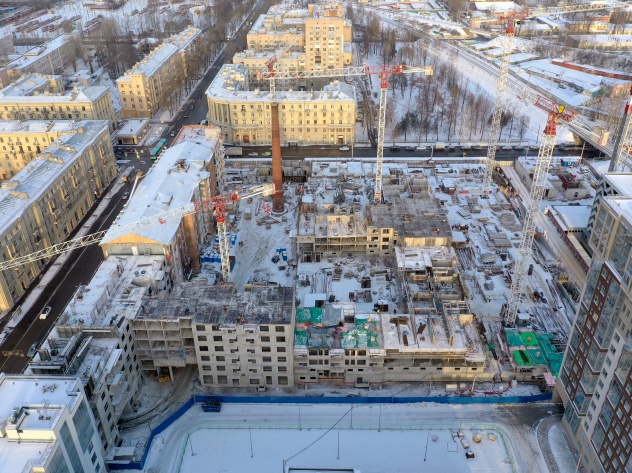

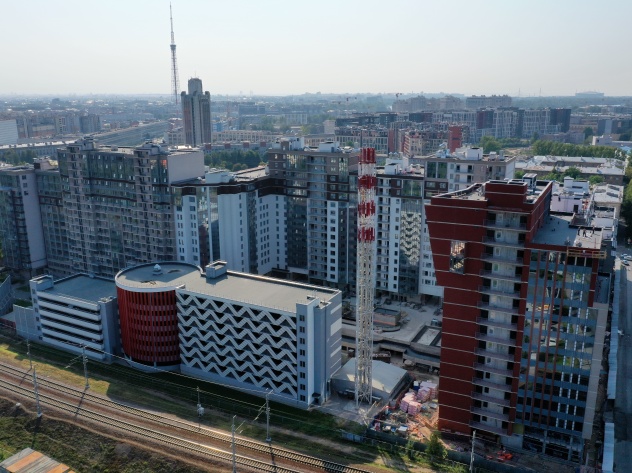

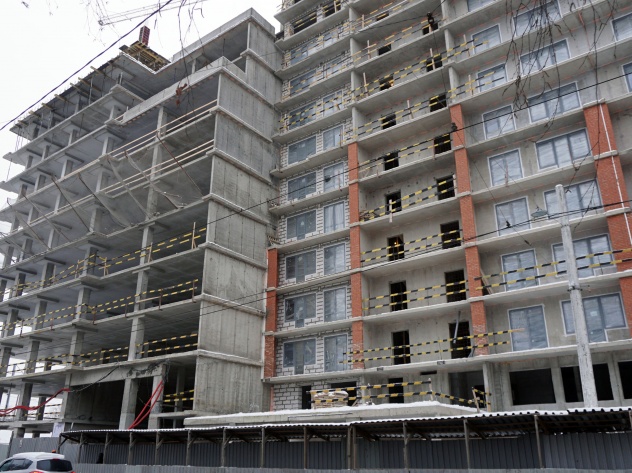

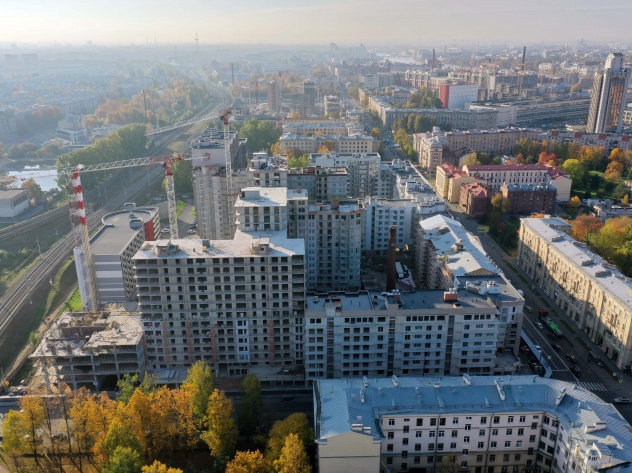

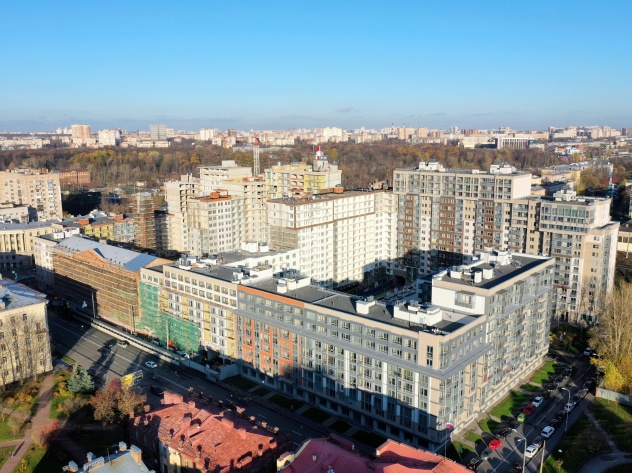

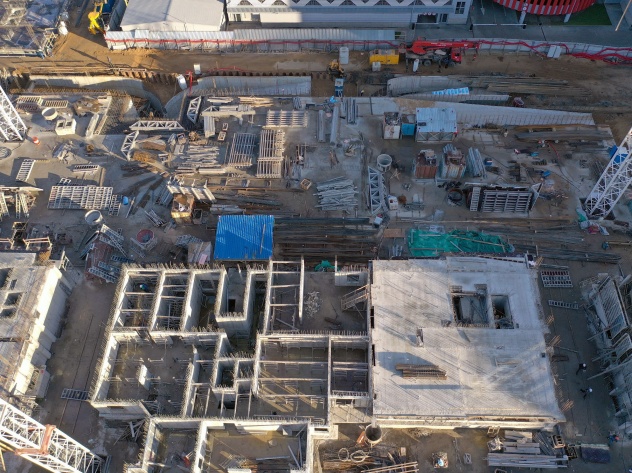

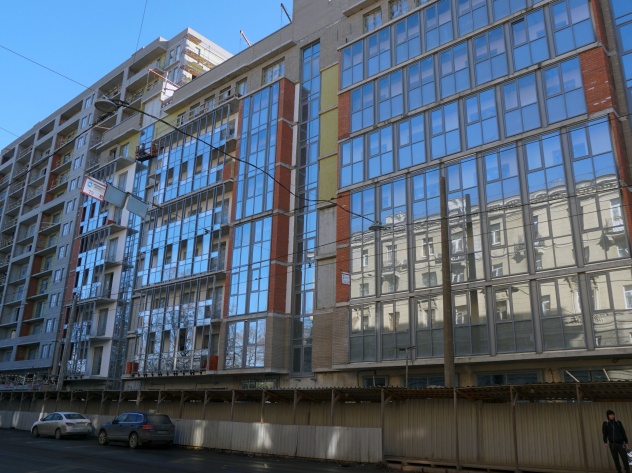

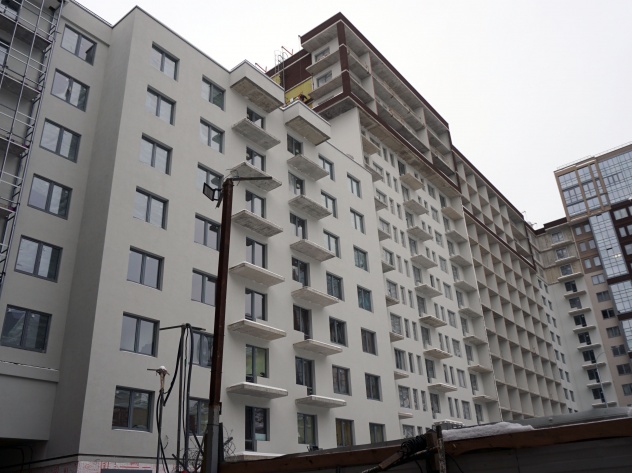

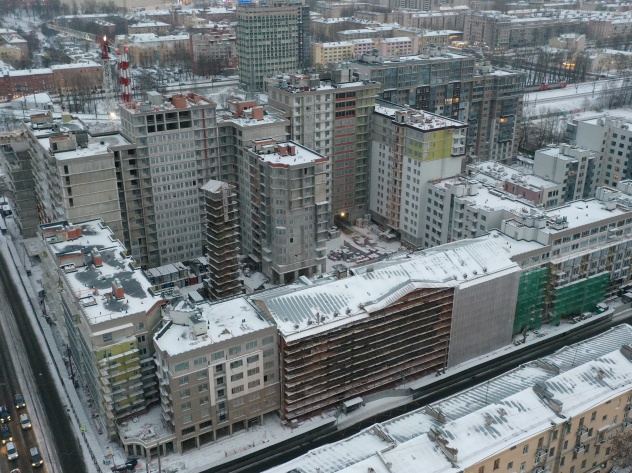

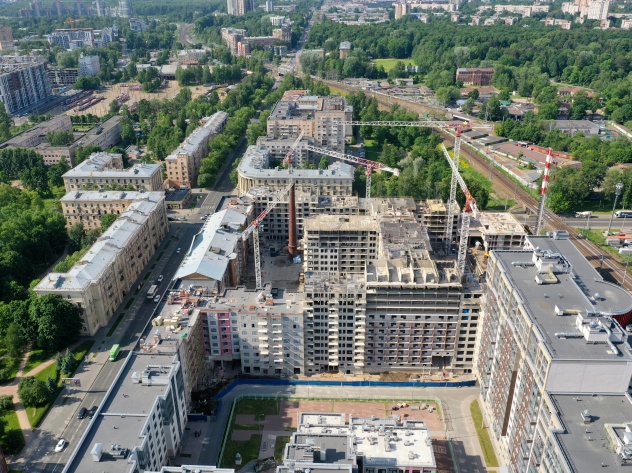

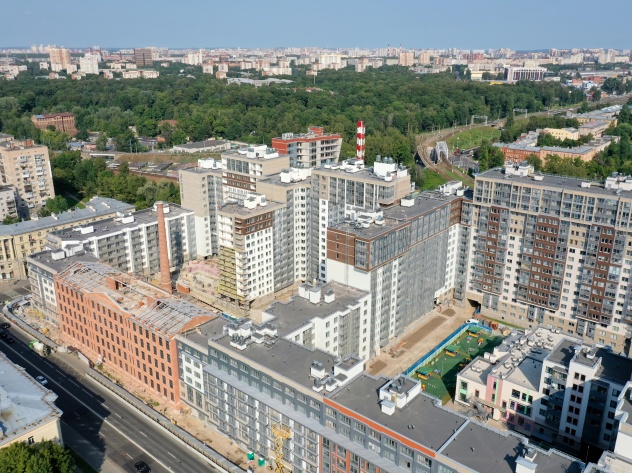

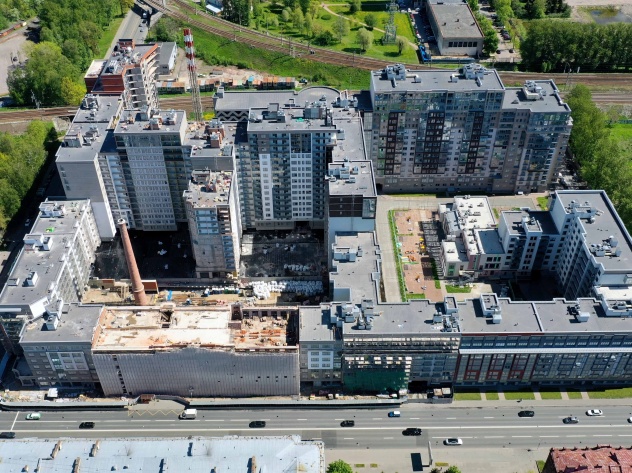

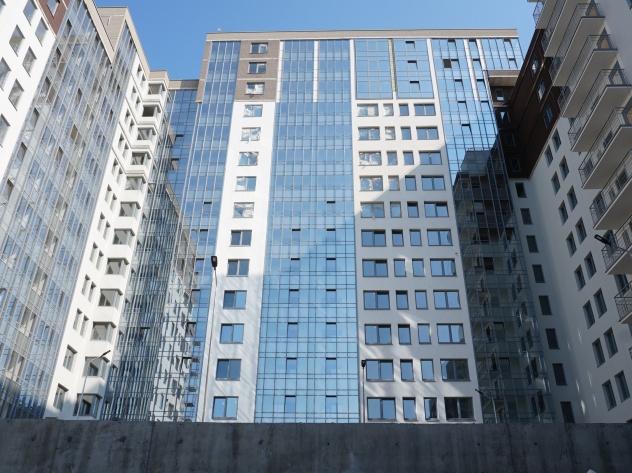

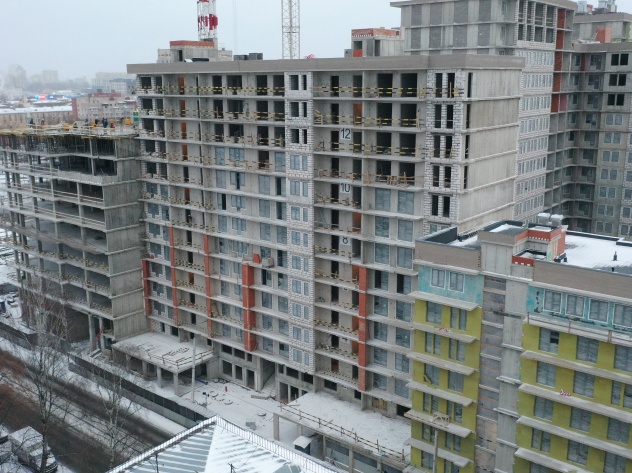

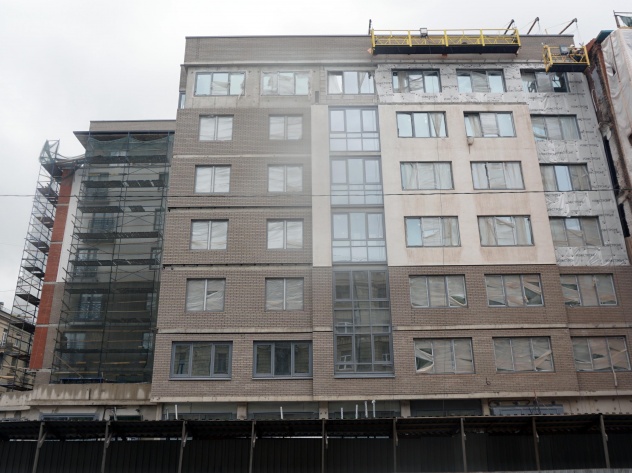

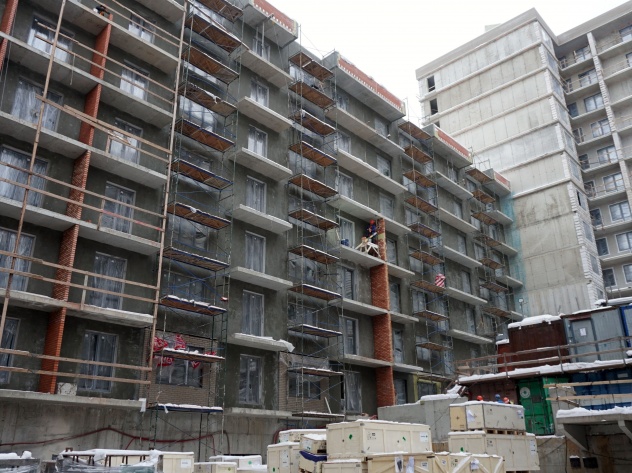

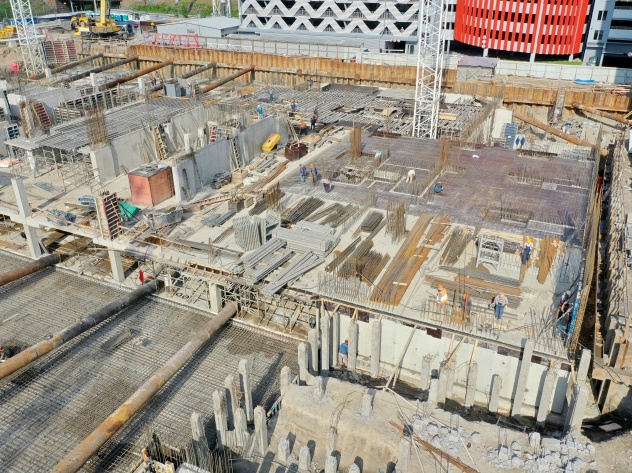

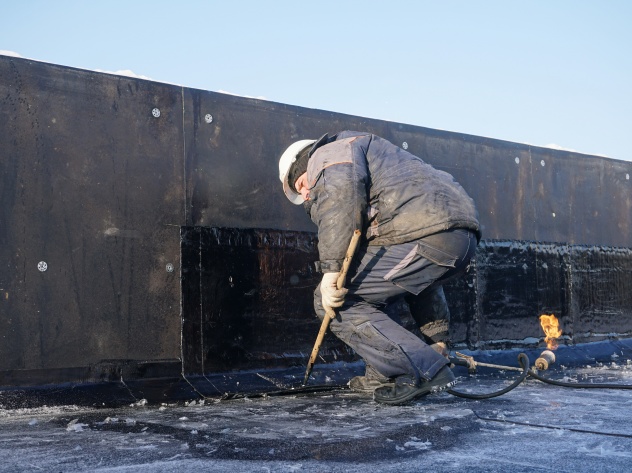

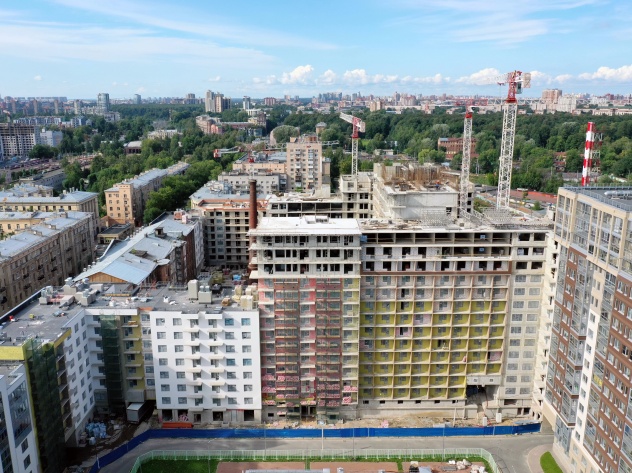

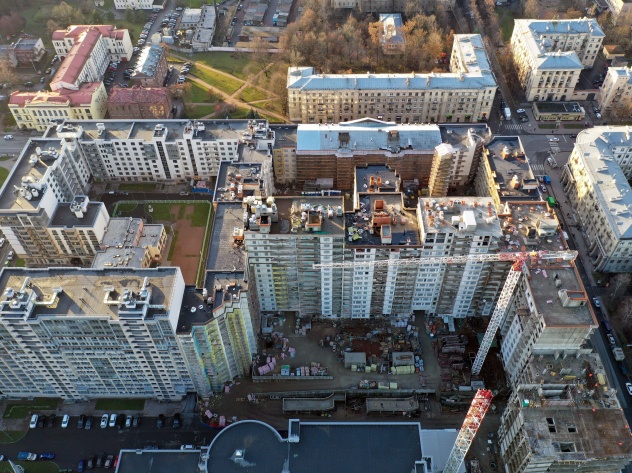

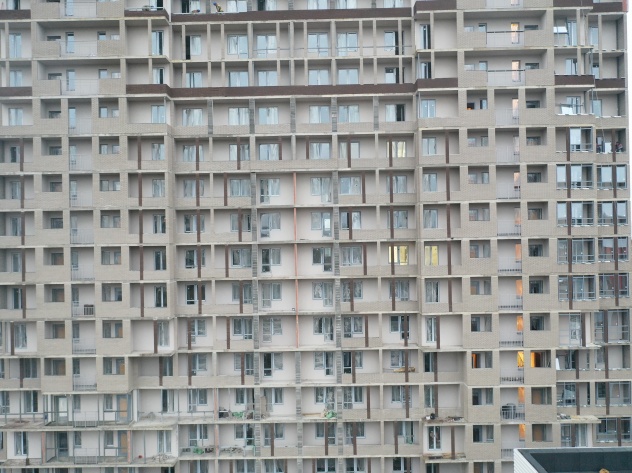

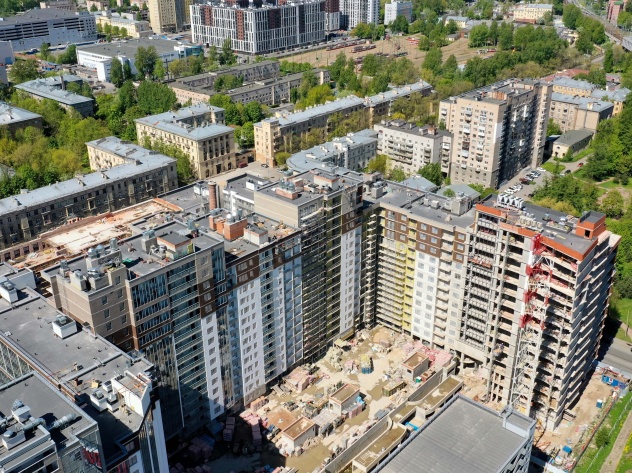

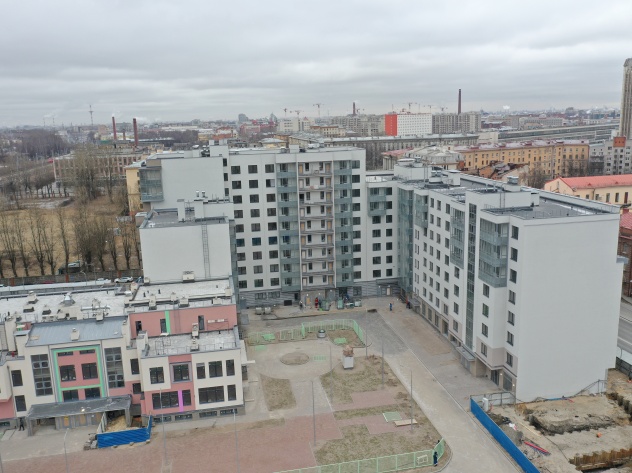

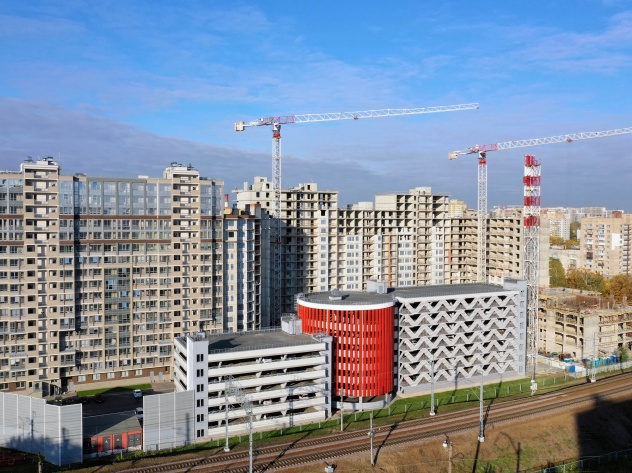

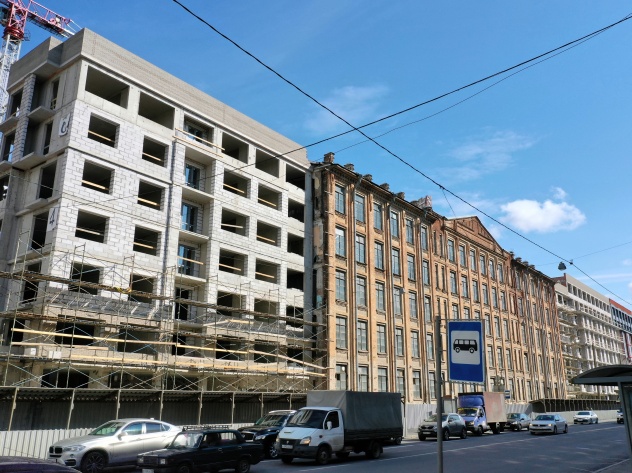

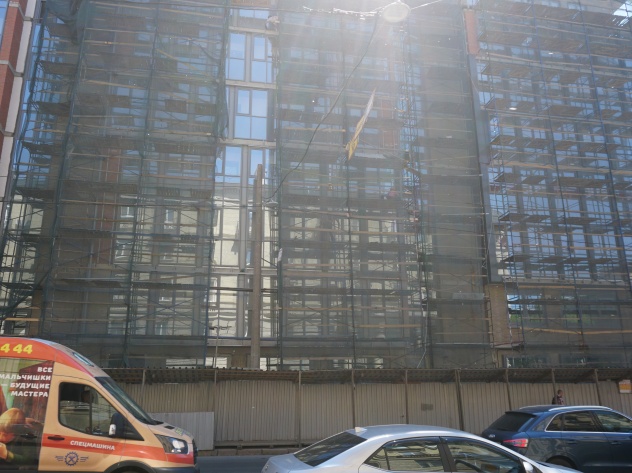

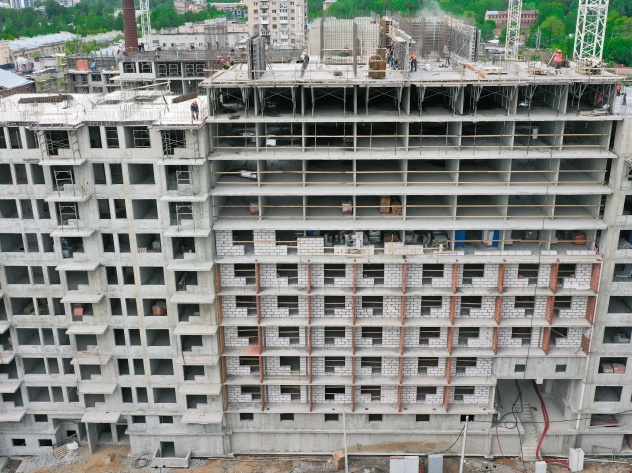

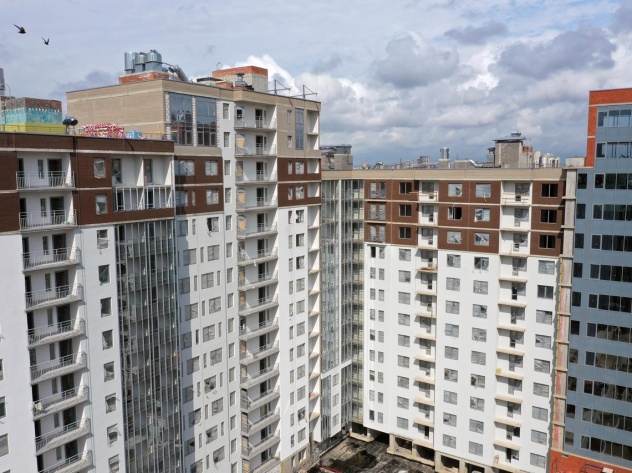

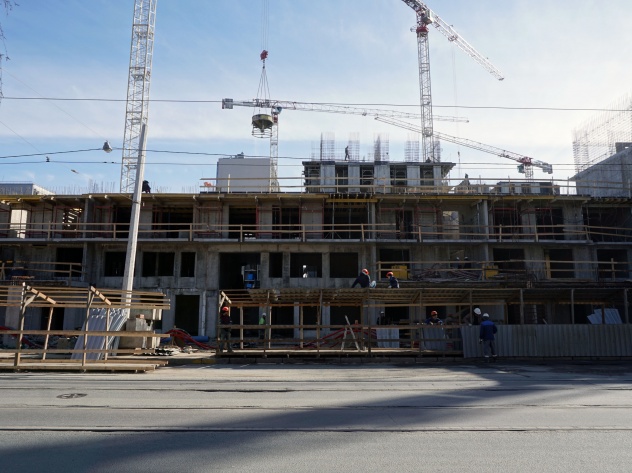

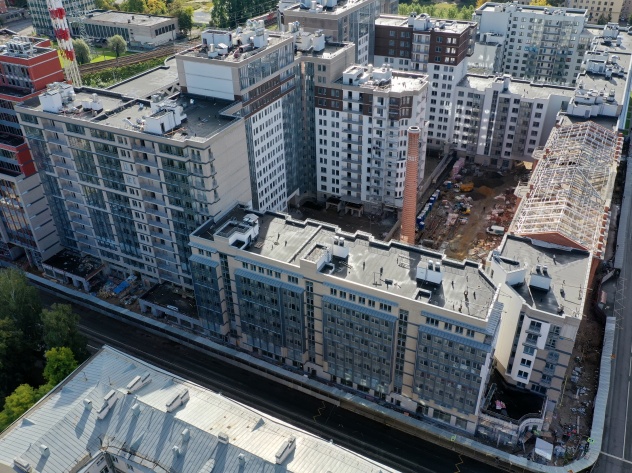

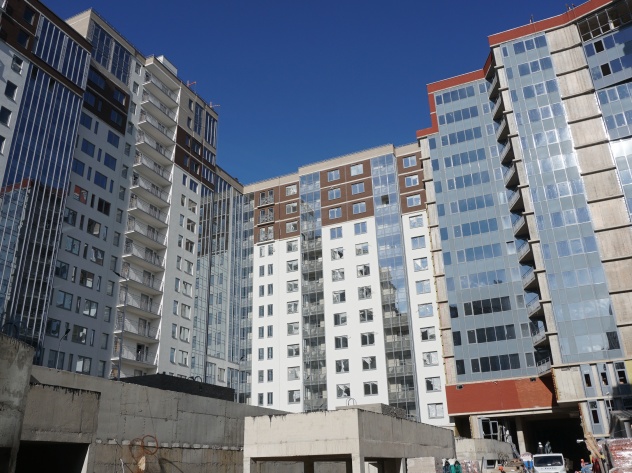

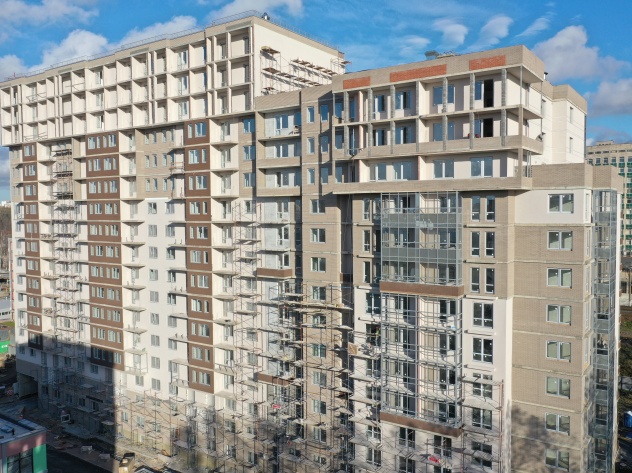

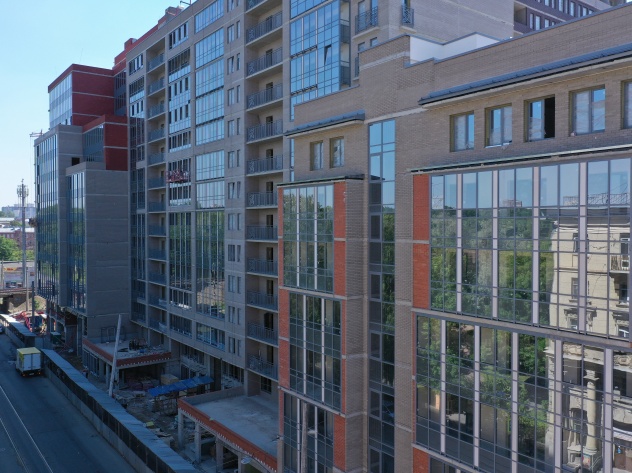

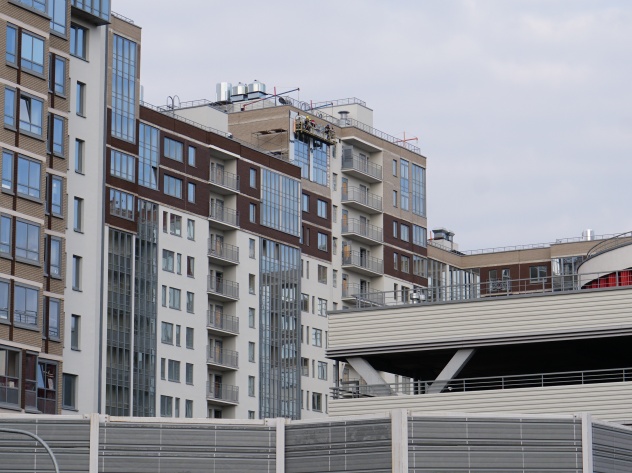

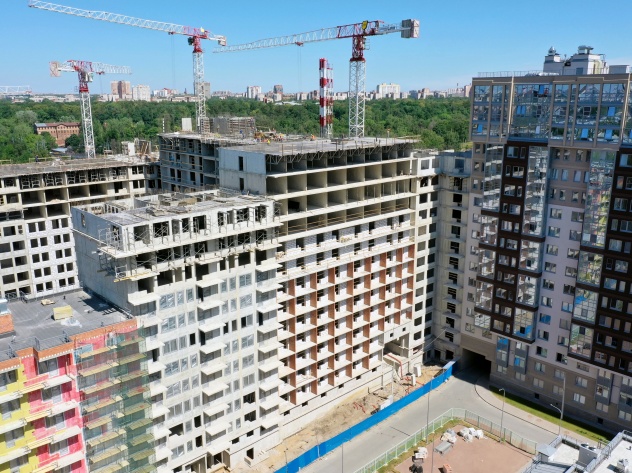

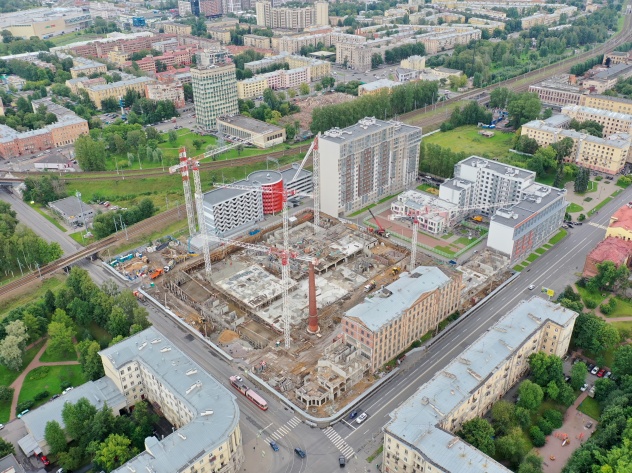

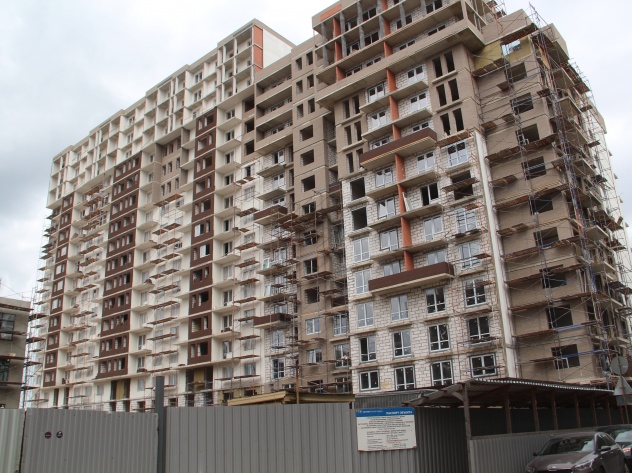

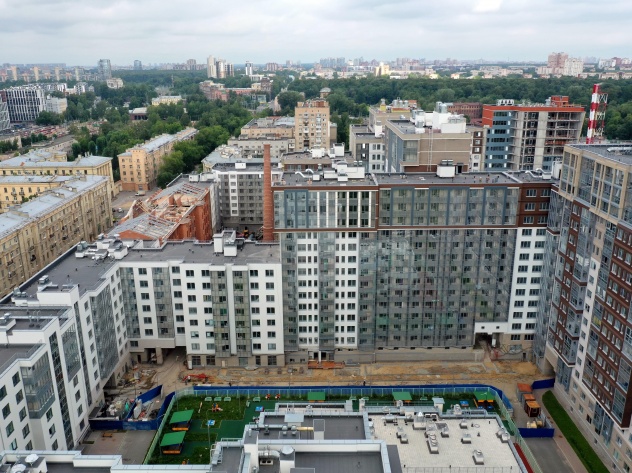

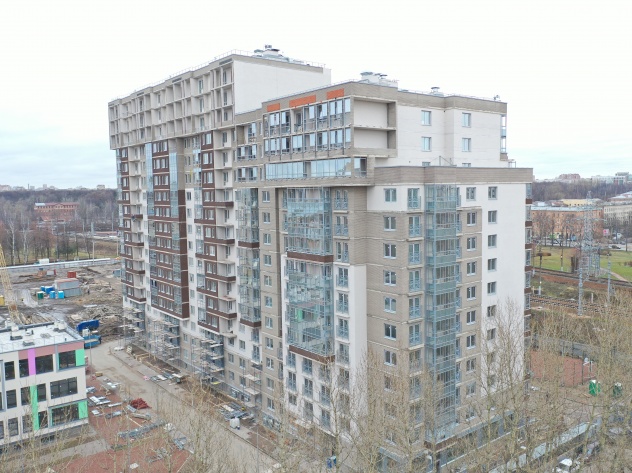

Ноябрь 2019 II половина

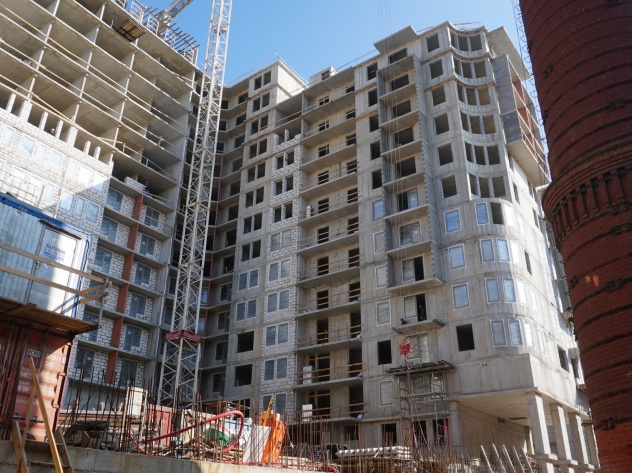

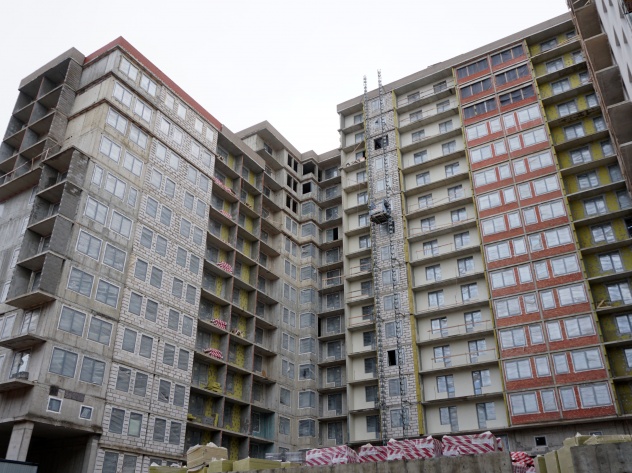

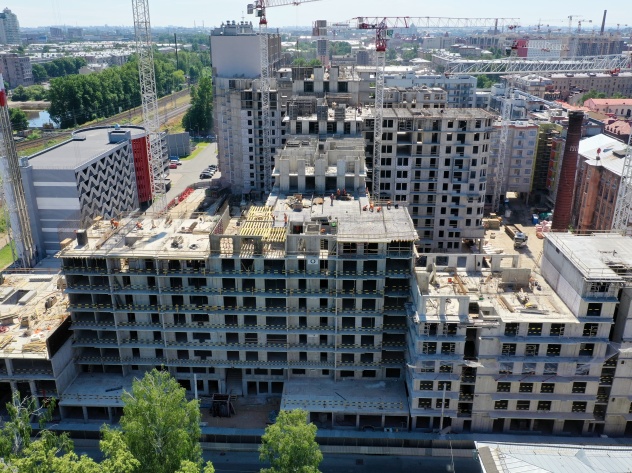

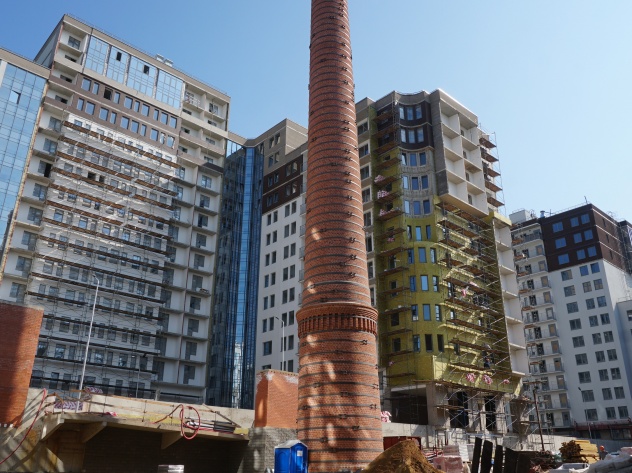

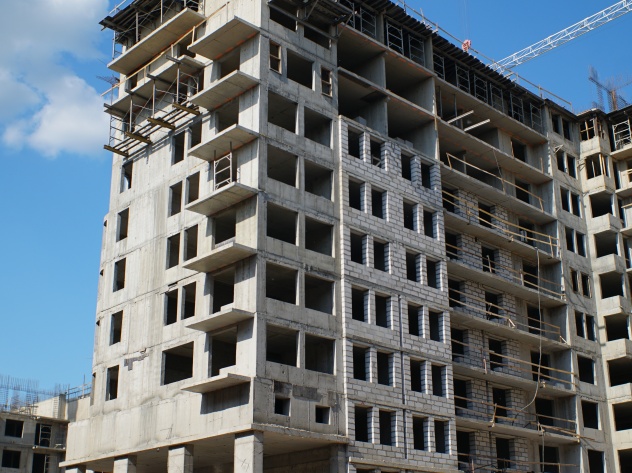

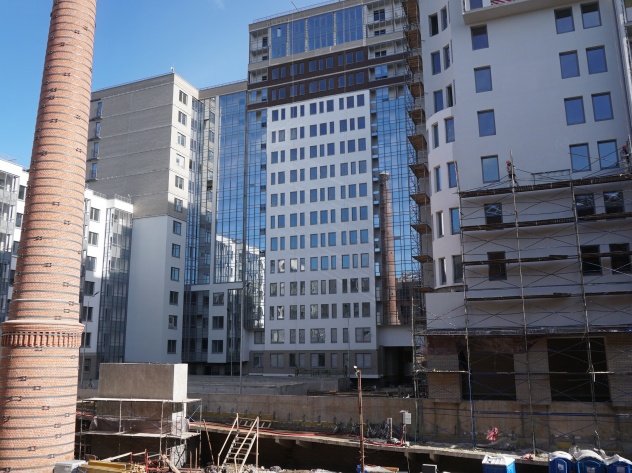

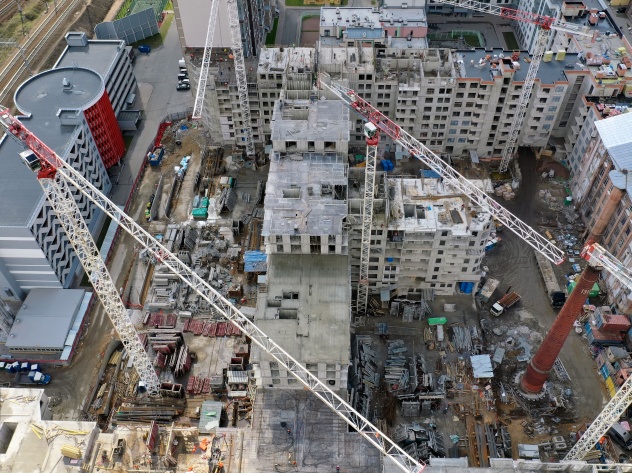

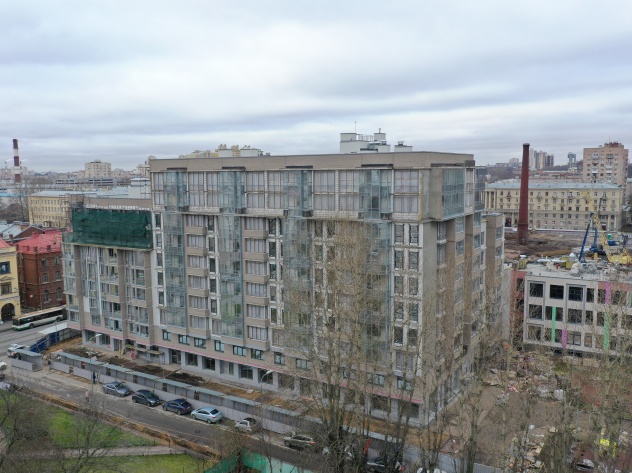

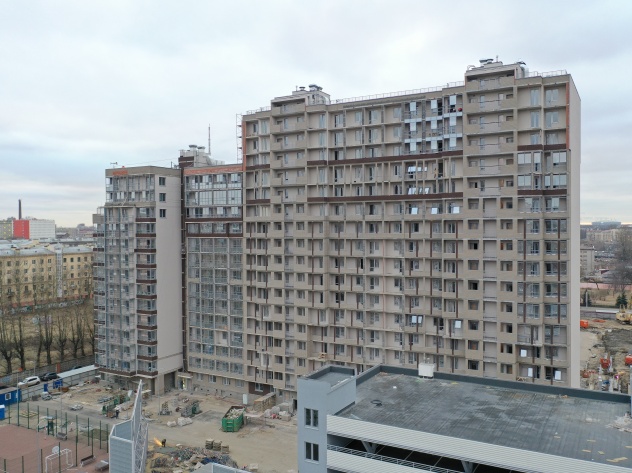

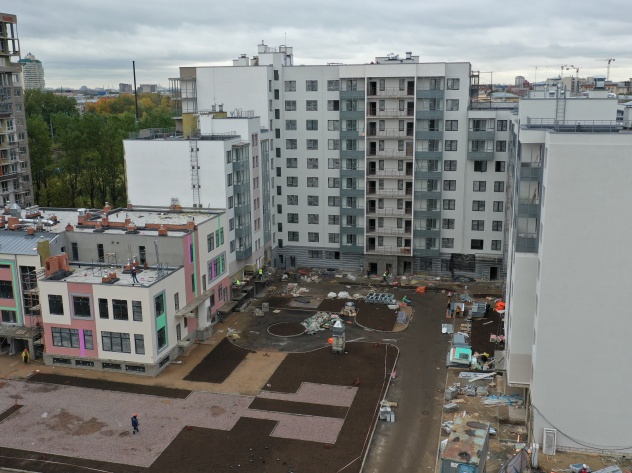

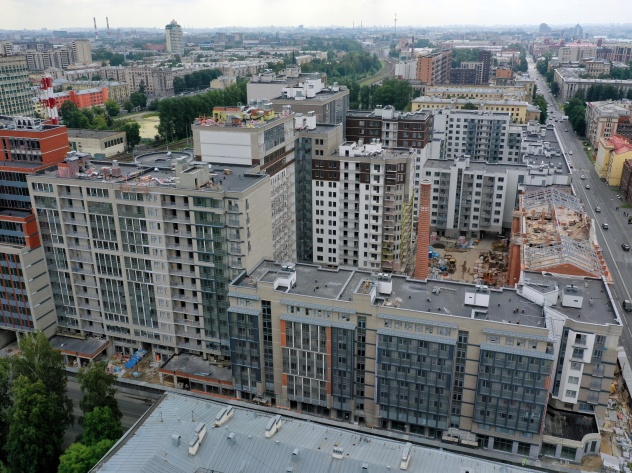

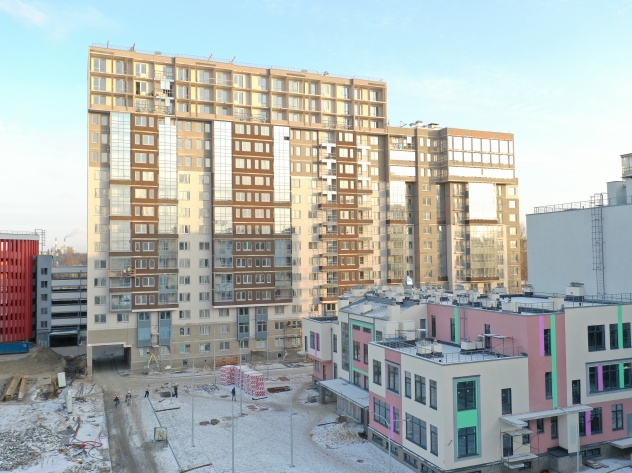

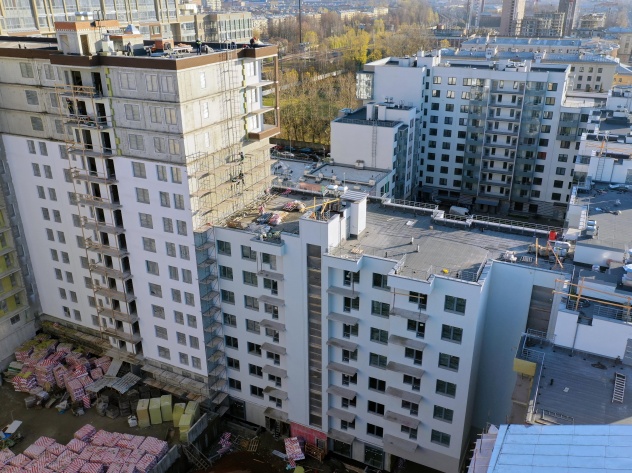

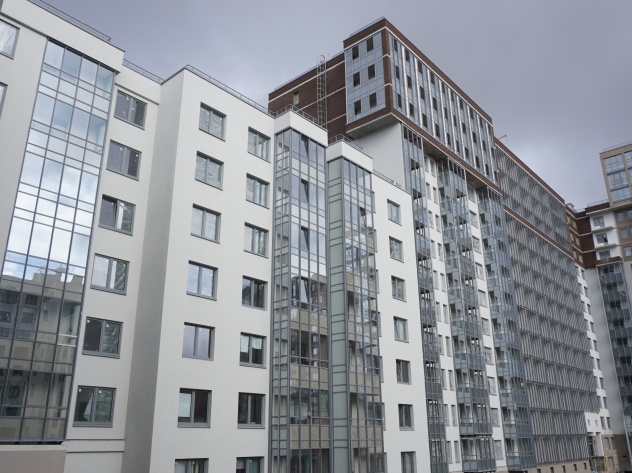

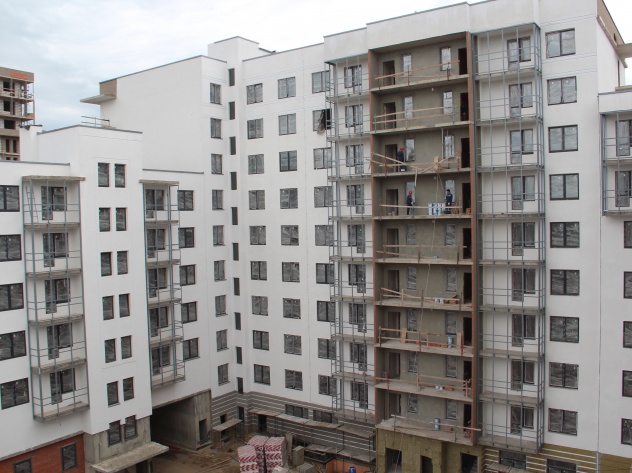

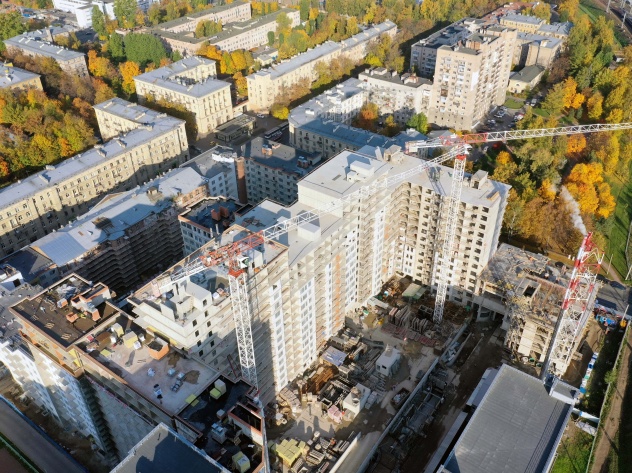

Ход строительстваНоябрь 2019 II половинаХод строительстваНоябрь 2019 II половинаХод строительстваНоябрь 2019 II половинаХод строительстваНоябрь 2019 II половинаХод строительстваНоябрь 2019 II половинаХод строительстваНоябрь 2019 II половинаХод строительстваНоябрь 2019 II половинаХод строительстваНоябрь 2019 II половинаХод строительстваНоябрь 2019 II половинаХод строительстваНоябрь 2019 II половинаХод строительстваНоябрь 2019 II половинаХод строительстваНоябрь 2019 II половинаХод строительстваНоябрь 2019 II половинаХод строительстваНоябрь 2019 II половина14 ФОТО Показать все

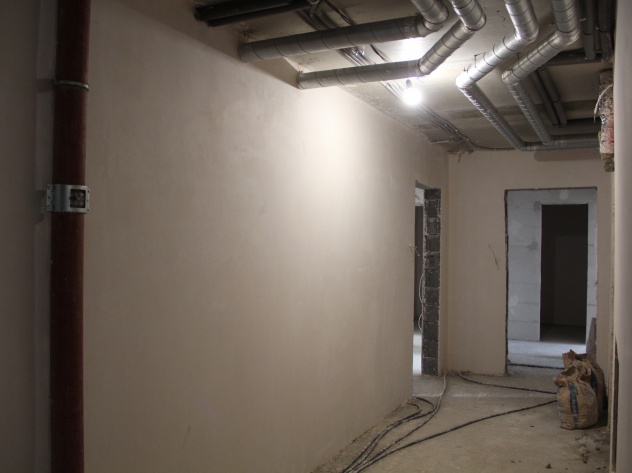

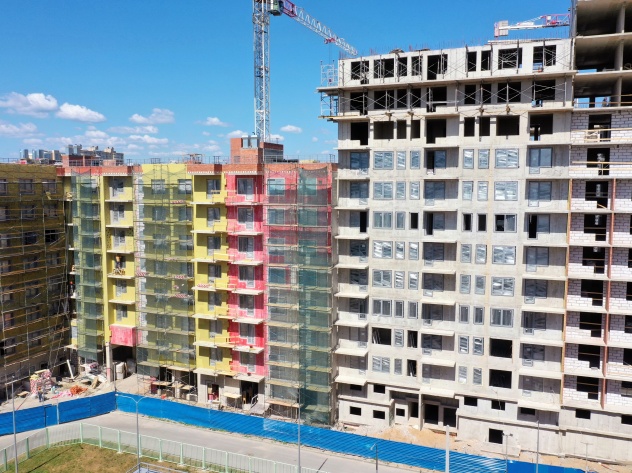

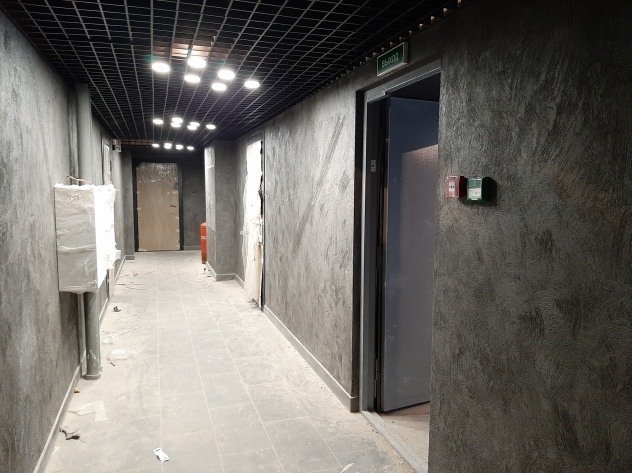

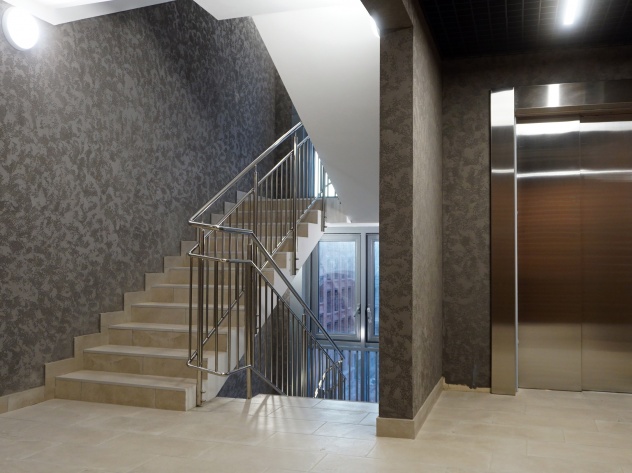

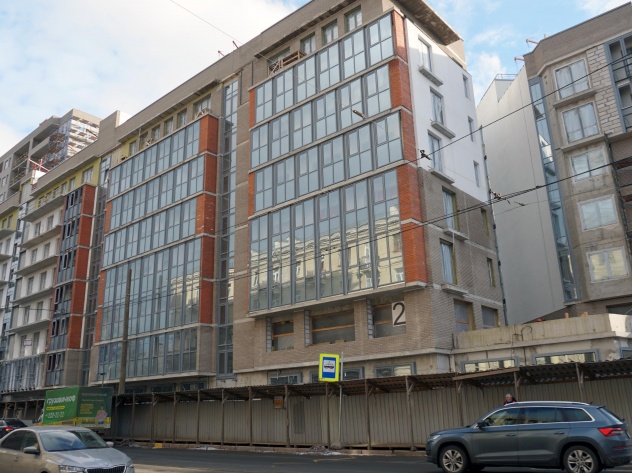

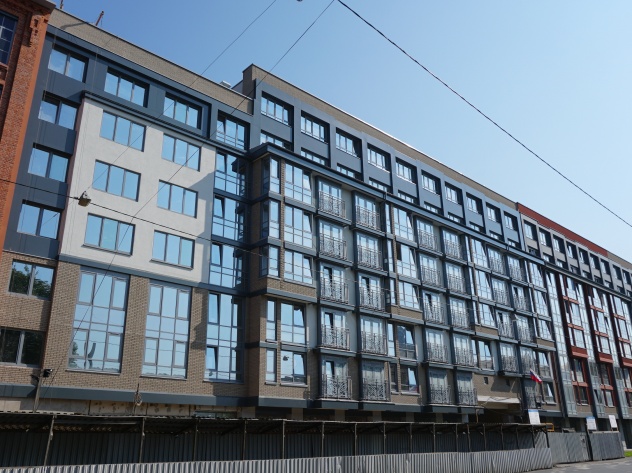

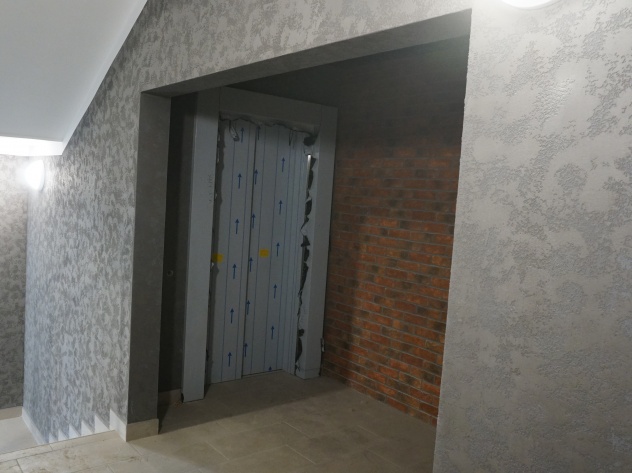

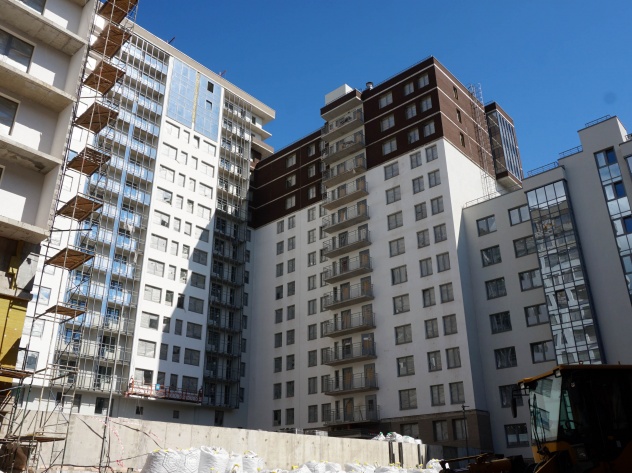

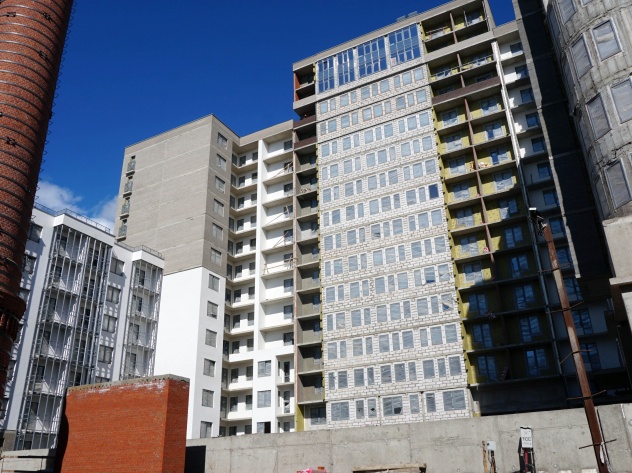

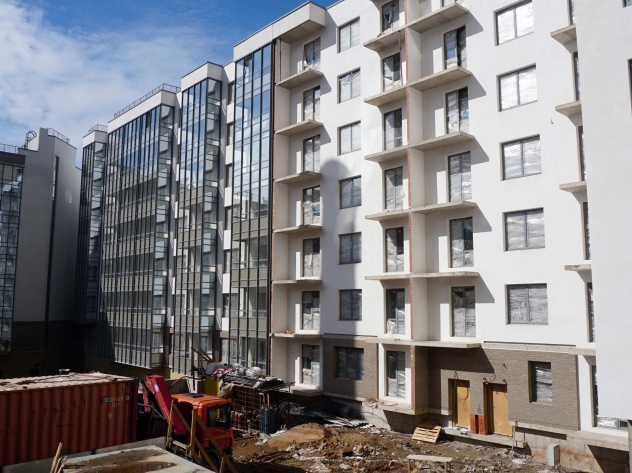

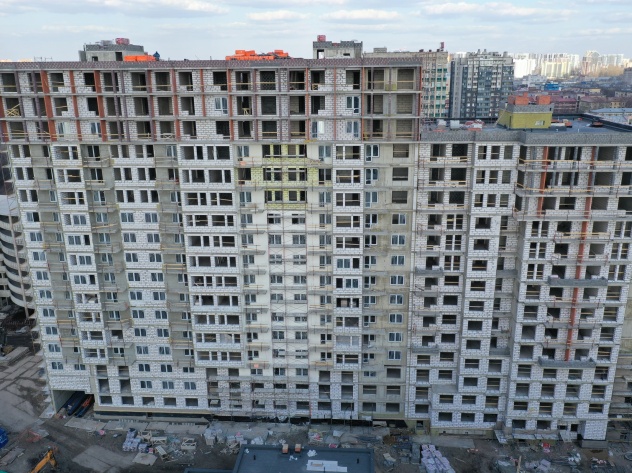

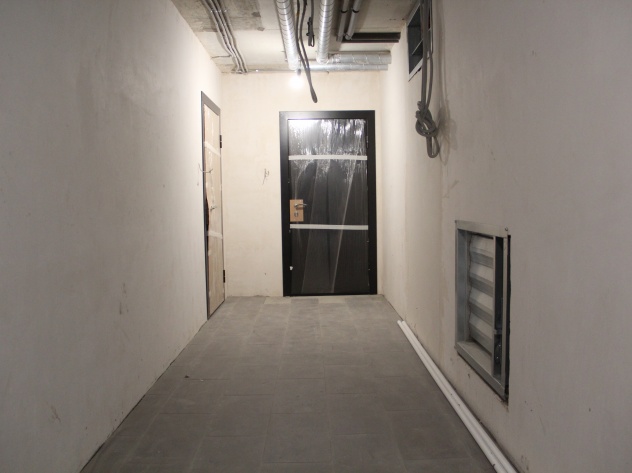

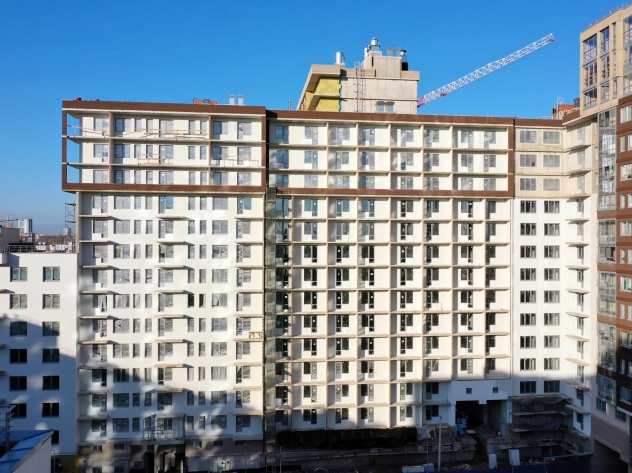

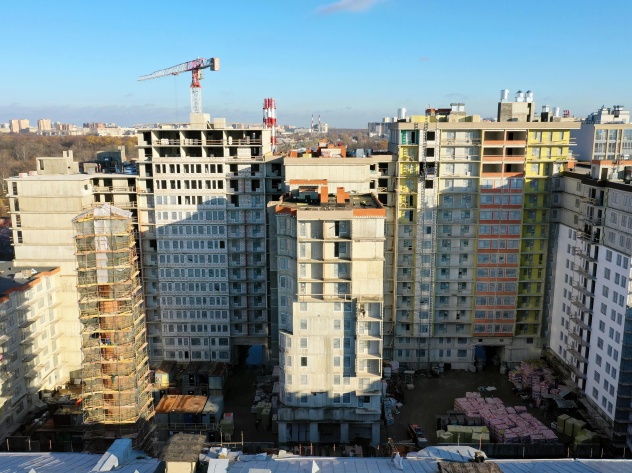

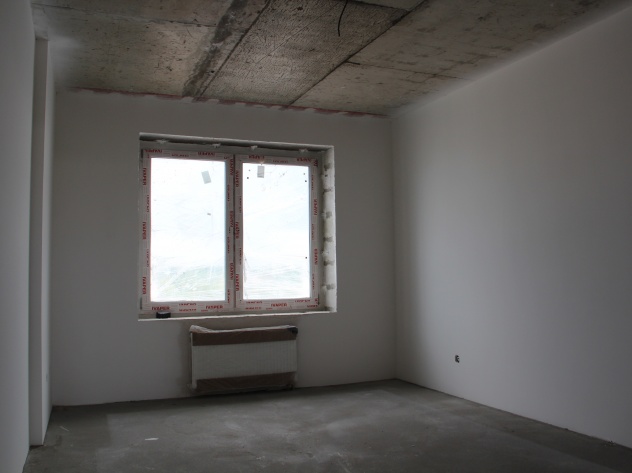

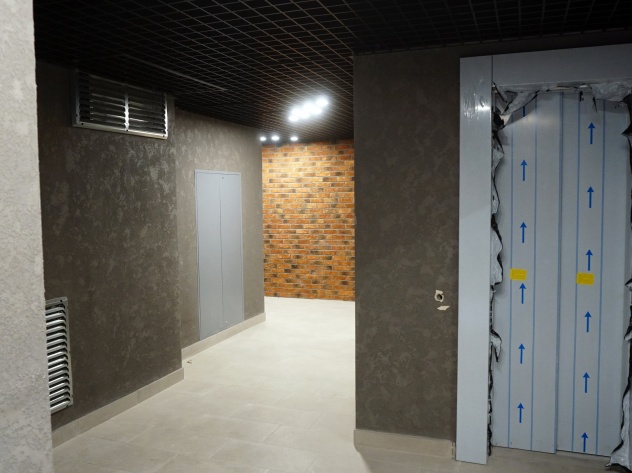

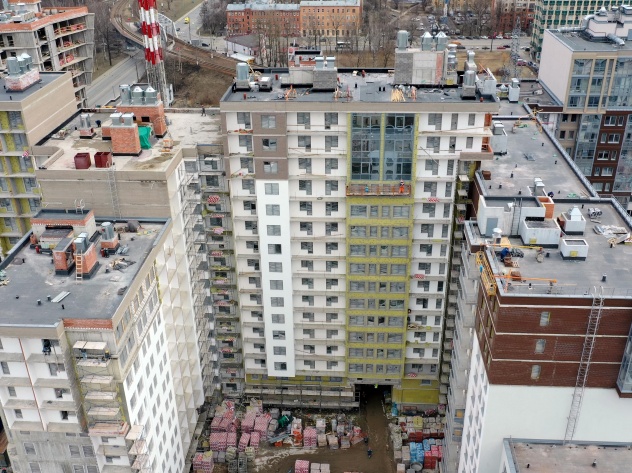

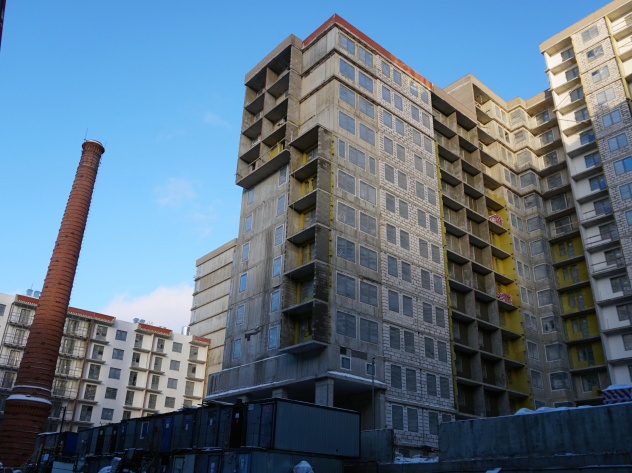

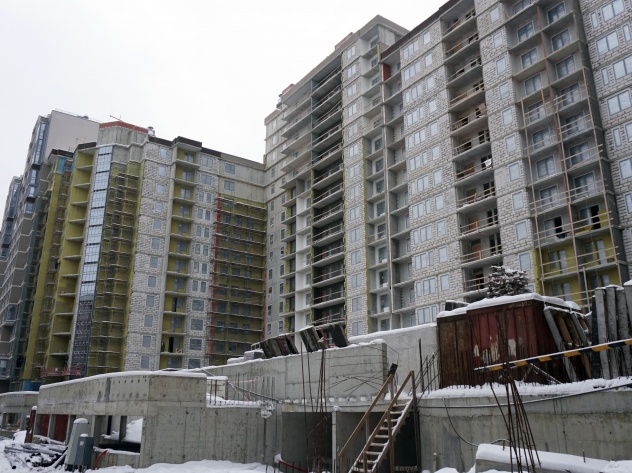

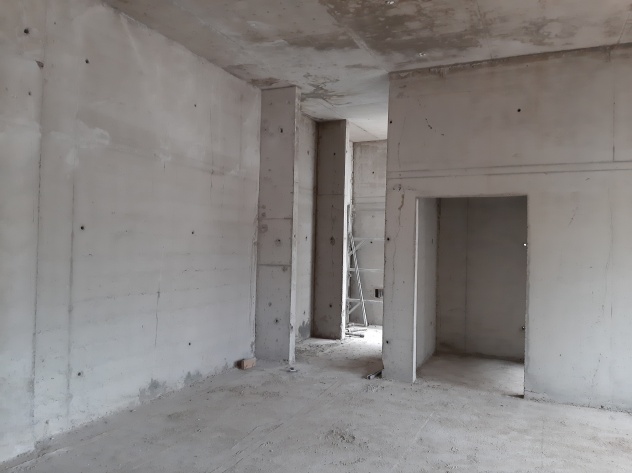

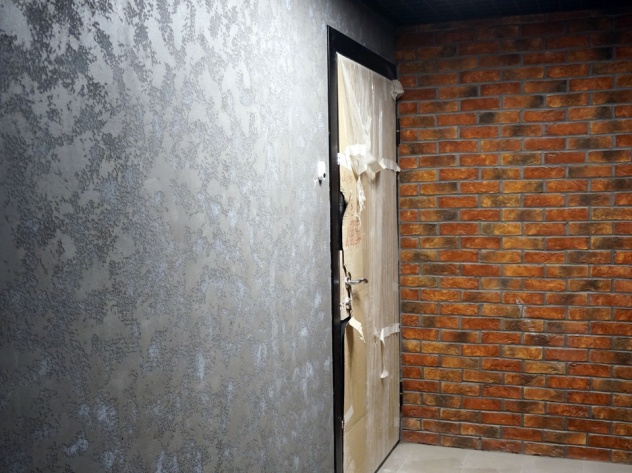

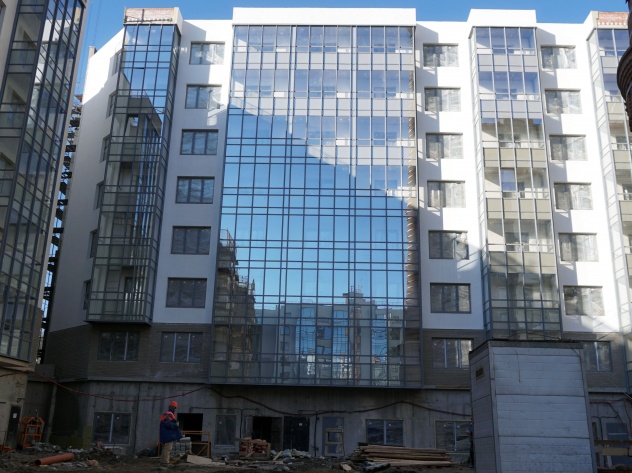

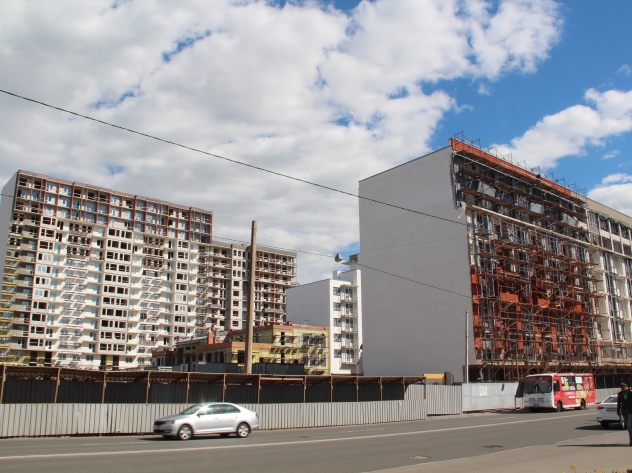

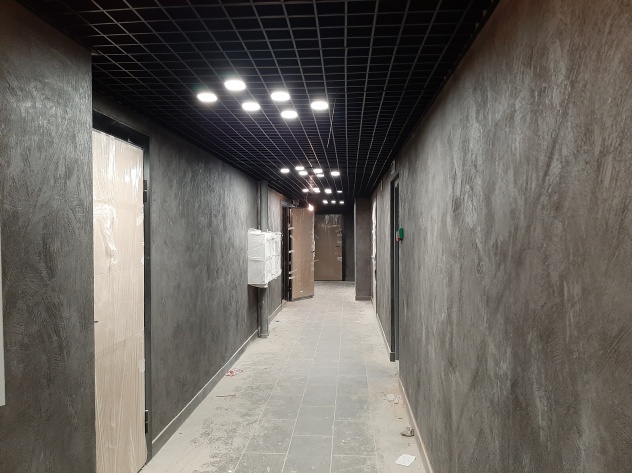

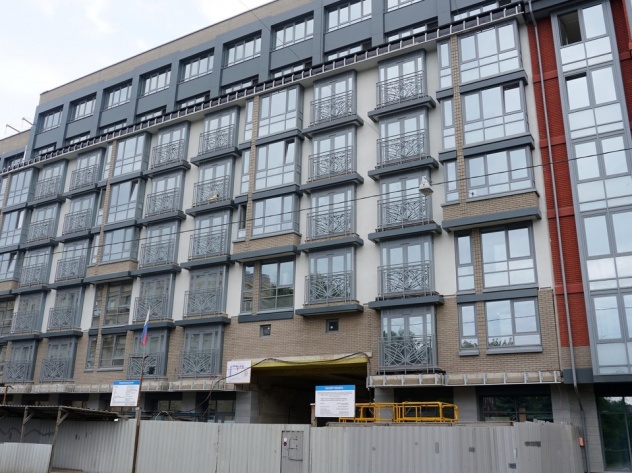

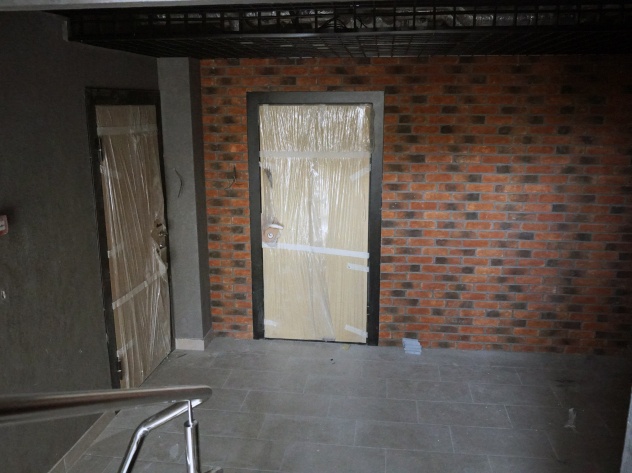

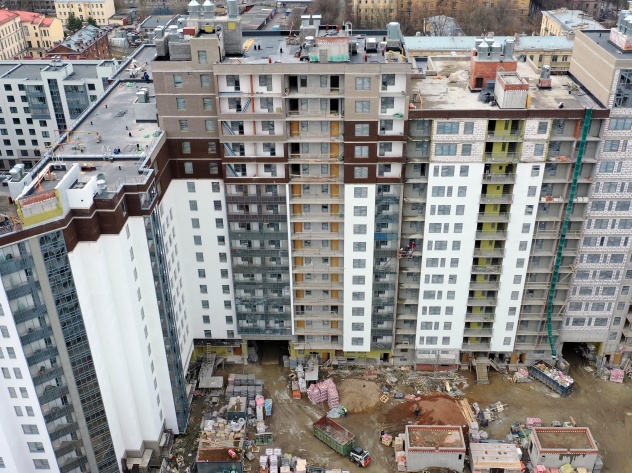

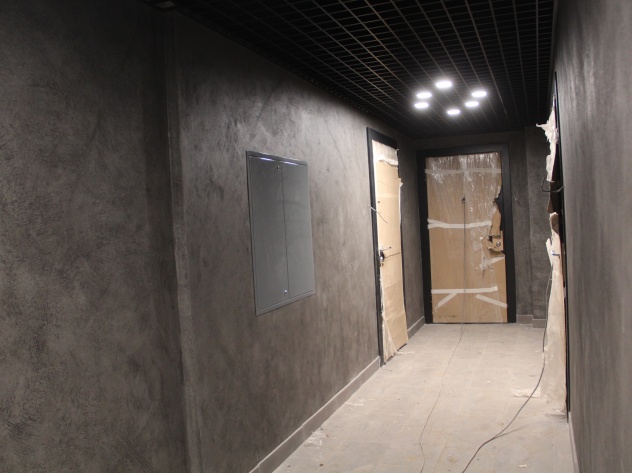

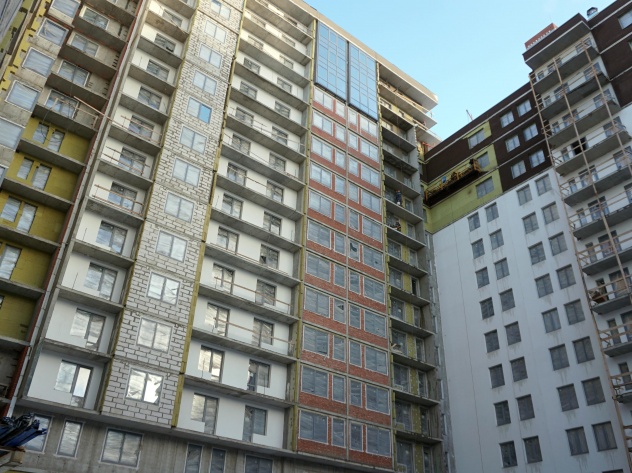

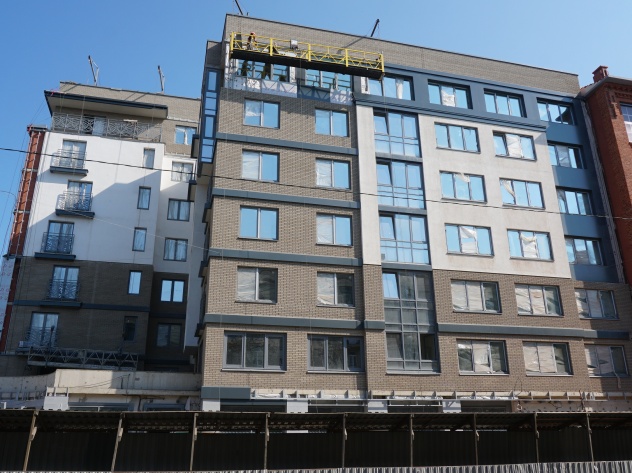

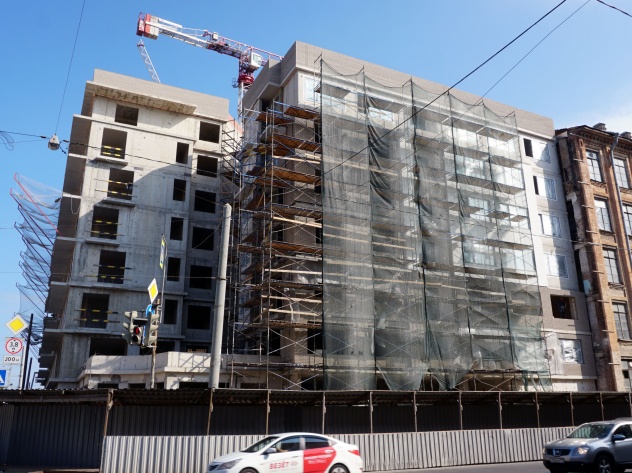

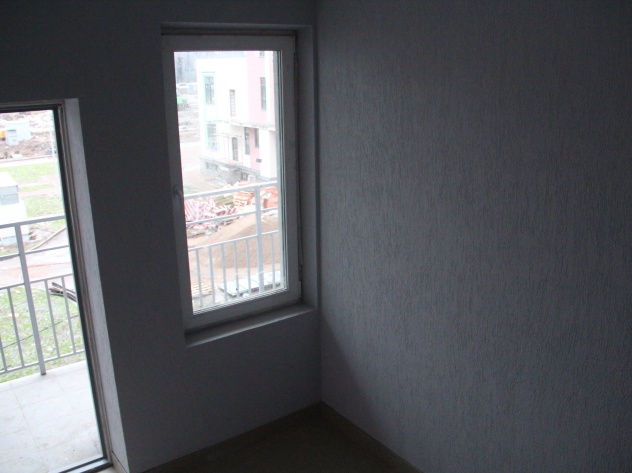

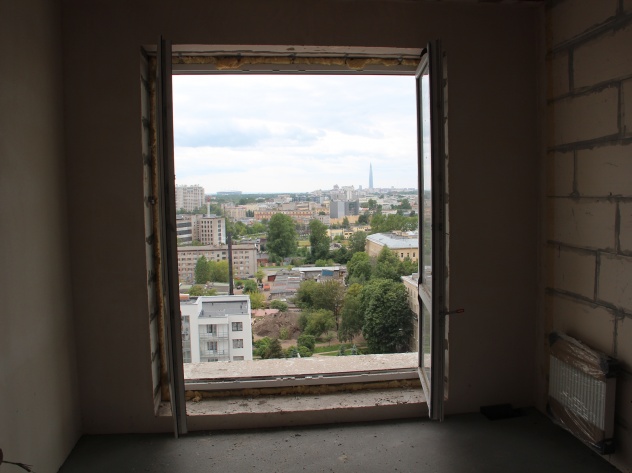

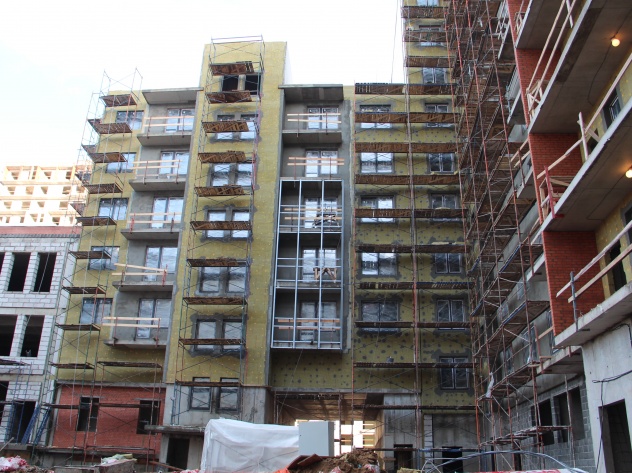

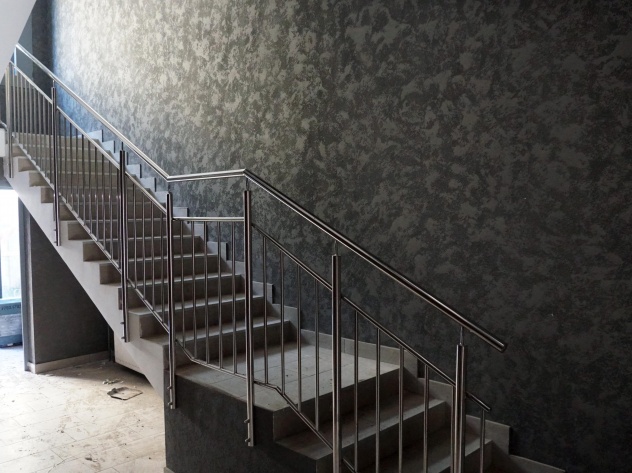

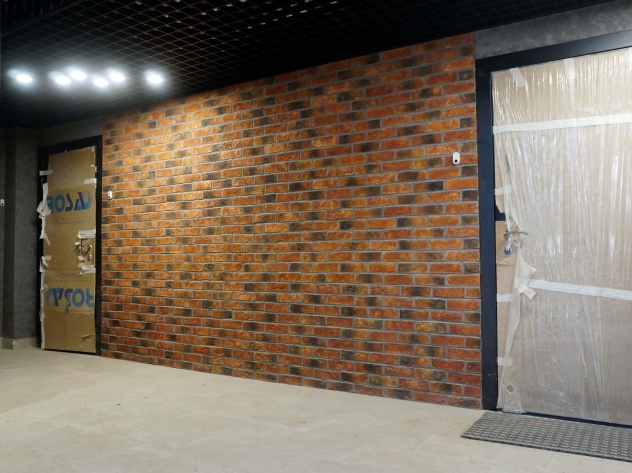

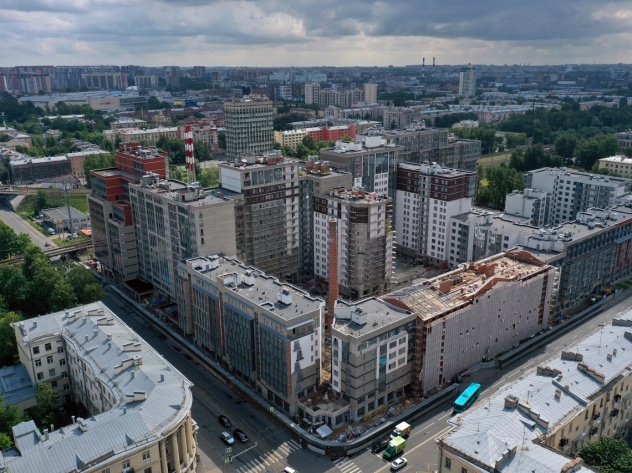

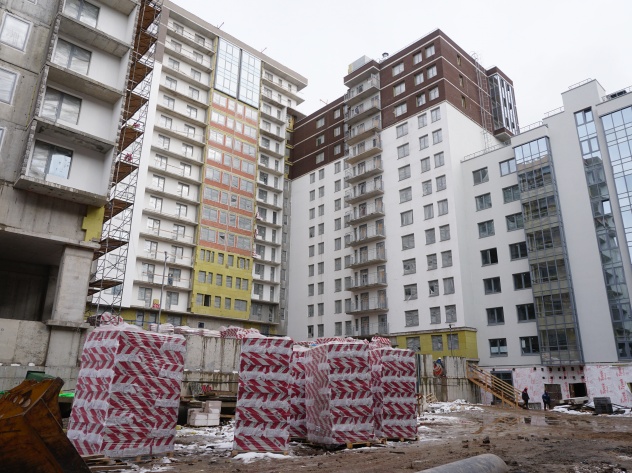

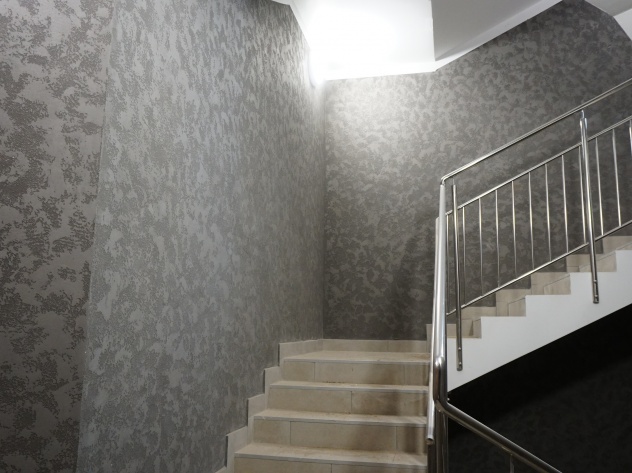

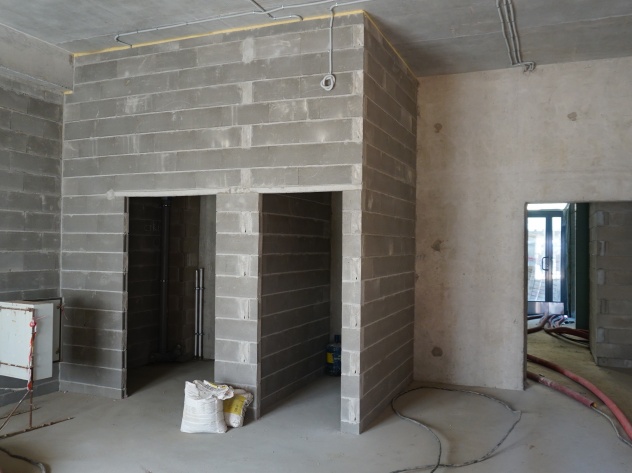

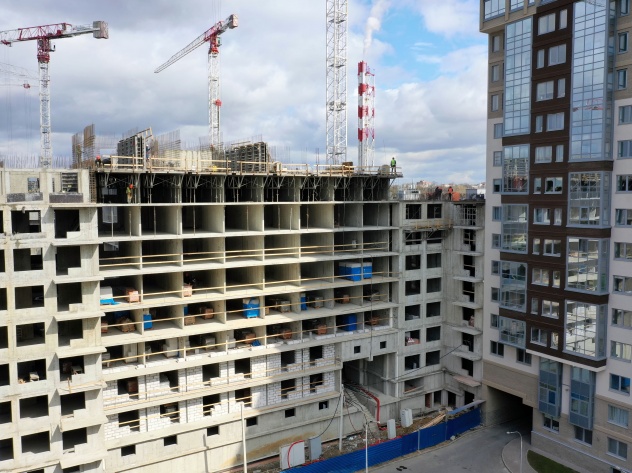

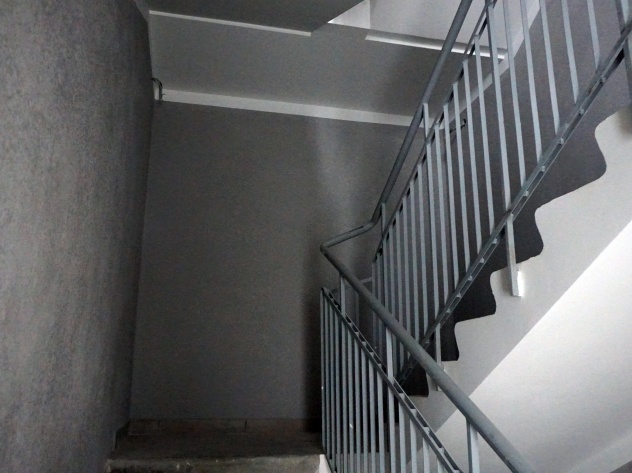

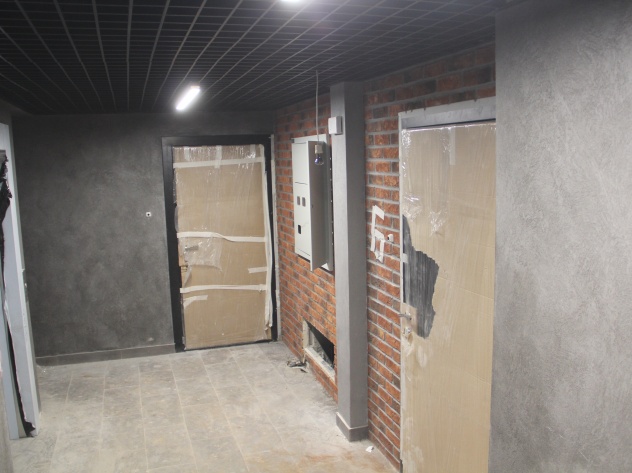

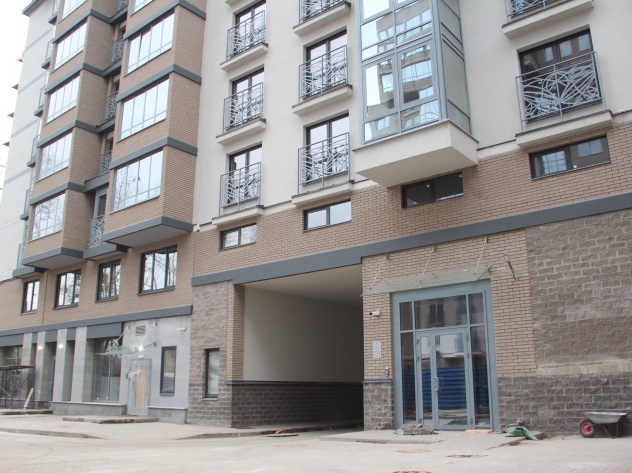

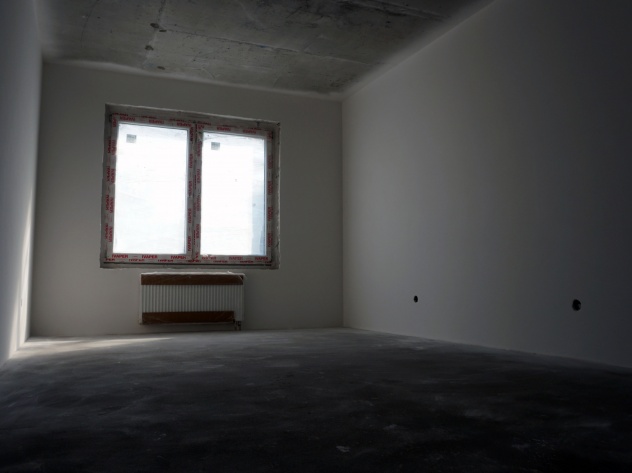

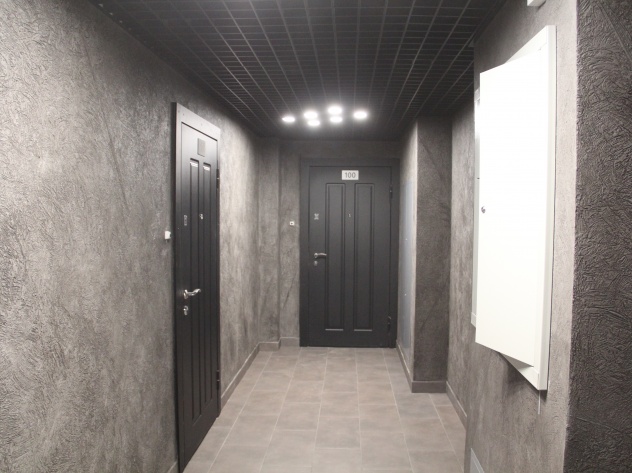

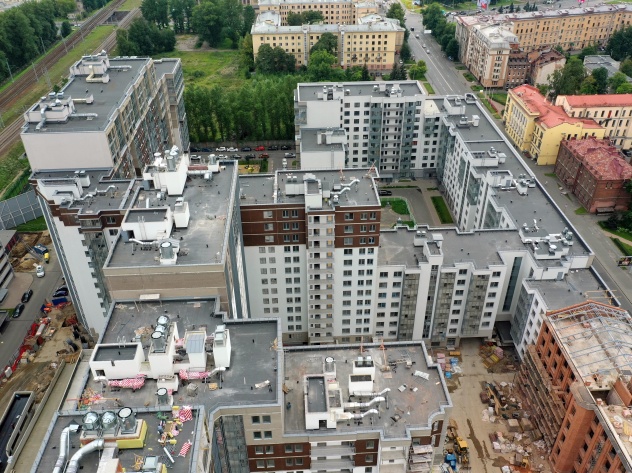

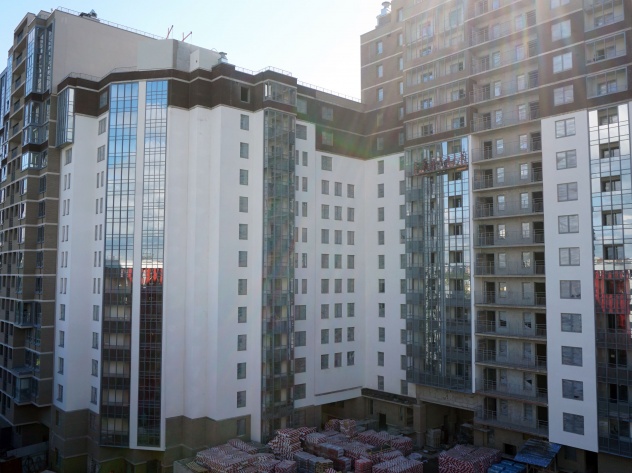

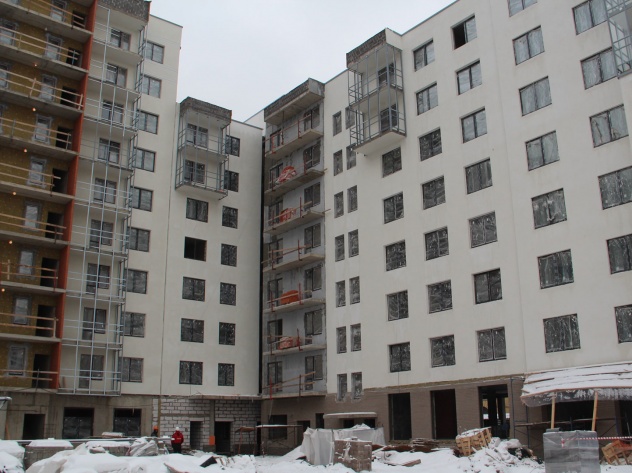

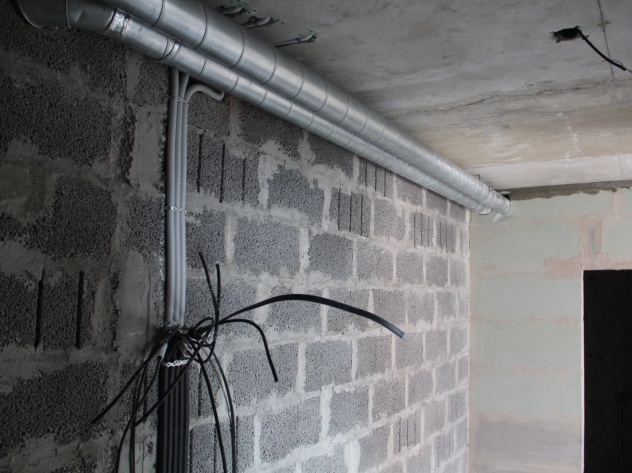

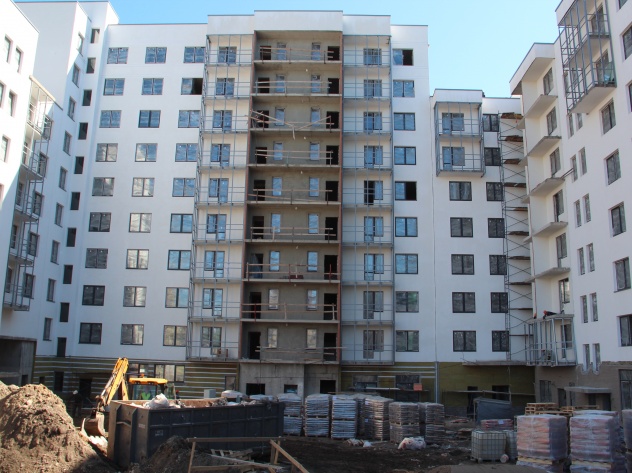

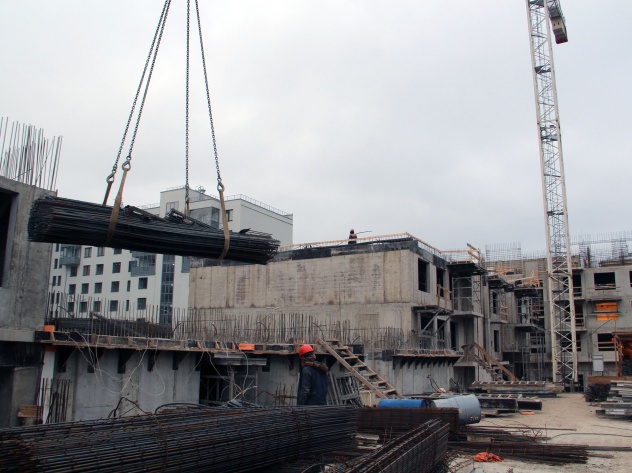

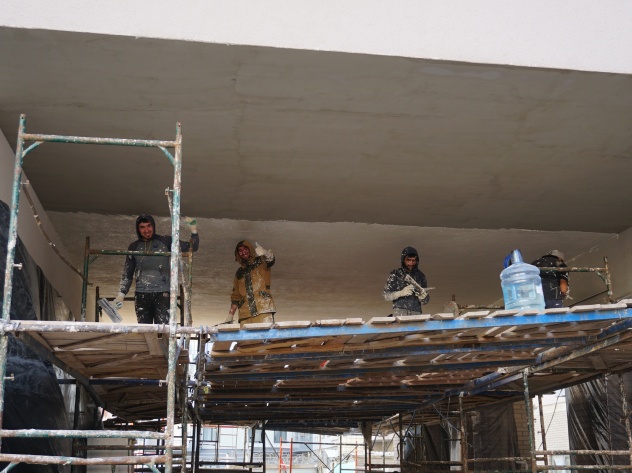

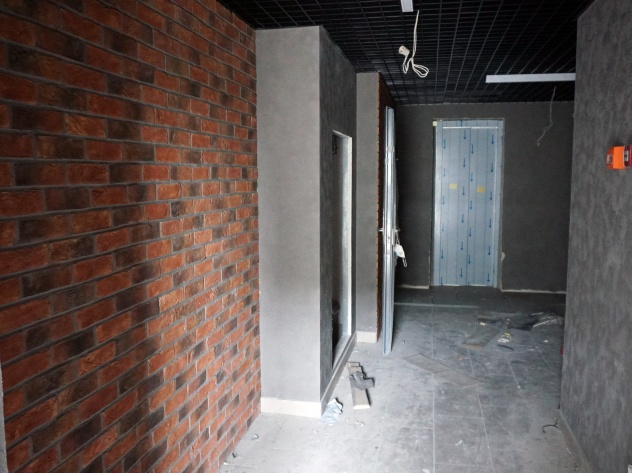

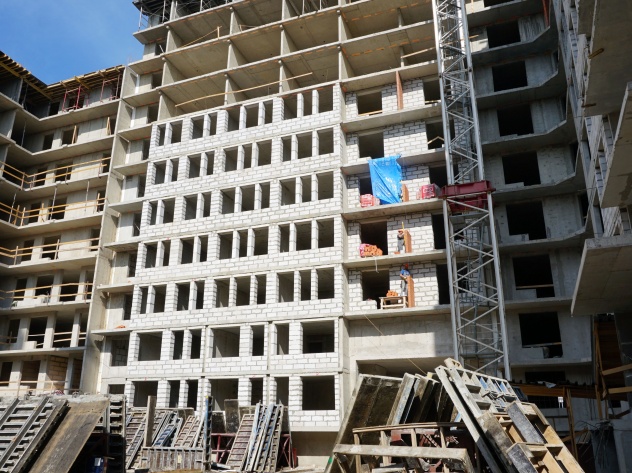

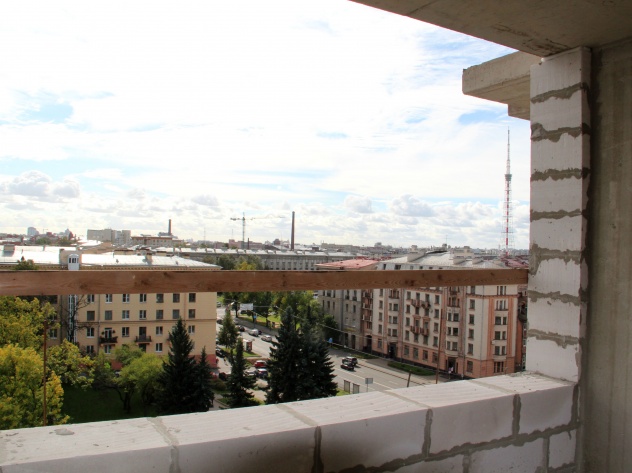

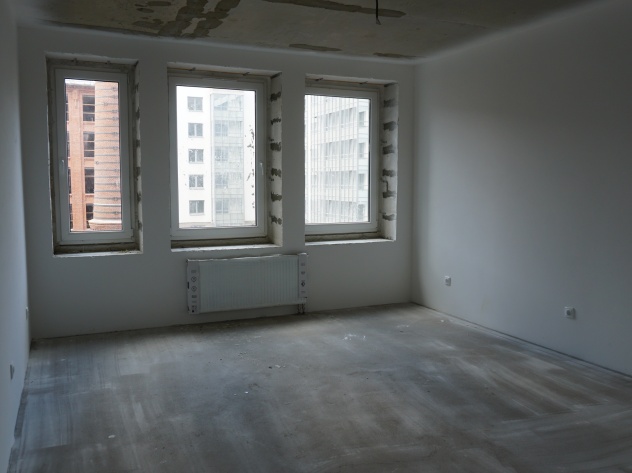

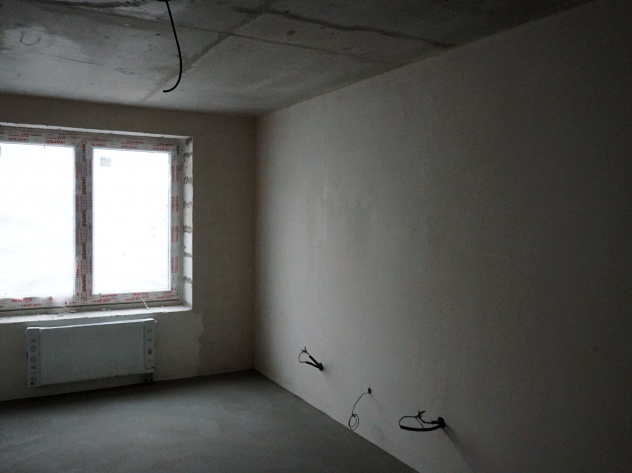

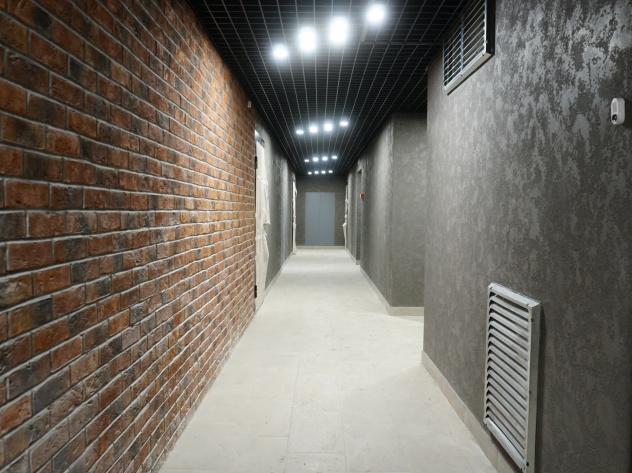

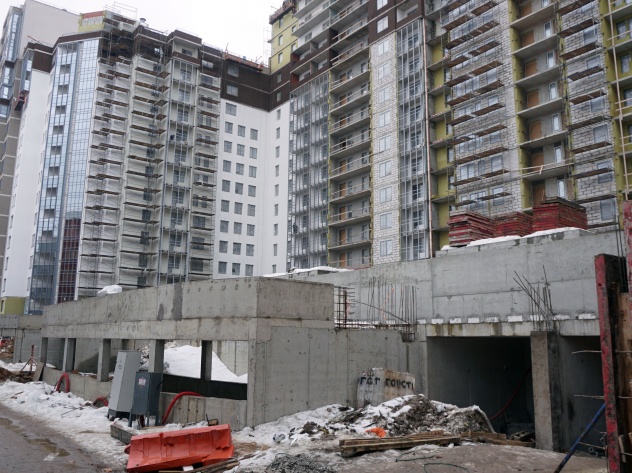

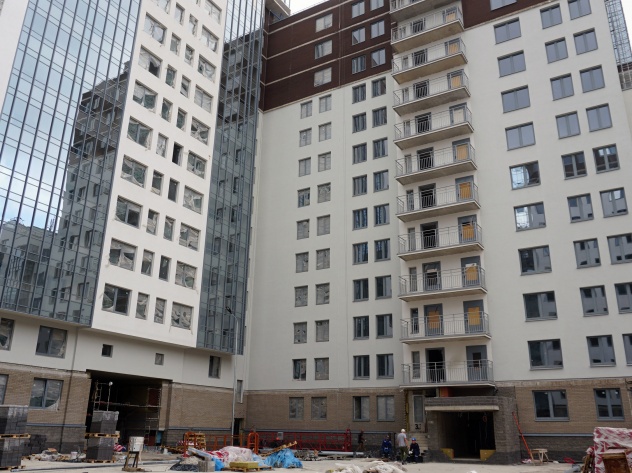

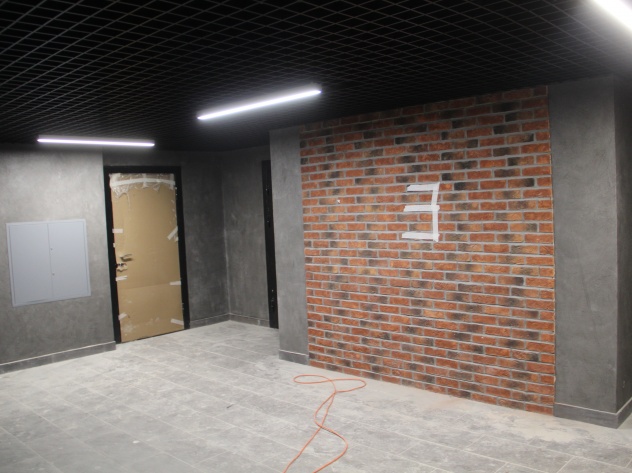

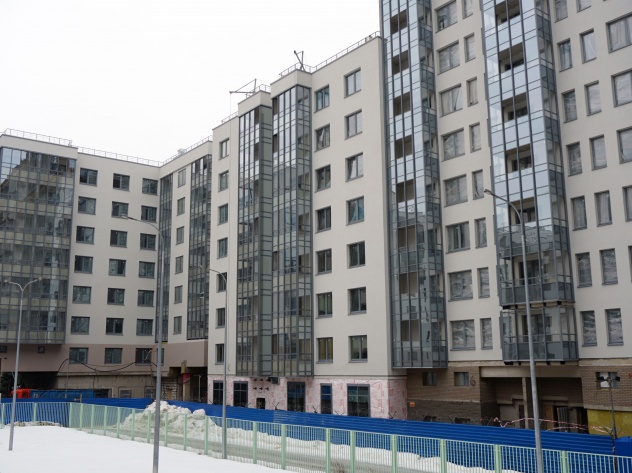

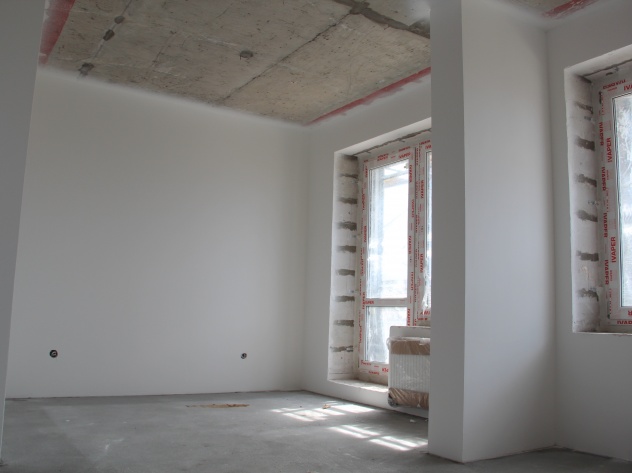

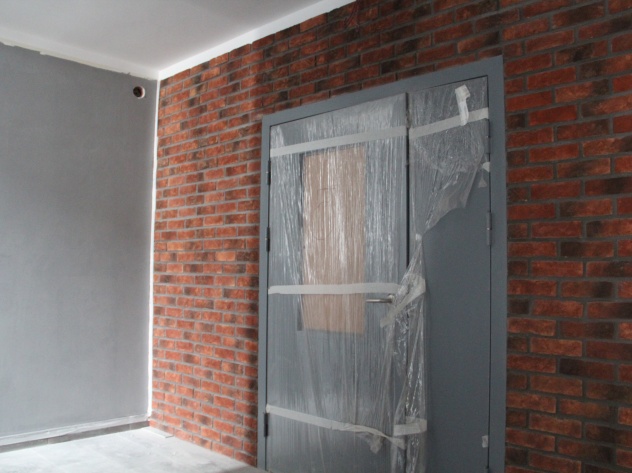

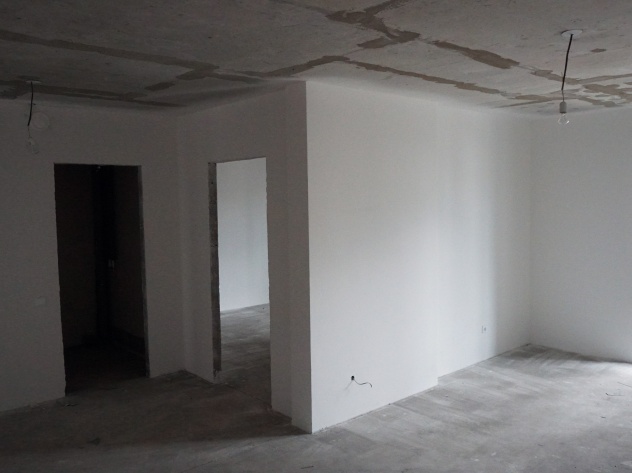

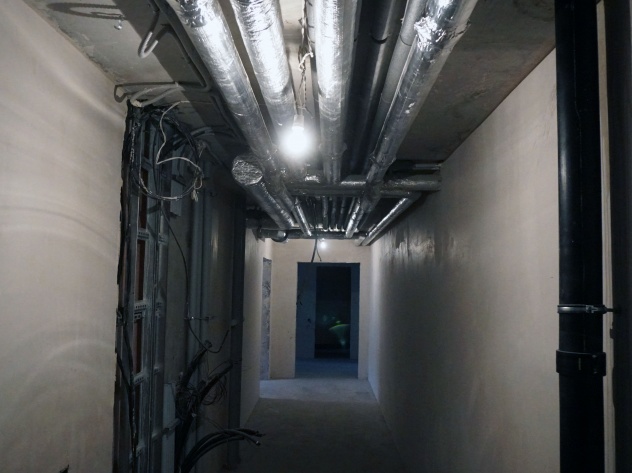

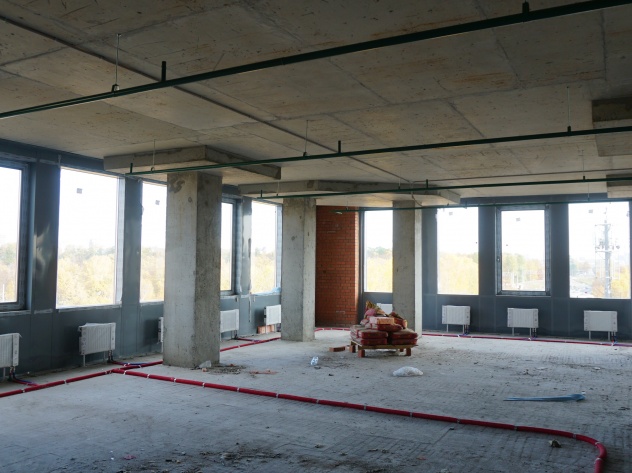

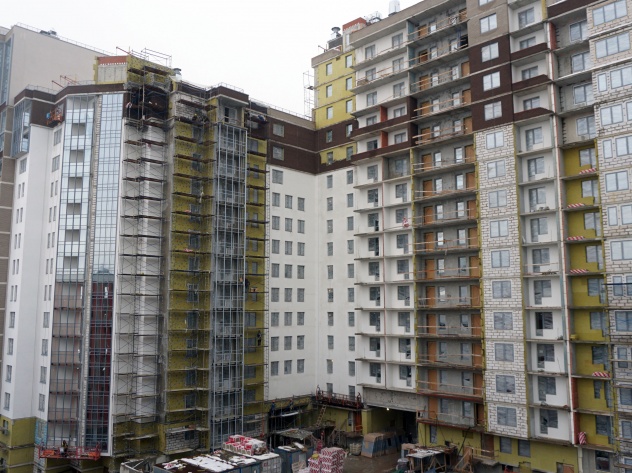

В секциях первого блока ведутся отделочные работы в лифтовых холлах. Смонтированы потолочные конструкции и освещение. Во втором блоке продолжаются отделочные работы МОПов.

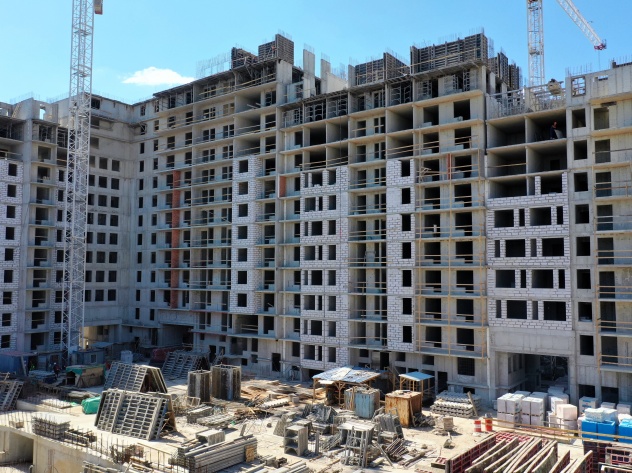

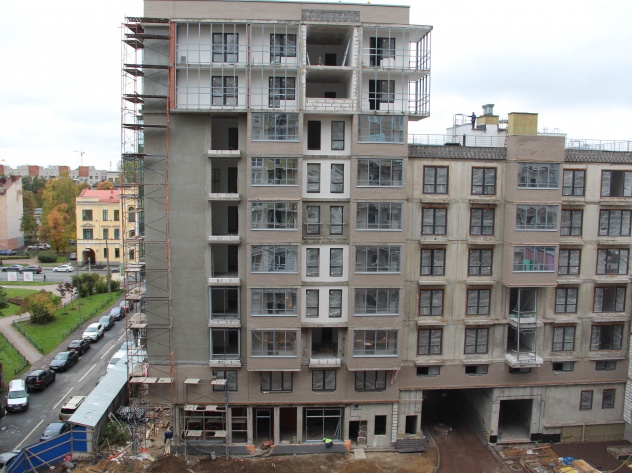

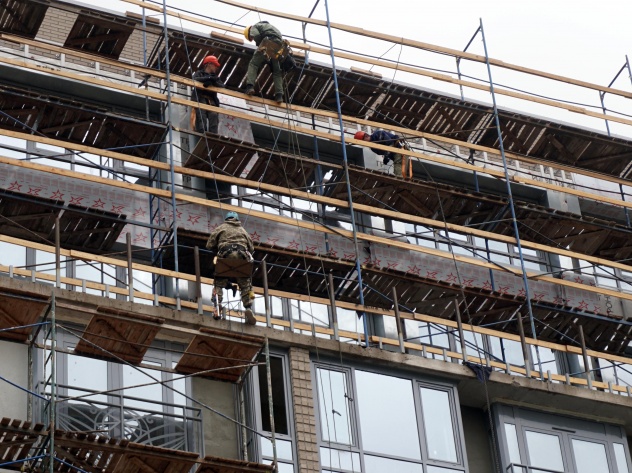

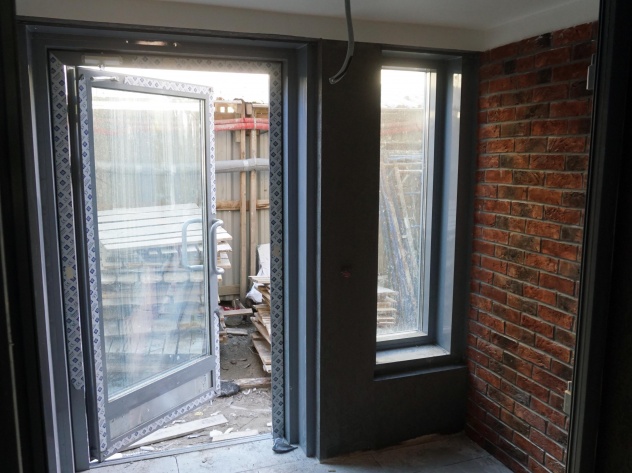

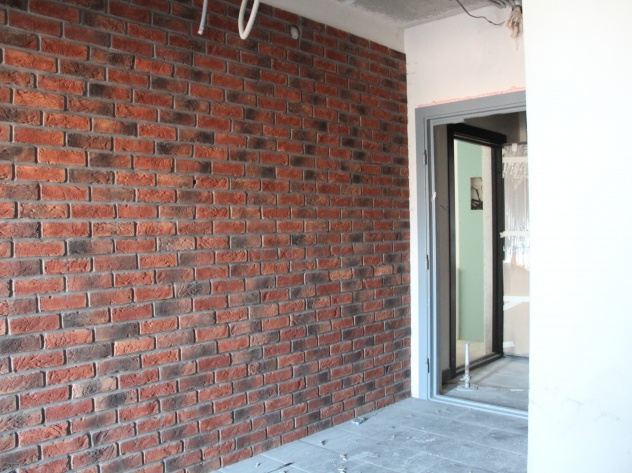

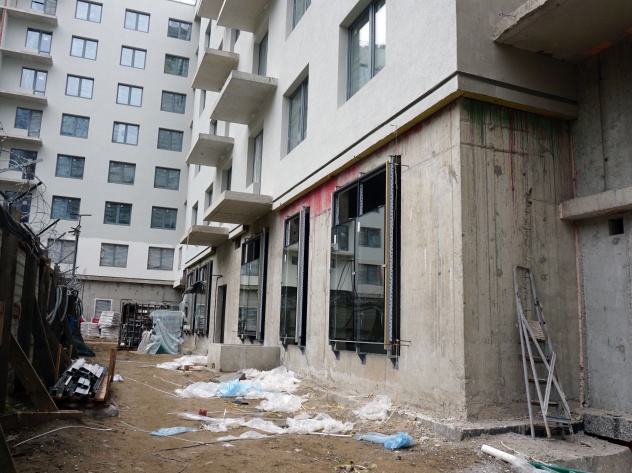

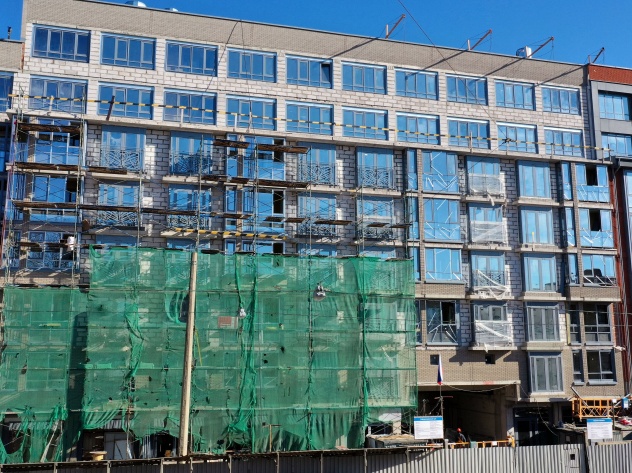

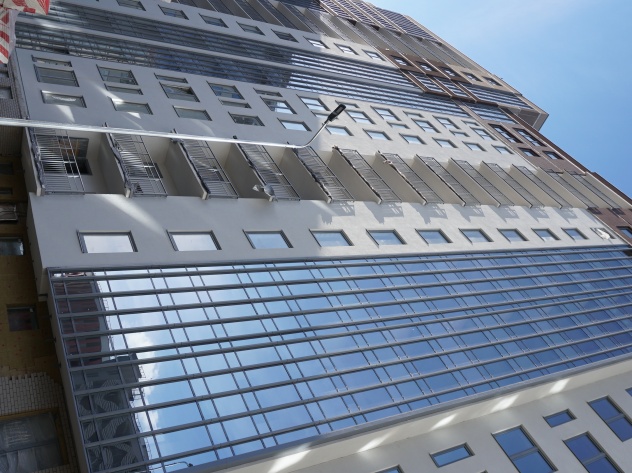

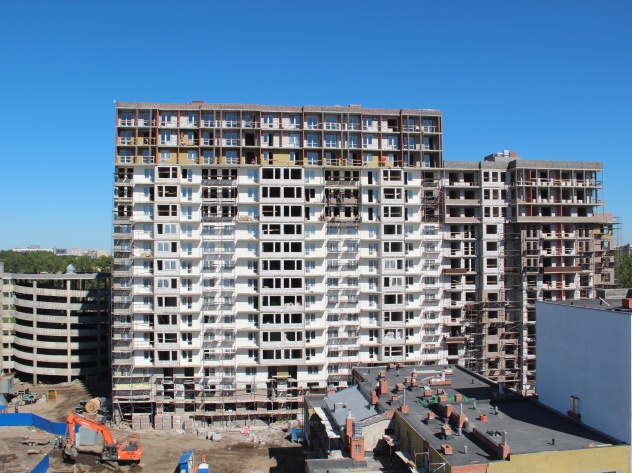

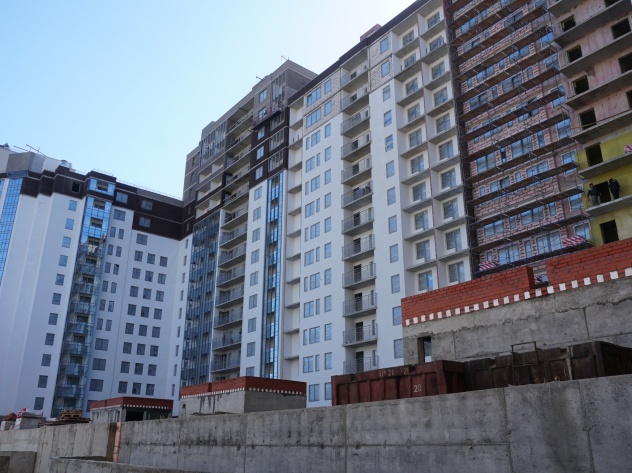

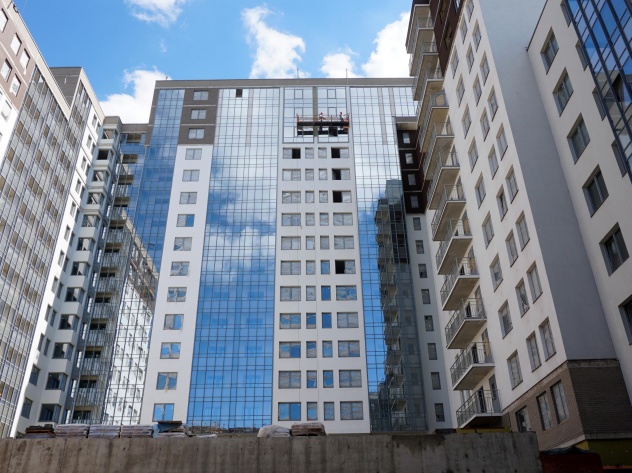

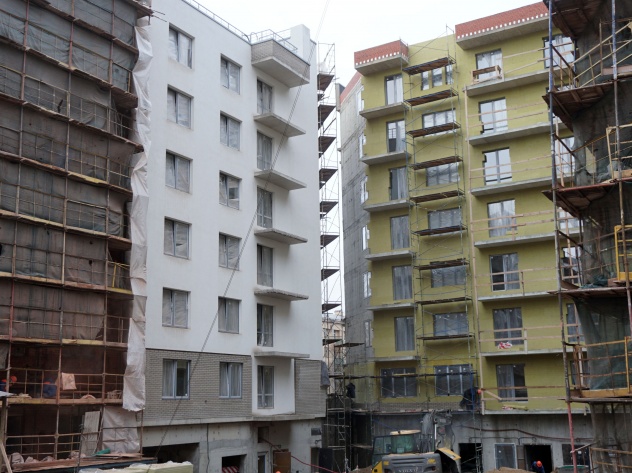

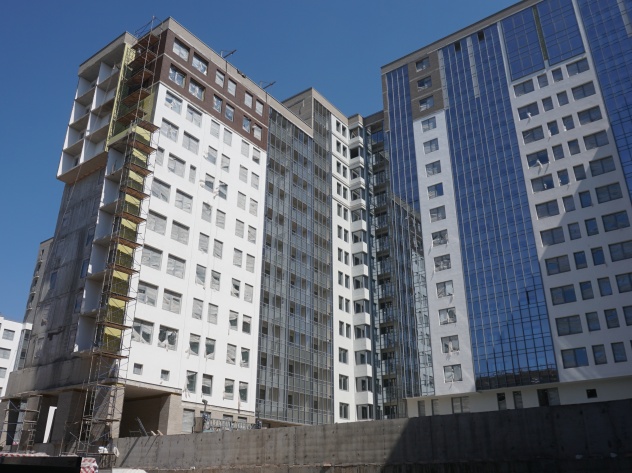

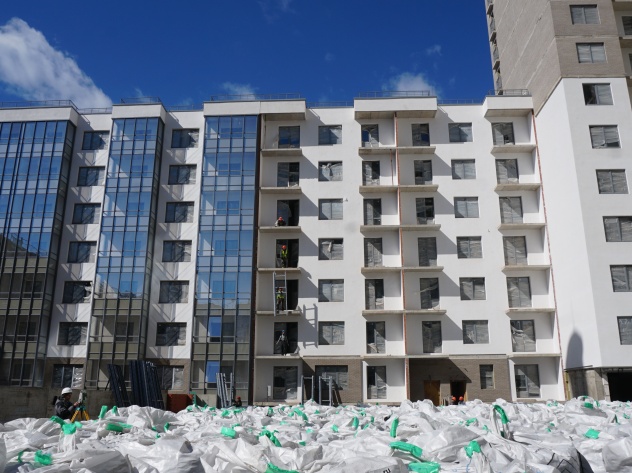

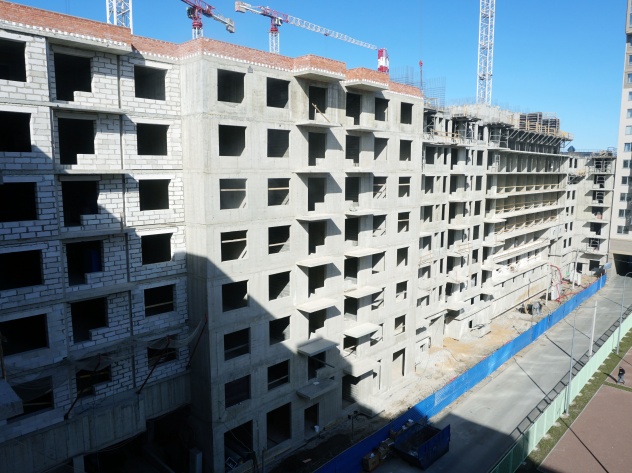

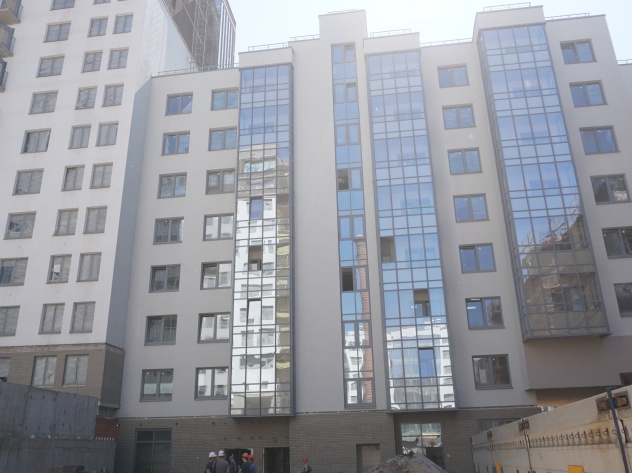

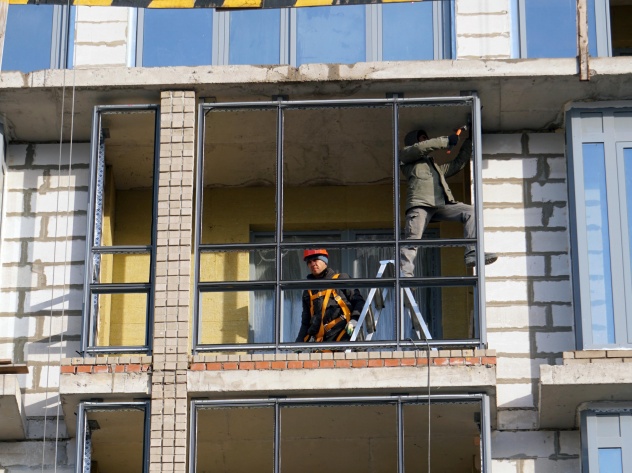

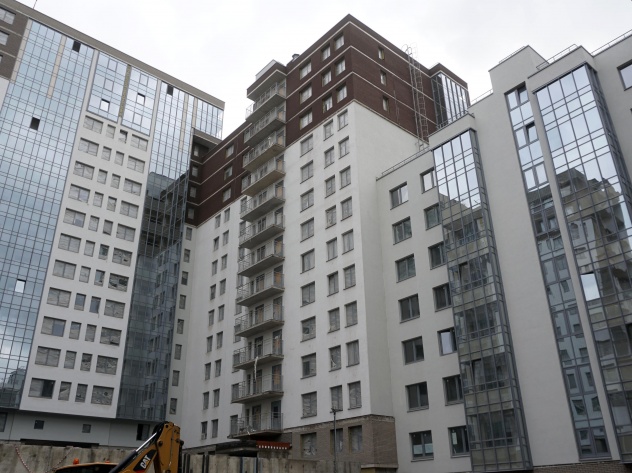

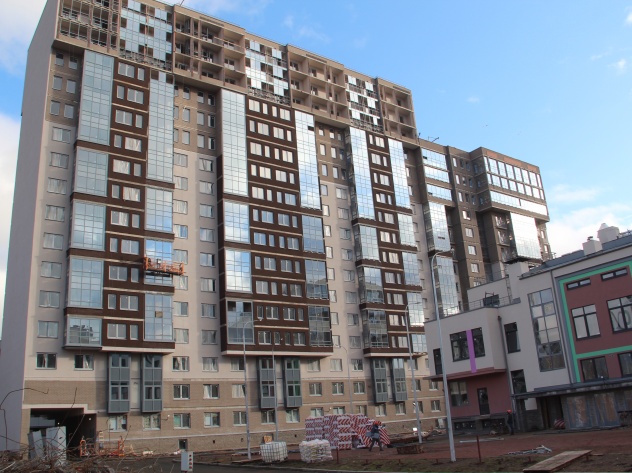

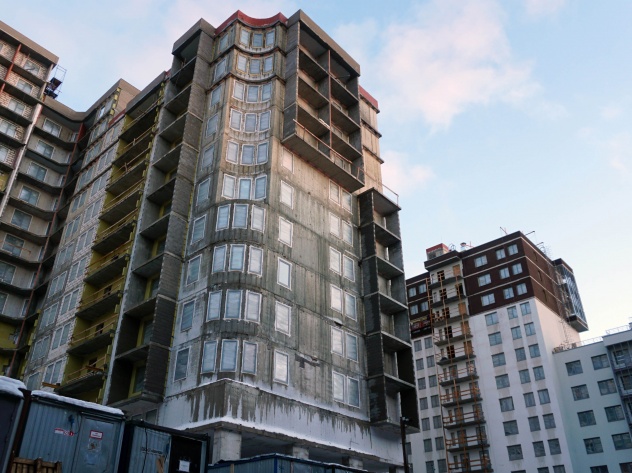

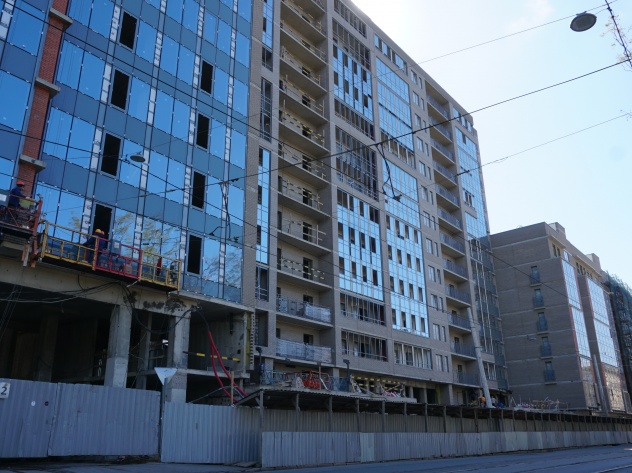

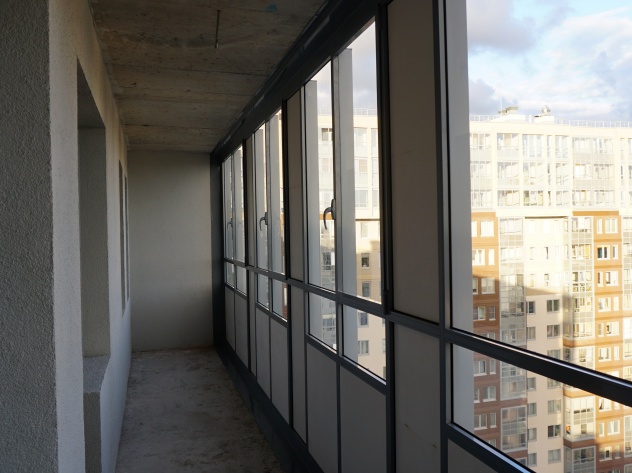

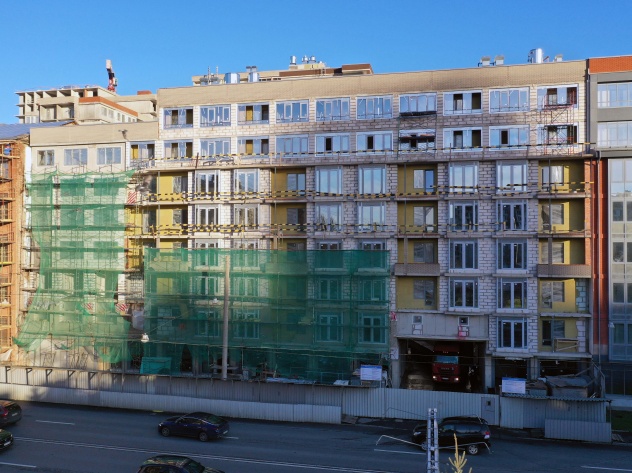

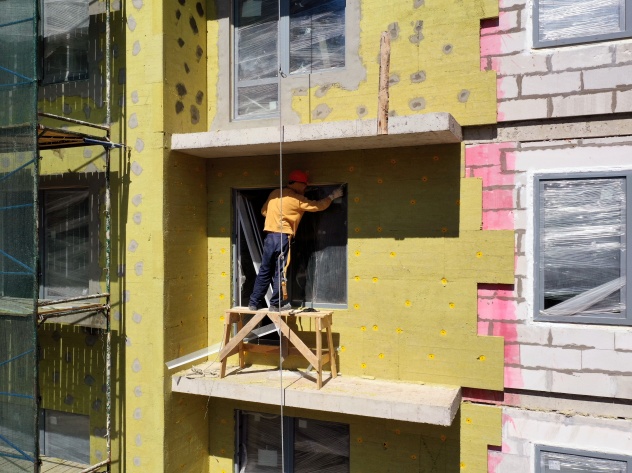

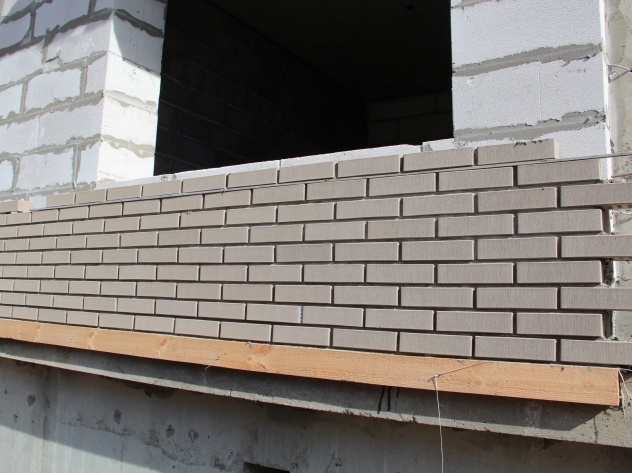

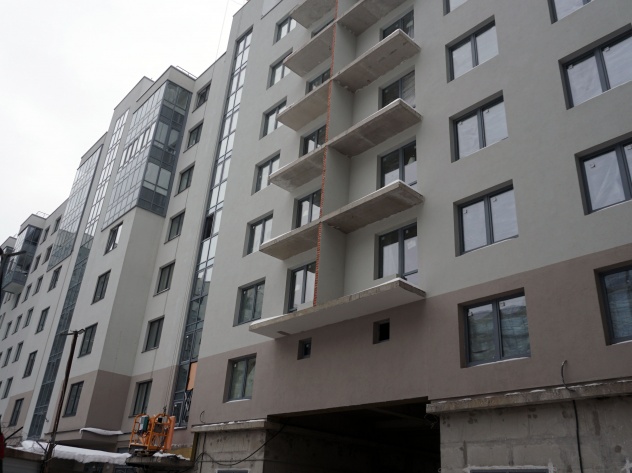

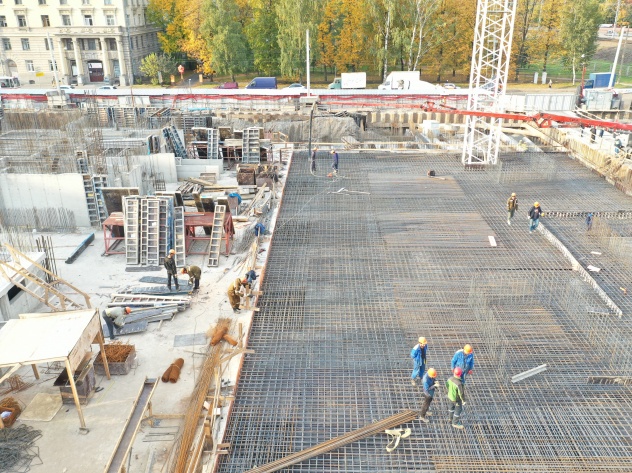

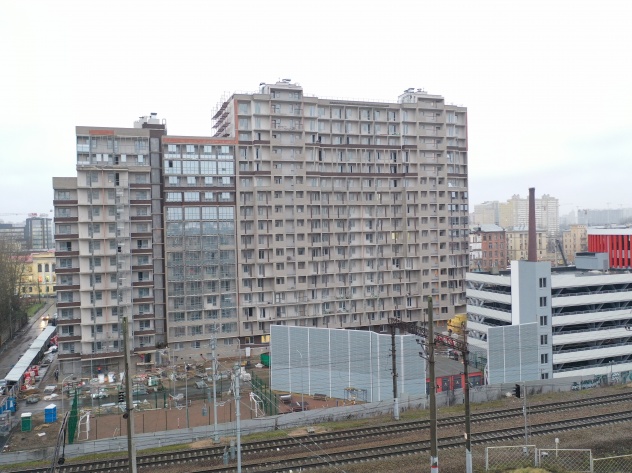

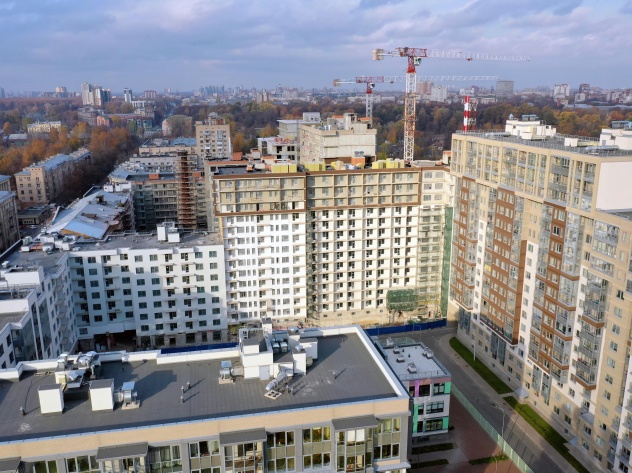

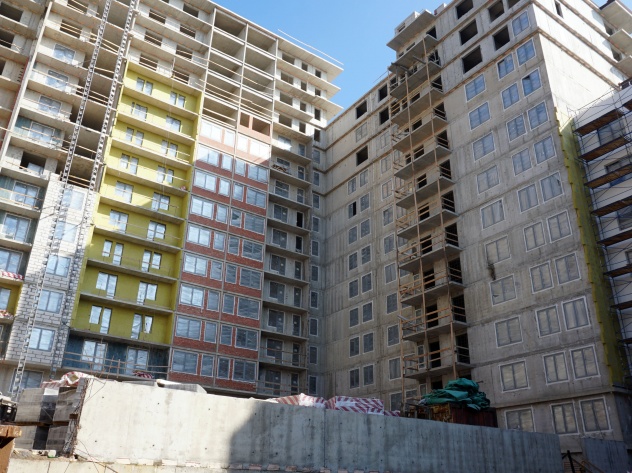

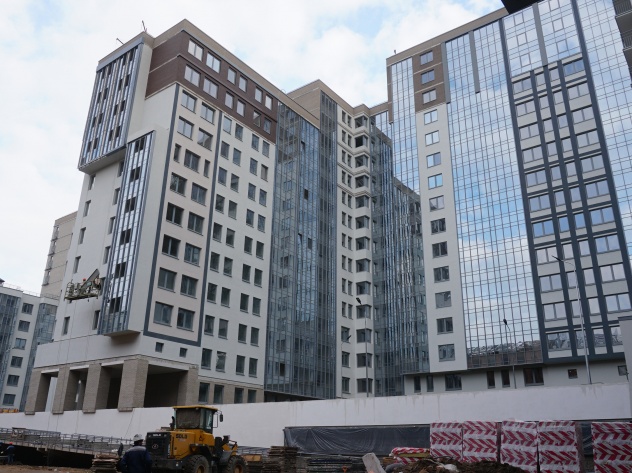

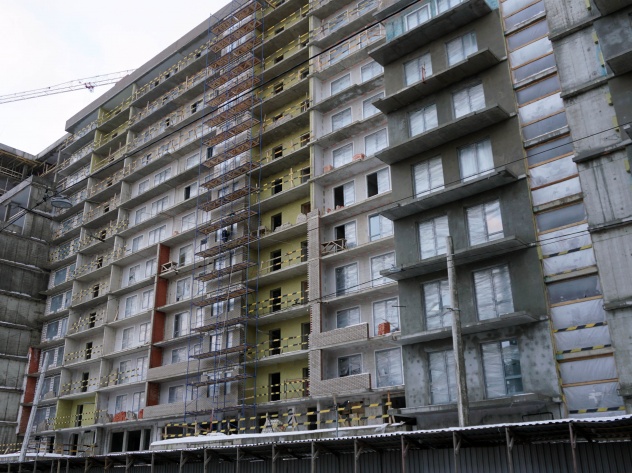

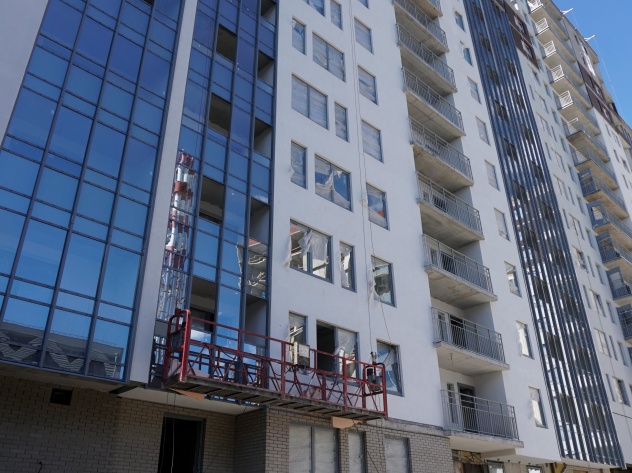

В секциях Третьяков и Строганов активно выполняют работы по остеклению и кладке балконов. Устанавливают лифты.

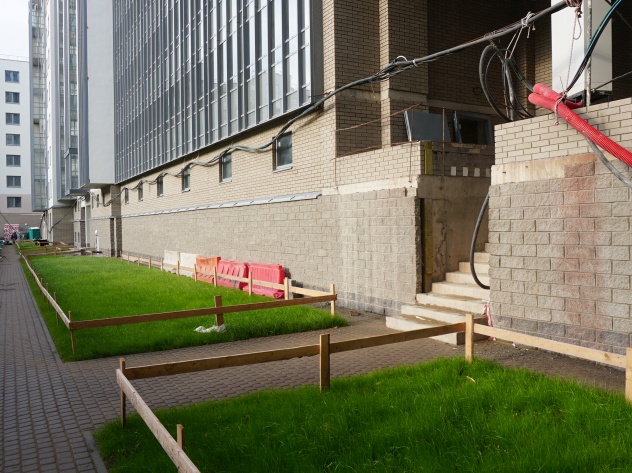

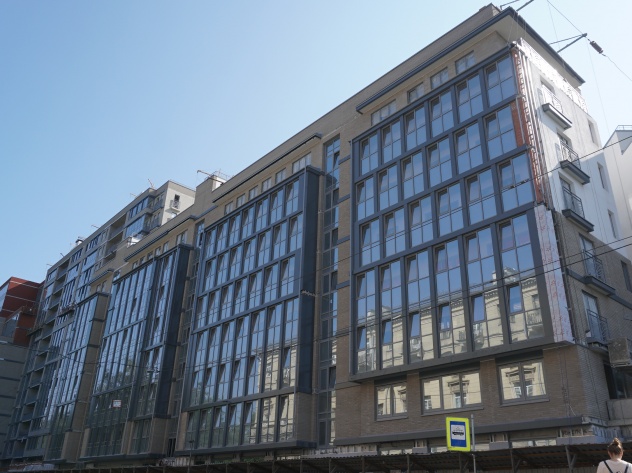

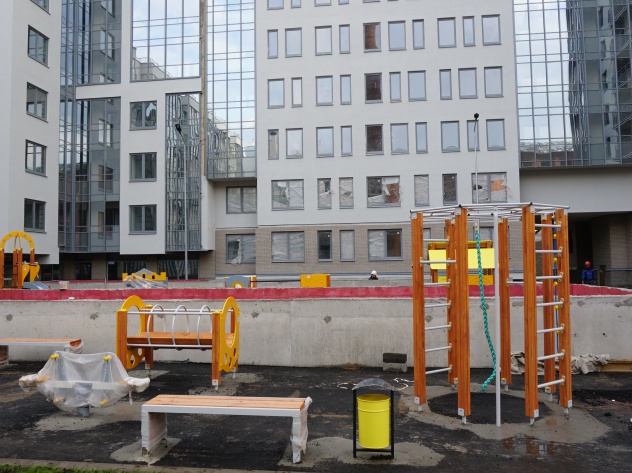

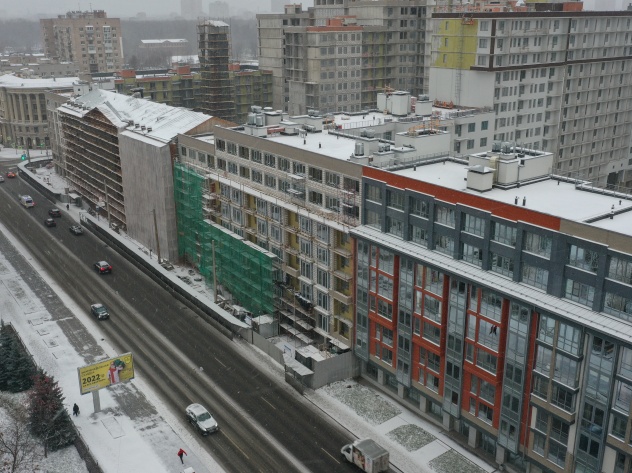

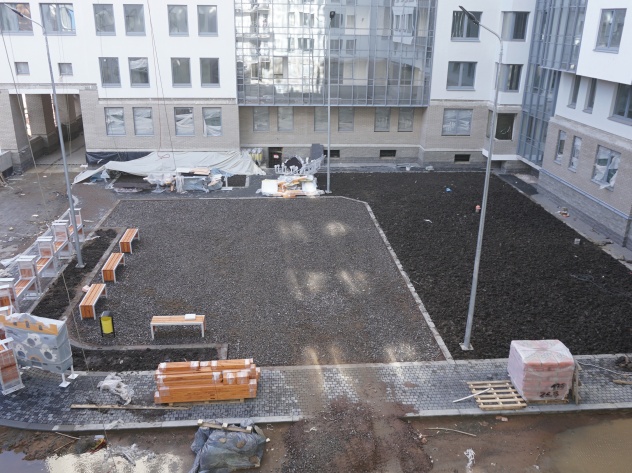

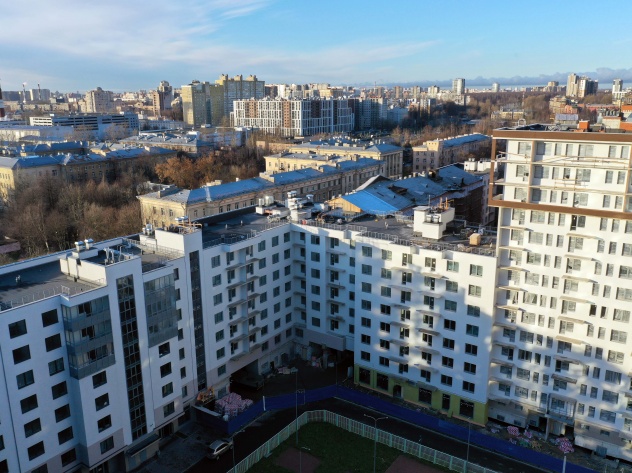

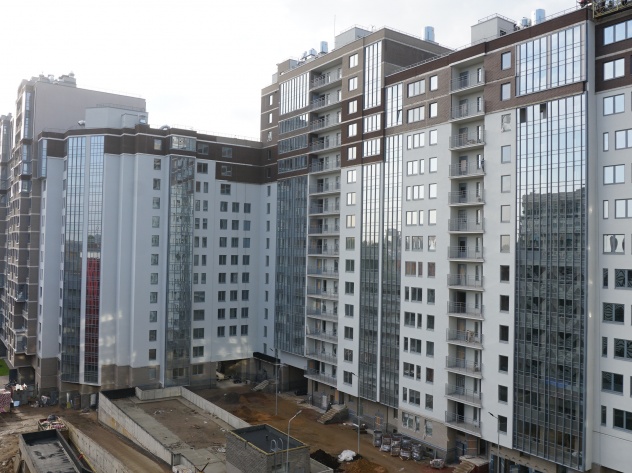

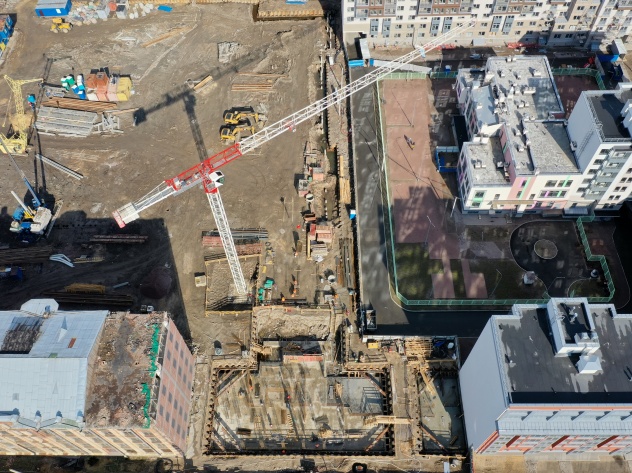

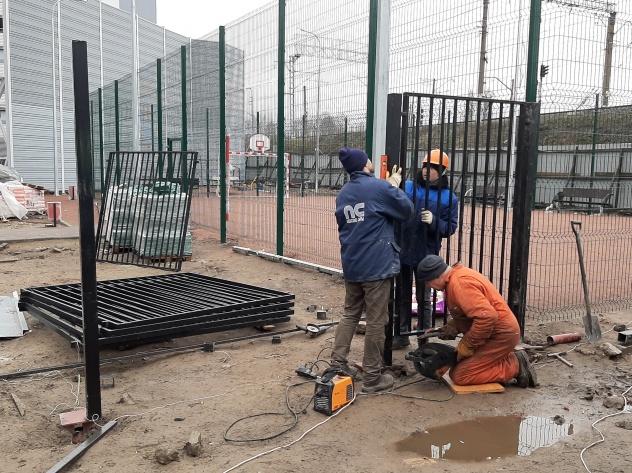

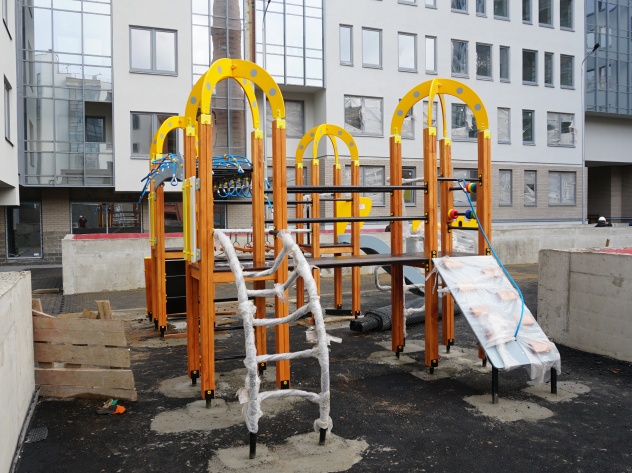

На территории комплекса установлено оборудование на детской площадке и тренажеры. Закончен монтаж спортивной площадки. Установлен шумозащитный экран.

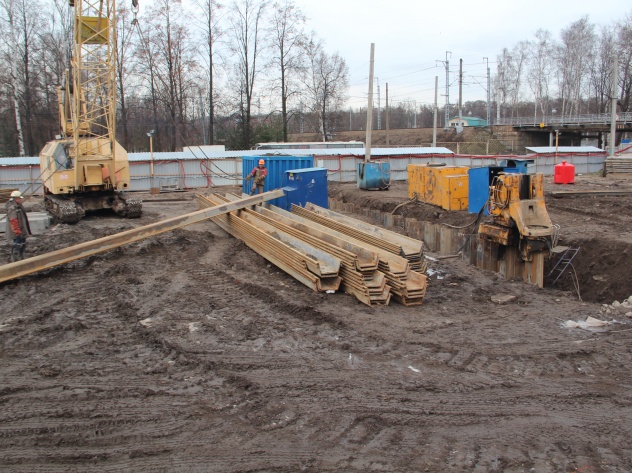

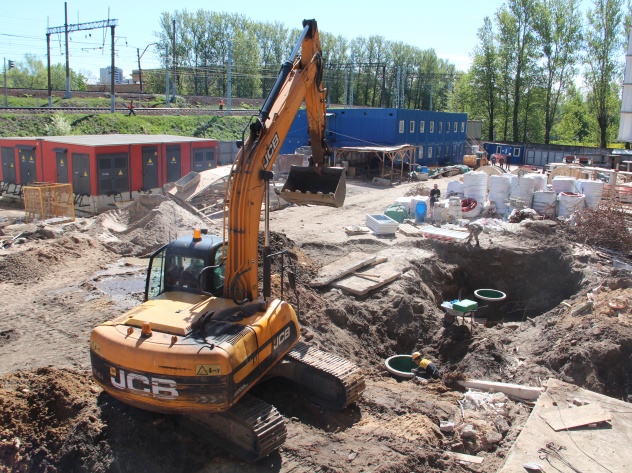

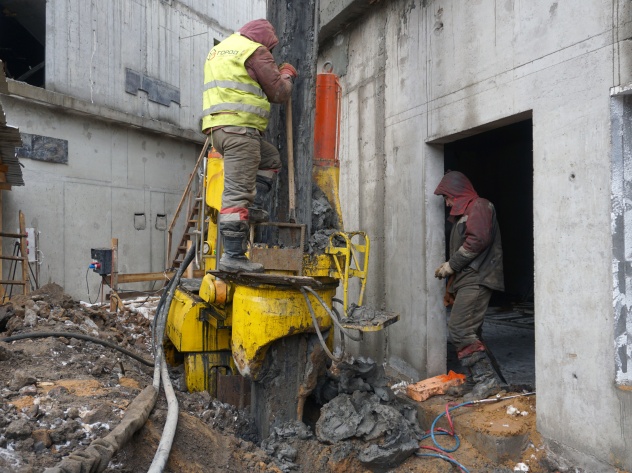

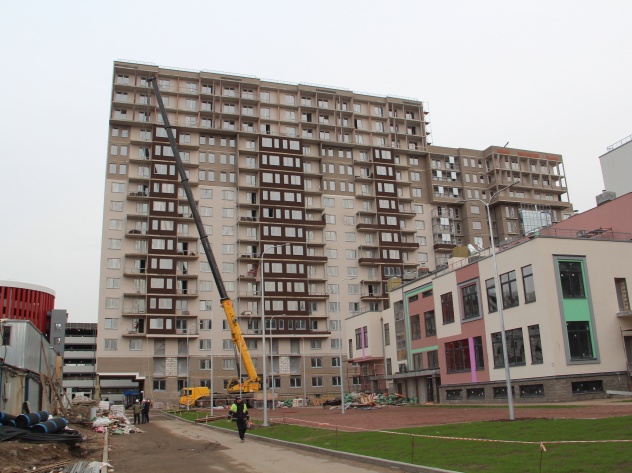

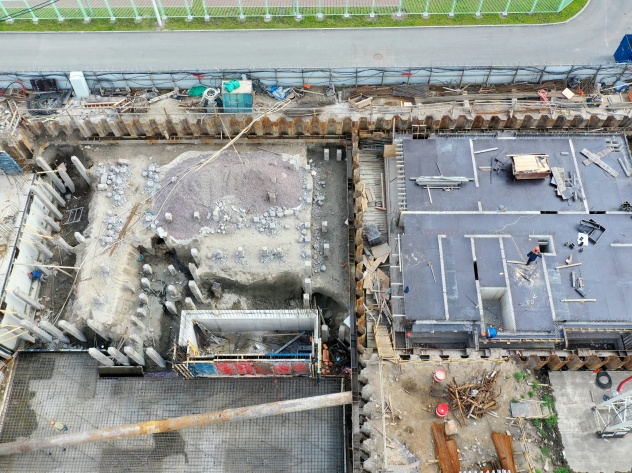

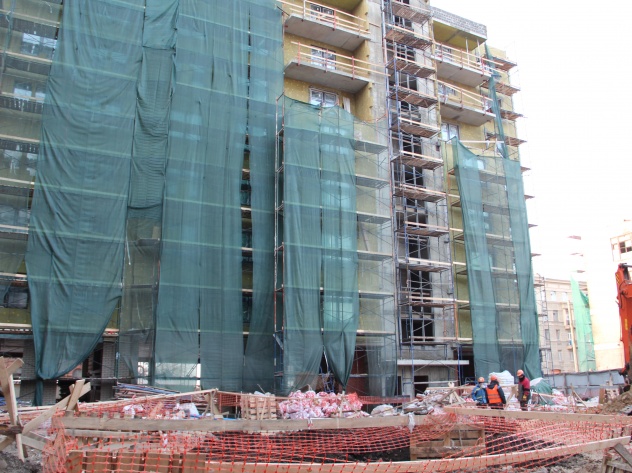

На территории 2 очереди продолжается вдавливание свай и погружение шпунта. Частичная выемка и вывоз грунта.

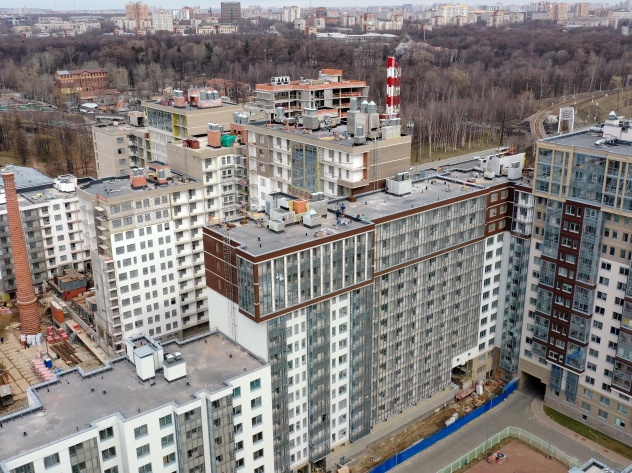

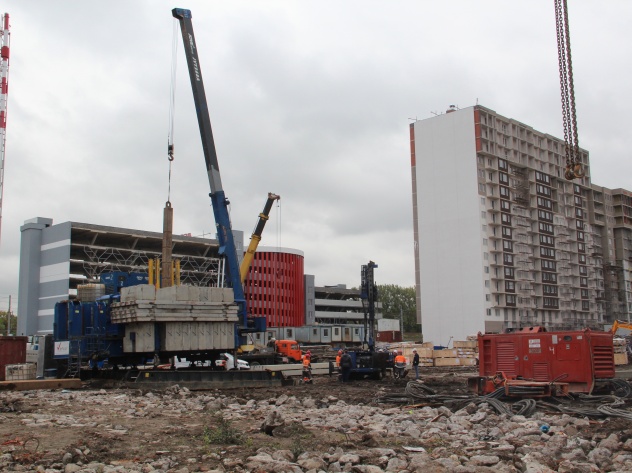

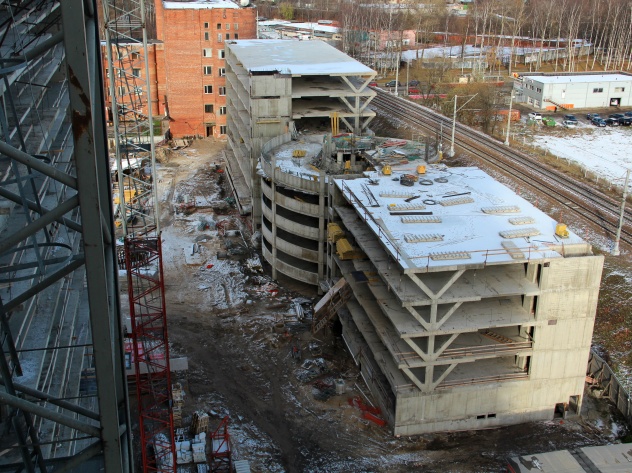

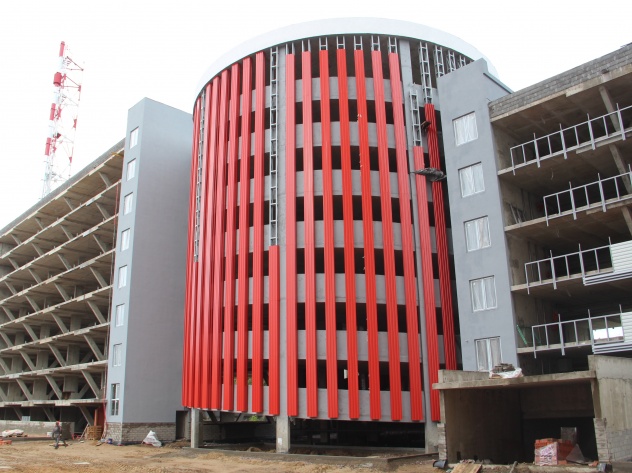

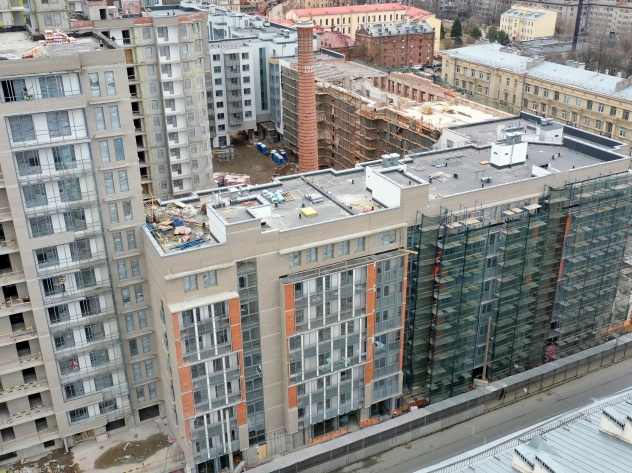

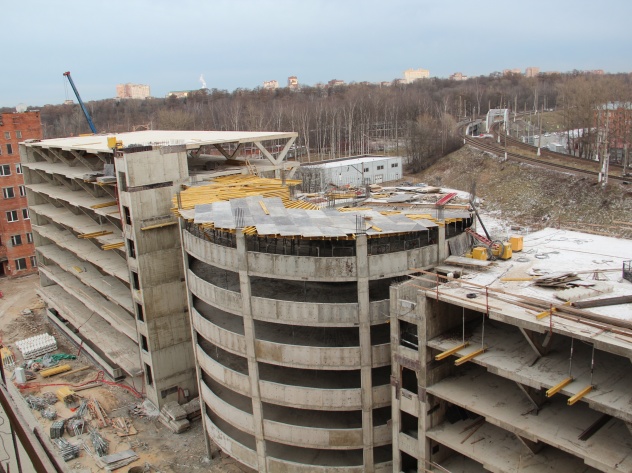

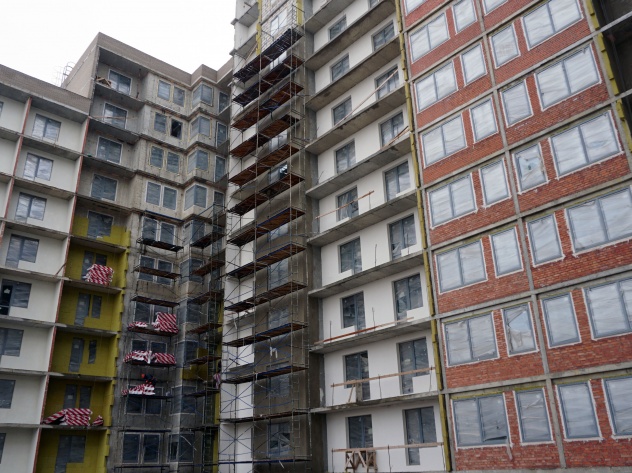

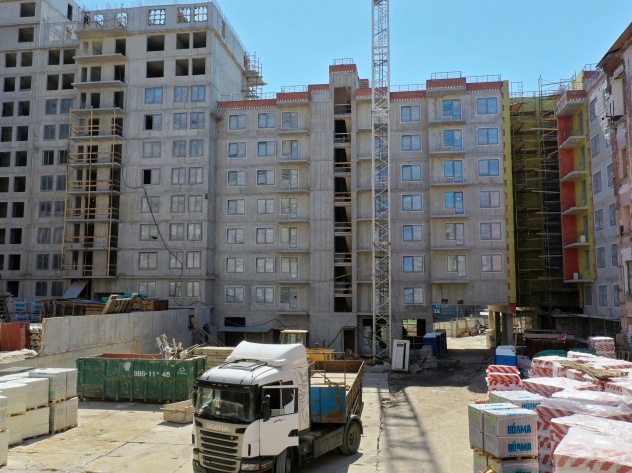

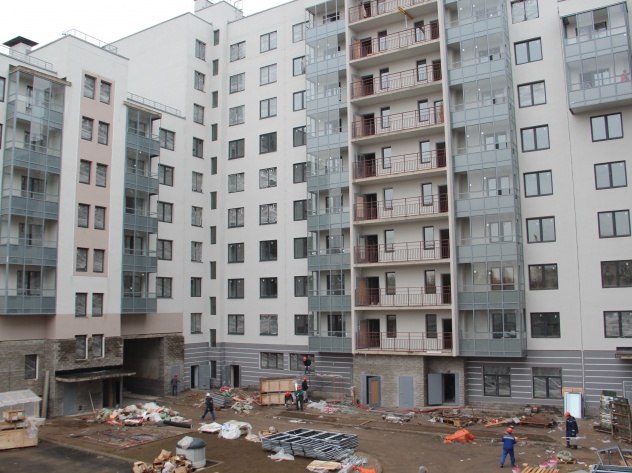

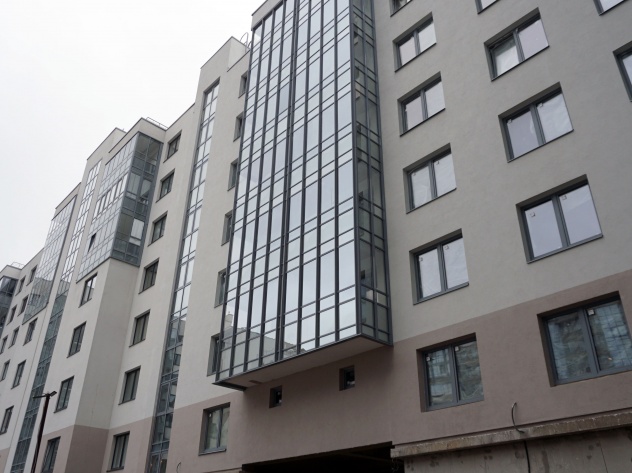

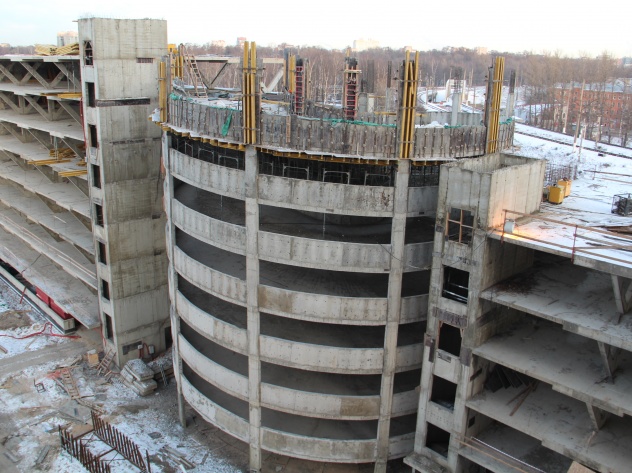

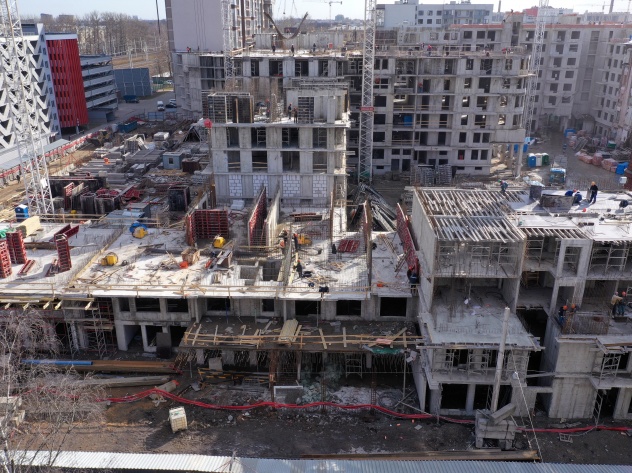

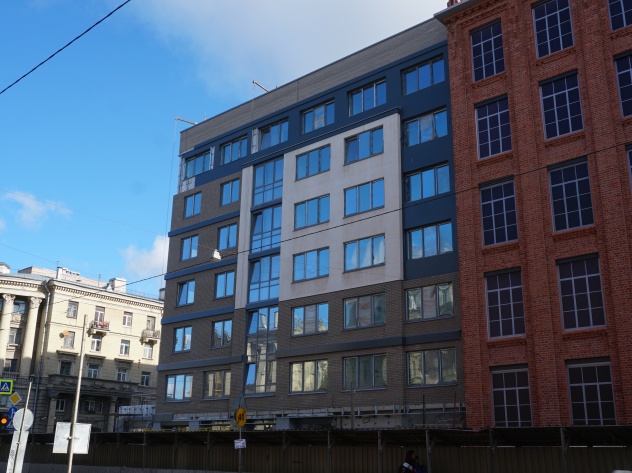

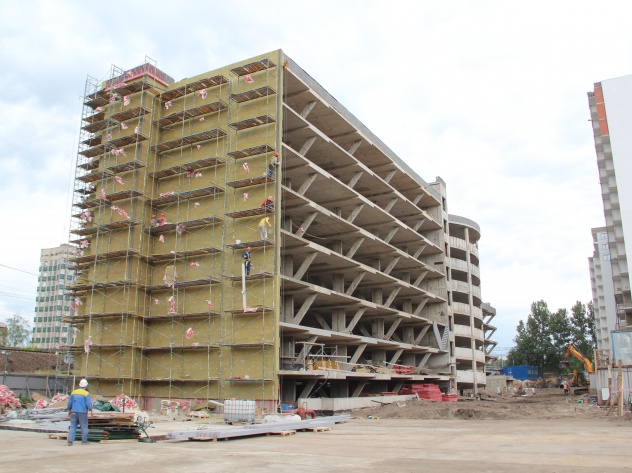

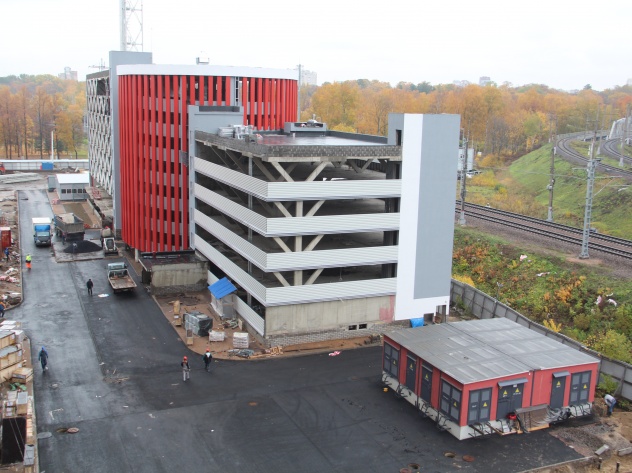

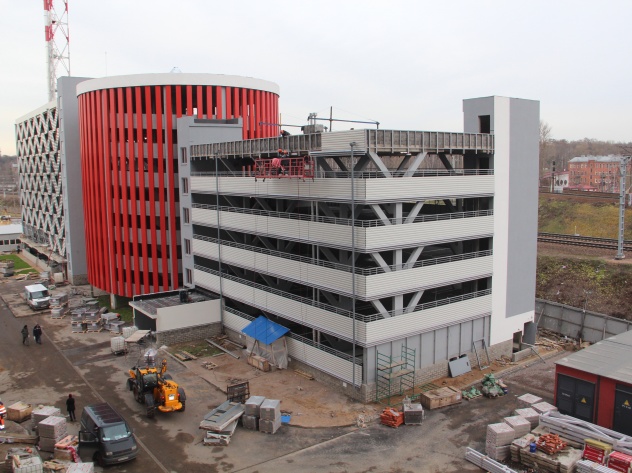

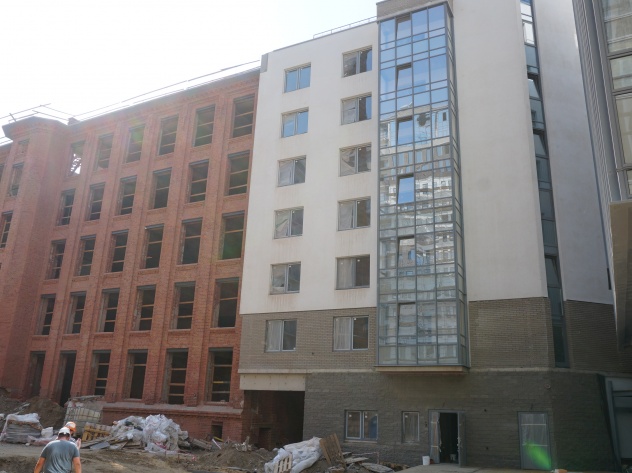

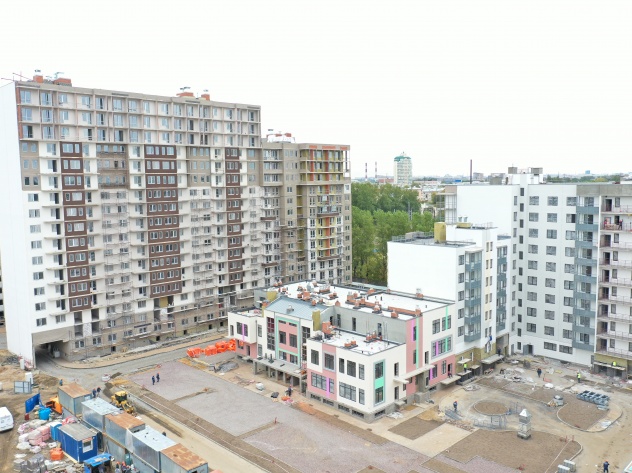

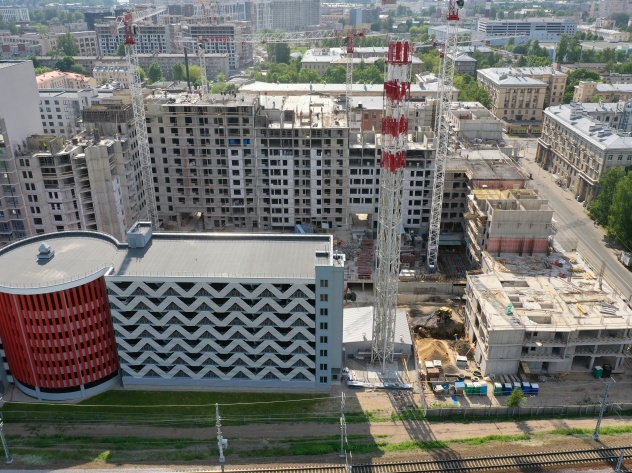

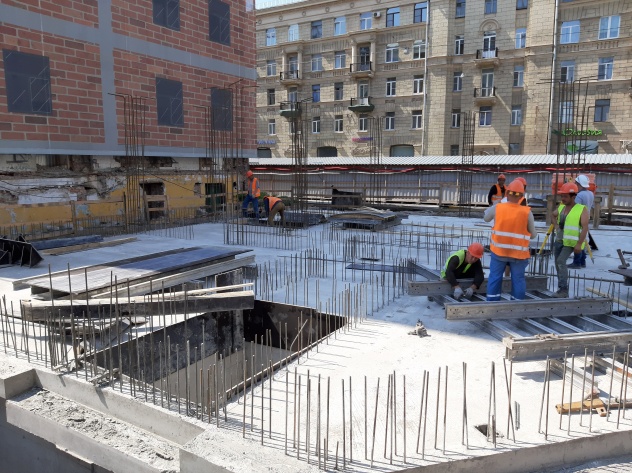

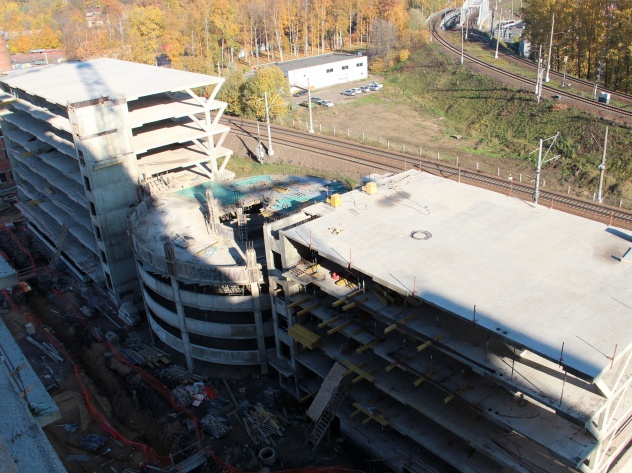

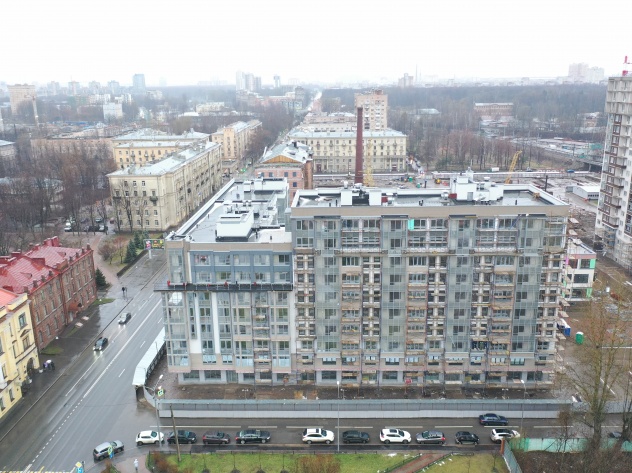

Здание паркинга готово на 100%. -

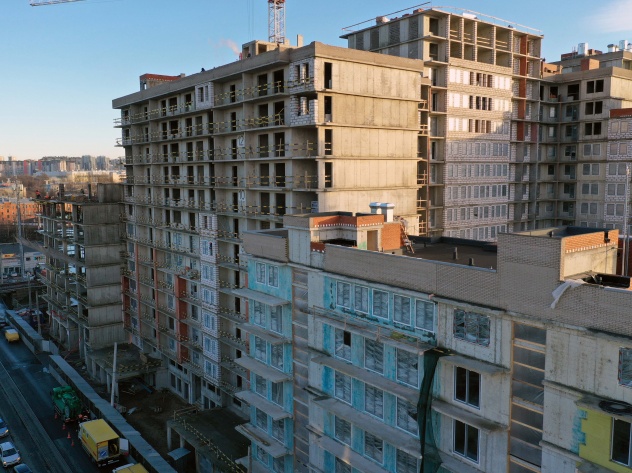

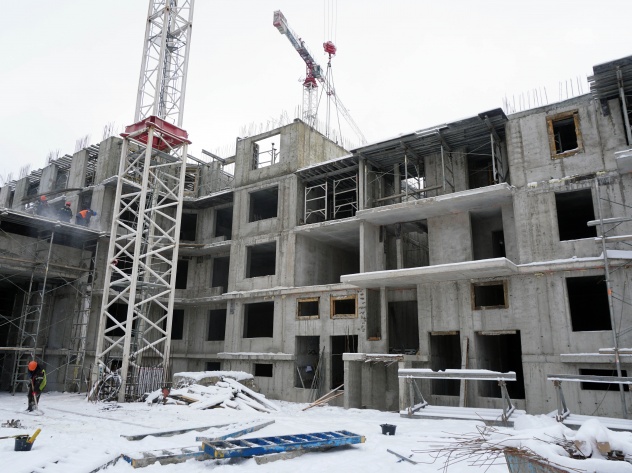

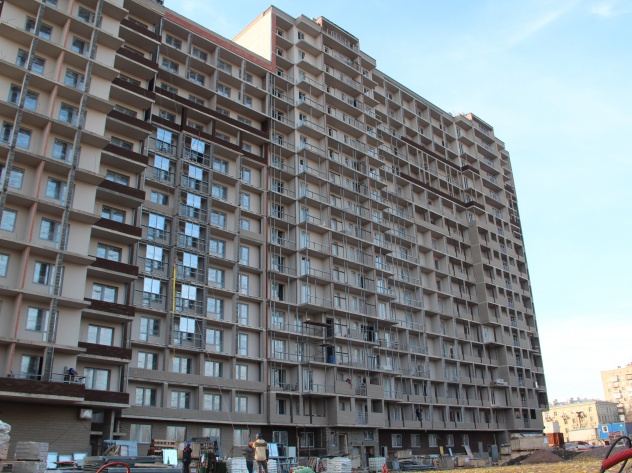

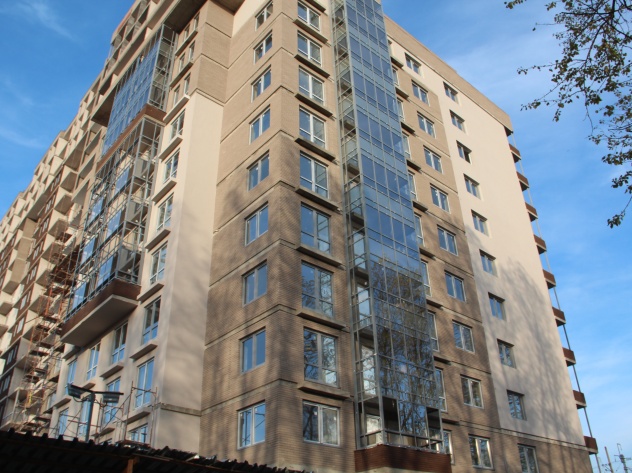

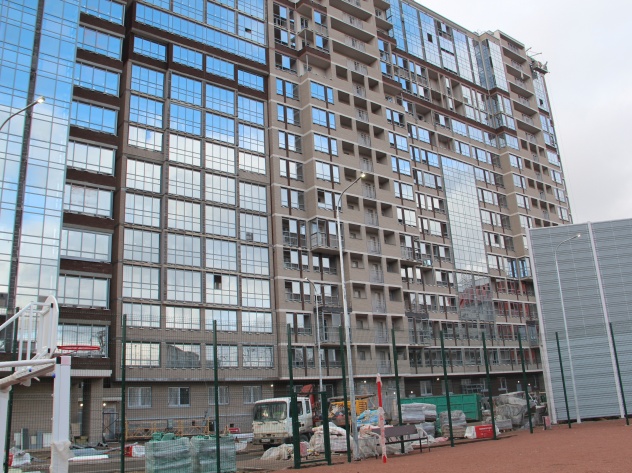

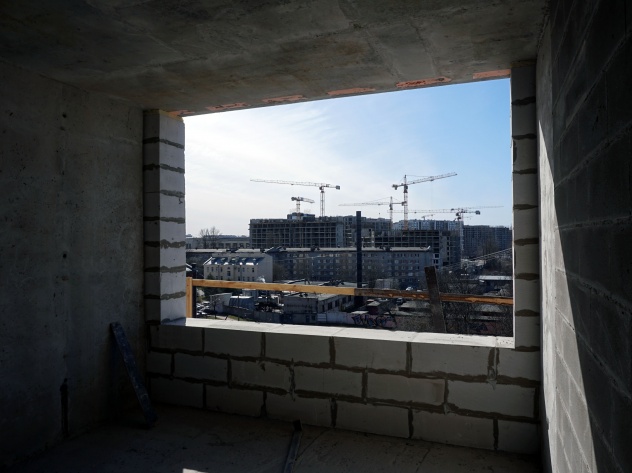

Ноябрь 2019 I половина

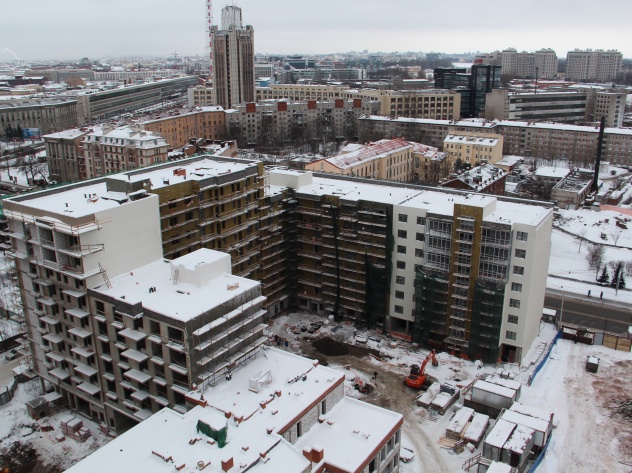

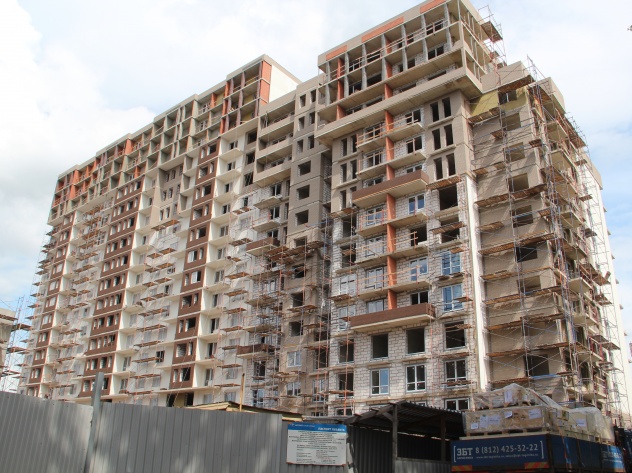

Ход строительстваНоябрь 2019 I половинаХод строительстваНоябрь 2019 I половинаХод строительстваНоябрь 2019 I половинаХод строительстваНоябрь 2019 I половинаХод строительстваНоябрь 2019 I половинаХод строительстваНоябрь 2019 I половинаХод строительстваНоябрь 2019 I половинаХод строительстваНоябрь 2019 I половинаХод строительстваНоябрь 2019 I половинаХод строительстваНоябрь 2019 I половинаХод строительстваНоябрь 2019 I половинаХод строительстваНоябрь 2019 I половинаХод строительстваНоябрь 2019 I половинаХод строительстваНоябрь 2019 I половинаХод строительстваНоябрь 2019 I половинаХод строительстваНоябрь 2019 I половинаХод строительстваНоябрь 2019 I половинаХод строительстваНоябрь 2019 I половинаХод строительстваНоябрь 2019 I половинаХод строительстваНоябрь 2019 I половина20 ФОТО Показать все

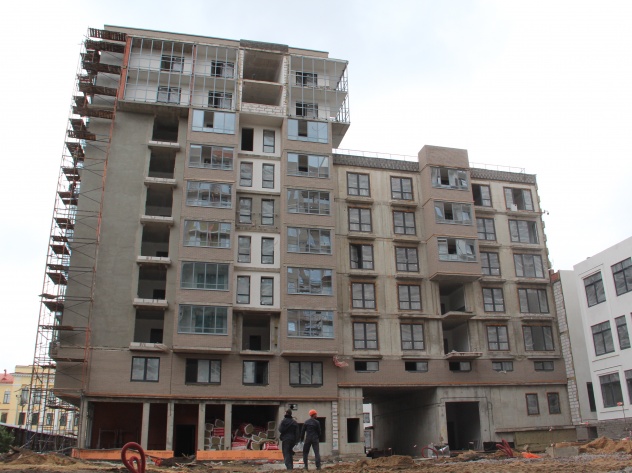

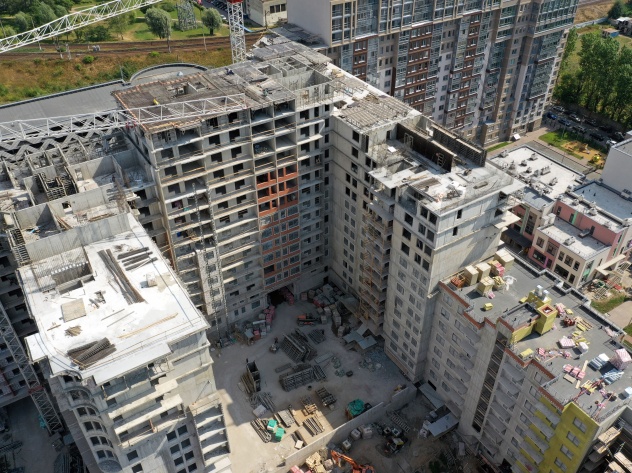

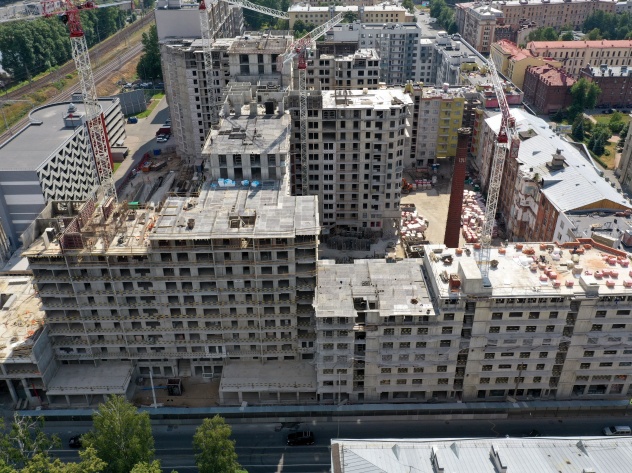

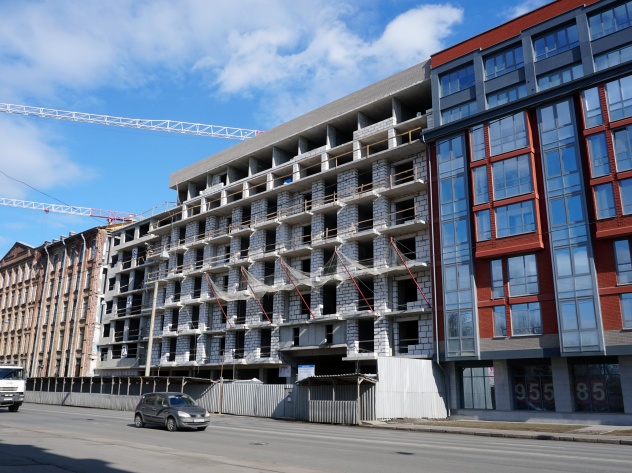

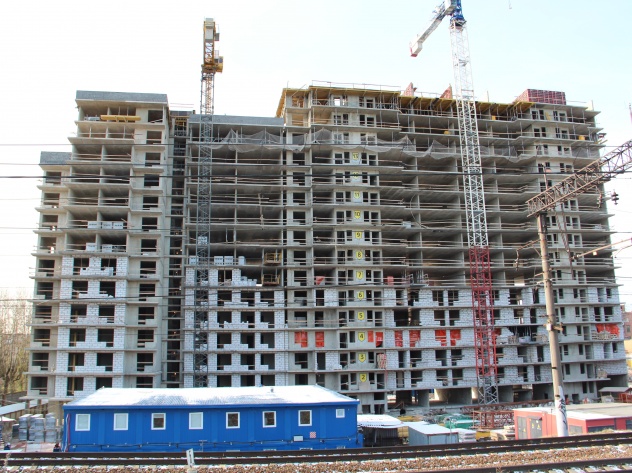

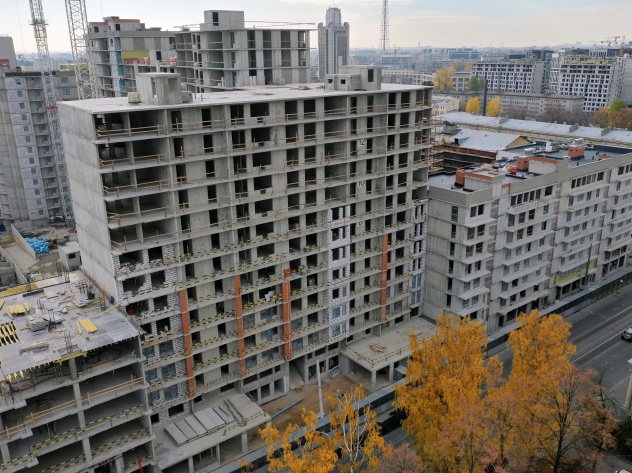

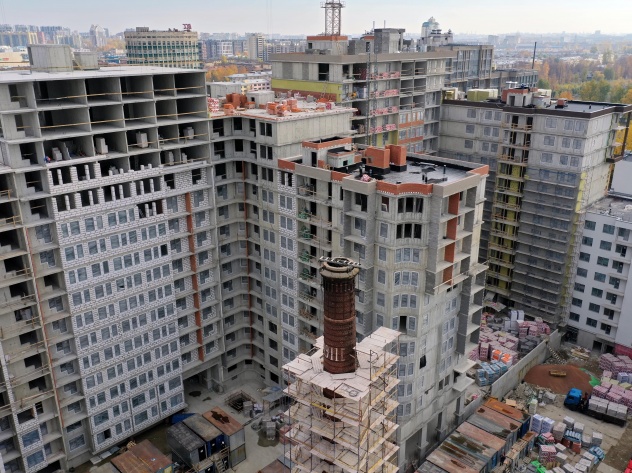

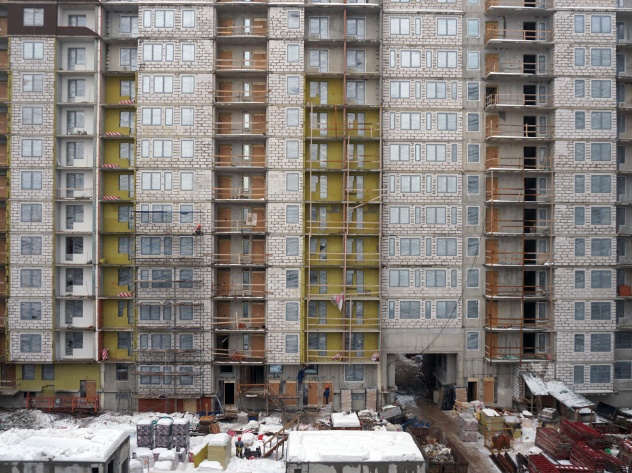

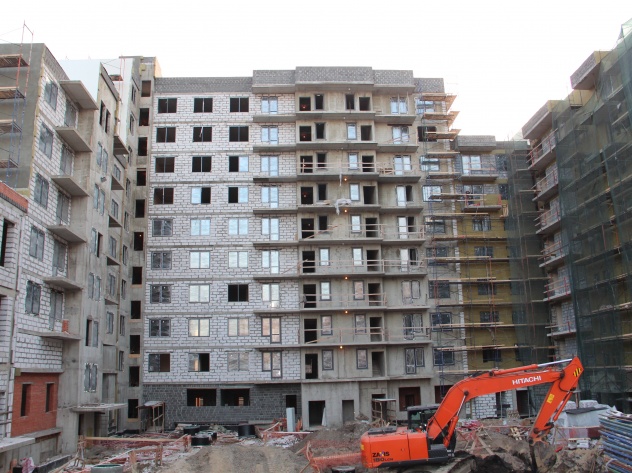

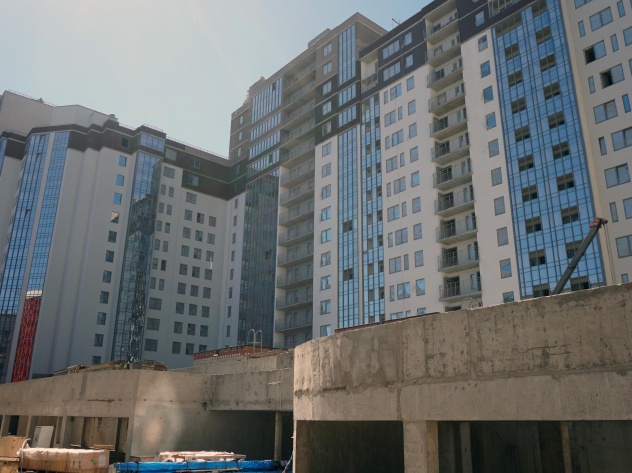

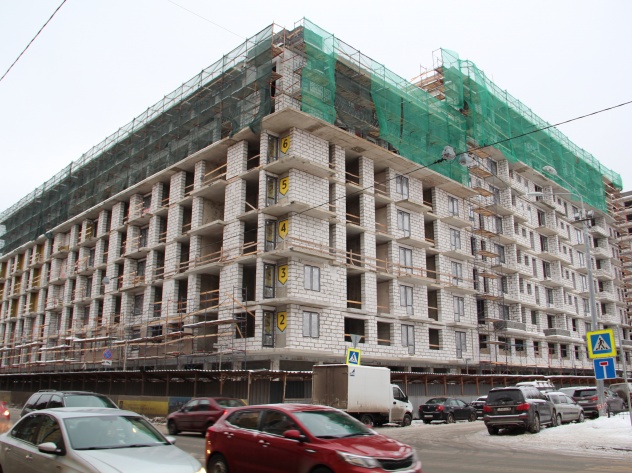

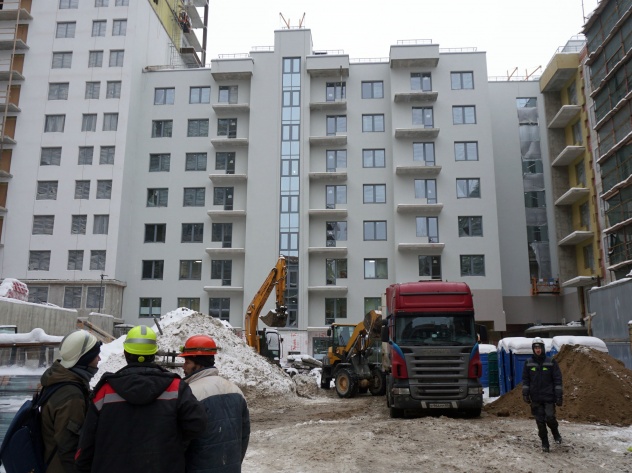

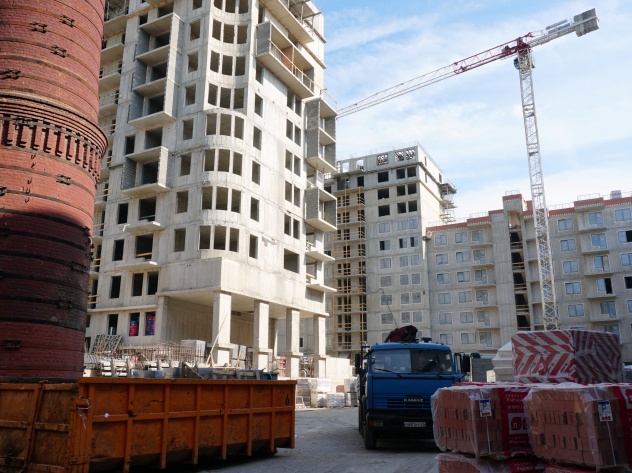

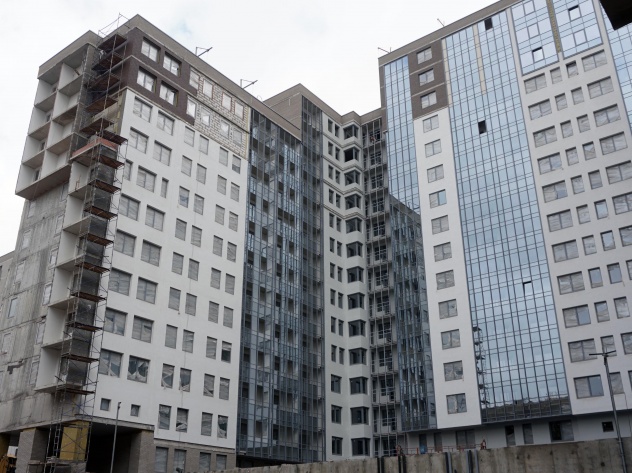

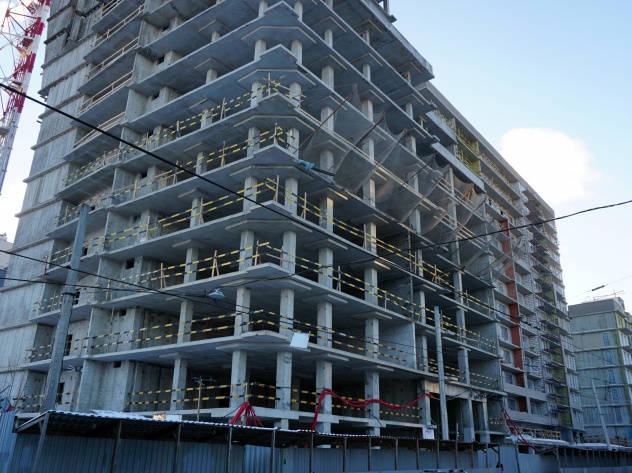

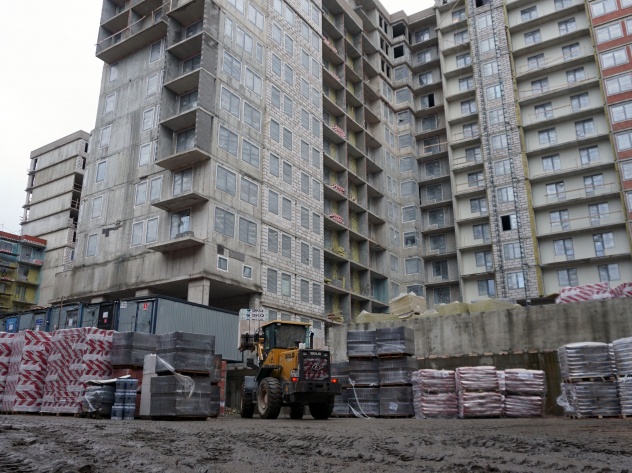

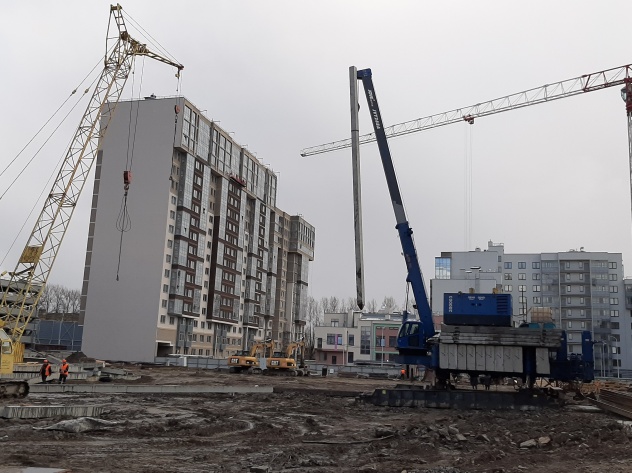

На Большом Сампсониевском пр. 77/7 продолжается возведение двух очередей жилого квартала «Георг Ландрин».

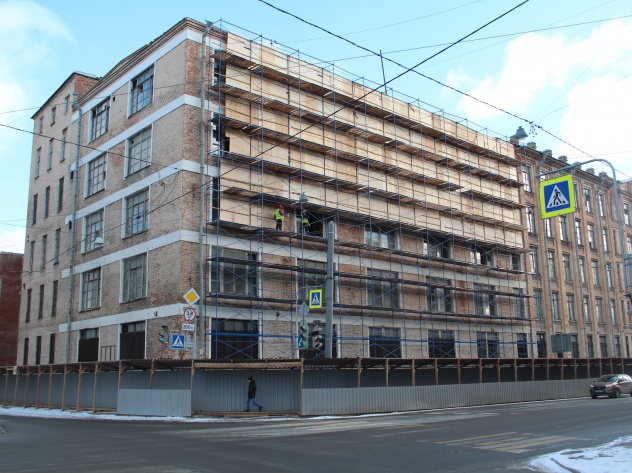

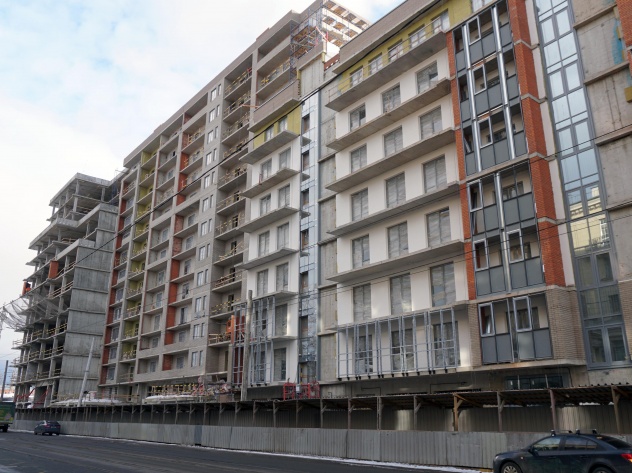

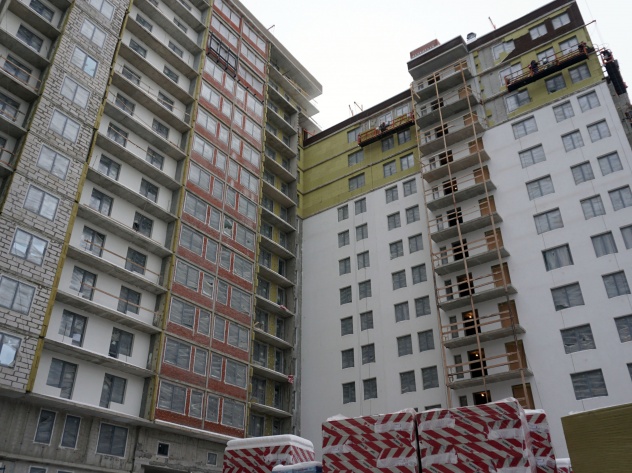

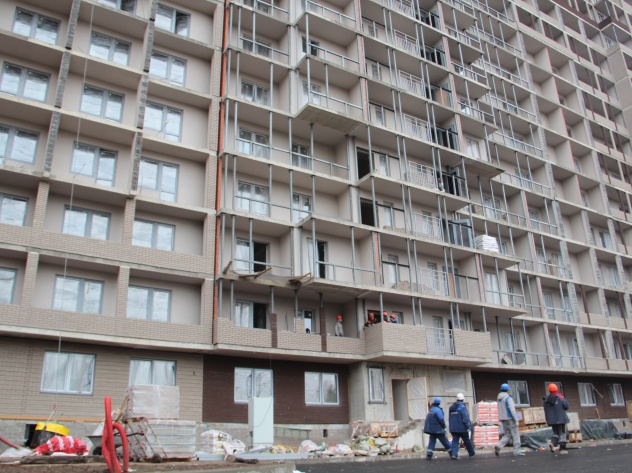

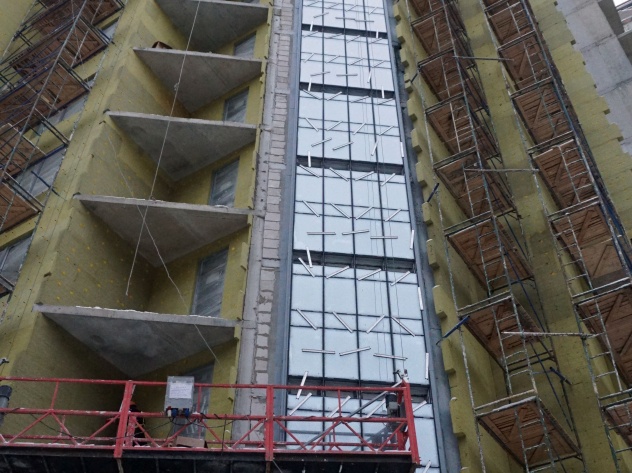

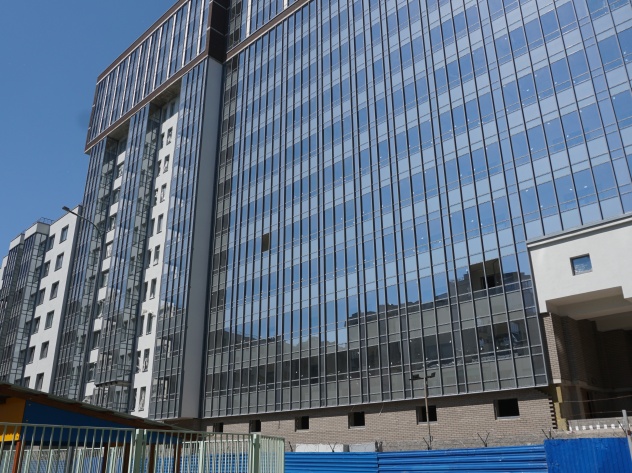

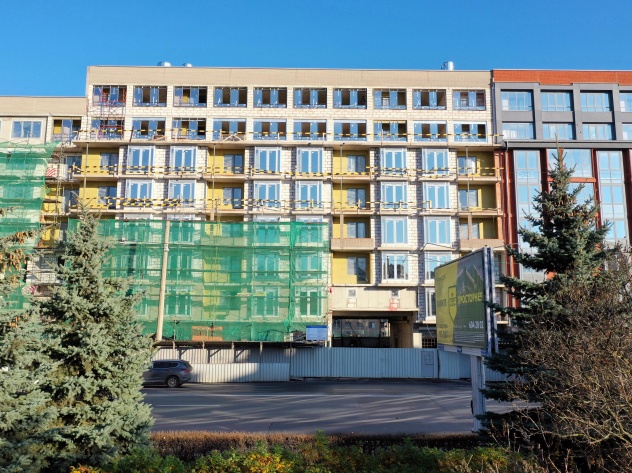

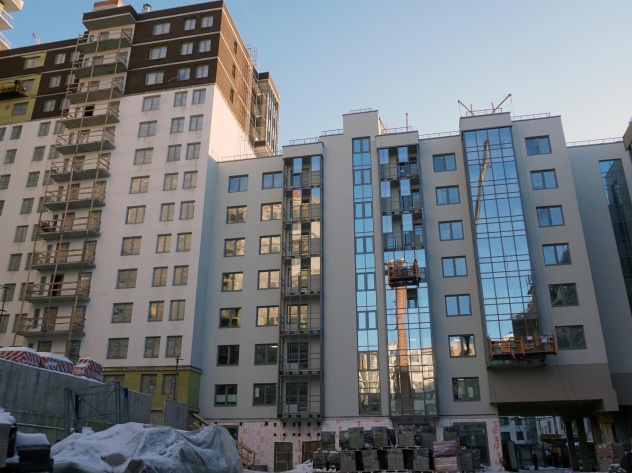

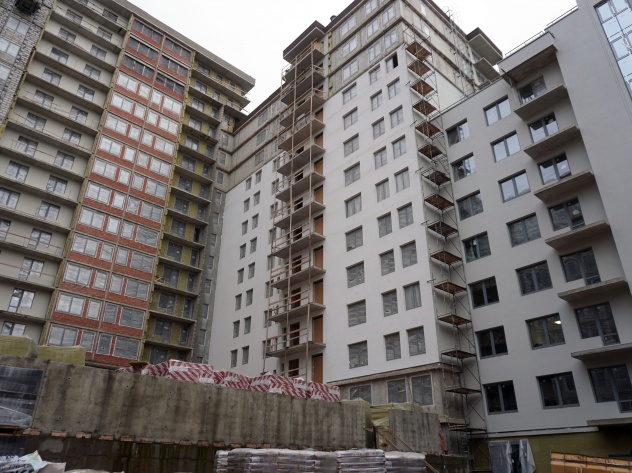

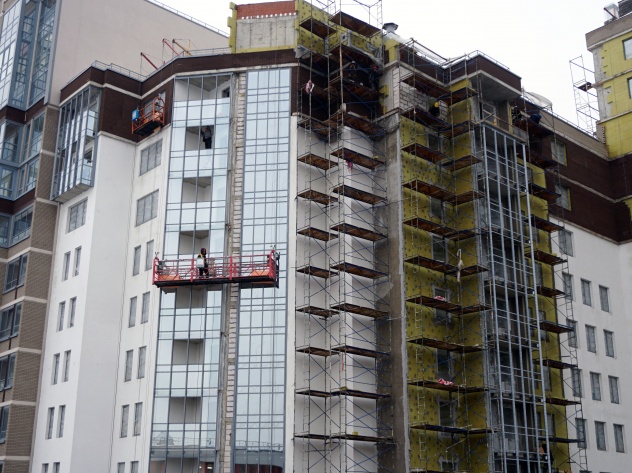

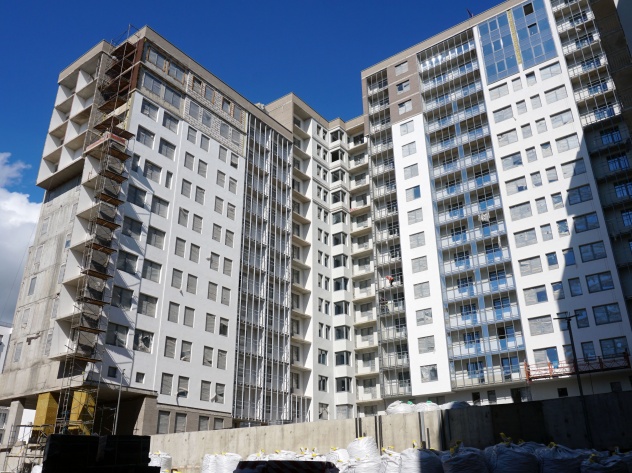

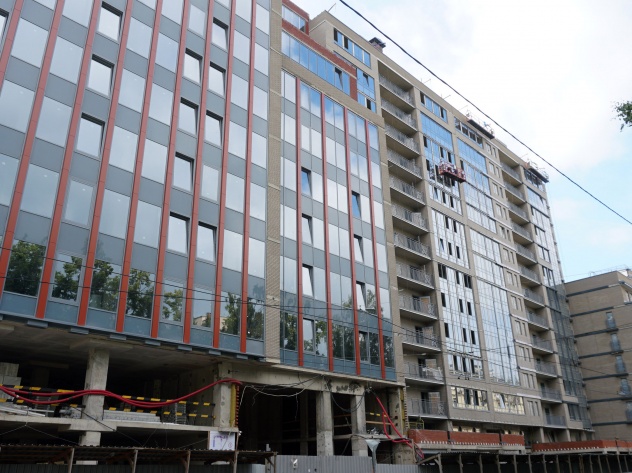

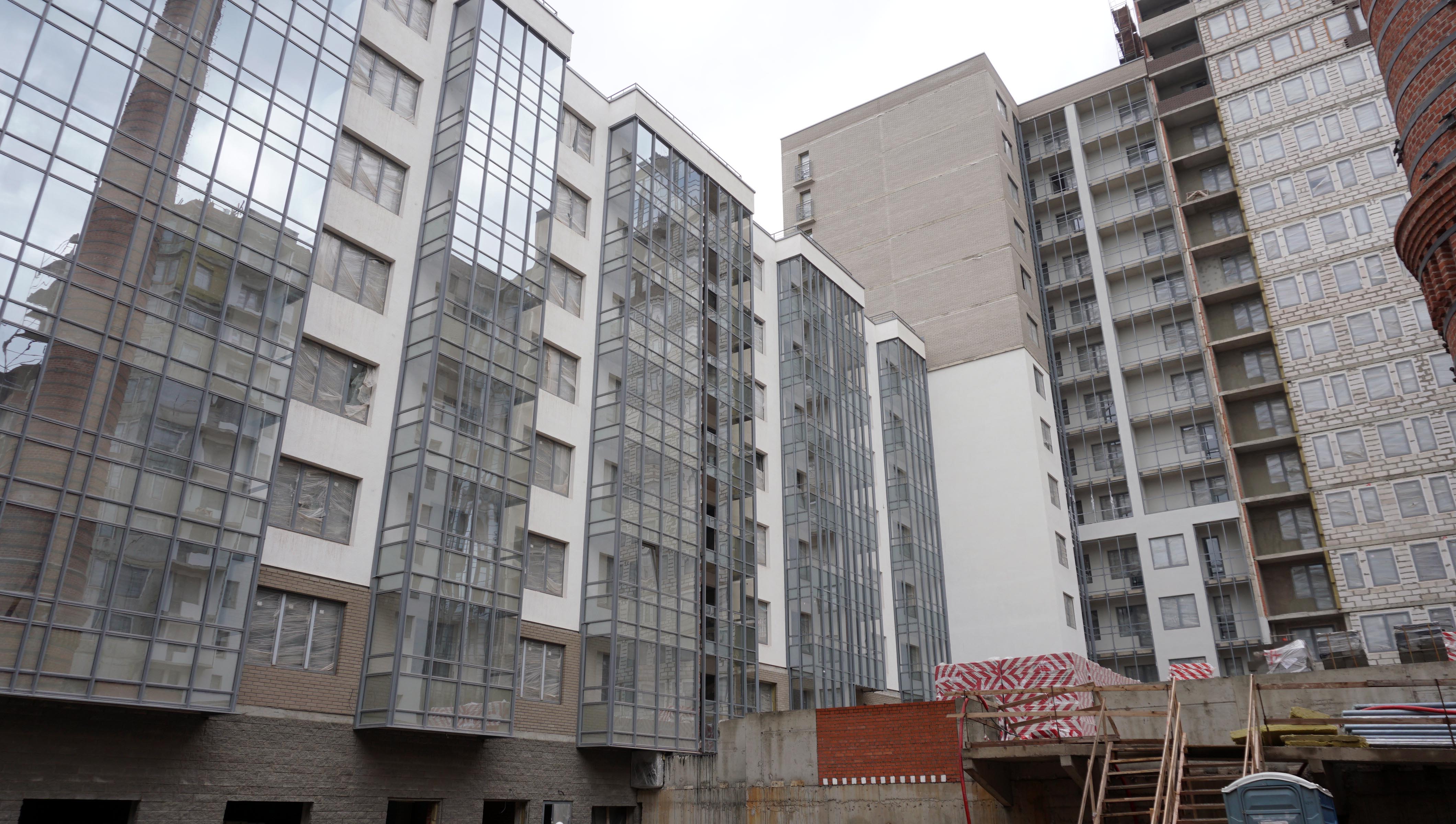

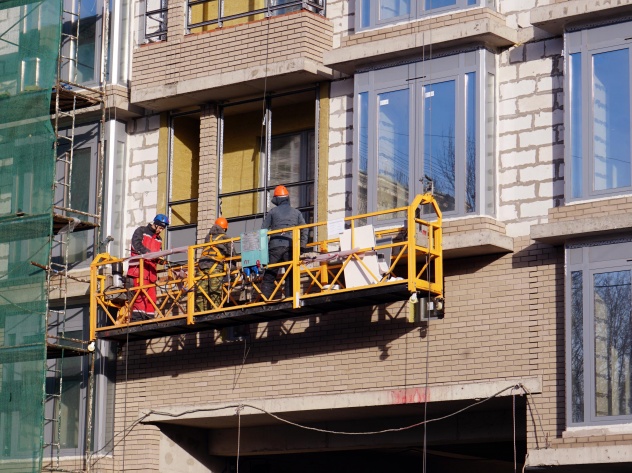

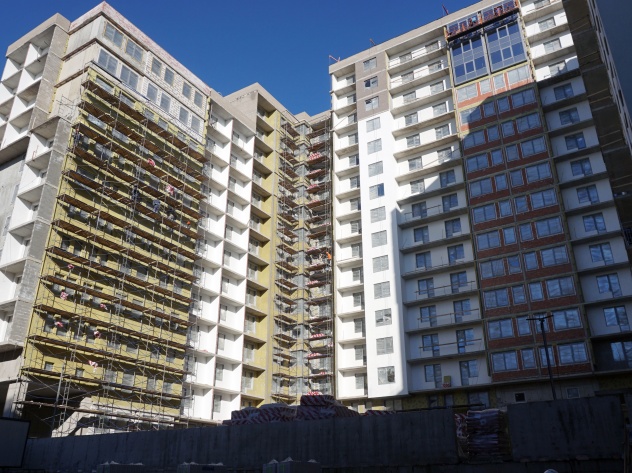

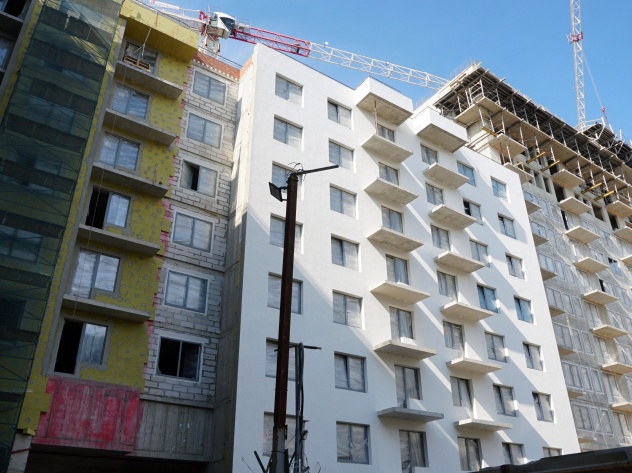

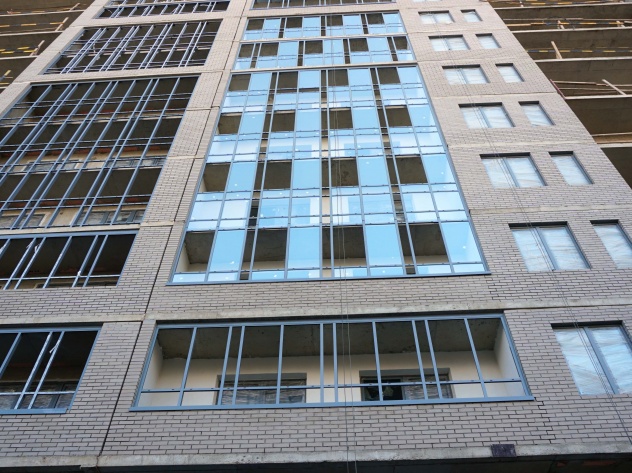

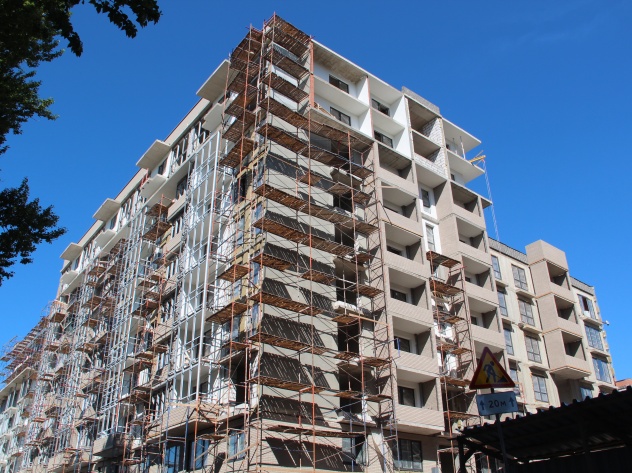

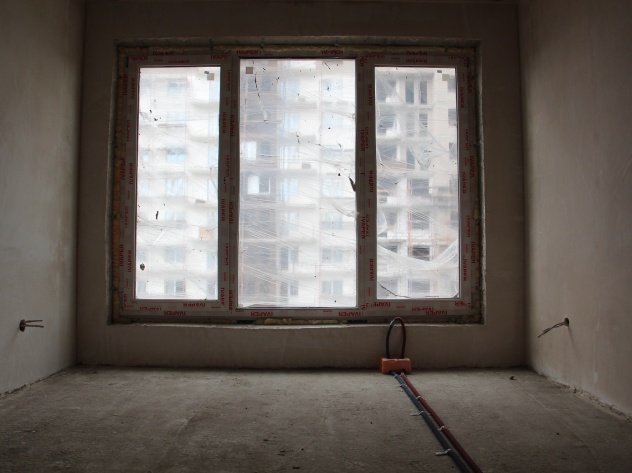

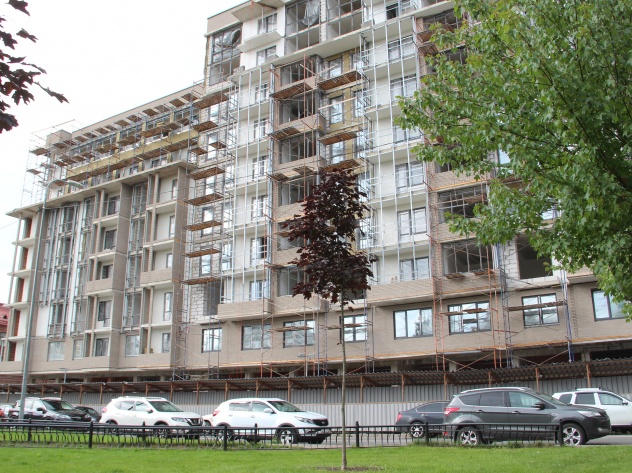

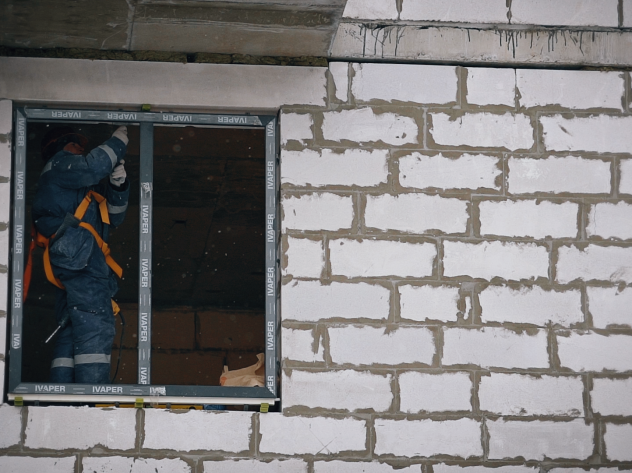

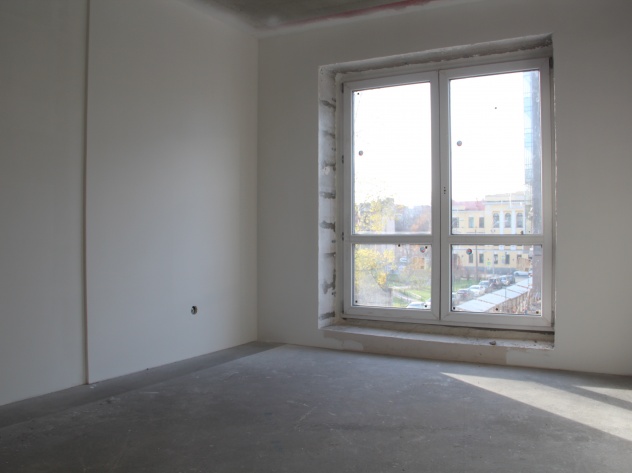

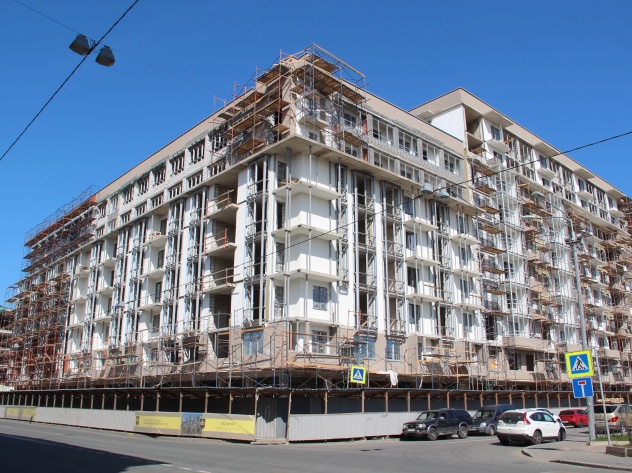

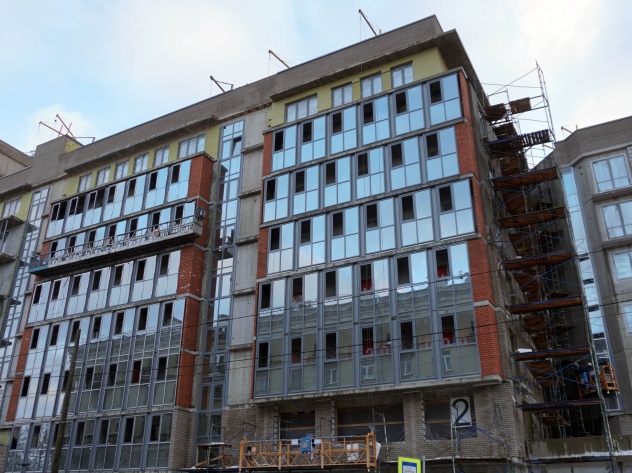

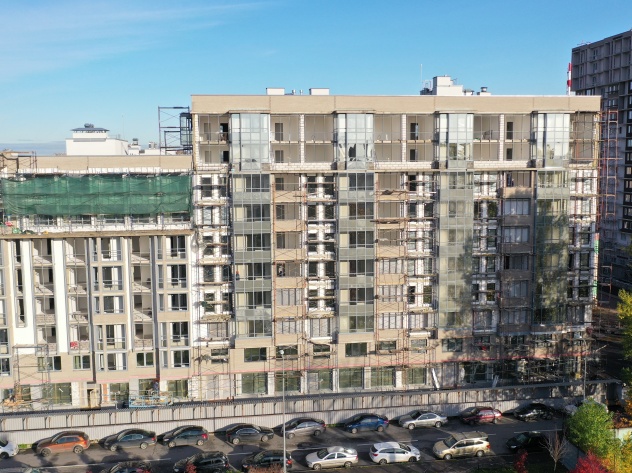

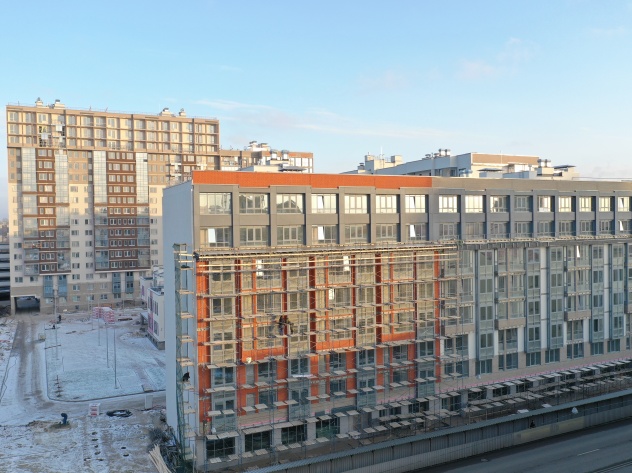

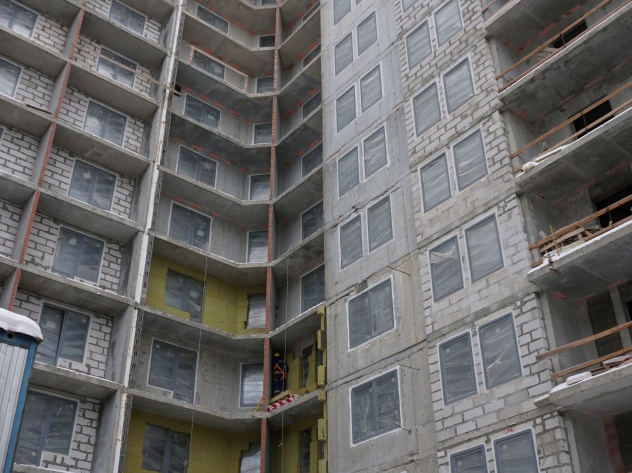

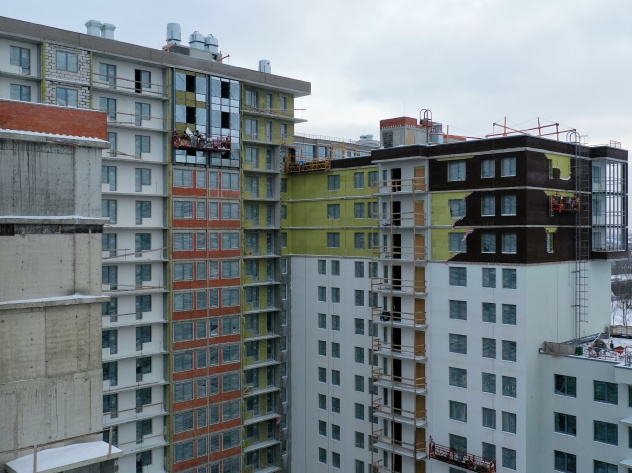

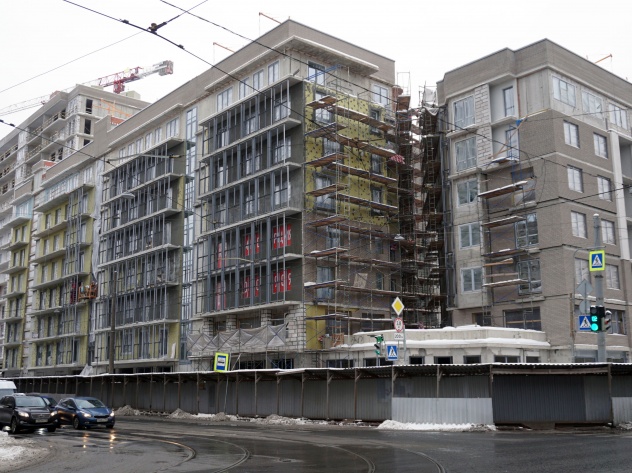

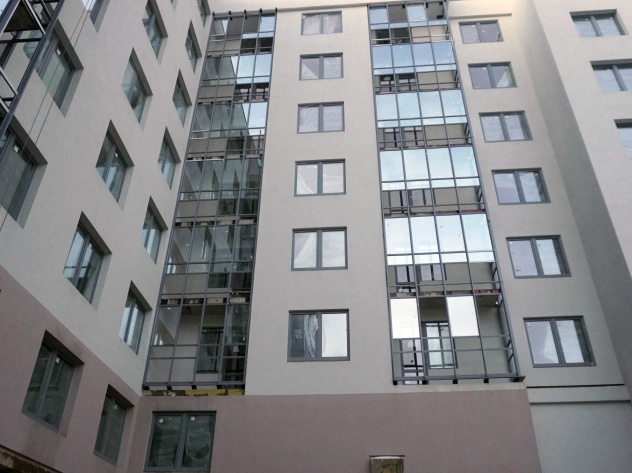

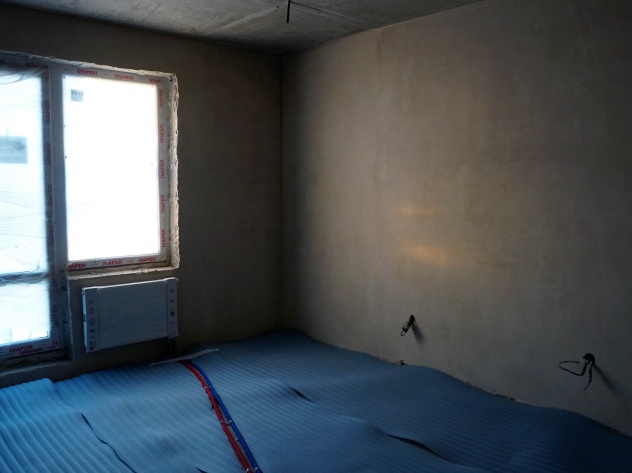

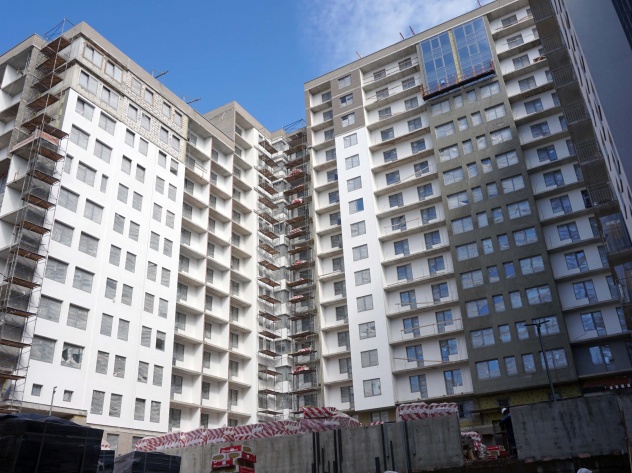

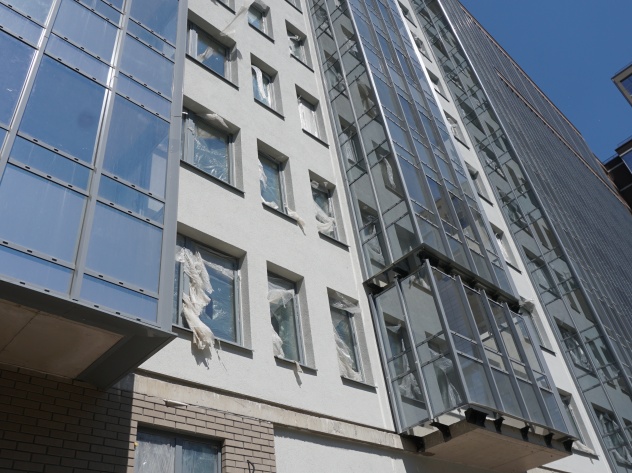

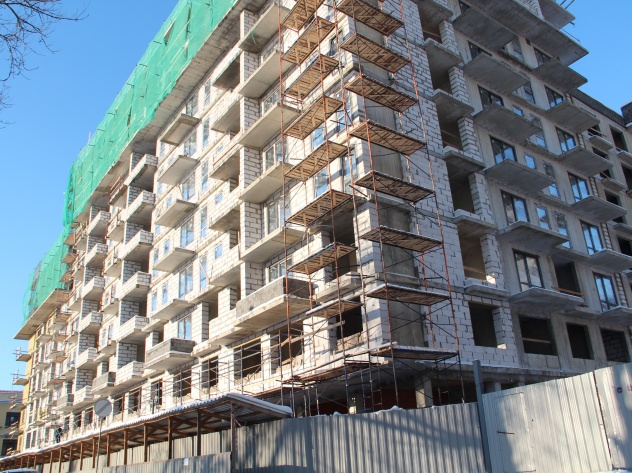

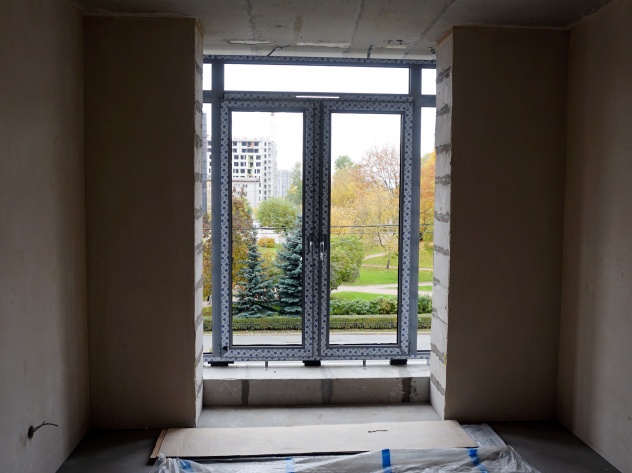

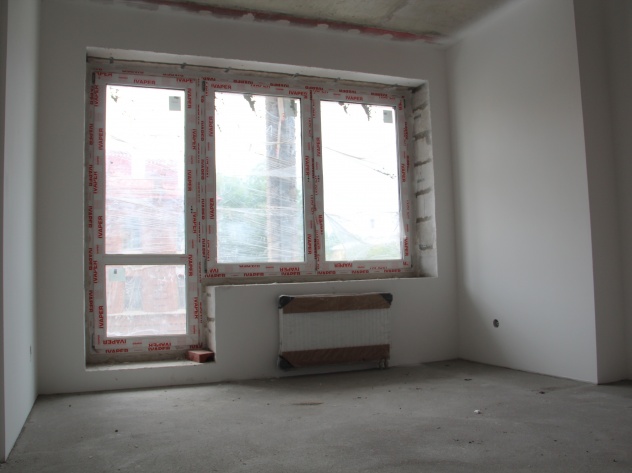

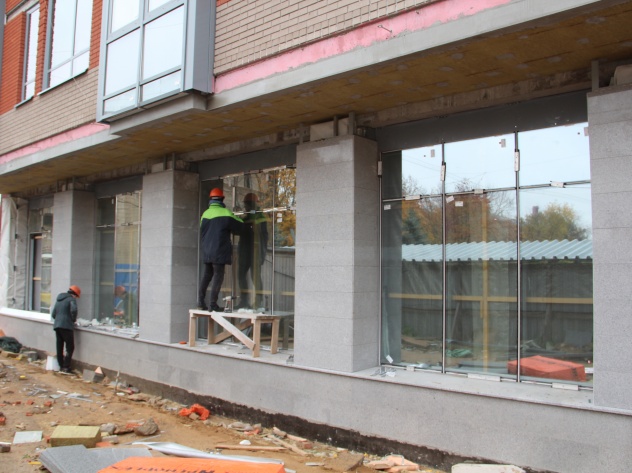

Активно ведутся фасадные работы и остекление. В секциях первого блока заканчиваются отделочные работы мест общего пользования. Во втором блоке отделочные работы МОПов вышли на завершающую стадию.

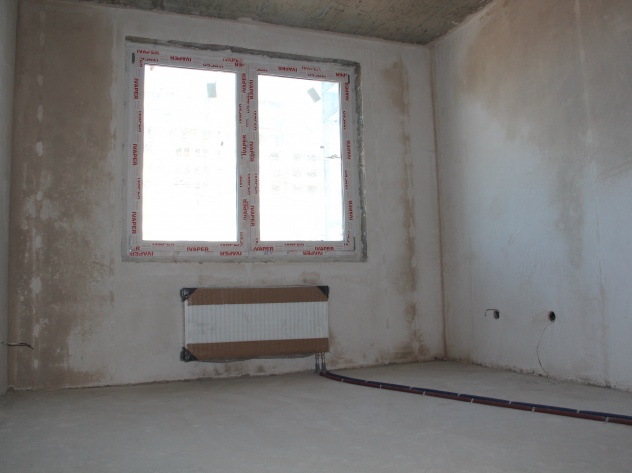

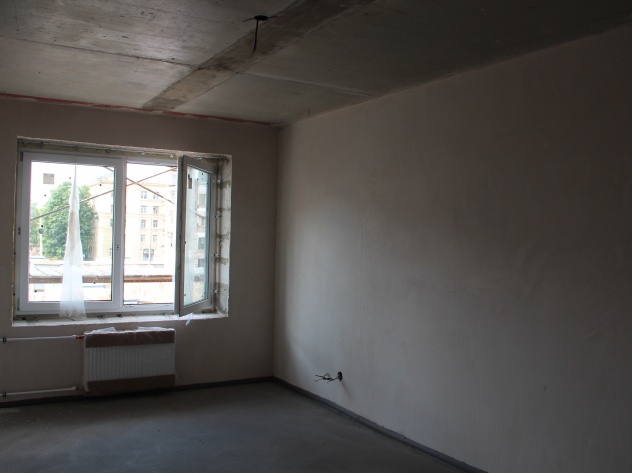

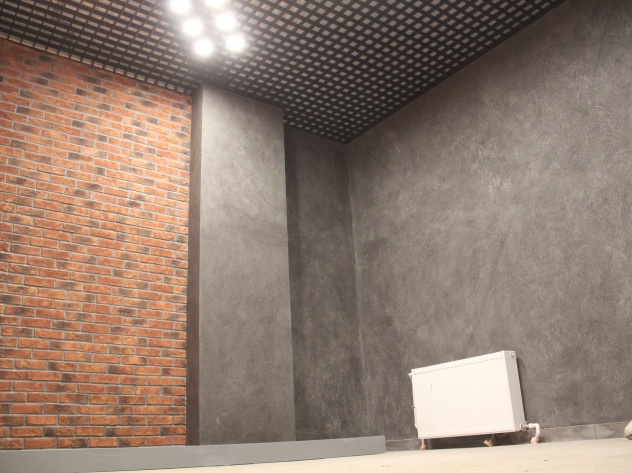

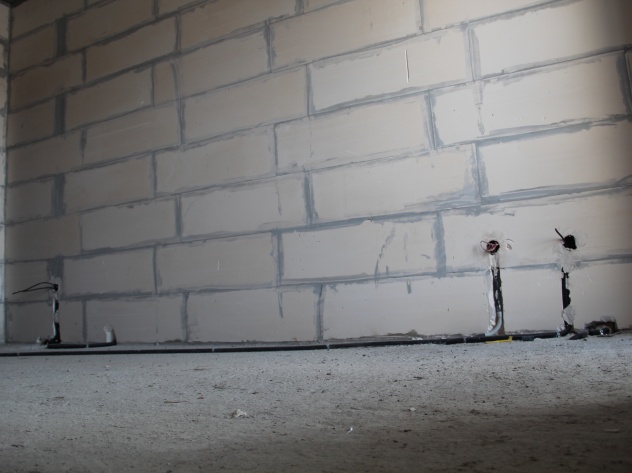

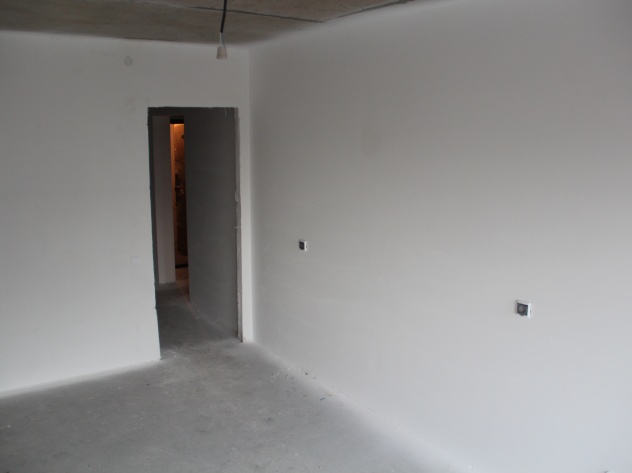

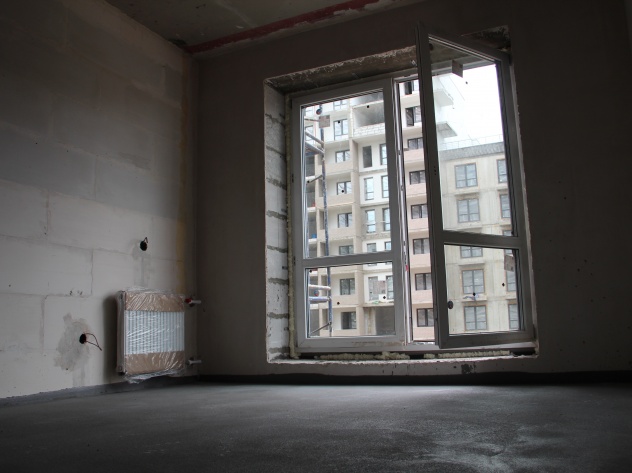

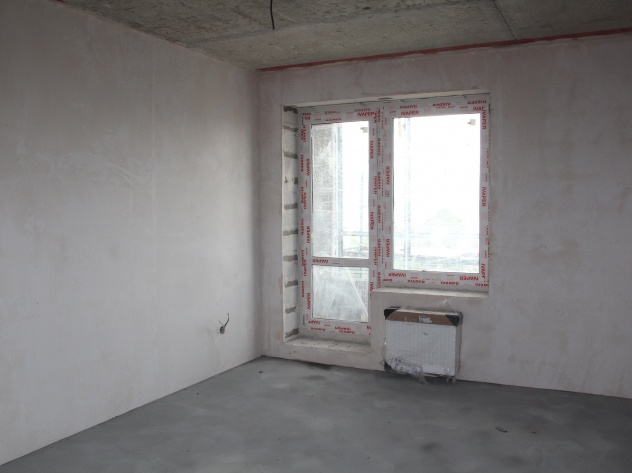

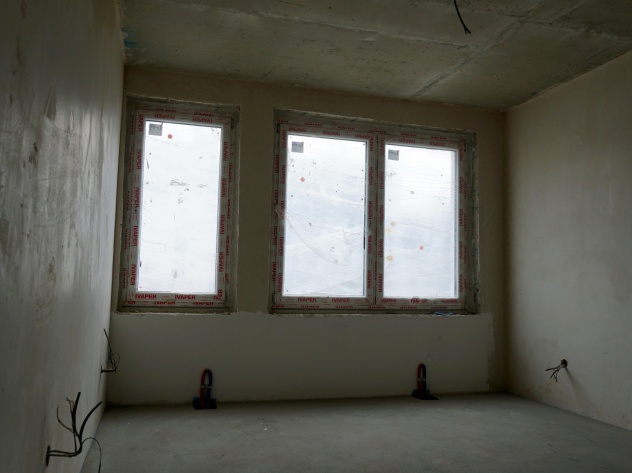

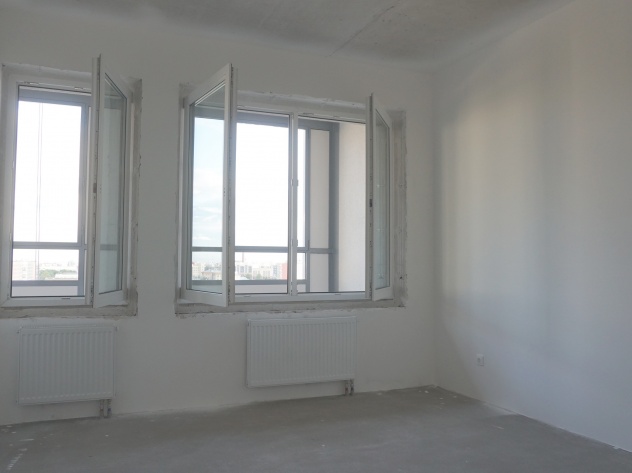

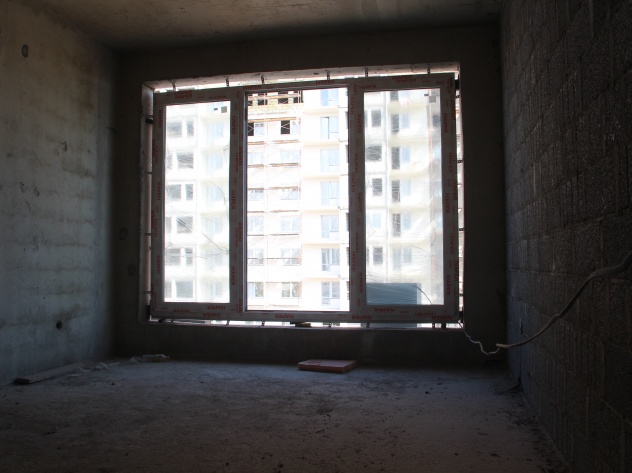

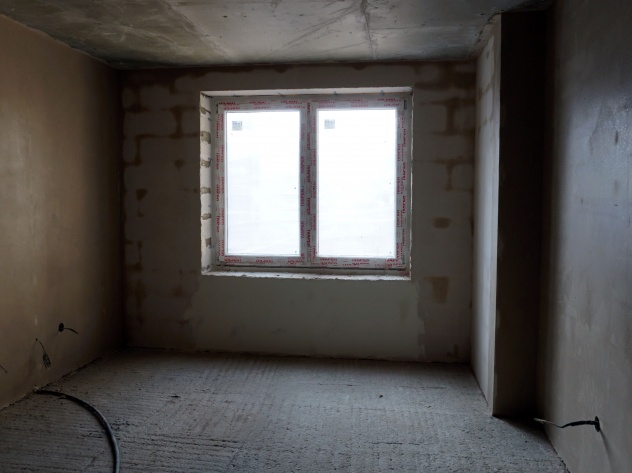

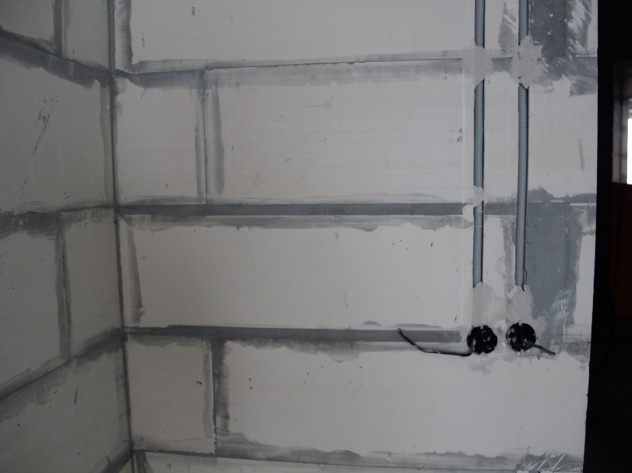

В квартирах секций Третьяков и Строганов смонтировали розетки и выключатели.

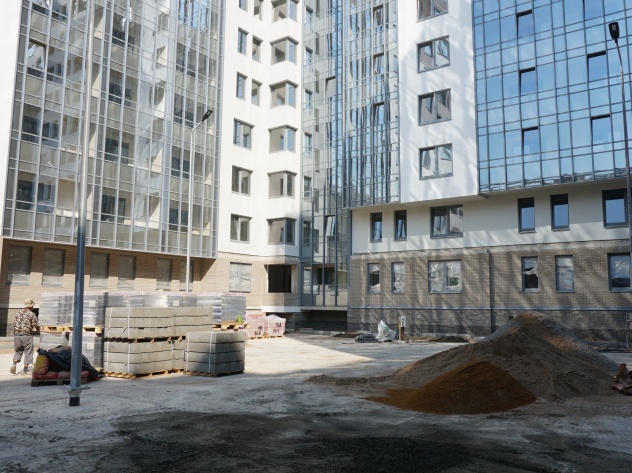

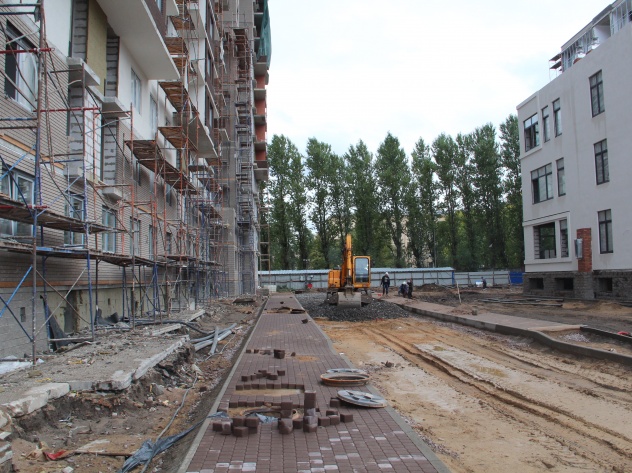

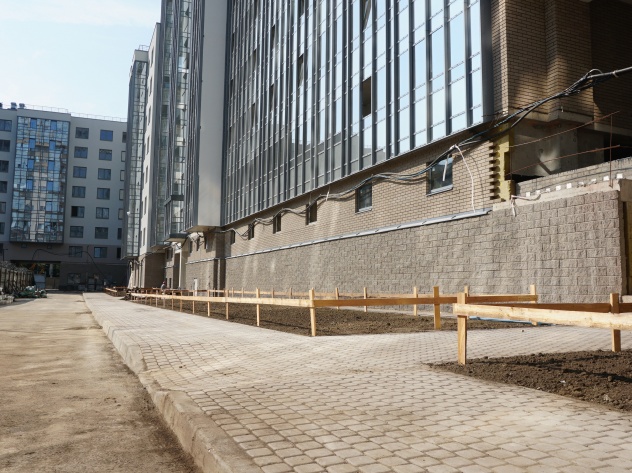

На территории комплекса высажены деревья и установлены фонари освещения. На детской площадке монтируют оборудование. Готовятся к установке тренажеры на спортивной площадке. Выполняется благоустройство прилегающей территории.
На территории 2 очереди продолжается вдавливание свай и погружение шпунта. Частичная выемка и вывоз грунта.
В здании наземного паркинга на 95% закончены фасадные работы. Заасфальтированы и размечены машиноместа на всех уровнях. -

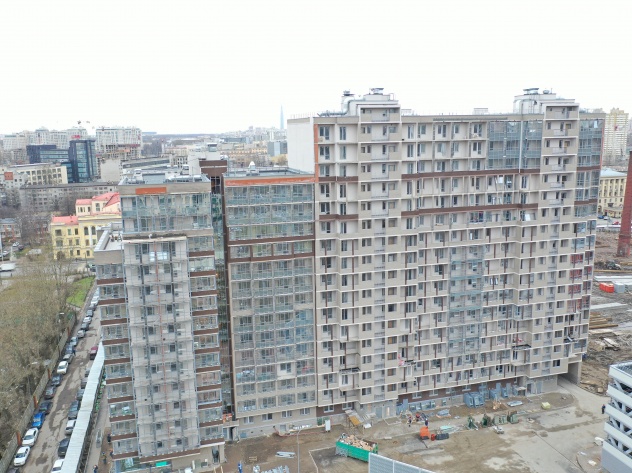

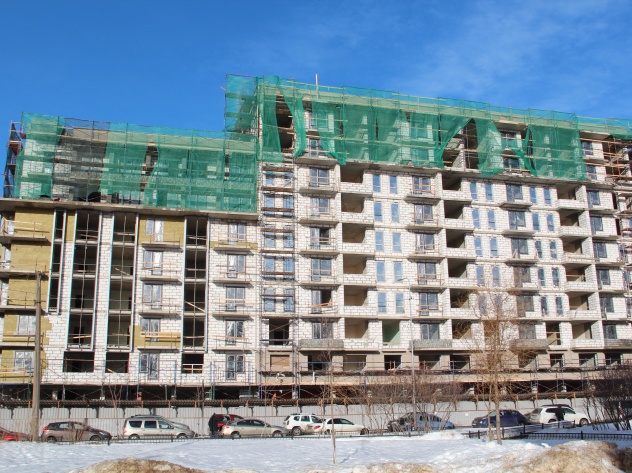

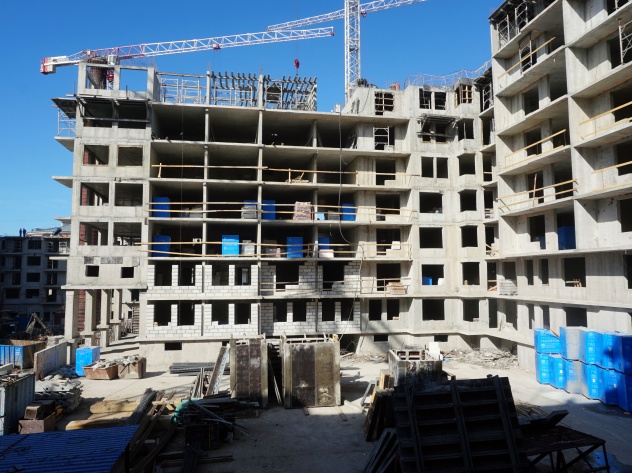

Октябрь 2019 II половина

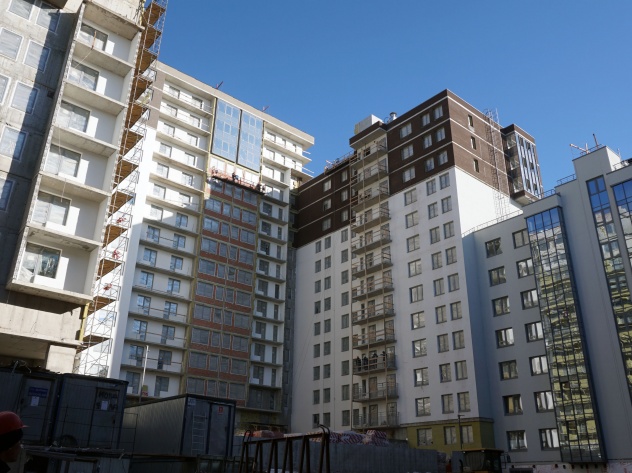

Ход строительстваОктябрь 2019 II половинаХод строительстваОктябрь 2019 II половинаХод строительстваОктябрь 2019 II половинаХод строительстваОктябрь 2019 II половинаХод строительстваОктябрь 2019 II половинаХод строительстваОктябрь 2019 II половинаХод строительстваОктябрь 2019 II половинаХод строительстваОктябрь 2019 II половинаХод строительстваОктябрь 2019 II половинаХод строительстваОктябрь 2019 II половинаХод строительстваОктябрь 2019 II половинаХод строительстваОктябрь 2019 II половинаХод строительстваОктябрь 2019 II половинаХод строительстваОктябрь 2019 II половинаХод строительстваОктябрь 2019 II половинаХод строительстваОктябрь 2019 II половинаХод строительстваОктябрь 2019 II половинаХод строительстваОктябрь 2019 II половинаХод строительстваОктябрь 2019 II половинаХод строительстваОктябрь 2019 II половина20 ФОТО Показать все

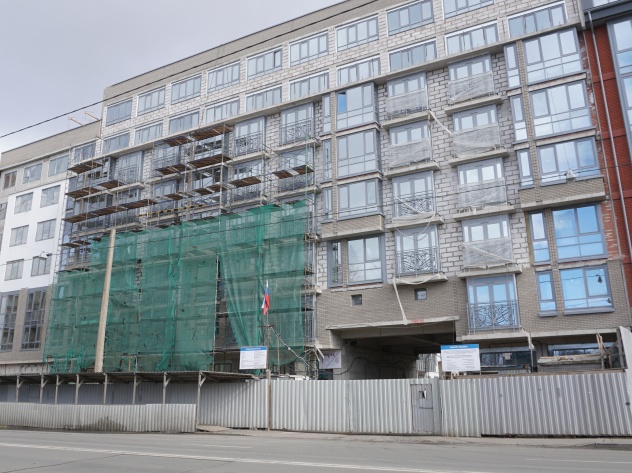

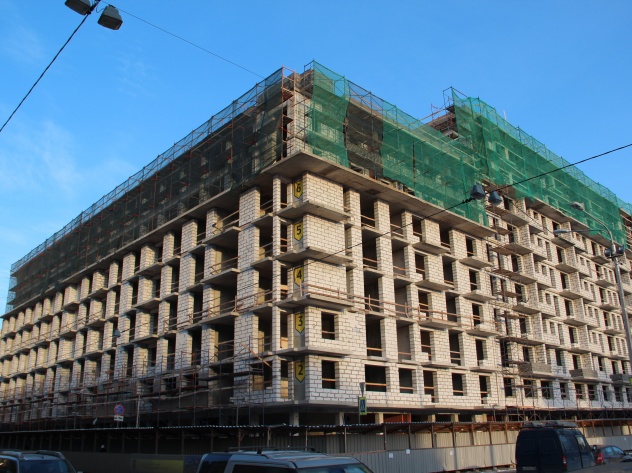

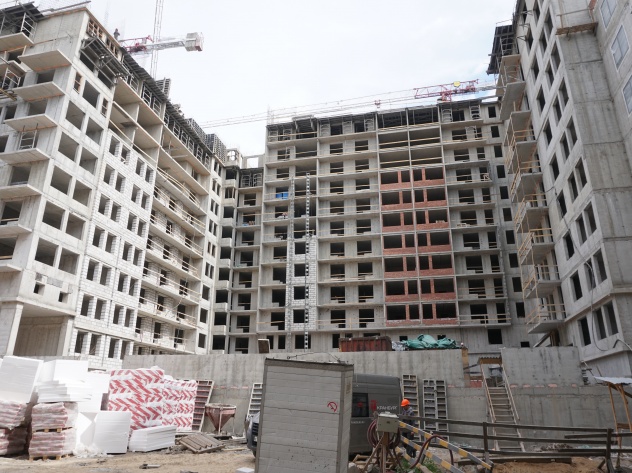

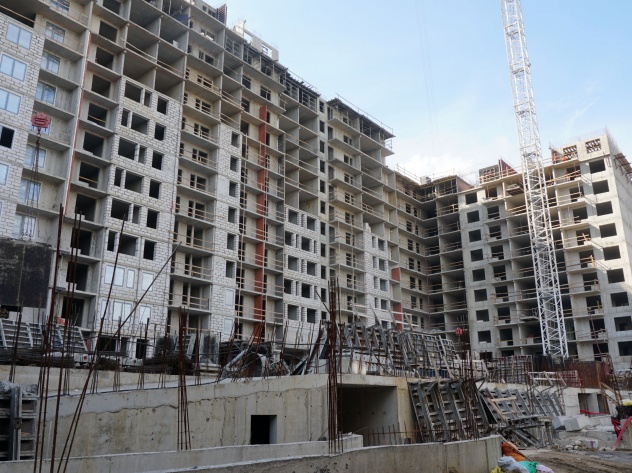

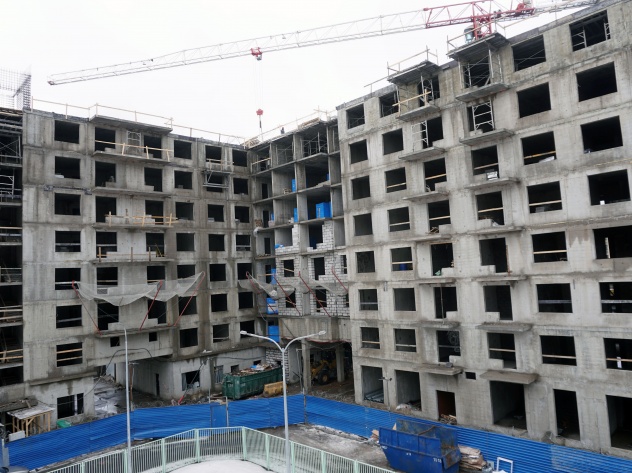

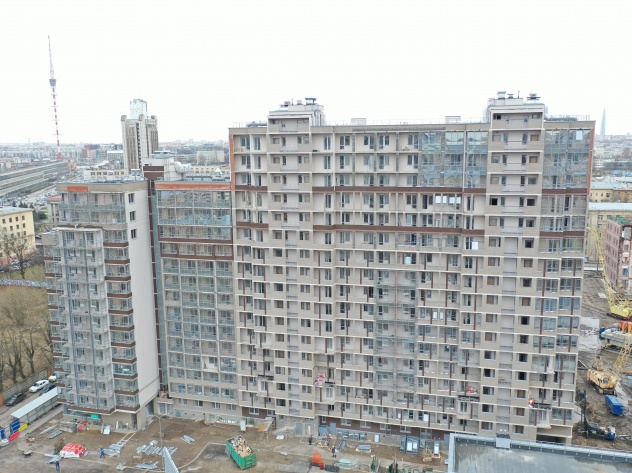

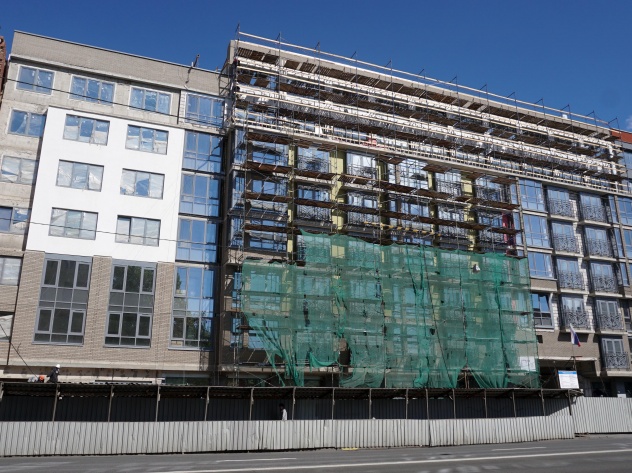

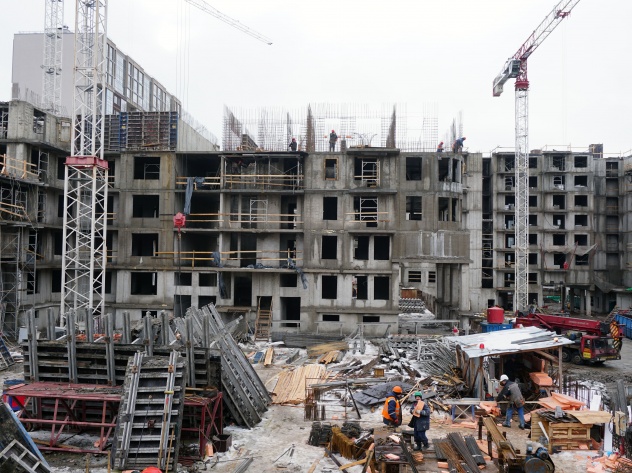

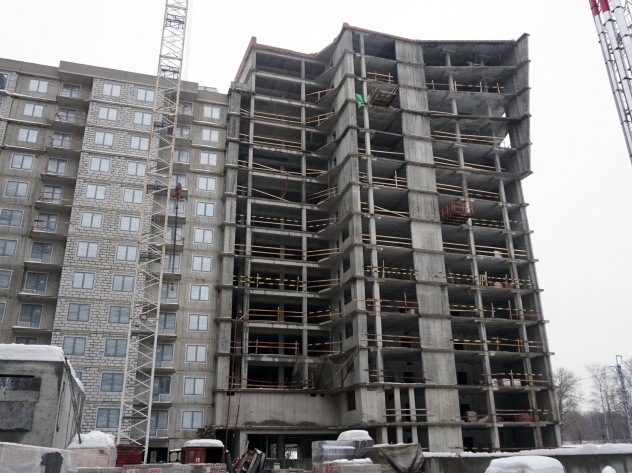

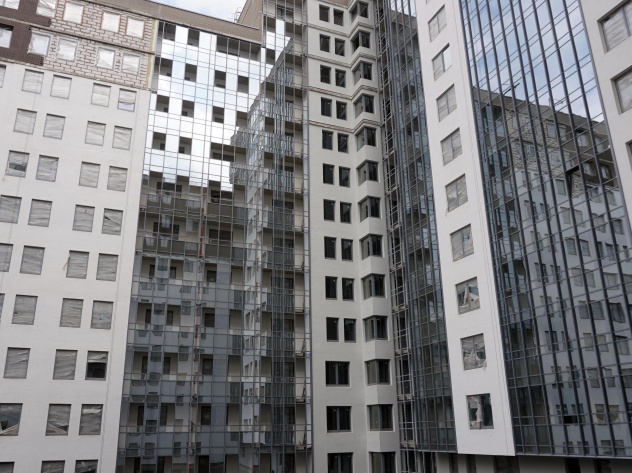

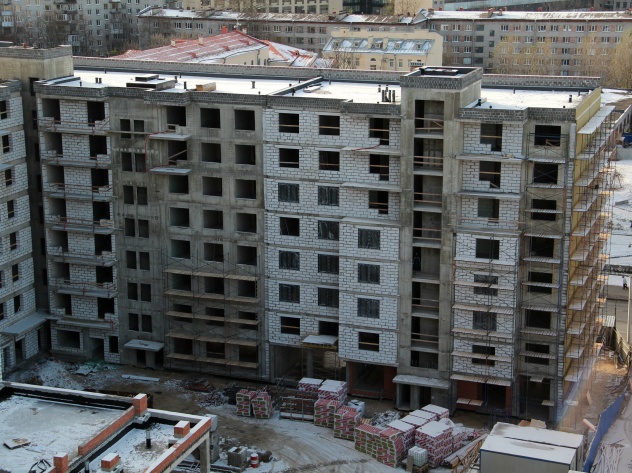

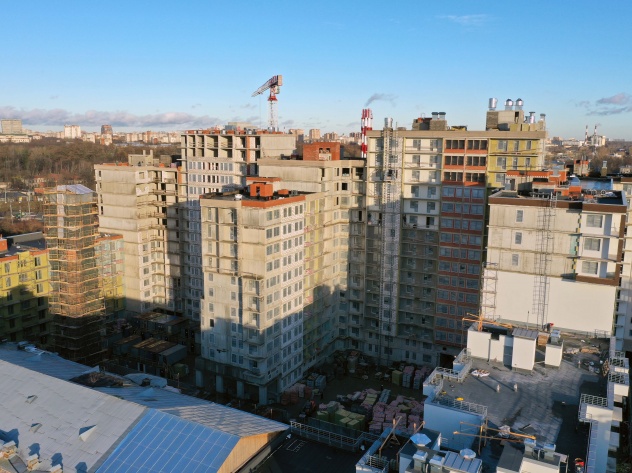

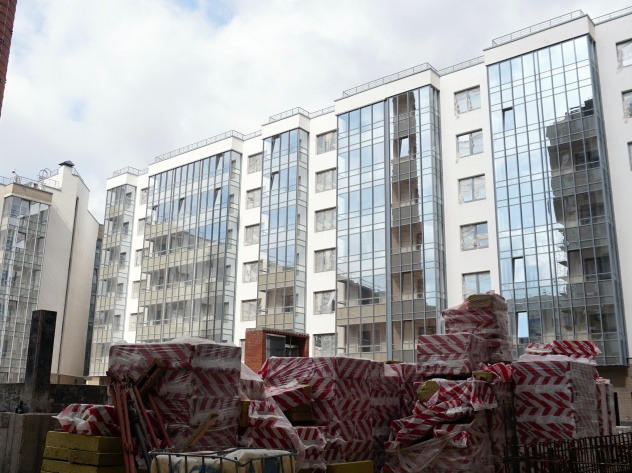

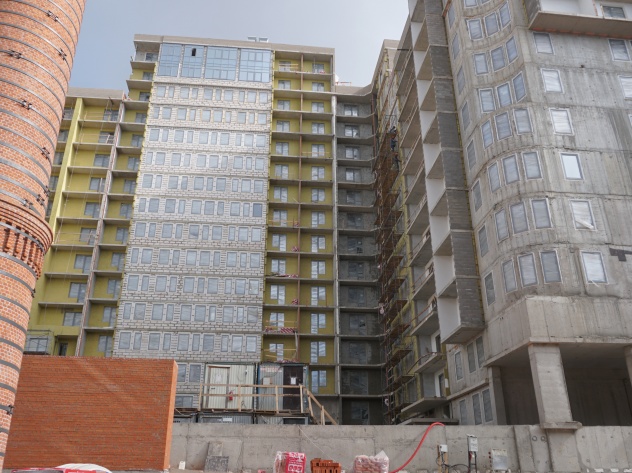

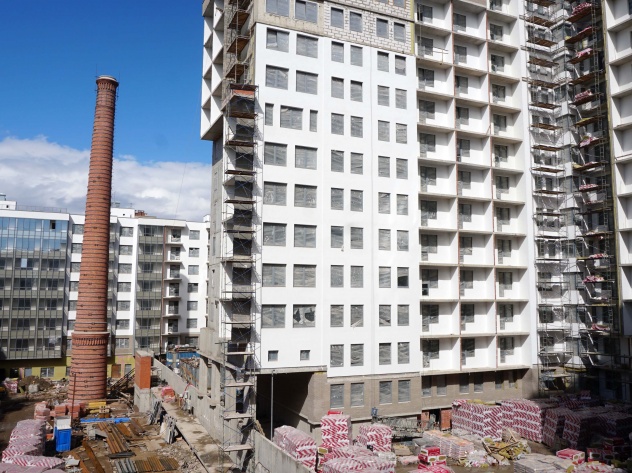

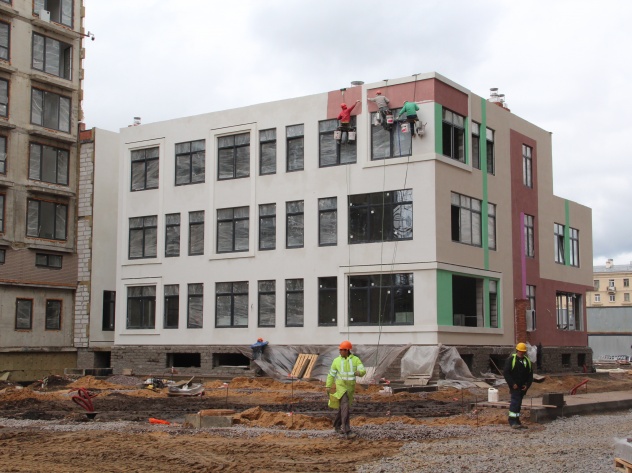

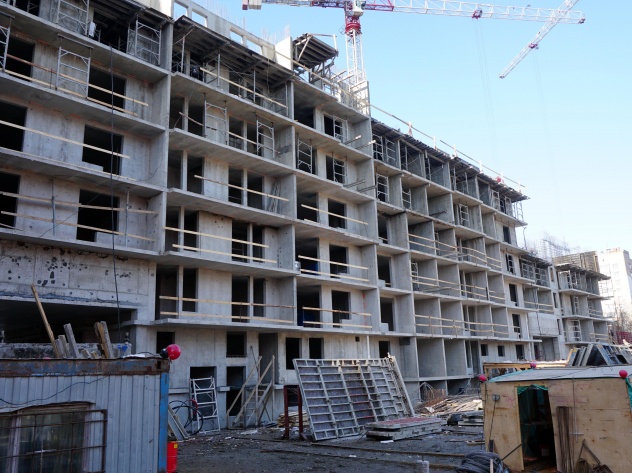

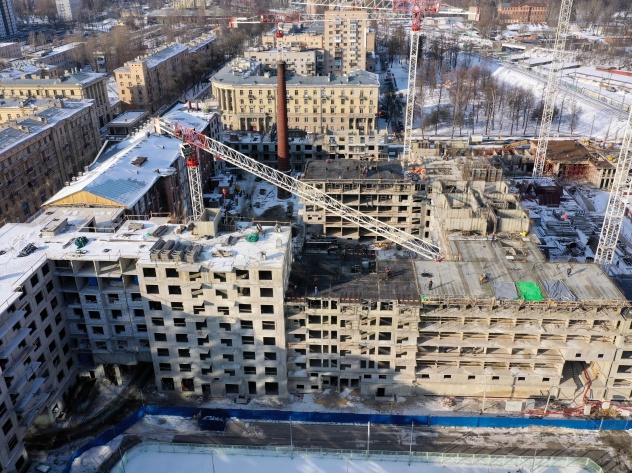

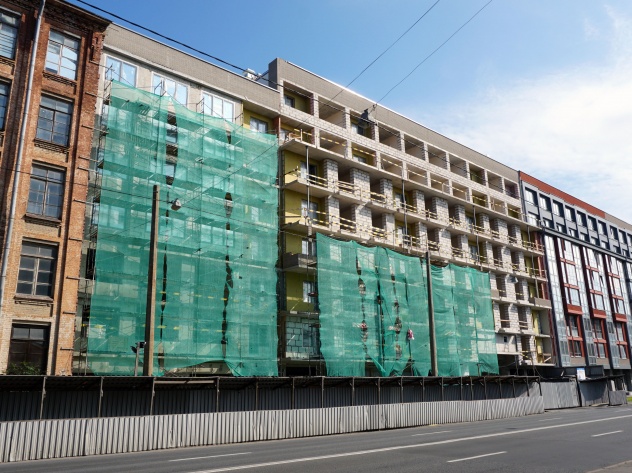

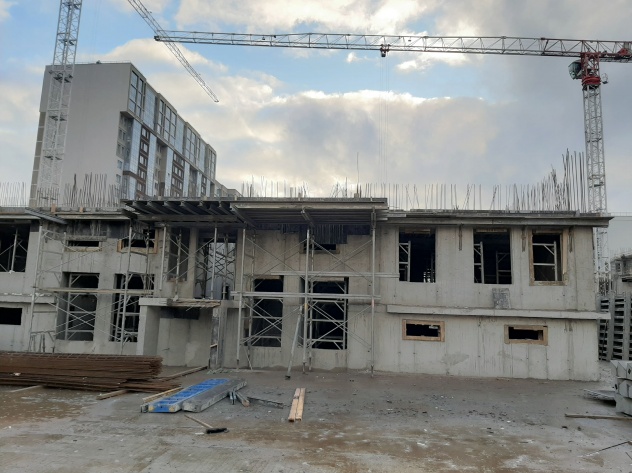

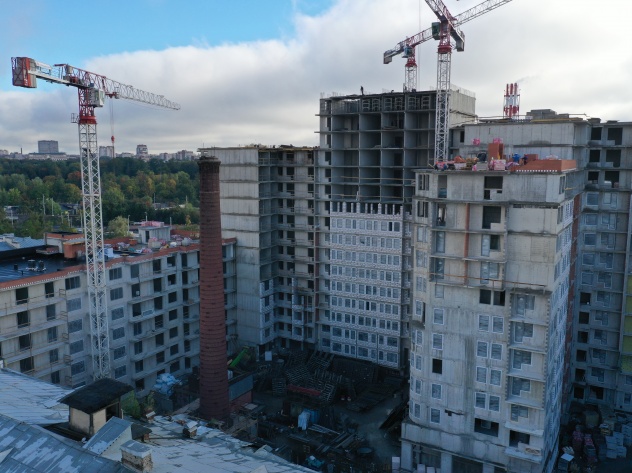

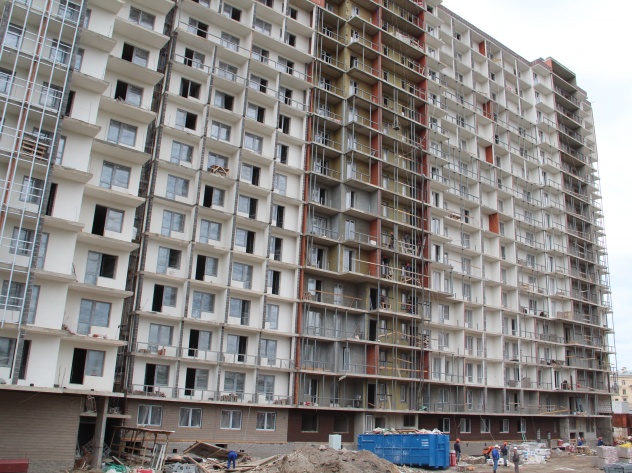

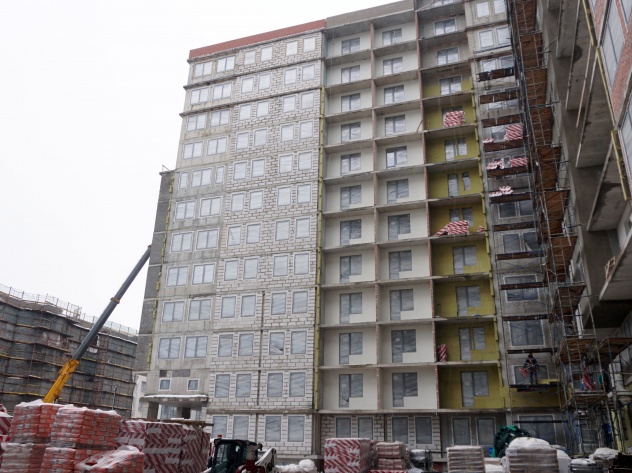

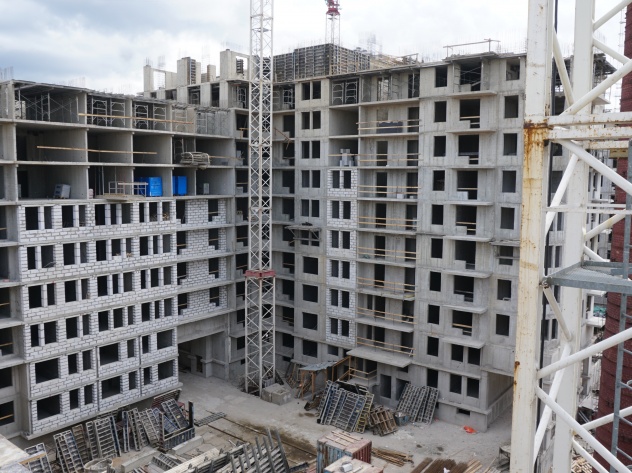

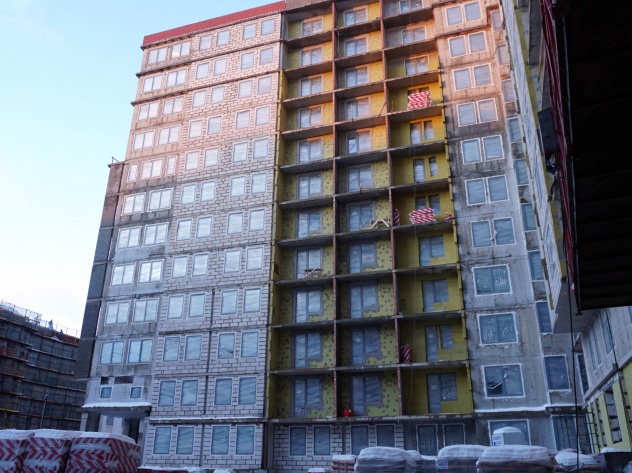

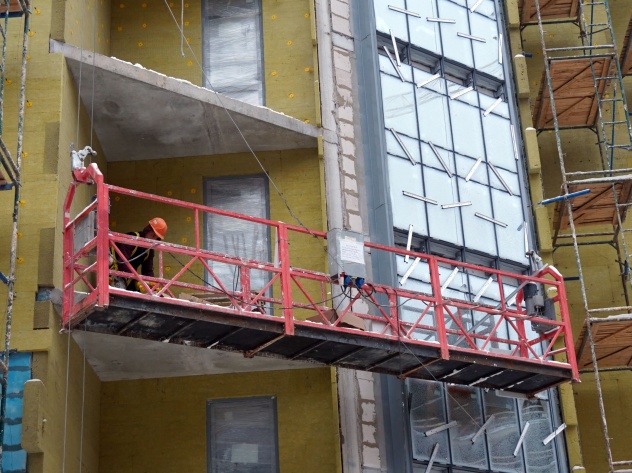

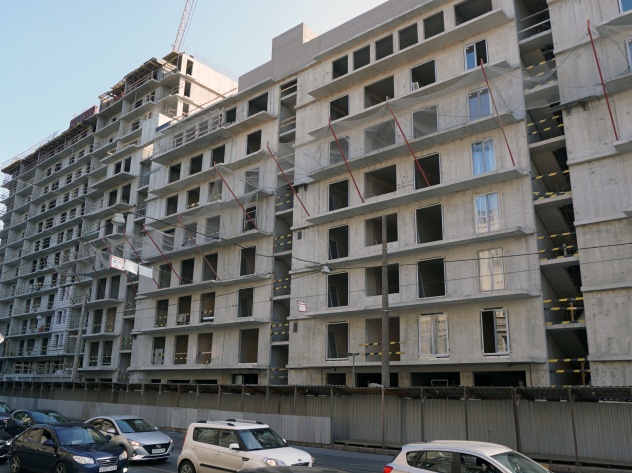

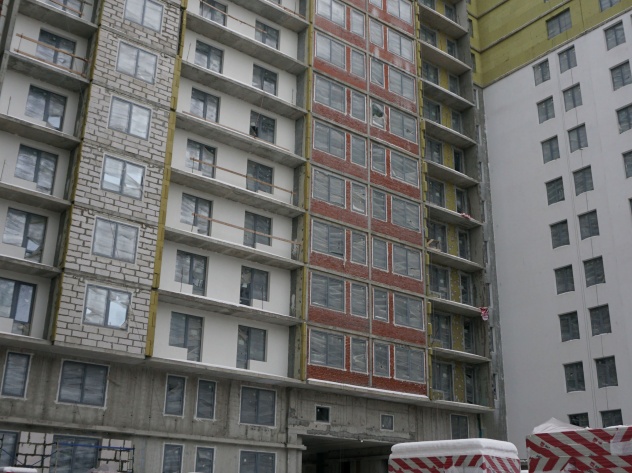

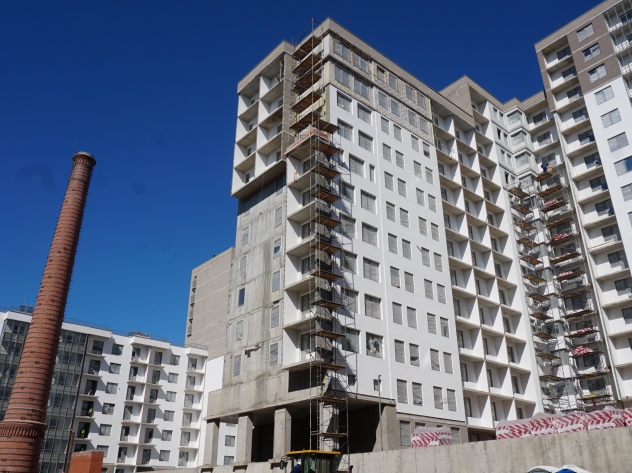

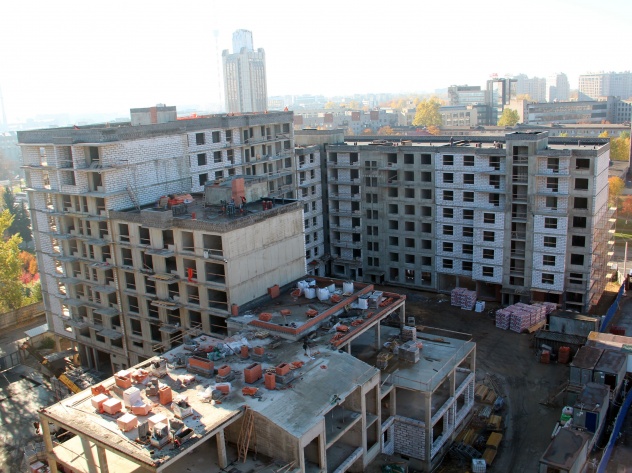

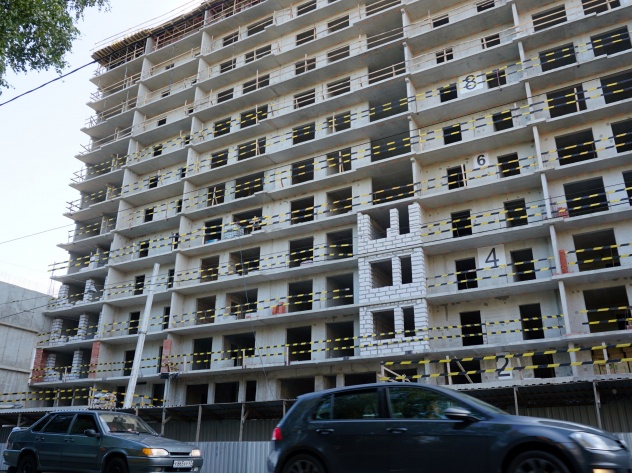

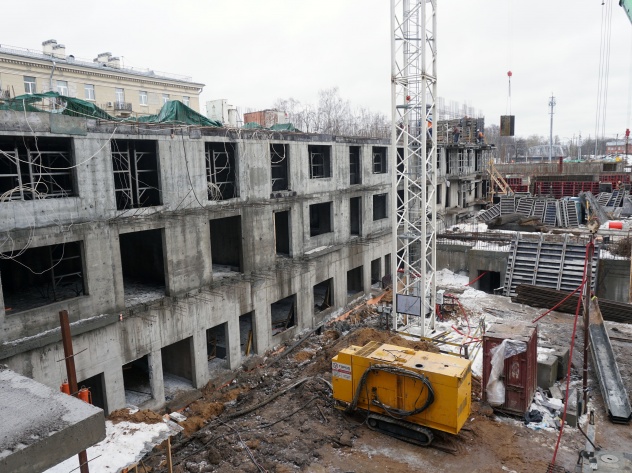

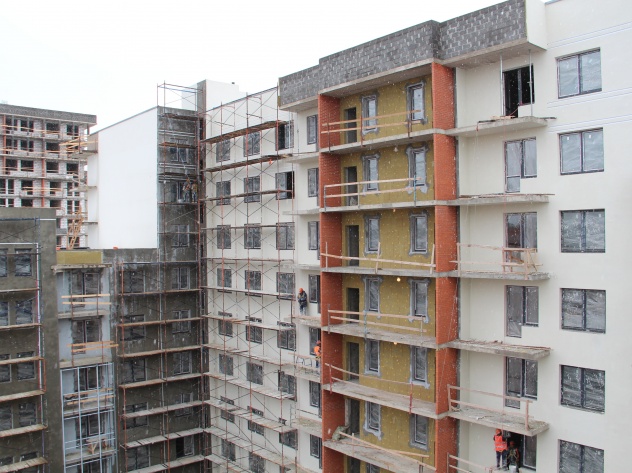

Строительные работы на объекте идут полным ходом. Продолжается остекление и монтаж витражных конструкций.

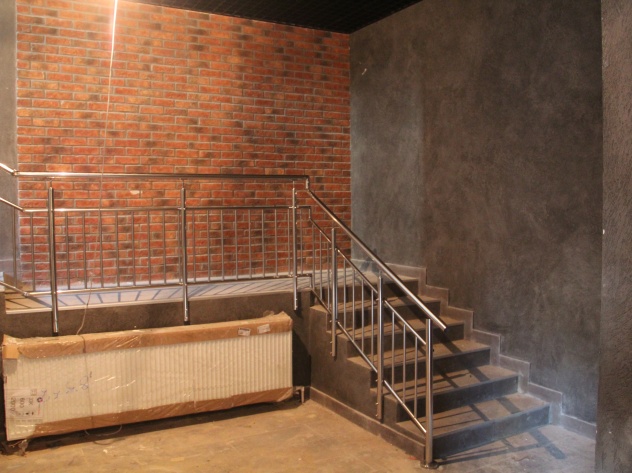

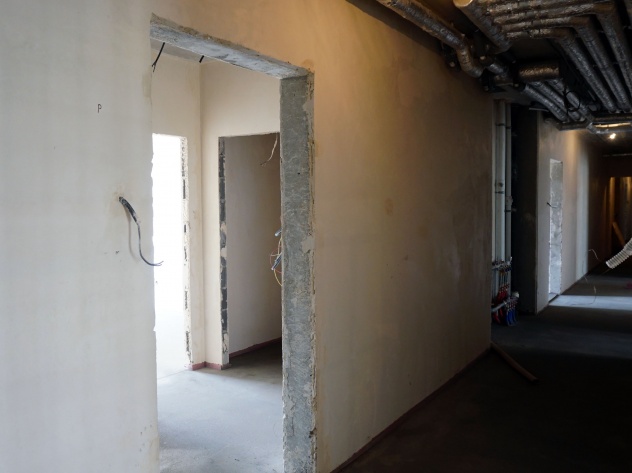

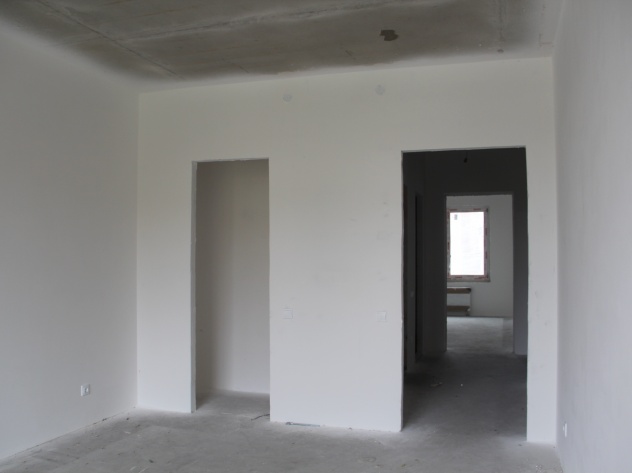

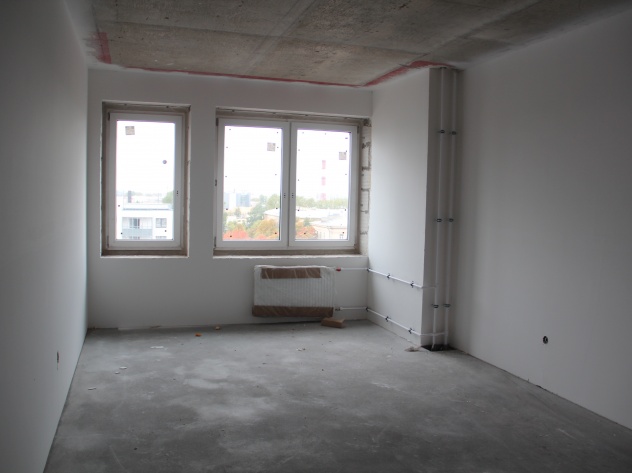

В секциях 1 блока выполняют финишную отделку мест общего пользования.

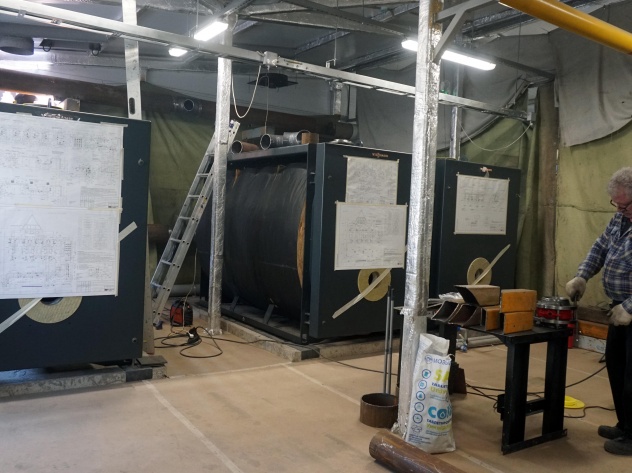

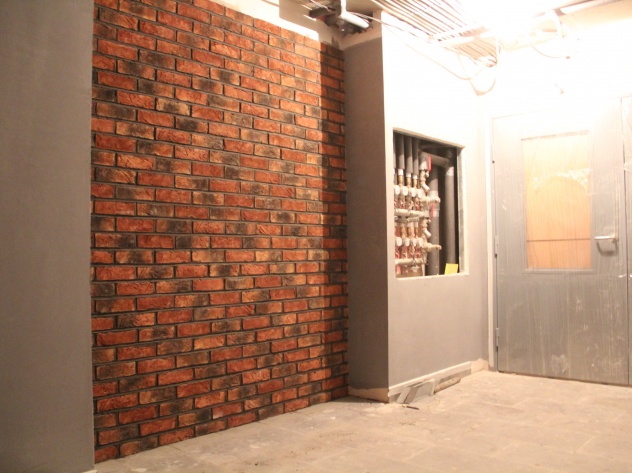

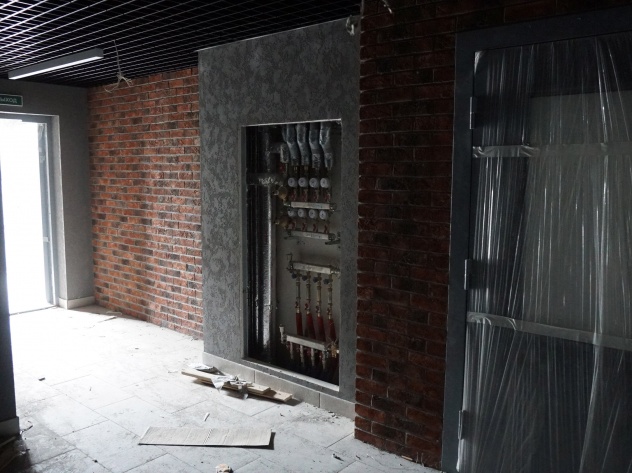

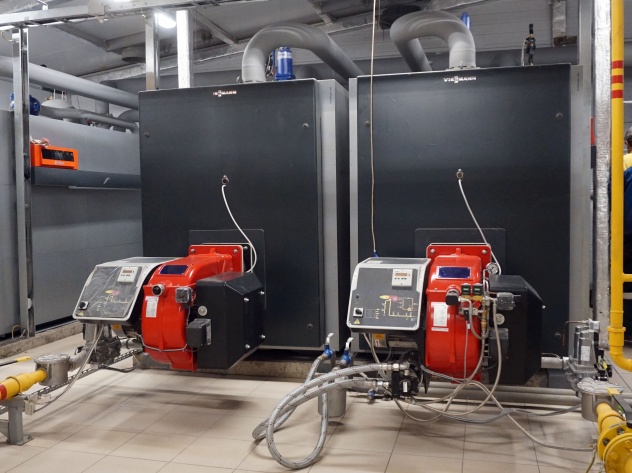

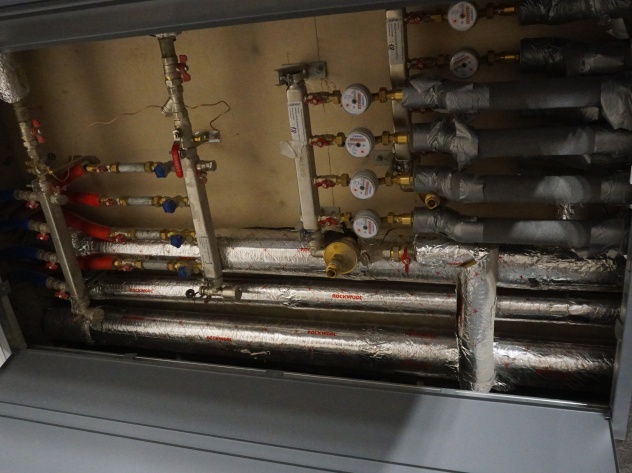

Запустили котельную и обеспечили подачу тепла во все секции.

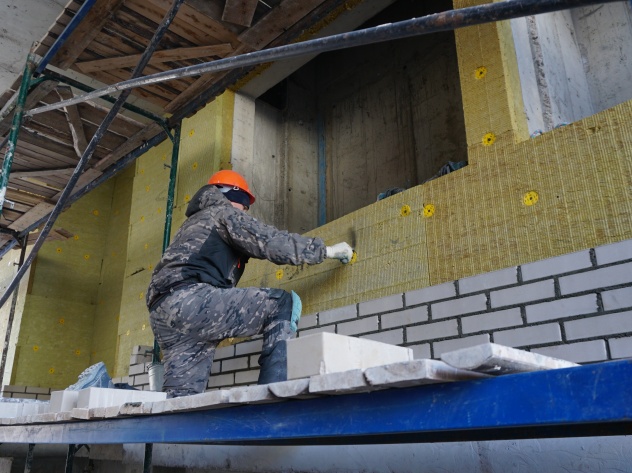

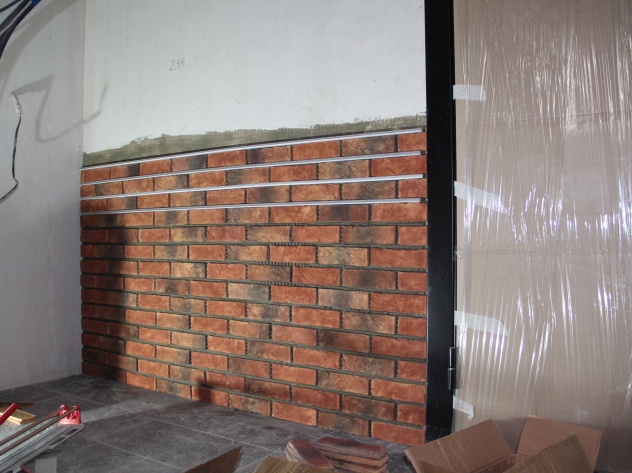

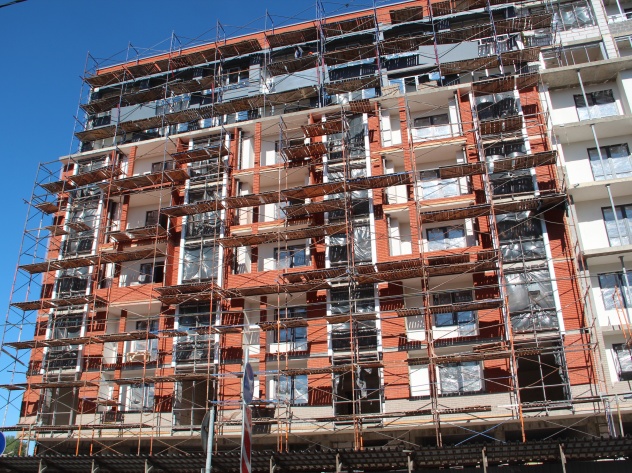

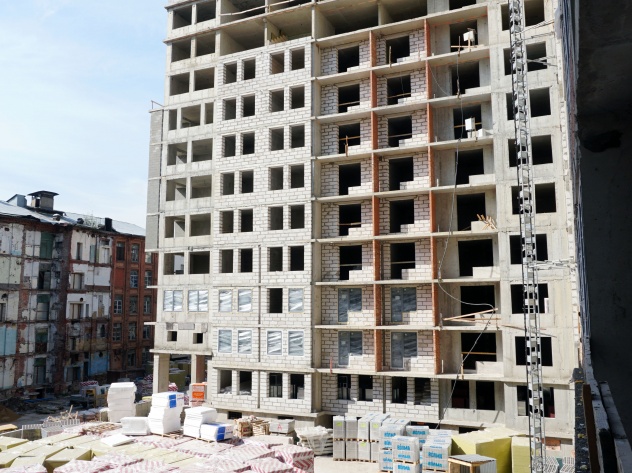

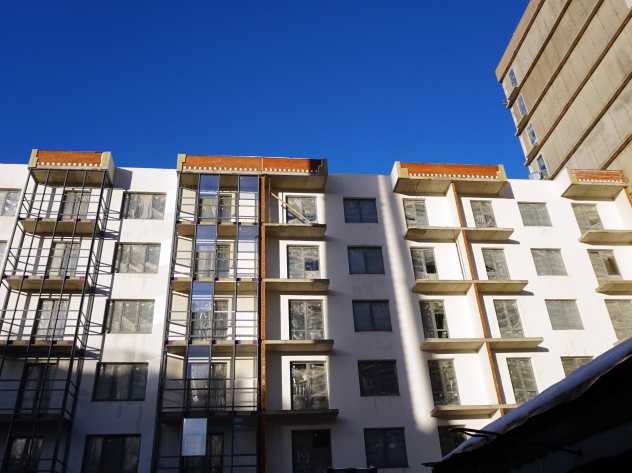

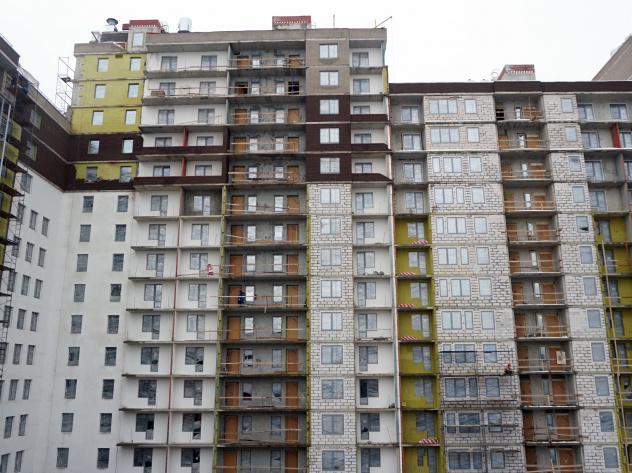

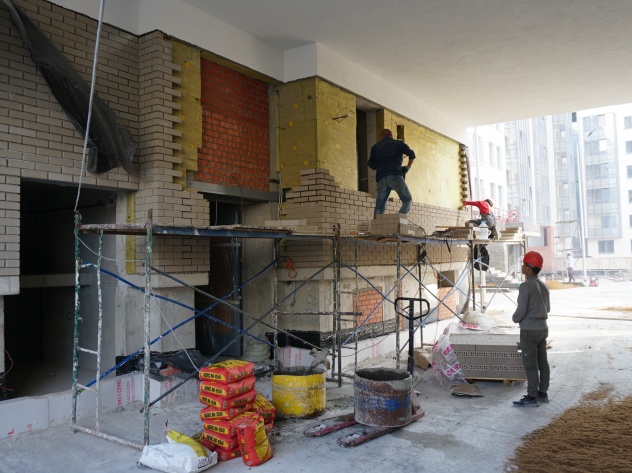

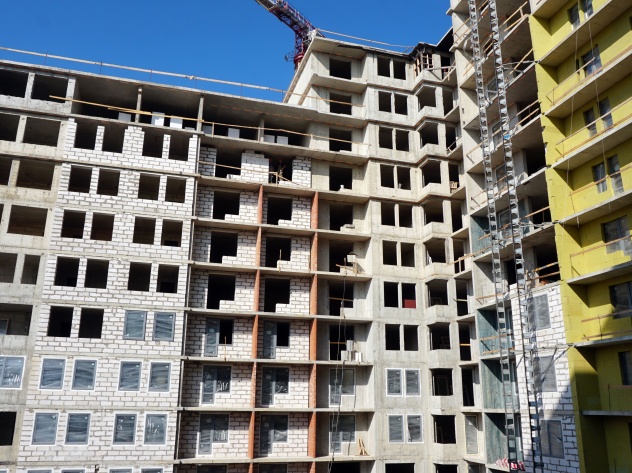

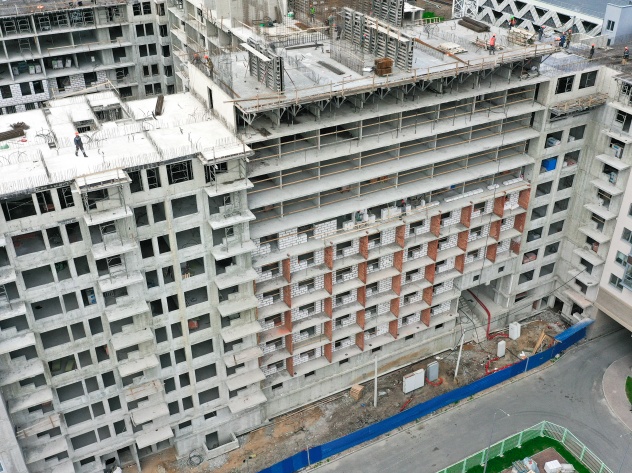

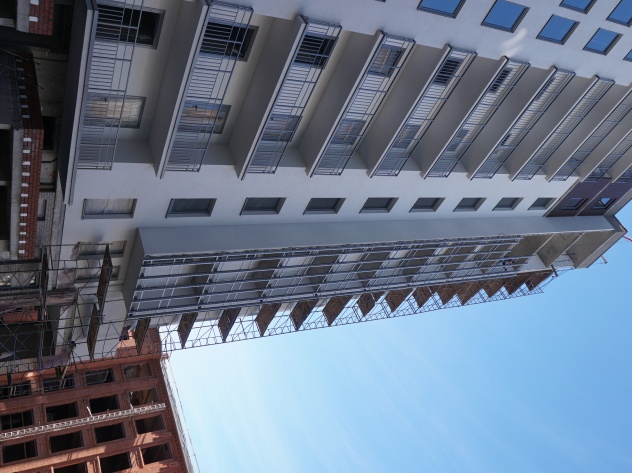

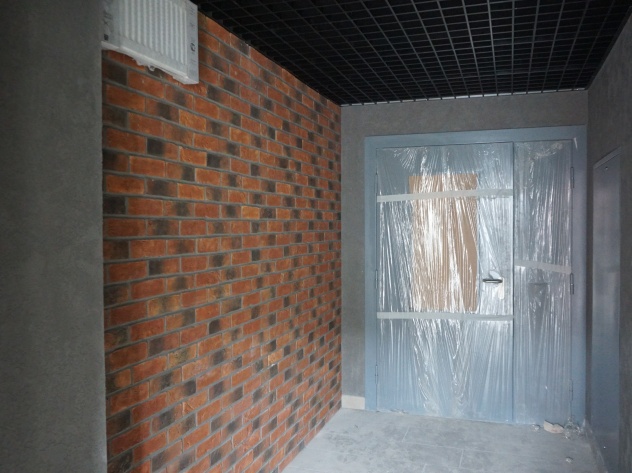

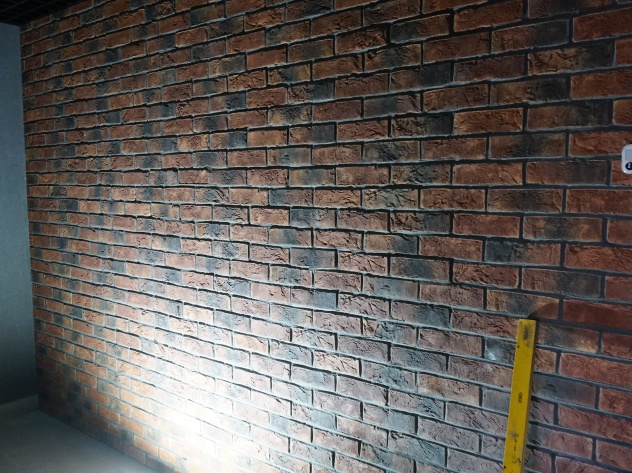

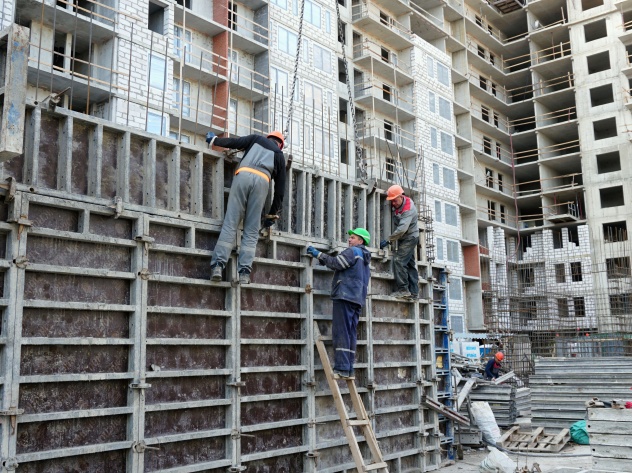

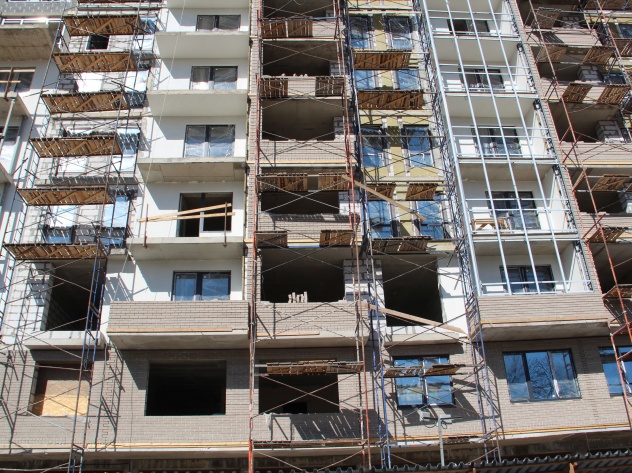

В секциях Третьяков и Строганов продолжают кирпичную кладку на балконах и остекление лоджий.

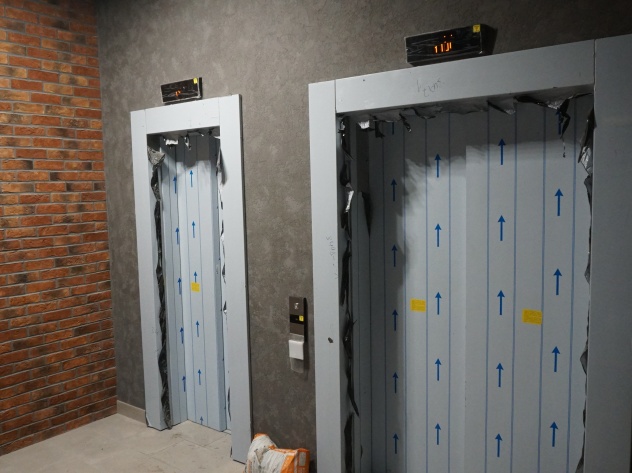

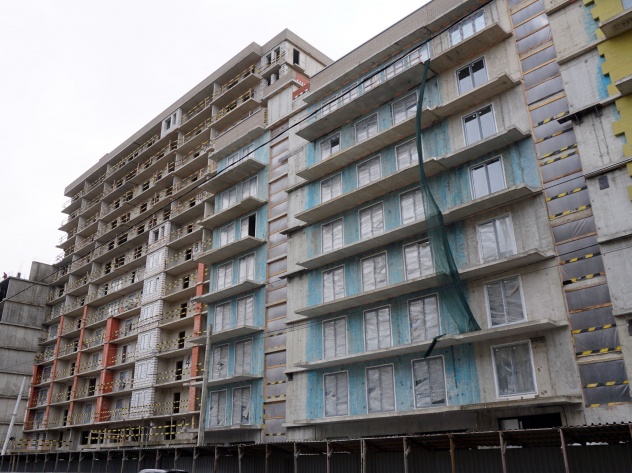

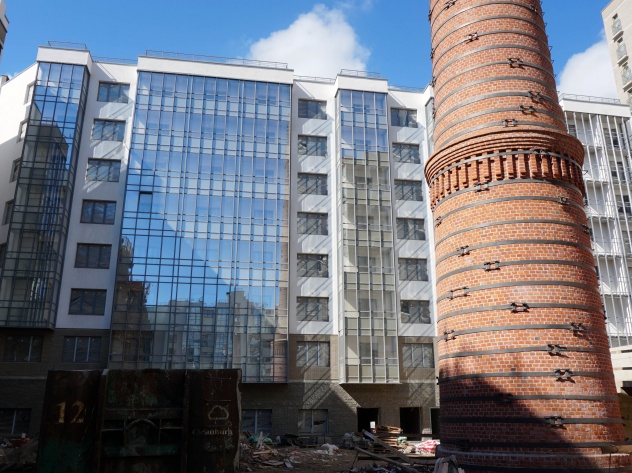

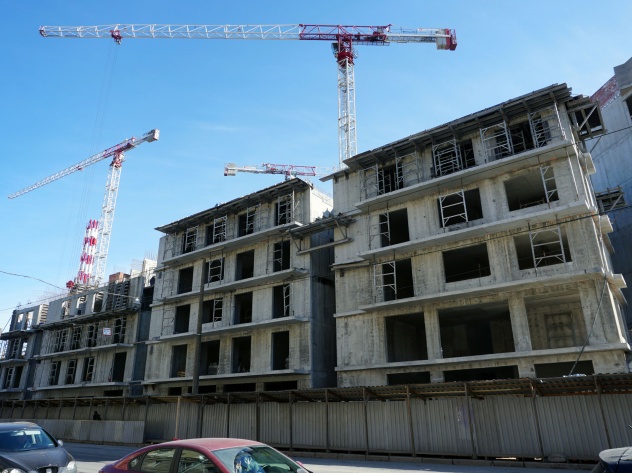

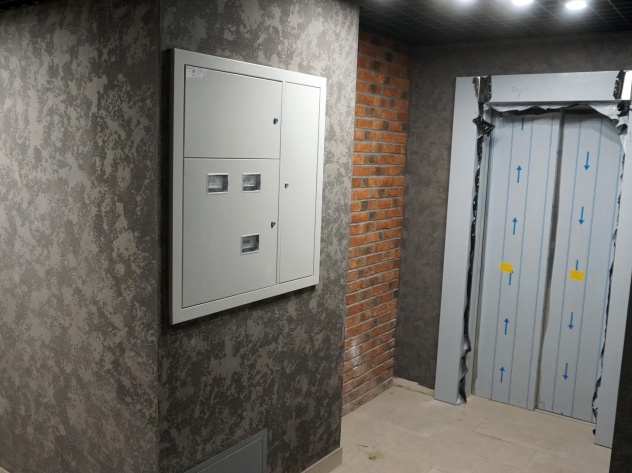

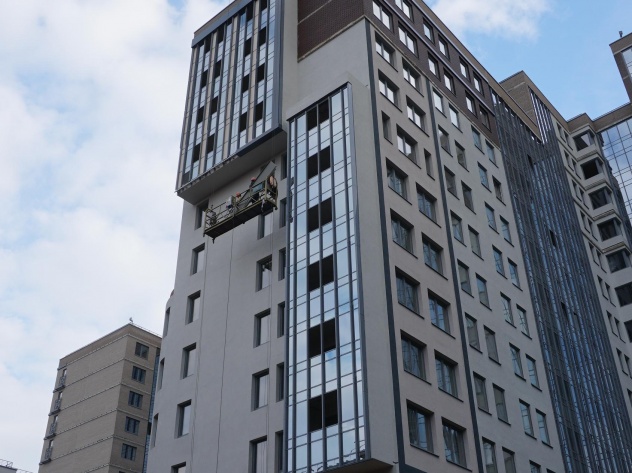

Продолжается монтаж лифтов. Фасады первых этажей отделывают керамогранитом.

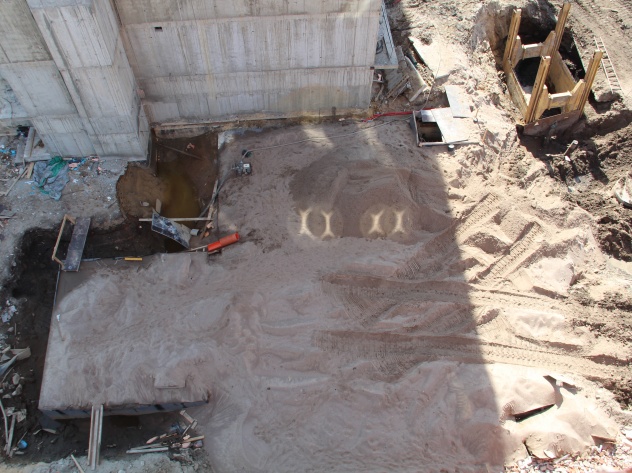

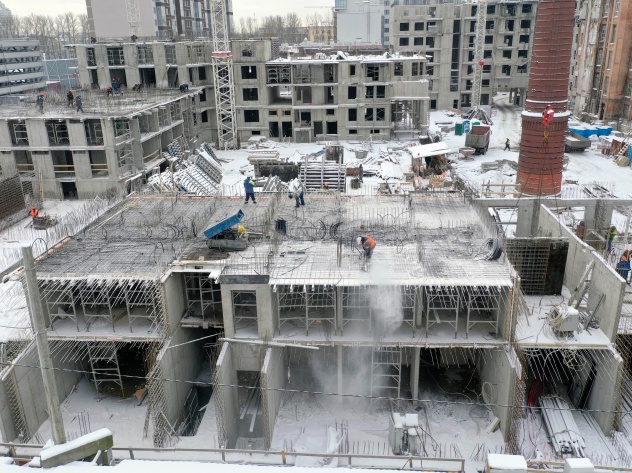

Продолжается вдавливание свай и погружение шпунта. -

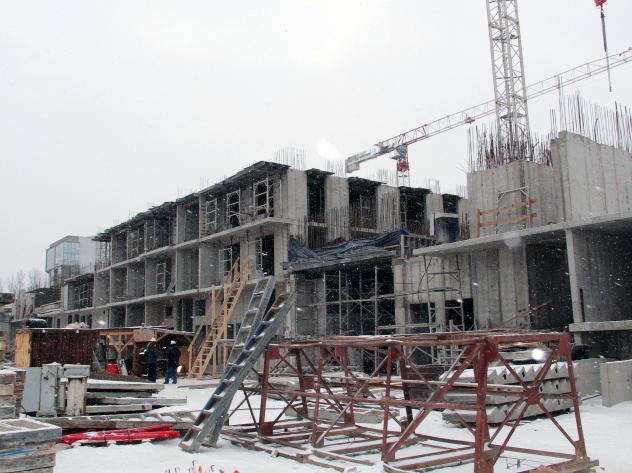

Октябрь 2019 I половина
Ход строительстваОктябрь 2019 I половинаХод строительстваОктябрь 2019 I половинаХод строительстваОктябрь 2019 I половинаХод строительстваОктябрь 2019 I половинаХод строительстваОктябрь 2019 I половинаХод строительстваОктябрь 2019 I половинаХод строительстваОктябрь 2019 I половинаХод строительстваОктябрь 2019 I половинаХод строительстваОктябрь 2019 I половинаХод строительстваОктябрь 2019 I половинаХод строительстваОктябрь 2019 I половинаХод строительстваОктябрь 2019 I половинаХод строительстваОктябрь 2019 I половинаХод строительстваОктябрь 2019 I половинаХод строительстваОктябрь 2019 I половинаХод строительстваОктябрь 2019 I половинаХод строительстваОктябрь 2019 I половинаХод строительстваОктябрь 2019 I половинаХод строительстваОктябрь 2019 I половинаХод строительстваОктябрь 2019 I половинаХод строительстваОктябрь 2019 I половинаХод строительстваОктябрь 2019 I половинаХод строительстваОктябрь 2019 I половина23 ФОТО Показать все

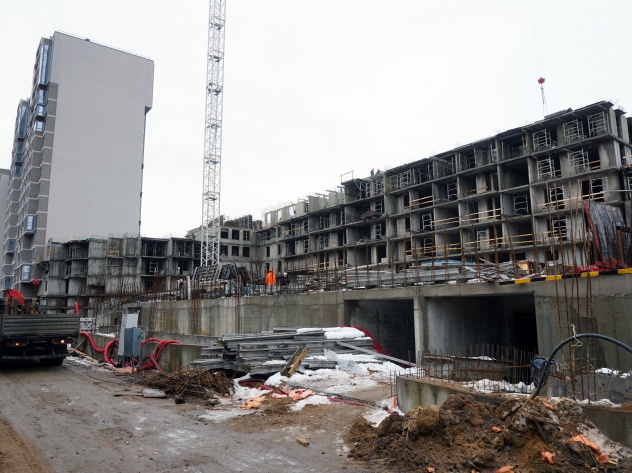

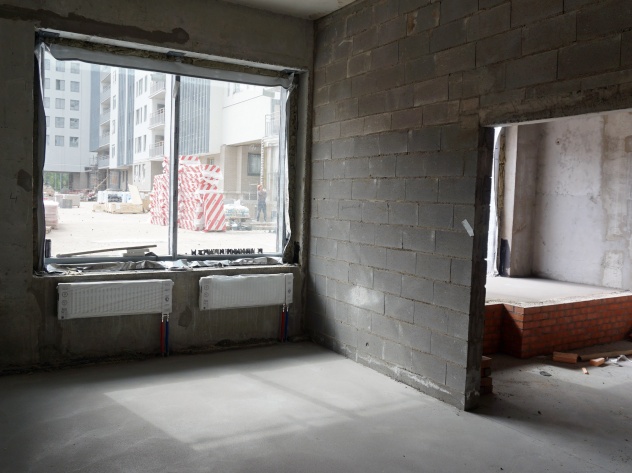

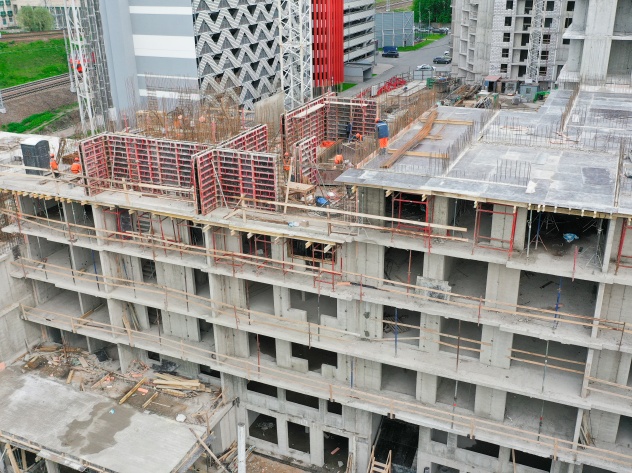

В первой половине октября выполняли следующие работы: Продолжаются работы по благоустройству внутри дворового пространства. Заасфальтированы проезды и уложена тротуарная плитка. Активно выполняется остекление балконов. Выполняют отделку МОПов и установку входных дверей. Продолжается монтаж лифтов. Выполняют отделку фасадов 1 этажа керамогранитом.

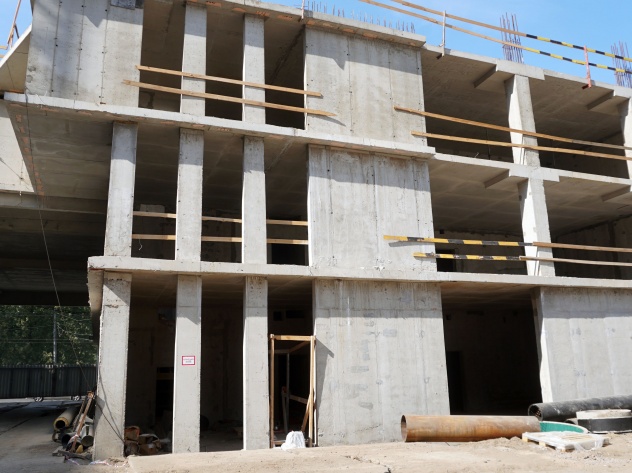

На фасадах секций Третьяков и Строганов продолжают кирпичную кладку. Продолжается установка ограждений на паркинге.

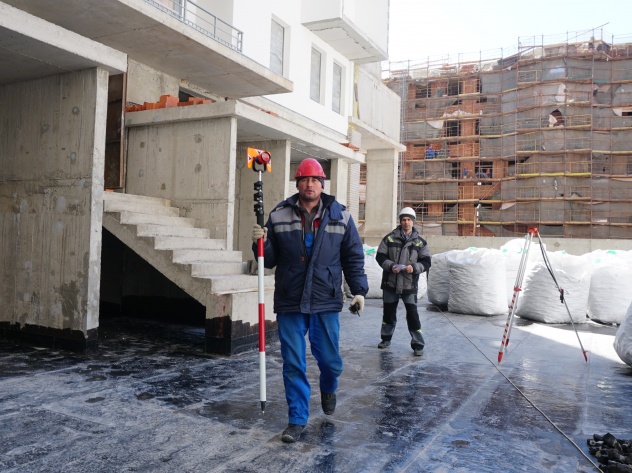

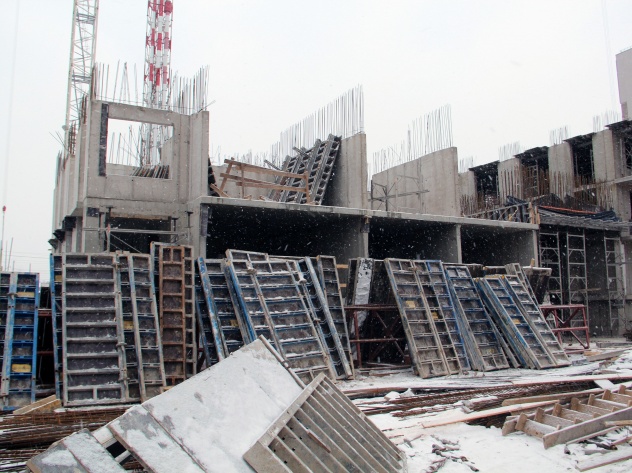

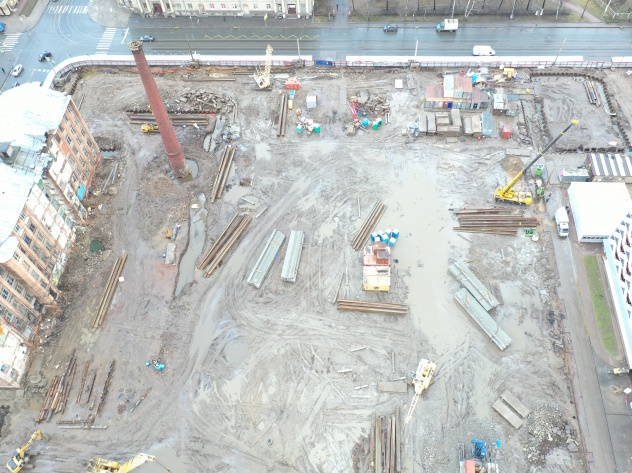

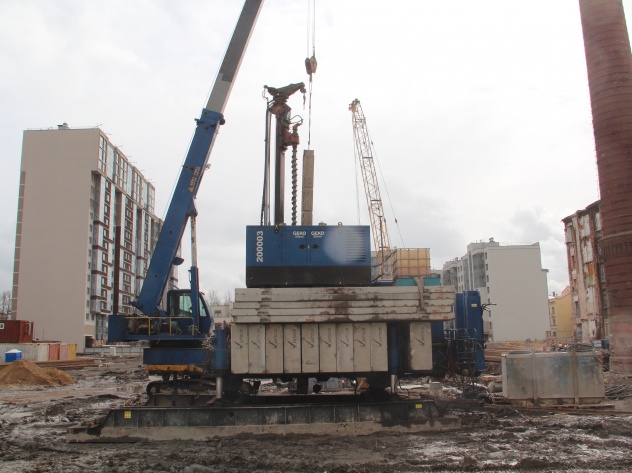

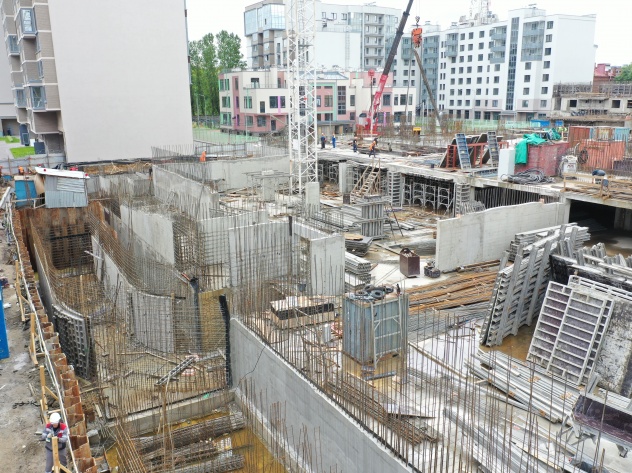

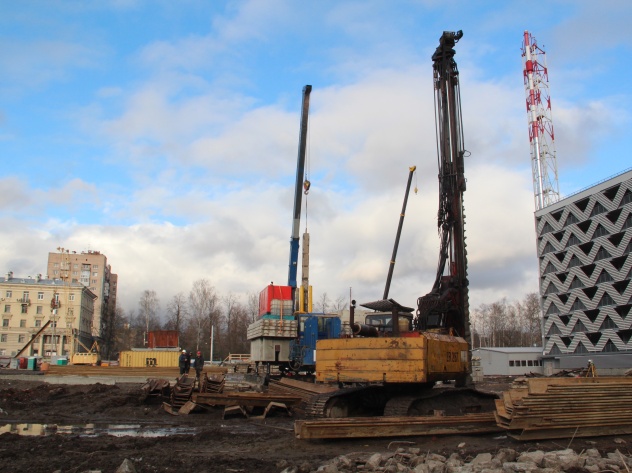

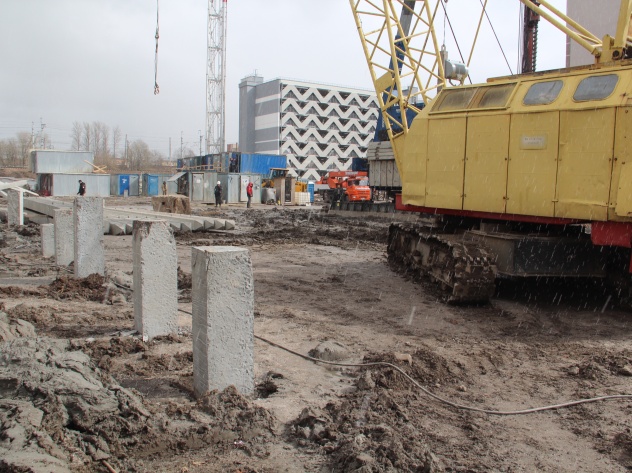

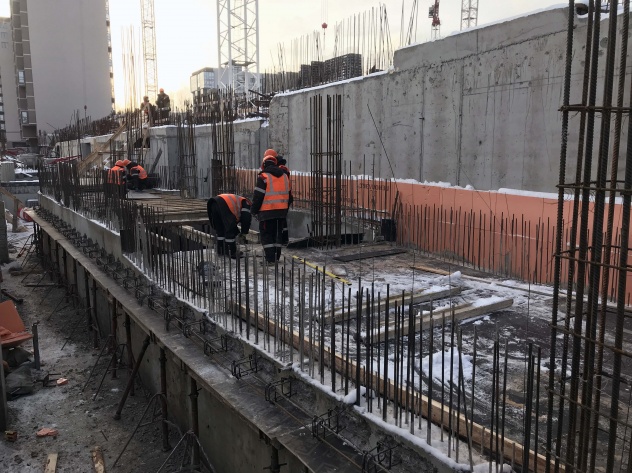

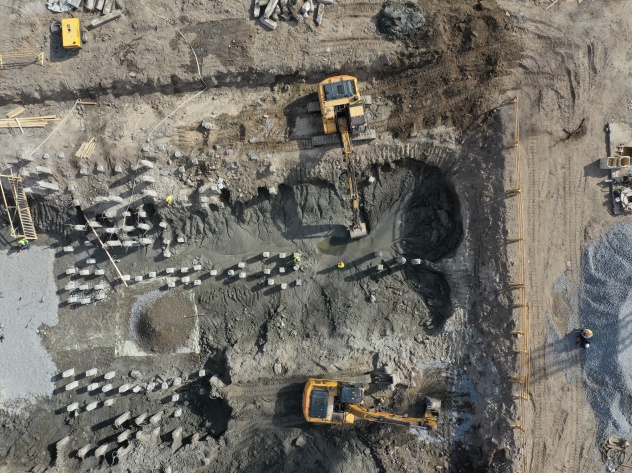

Продолжается вдавливание свай. Приступили к погружению шпунта. -

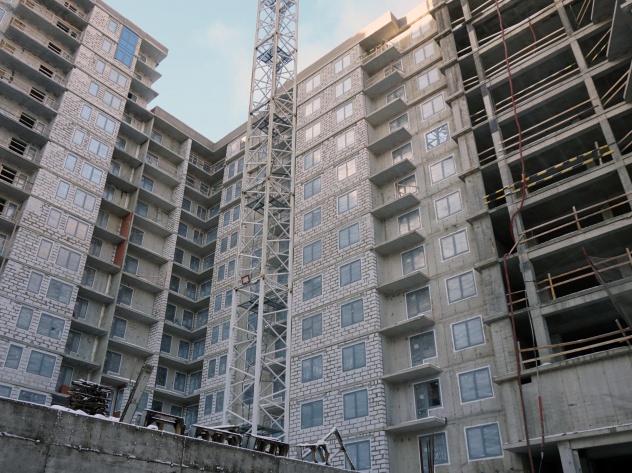

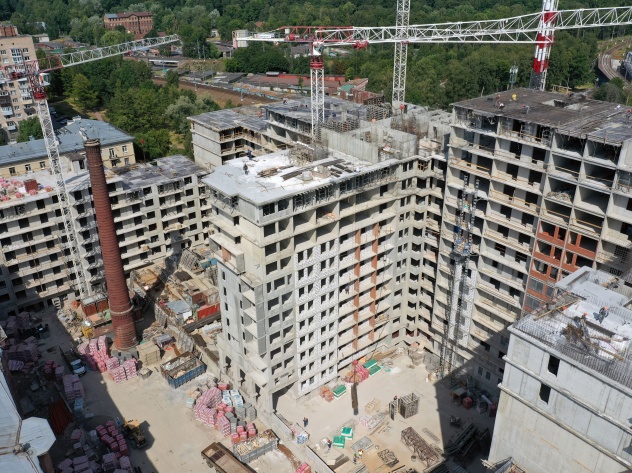

Сентябрь 2019 II половина
Ход строительстваСентябрь 2019 II половинаХод строительстваСентябрь 2019 II половинаХод строительстваСентябрь 2019 II половинаХод строительстваСентябрь 2019 II половинаХод строительстваСентябрь 2019 II половинаХод строительстваСентябрь 2019 II половинаХод строительстваСентябрь 2019 II половинаХод строительстваСентябрь 2019 II половинаХод строительстваСентябрь 2019 II половинаХод строительстваСентябрь 2019 II половинаХод строительстваСентябрь 2019 II половинаХод строительстваСентябрь 2019 II половинаХод строительстваСентябрь 2019 II половинаХод строительстваСентябрь 2019 II половинаХод строительстваСентябрь 2019 II половинаХод строительстваСентябрь 2019 II половинаХод строительстваСентябрь 2019 II половинаХод строительстваСентябрь 2019 II половинаХод строительстваСентябрь 2019 II половинаХод строительстваСентябрь 2019 II половинаХод строительстваСентябрь 2019 II половина21 ФОТО Показать все

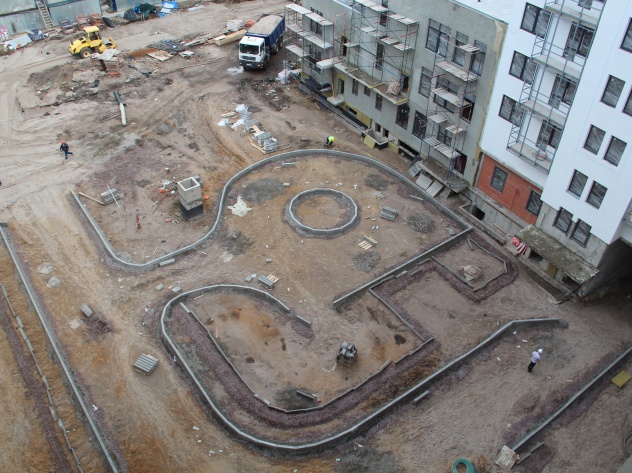

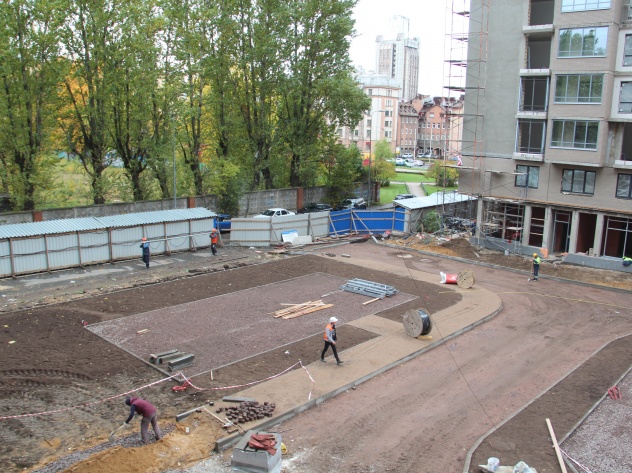

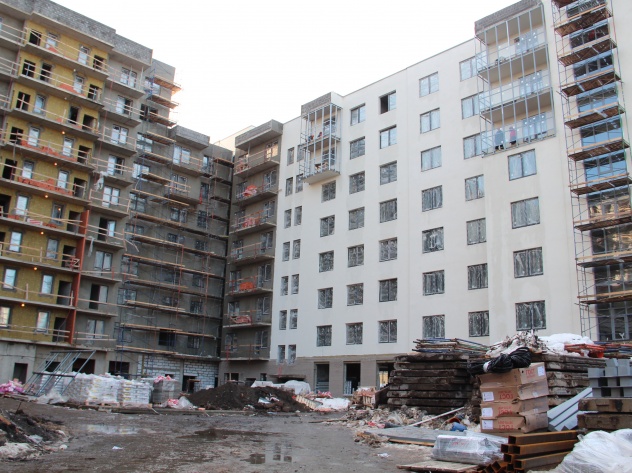

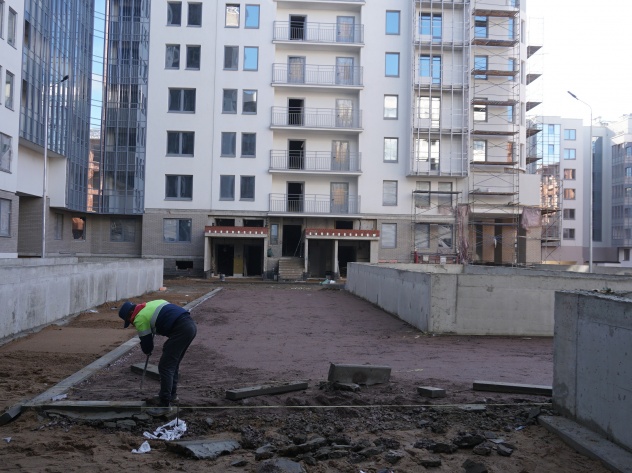

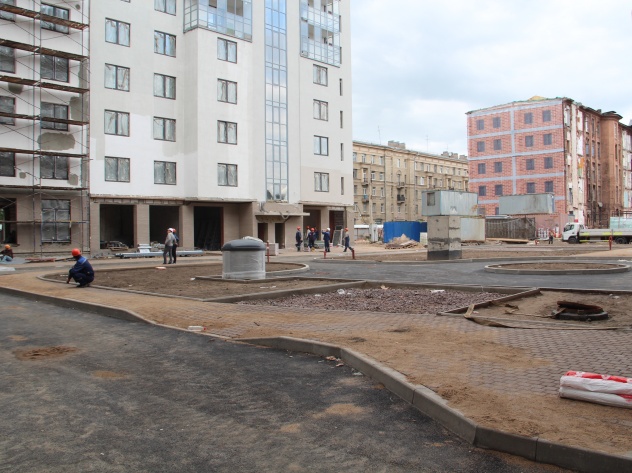

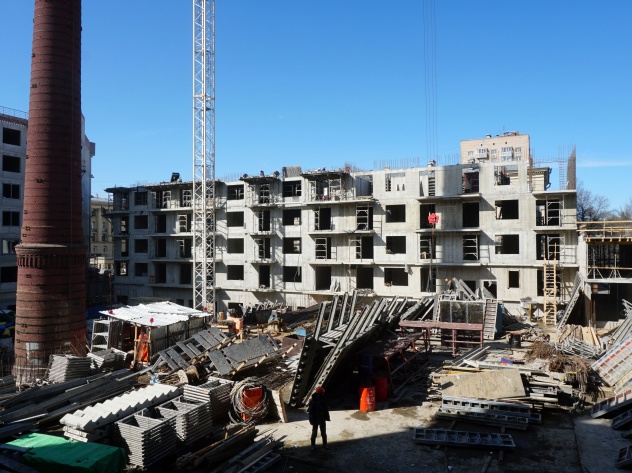

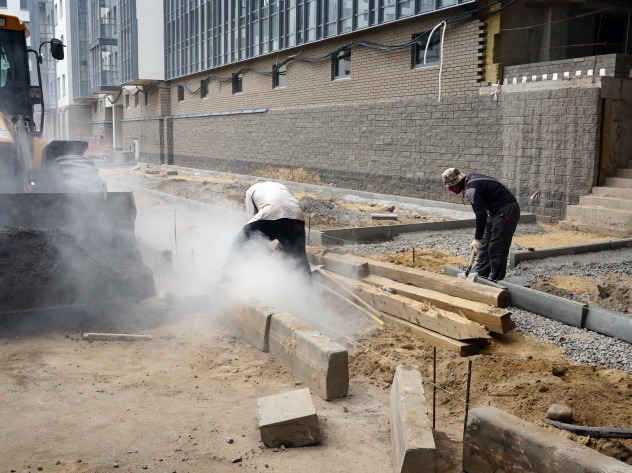

На придомовой территории комплекса продолжается благоустройство. Приступили к покраске фасадов всех секций. Продолжается остекление балконов и лоджий в секциях 1 и 2 блока. В секциях 1 блока продолжают финишную отделку мест общего пользования. В квартирах закончили установку розеток и выключателей. В секциях 2 блока устанавливают входные двери в квартирах. В МОПах продолжаются отделочные работы. Приступили к монтажу лифтового оборудования. В секции 2.3 закончили кирпичную кладку на переходных балконах. Продолжаются работы на фасадах паркинга. Устанавливают ограждения. Идут пусконаладочные работы в газовой котельной. Начались работы нулевого цикла по 2 очереди. Завезли технику и приступили к вдавливанию свай.
-
Сентябрь 2019 I половина
Ход строительстваСентябрь 2019 I половинаХод строительстваСентябрь 2019 I половинаХод строительстваСентябрь 2019 I половинаХод строительстваСентябрь 2019 I половинаХод строительстваСентябрь 2019 I половинаХод строительстваСентябрь 2019 I половинаХод строительстваСентябрь 2019 I половинаХод строительстваСентябрь 2019 I половинаХод строительстваСентябрь 2019 I половинаХод строительстваСентябрь 2019 I половинаХод строительстваСентябрь 2019 I половинаХод строительстваСентябрь 2019 I половинаХод строительстваСентябрь 2019 I половинаХод строительстваСентябрь 2019 I половинаХод строительстваСентябрь 2019 I половинаХод строительстваСентябрь 2019 I половинаХод строительстваСентябрь 2019 I половинаХод строительстваСентябрь 2019 I половинаХод строительстваСентябрь 2019 I половинаХод строительстваСентябрь 2019 I половинаХод строительстваСентябрь 2019 I половинаХод строительстваСентябрь 2019 I половинаХод строительстваСентябрь 2019 I половинаХод строительстваСентябрь 2019 I половина24 ФОТО Показать все

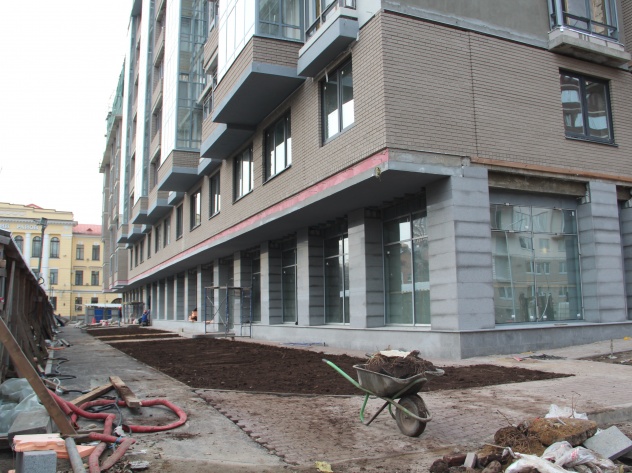

На строительной площадке продолжаются работы по благоустройству. Вокруг 2 блока выполнили мощение тротуаров. Подготовили место для спортивной площадки.

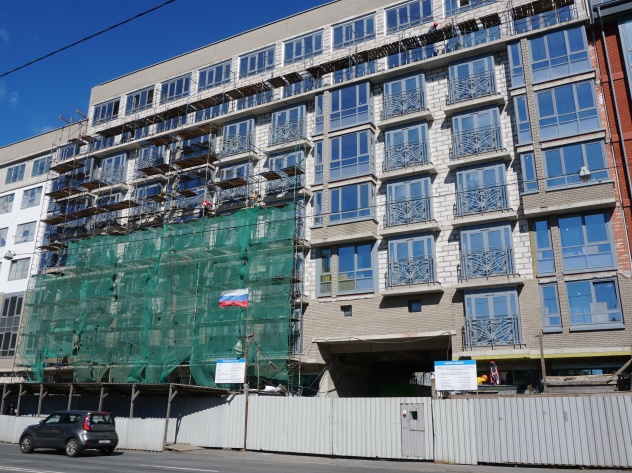

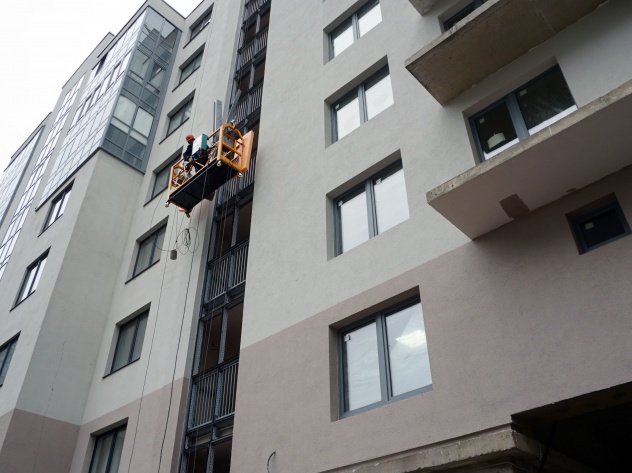

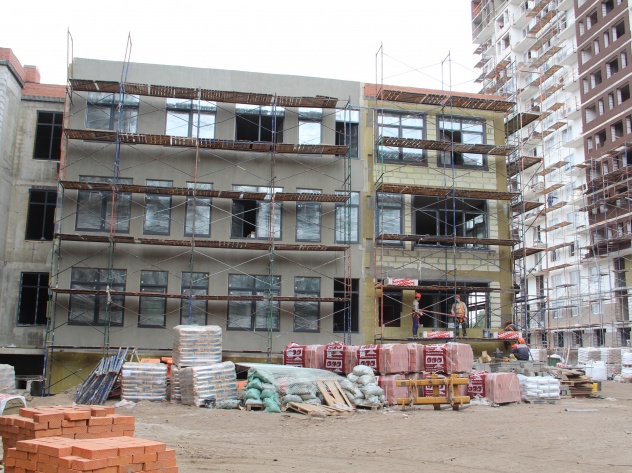

Приступили к покраске здания детского сада. Продолжается остекление балконов и лоджий в секциях 1 блока.
В секциях 1 блока продолжают финишную отделку лифтовых холлов.

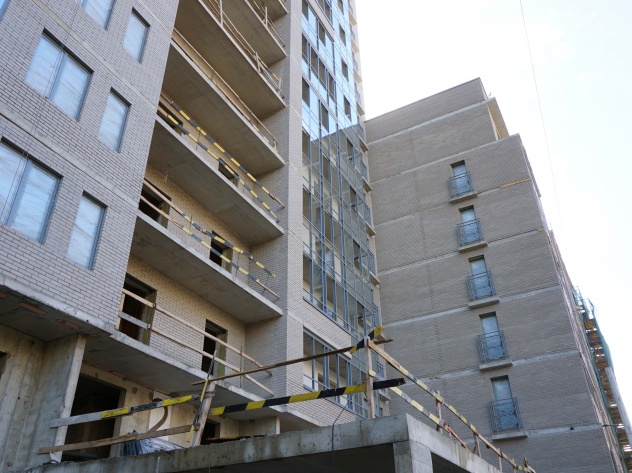

В секциях Третьяков и Строганов выполняют кирпичную кладку на балконах. В квартирах ошпаклевали стены. Устанавливают входные двери в квартирах. В МОПах продолжаются отделочные работы.

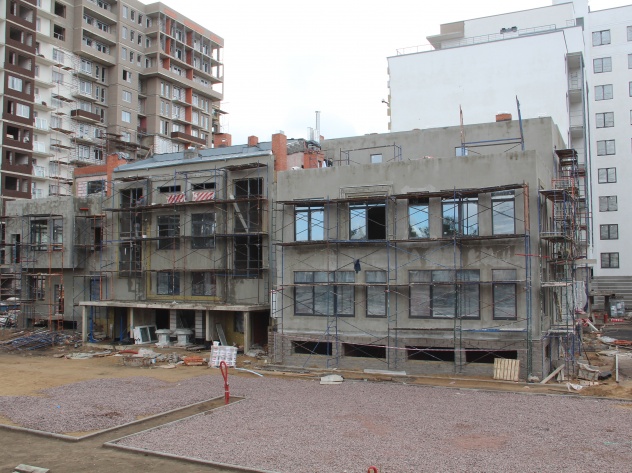

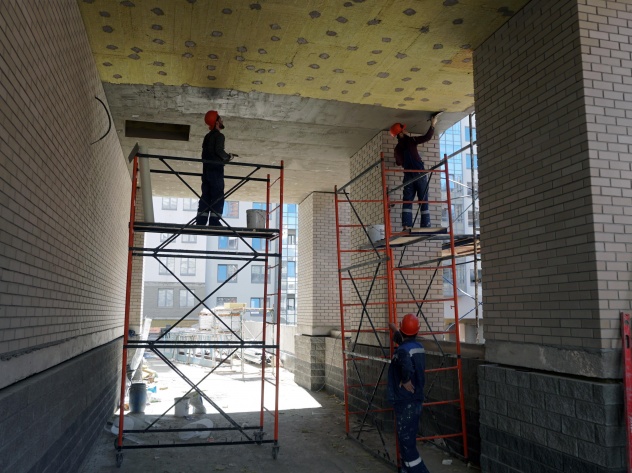

Продолжаются работы на фасадах паркинга. Устанавливают ограждения.

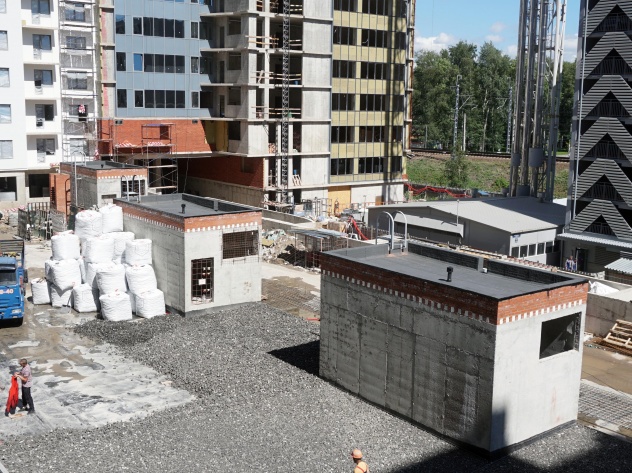

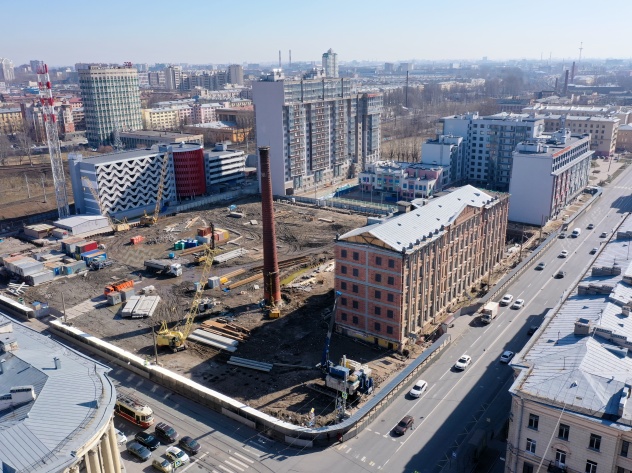

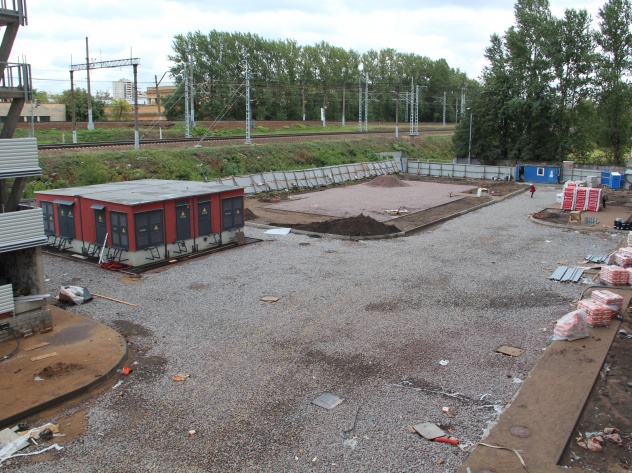

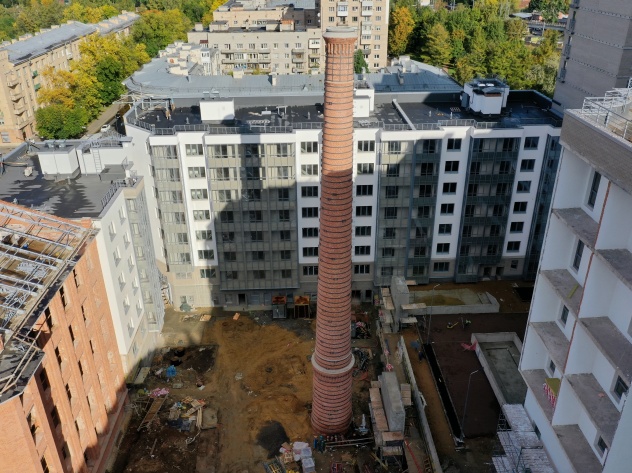

Демонтировано здание ТП на территории 2 очереди. Все электроснабжение переведено на собственную подстанцию. Продолжается монтаж оборудования в котельной. -
Август 2019 II половина

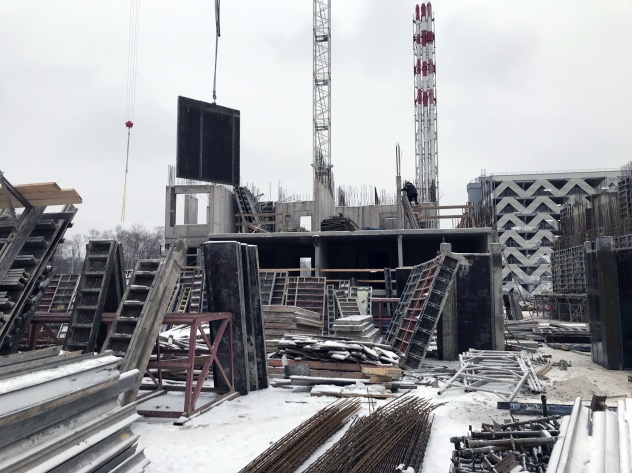

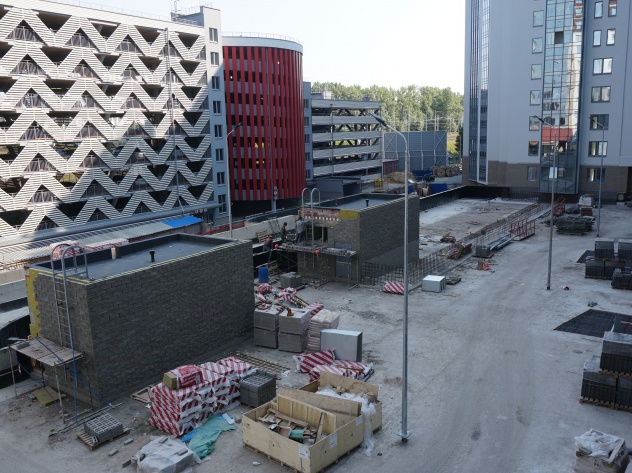

Ход строительстваАвгуст 2019 II половинаХод строительстваАвгуст 2019 II половинаХод строительстваАвгуст 2019 II половинаХод строительстваАвгуст 2019 II половинаХод строительстваАвгуст 2019 II половинаХод строительстваАвгуст 2019 II половинаХод строительстваАвгуст 2019 II половинаХод строительстваАвгуст 2019 II половинаХод строительстваАвгуст 2019 II половинаХод строительстваАвгуст 2019 II половинаХод строительстваАвгуст 2019 II половинаХод строительстваАвгуст 2019 II половинаХод строительстваАвгуст 2019 II половина13 ФОТО Показать все

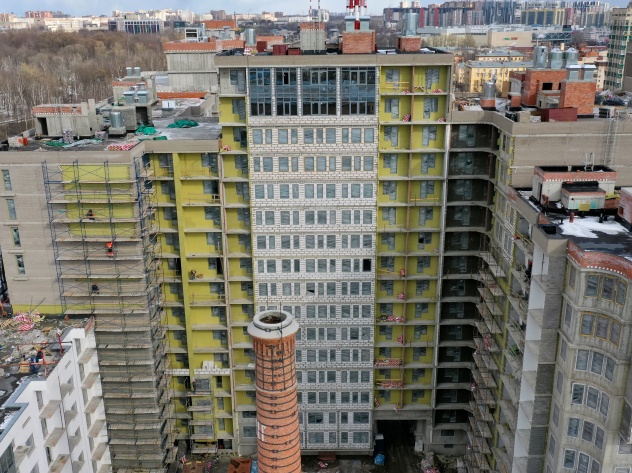

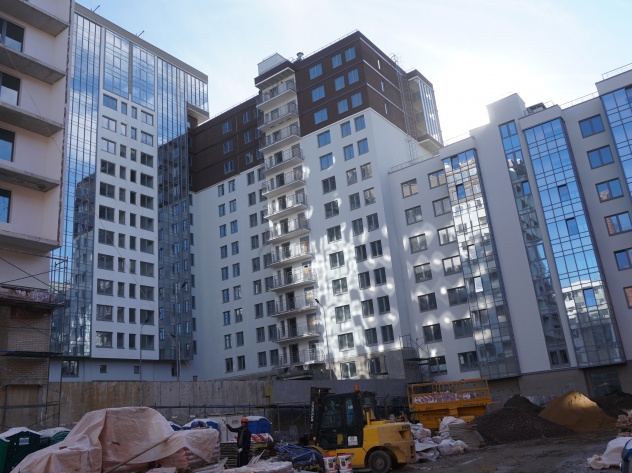

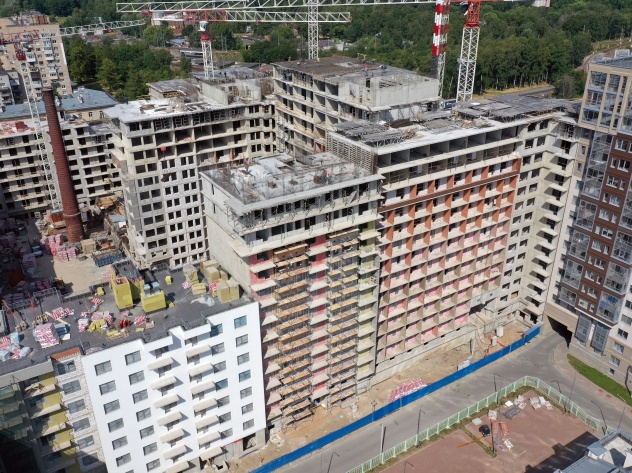

Во второй половине августа выполнялись следующие работы: Продолжаются работы по благоустройству внутри дворового пространства. Активно выполняется остекление балконов. Выполняют отделку МОПов и установку входных дверей. Продолжается монтаж лифтов. На фасадах продолжают кирпичную кладку. Продолжаются отделочные работы по паркингу. В котельной приступили к монтажу оборудования. Возобновили отделку фасадов в здании детского сада. Закончены испытания пробных свай. Приступили к расчету нагрузок и проектированию свайного поля.
-
Август 2019 I половина
Ход строительстваАвгуст 2019 I половинаХод строительстваАвгуст 2019 I половинаХод строительстваАвгуст 2019 I половинаХод строительстваАвгуст 2019 I половинаХод строительстваАвгуст 2019 I половинаХод строительстваАвгуст 2019 I половинаХод строительстваАвгуст 2019 I половинаХод строительстваАвгуст 2019 I половинаХод строительстваАвгуст 2019 I половинаХод строительстваАвгуст 2019 I половинаХод строительстваАвгуст 2019 I половинаХод строительстваАвгуст 2019 I половинаХод строительстваАвгуст 2019 I половинаХод строительстваАвгуст 2019 I половинаХод строительстваАвгуст 2019 I половинаХод строительстваАвгуст 2019 I половинаХод строительстваАвгуст 2019 I половинаХод строительстваАвгуст 2019 I половинаХод строительстваАвгуст 2019 I половинаХод строительстваАвгуст 2019 I половинаХод строительстваАвгуст 2019 I половина21 ФОТО Показать все

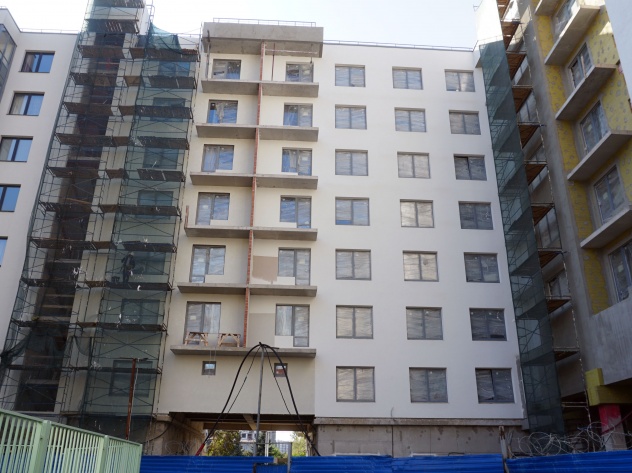

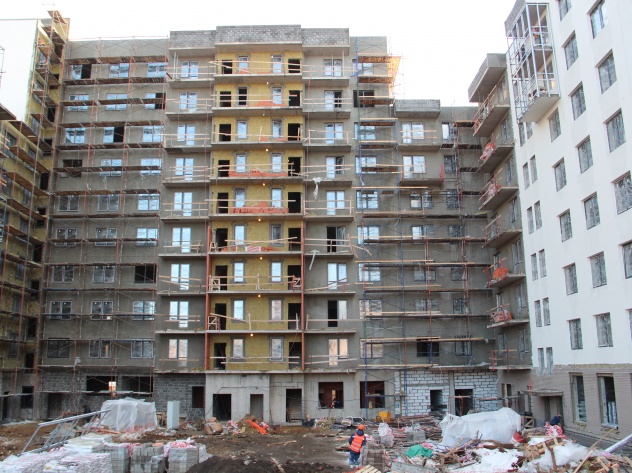

На стройке кипит работа. Во дворе 1 блока заканчивают благоустройство. Тротуары вымощены камнем, проезды заасфальтированы. Продолжается остекление. В секции Елисеев, Вольф и Беранже закончен монтаж лифтового оборудования. В секции Буре и Фаберже выполняют отделку МОПов. В секциях Третьяков и Строганов продолжают выполнять кирпичную кладку на балконах и фасадах. Заполняют оконные проемы. Устанавливают входные двери в квартирах. В МОПах положили напольную плитку. Приступили к благоустройству двора. Продолжаются отделочные работы по паркингу. Выполняется монтаж электрики и слаботочных сетей.
-

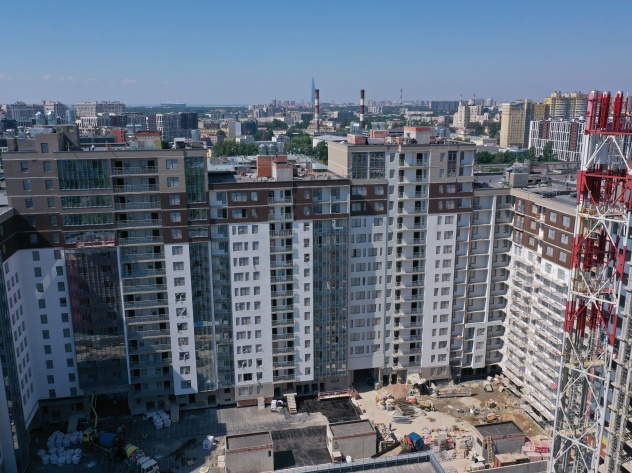

Июль 2019 II половина
Ход строительстваИюль 2019 II половинаХод строительстваИюль 2019 II половинаХод строительстваИюль 2019 II половинаХод строительстваИюль 2019 II половинаХод строительстваИюль 2019 II половинаХод строительстваИюль 2019 II половинаХод строительстваИюль 2019 II половинаХод строительстваИюль 2019 II половинаХод строительстваИюль 2019 II половинаХод строительстваИюль 2019 II половинаХод строительстваИюль 2019 II половинаХод строительстваИюль 2019 II половинаХод строительстваИюль 2019 II половинаХод строительстваИюль 2019 II половинаХод строительстваИюль 2019 II половинаХод строительстваИюль 2019 II половинаХод строительстваИюль 2019 II половинаХод строительстваИюль 2019 II половинаХод строительстваИюль 2019 II половинаХод строительстваИюль 2019 II половинаХод строительстваИюль 2019 II половинаХод строительстваИюль 2019 II половинаХод строительстваИюль 2019 II половина23 ФОТО Показать все

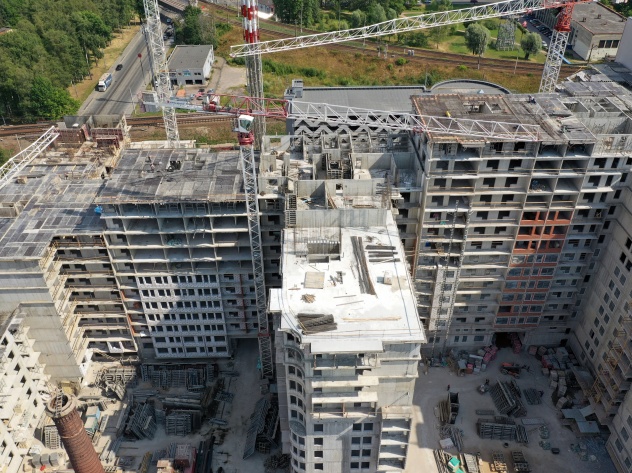

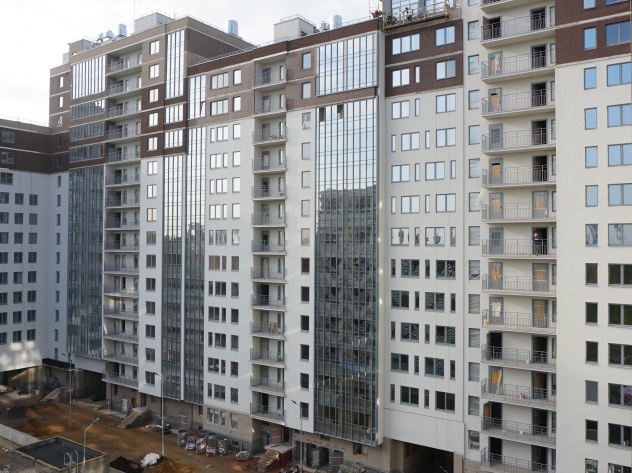

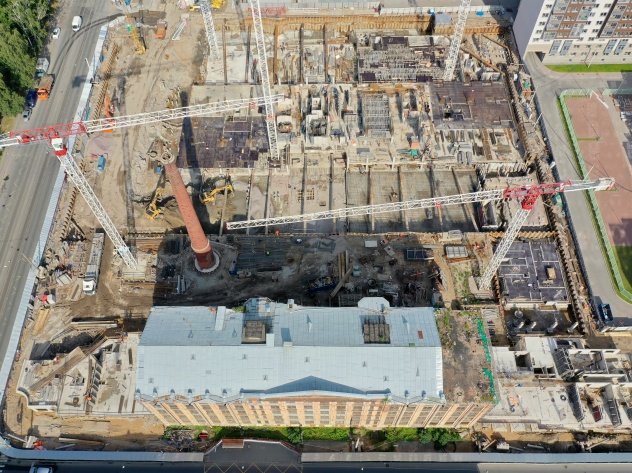

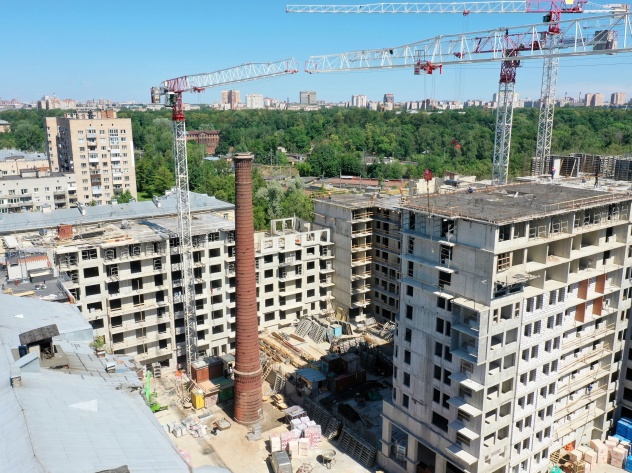

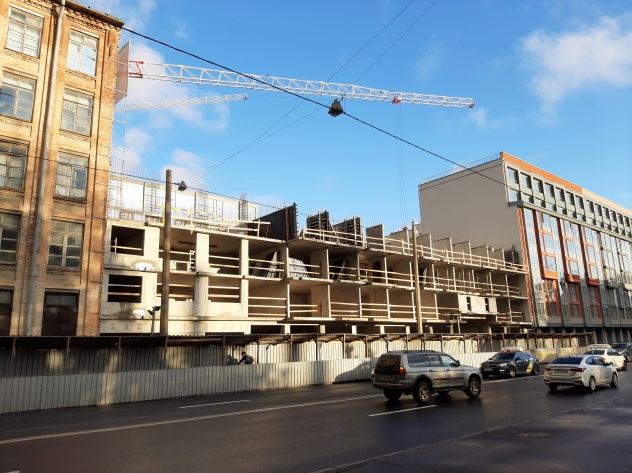

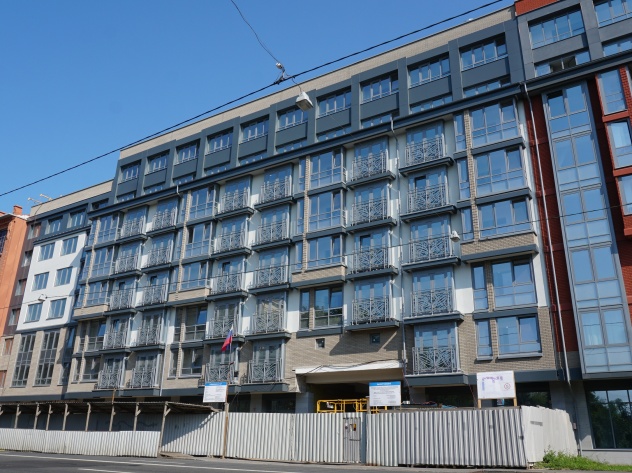

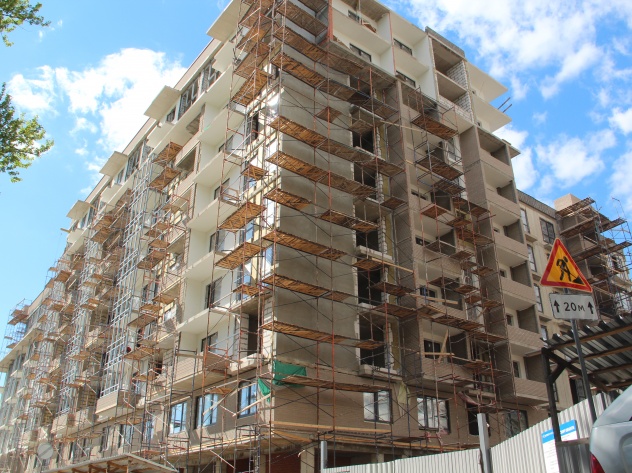

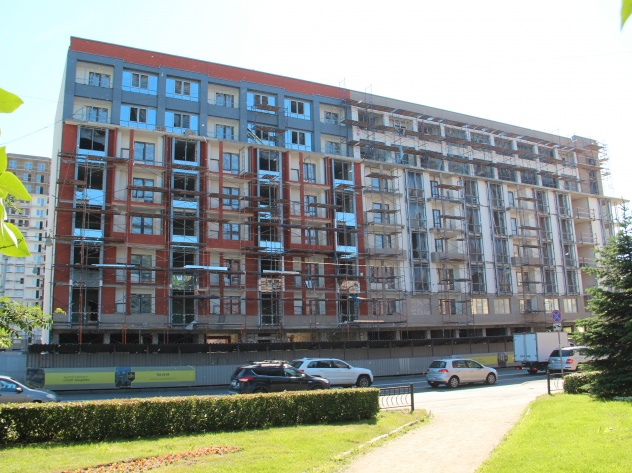

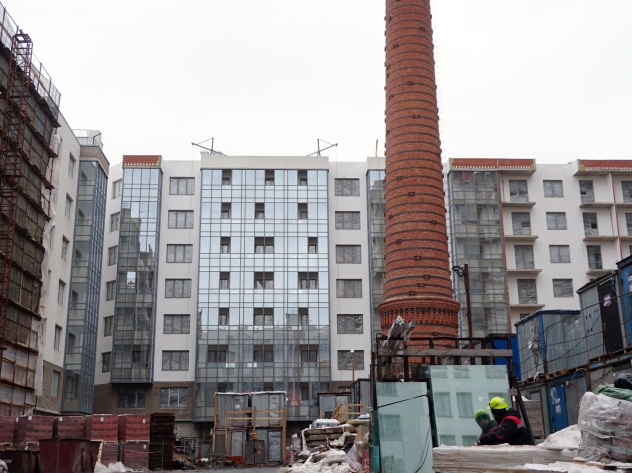

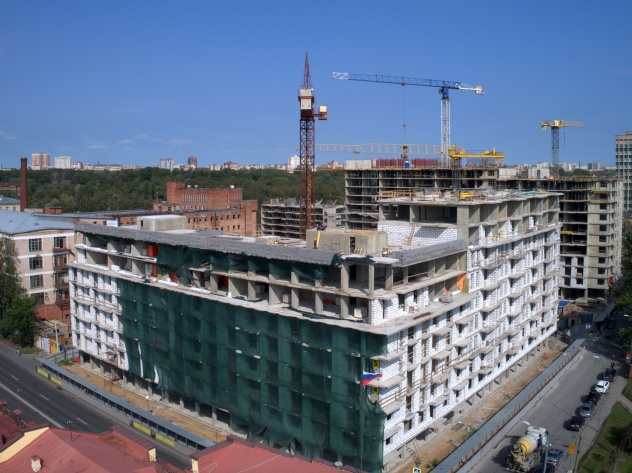

Во второй половине июля на строительной площадке ЖК “Георг Ландрин” продолжались активные строительные работы.

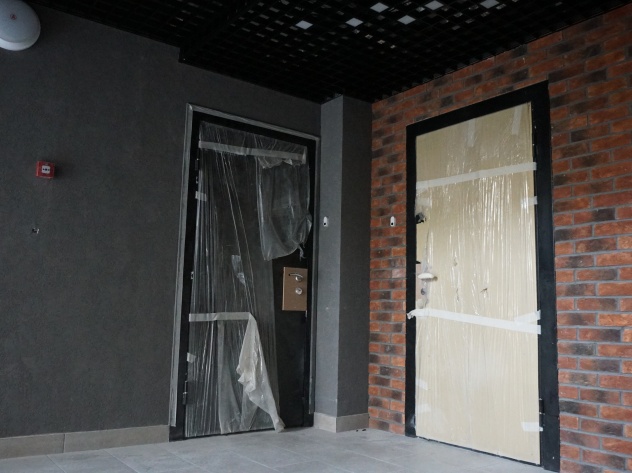

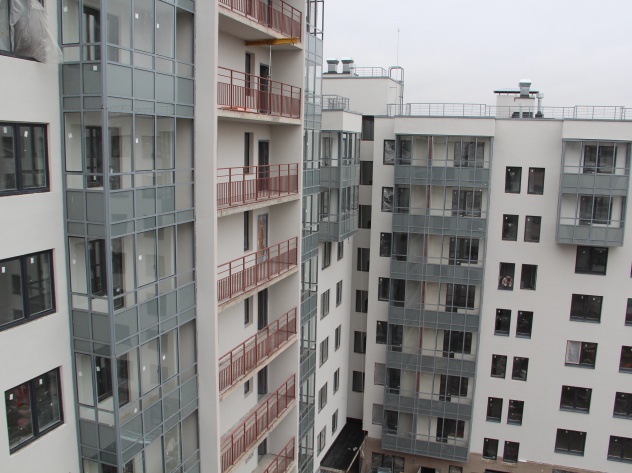

Во всех секциях 1 блока установили входные двери. Приступили к установке дверей в МОПах. В секции Елисеев выполняют отделку лифтовых холлов.

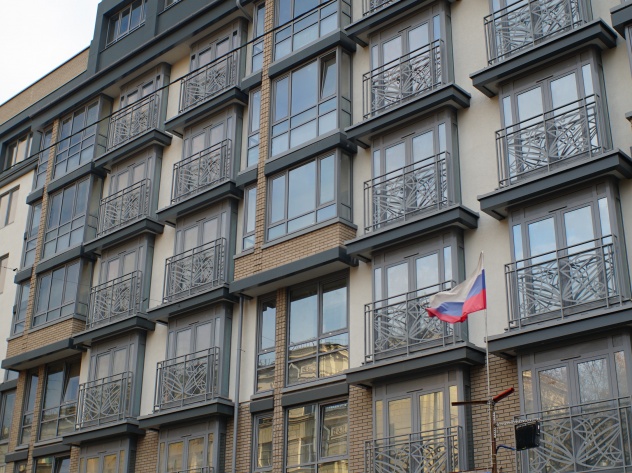

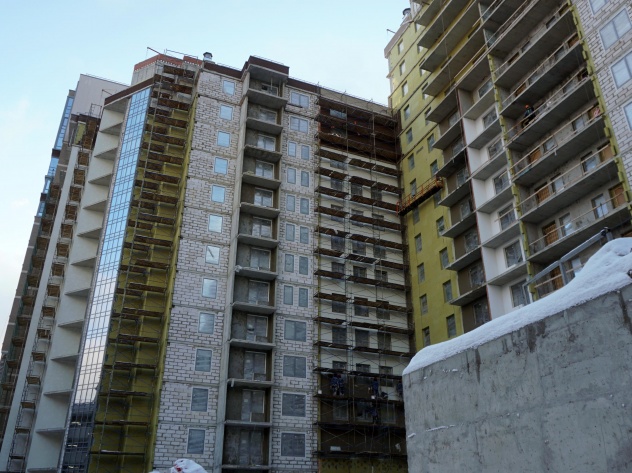

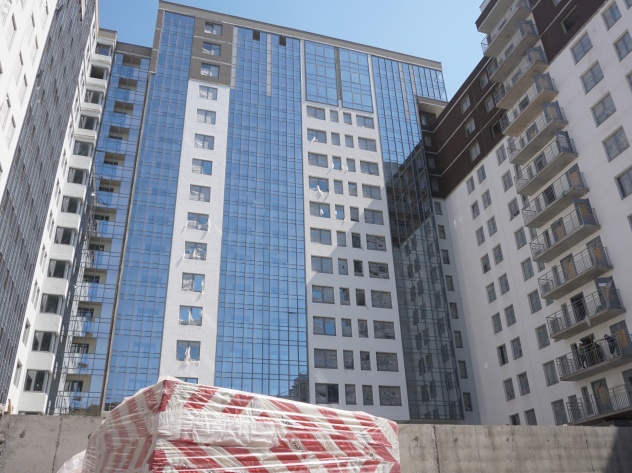

В секциях Фаберже, Буре заканчивают отделочные работы в квартирах. Оштукатурены стены и залиты полы.

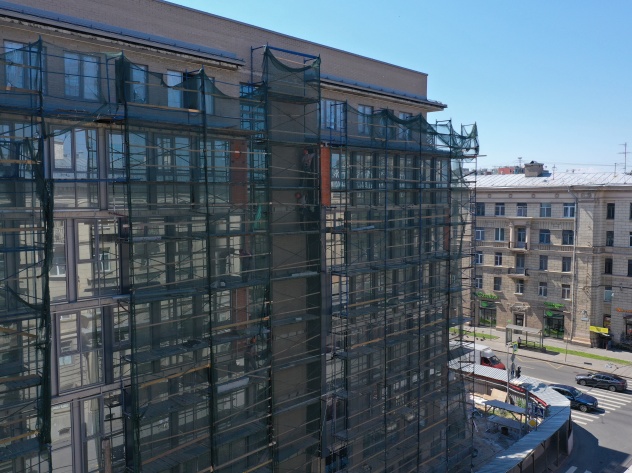

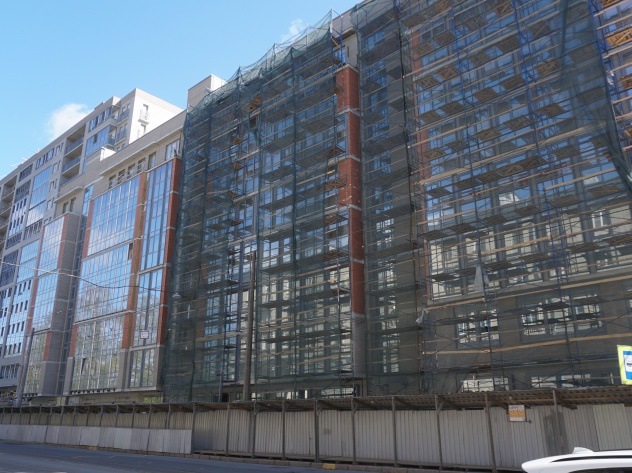

Продолжается остекление витражей. Идут работы по благоустройству территории дворового пространства 1 блока.

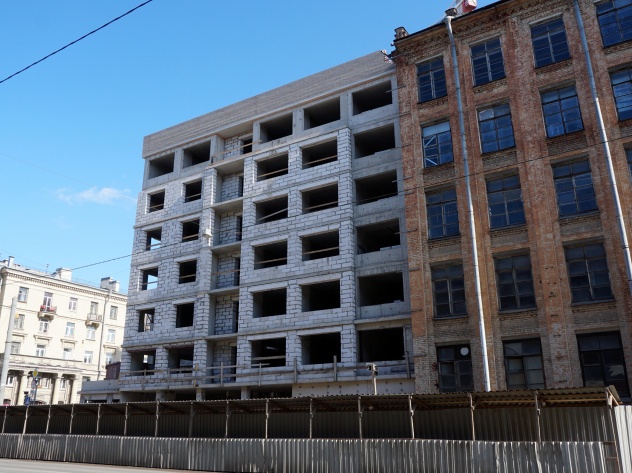

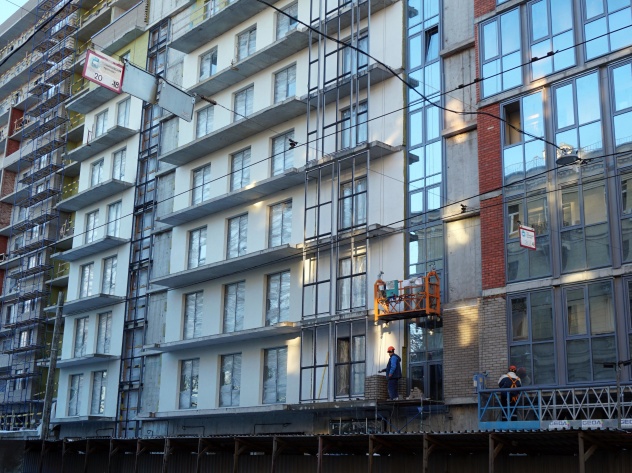

В секциях Строганов и Третьяков заканчивают отделочные работы. Продолжается разводка труб отопления и подключение радиаторов.

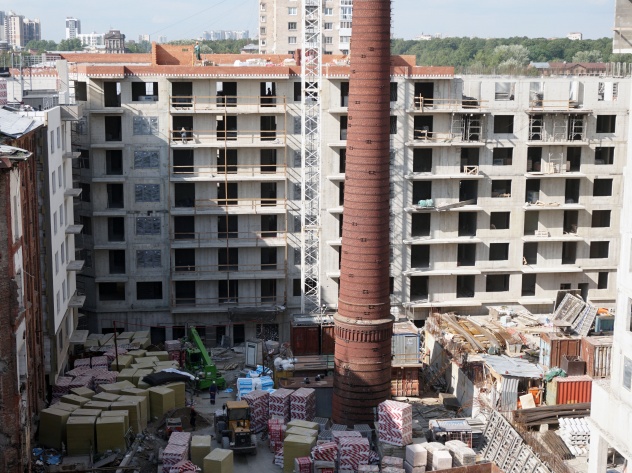

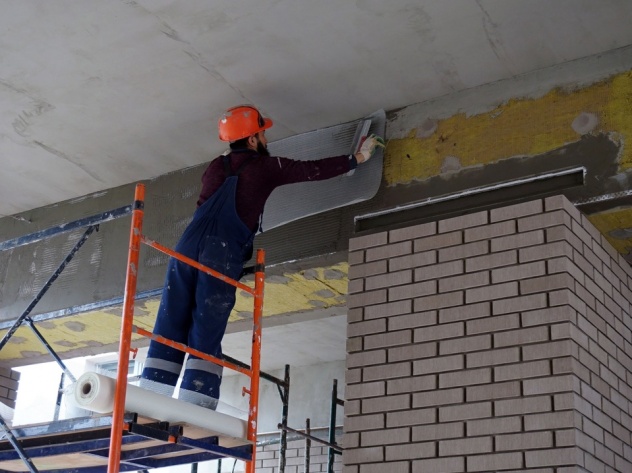

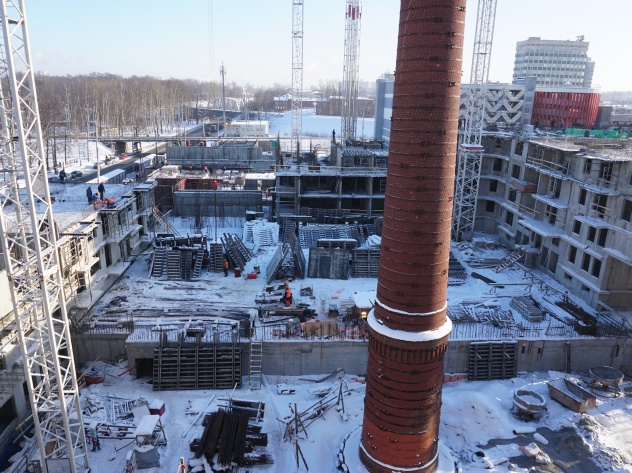

Для здания котельной выполняют монтаж трубы. Продолжаются отделочные работы на паркинге. Установили окна.

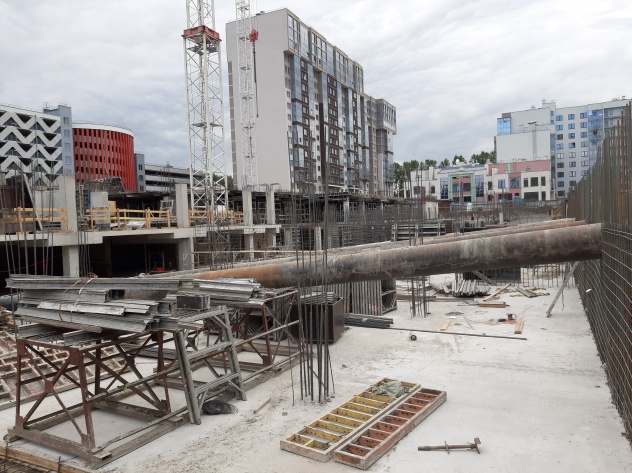

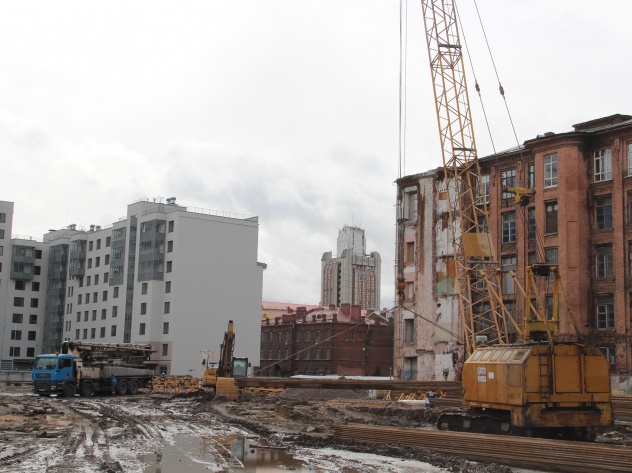

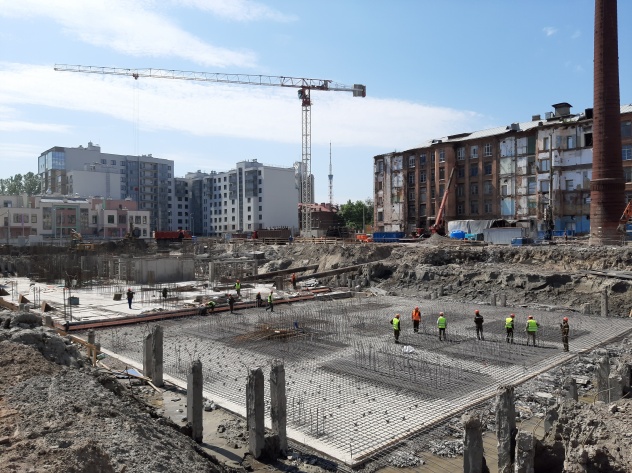

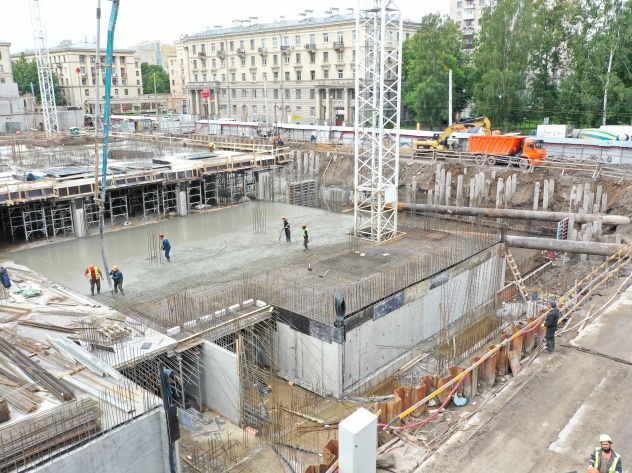

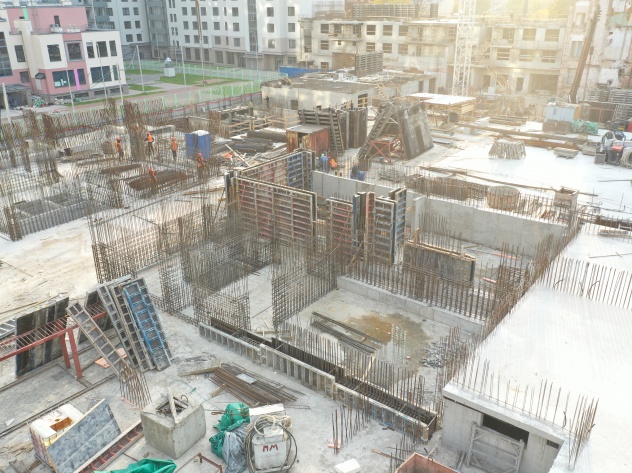

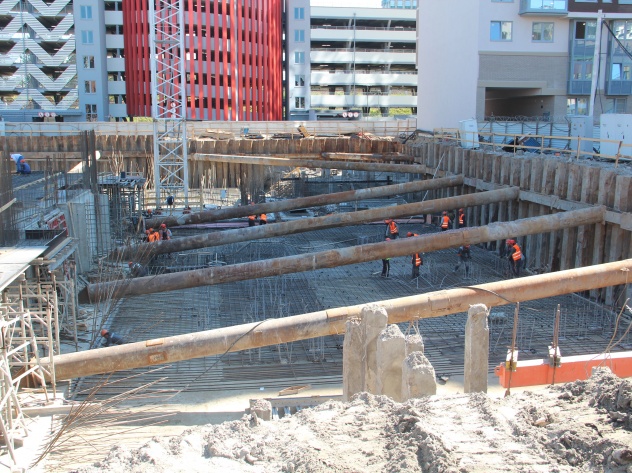

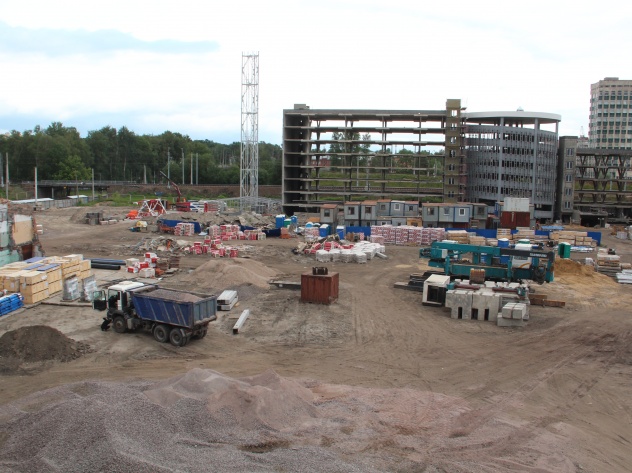

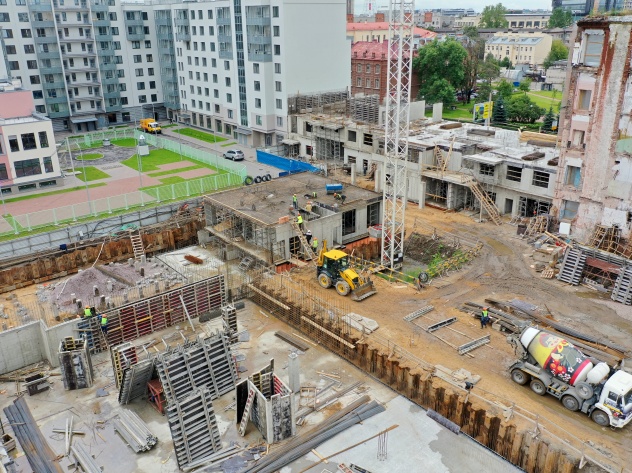

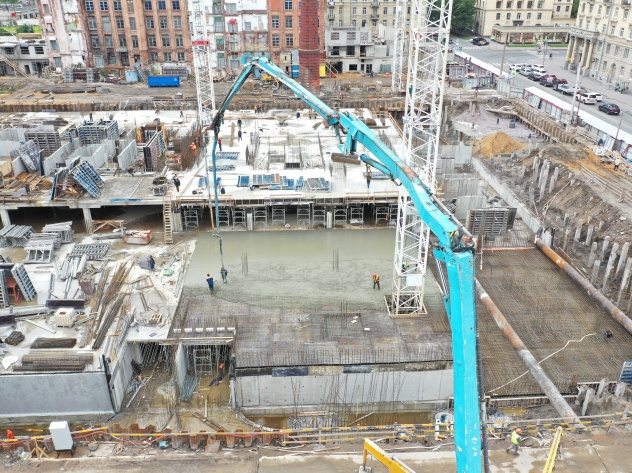

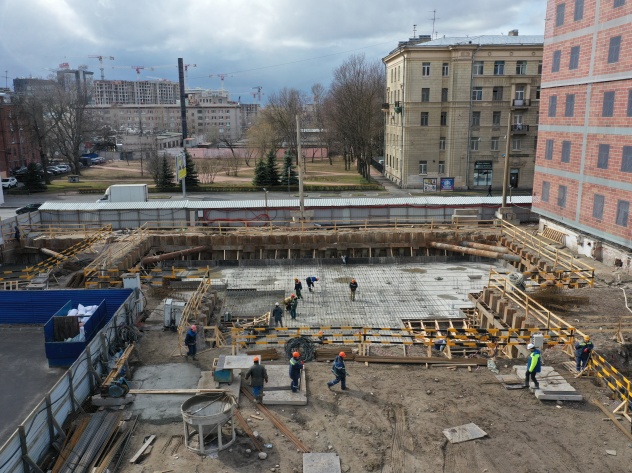

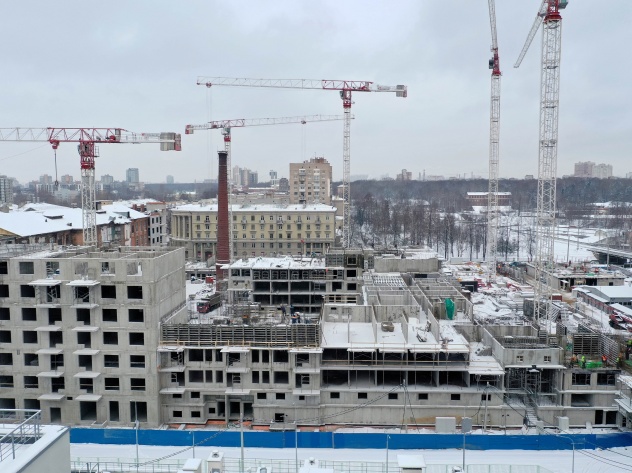

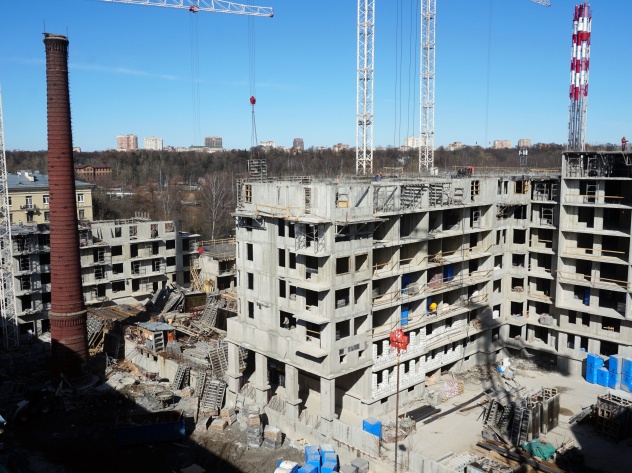

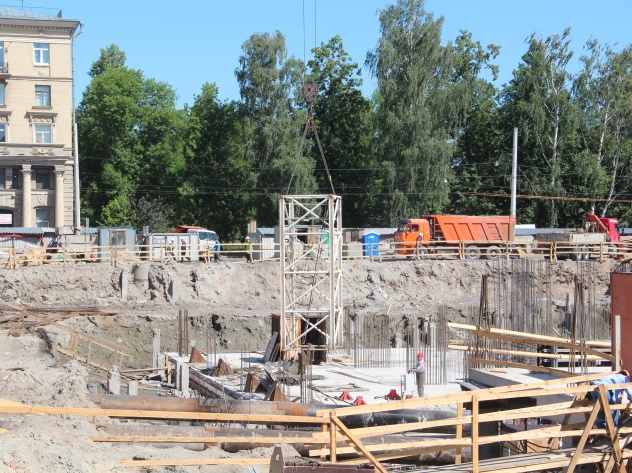

Во второй очереди строительства произвели пробное погружение свай. В августе будут проводить испытания. -
Июль 2019 I половина
Ход строительстваИюль 2019 I половинаХод строительстваИюль 2019 I половинаХод строительстваИюль 2019 I половинаХод строительстваИюль 2019 I половинаХод строительстваИюль 2019 I половинаХод строительстваИюль 2019 I половинаХод строительстваИюль 2019 I половинаХод строительстваИюль 2019 I половинаХод строительстваИюль 2019 I половинаХод строительстваИюль 2019 I половинаХод строительстваИюль 2019 I половинаХод строительстваИюль 2019 I половинаХод строительстваИюль 2019 I половинаХод строительстваИюль 2019 I половинаХод строительстваИюль 2019 I половинаХод строительстваИюль 2019 I половинаХод строительстваИюль 2019 I половинаХод строительстваИюль 2019 I половина18 ФОТО Показать все

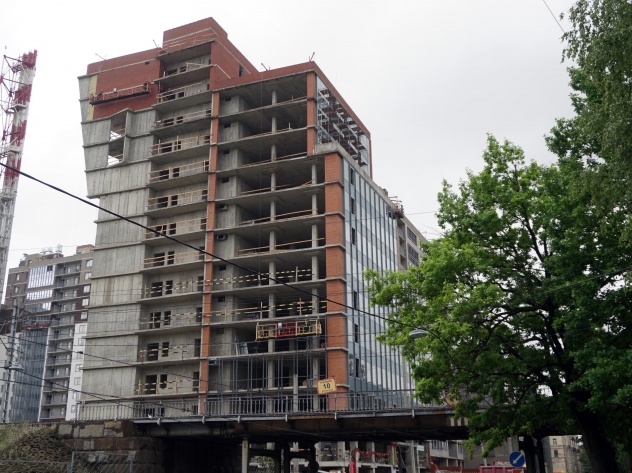

На сегодняшний день закончена отделка квартир в корпусах Вольф и Беранже и Фаберже. В секции Елисеев установлены входные двери. Продолжается монтаж лифтового оборудования. Заканчивают отделочные работы в квартирах и холлах в секции Буре. Во дворе этих секций приступили к благоустройству. Выполняются работы по монтажу витражей.
В секциях "Строганов" и "Третьяков" закончили штукатурку стен и устройство стяжки пола. Выполнен монтаж радиаторов отопления.
Производятся фасадные работы наземного паркинга. Продолжаются монтажные работы котельного оборудования.

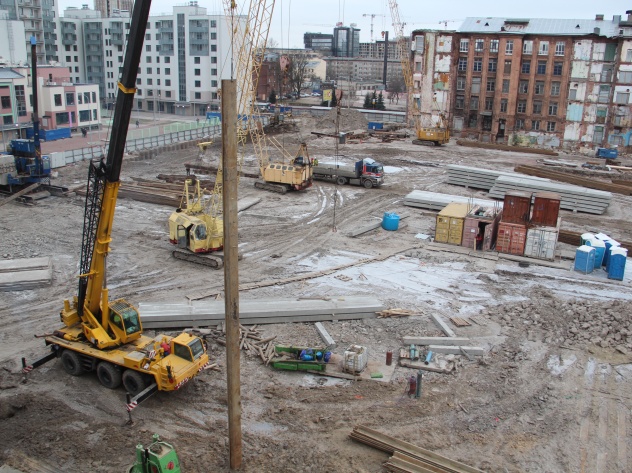

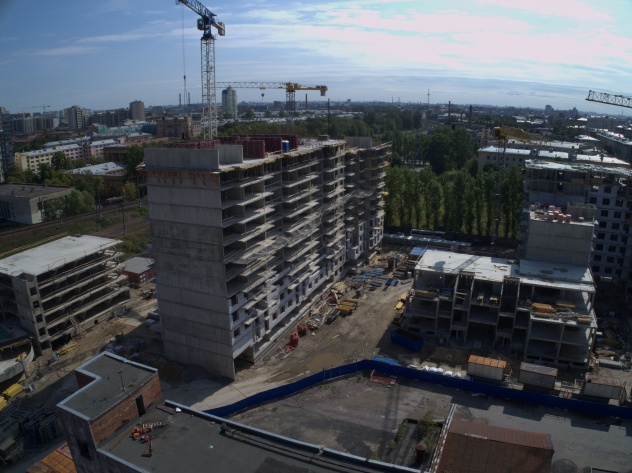

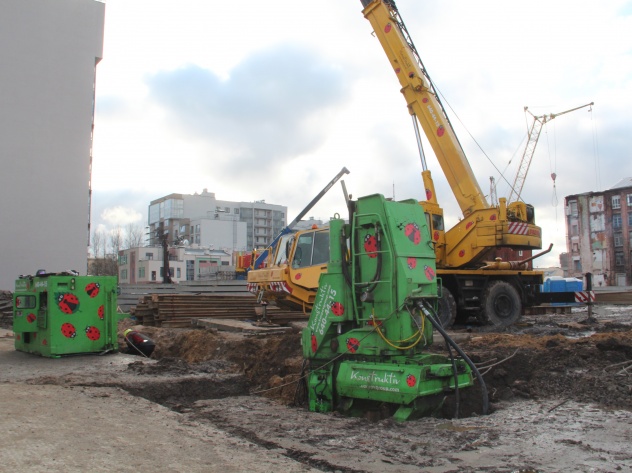

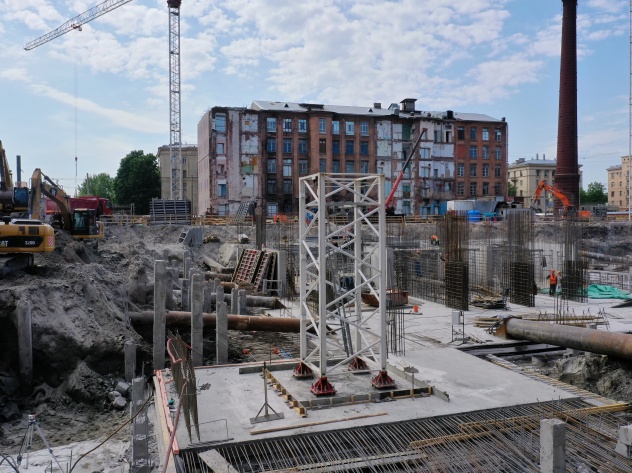

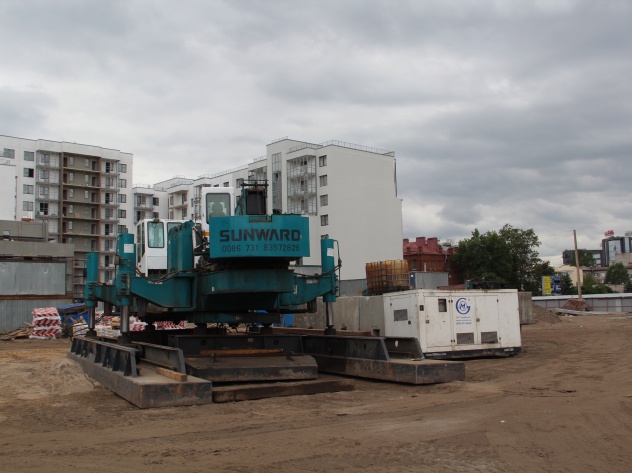

На территорию 2 очереди привезли сваебойную машину. -

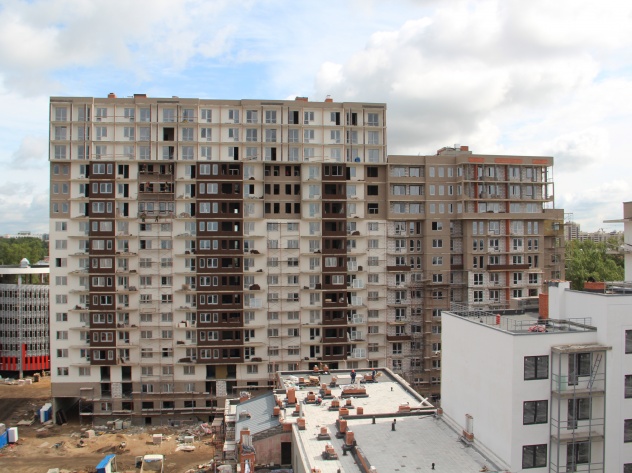

Июнь 2019 II половина

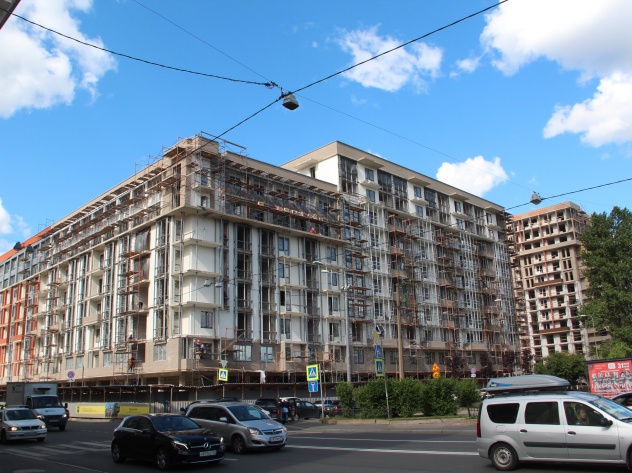

Ход строительстваИюнь 2019 II половинаХод строительстваИюнь 2019 II половинаХод строительстваИюнь 2019 II половинаХод строительстваИюнь 2019 II половинаХод строительстваИюнь 2019 II половинаХод строительстваИюнь 2019 II половинаХод строительстваИюнь 2019 II половинаХод строительстваИюнь 2019 II половинаХод строительстваИюнь 2019 II половинаХод строительстваИюнь 2019 II половинаХод строительстваИюнь 2019 II половинаХод строительстваИюнь 2019 II половинаХод строительстваИюнь 2019 II половина13 ФОТО Показать все

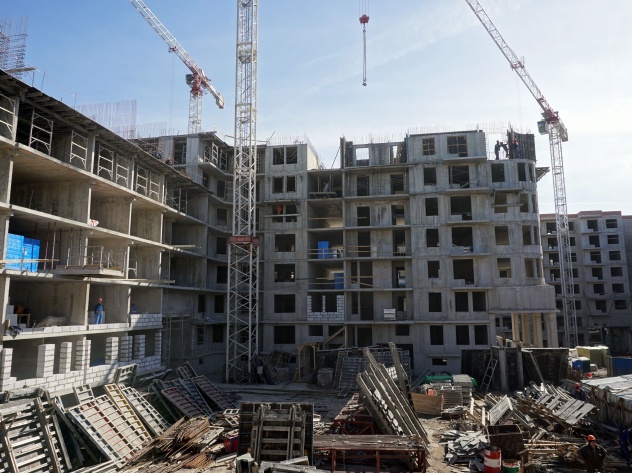

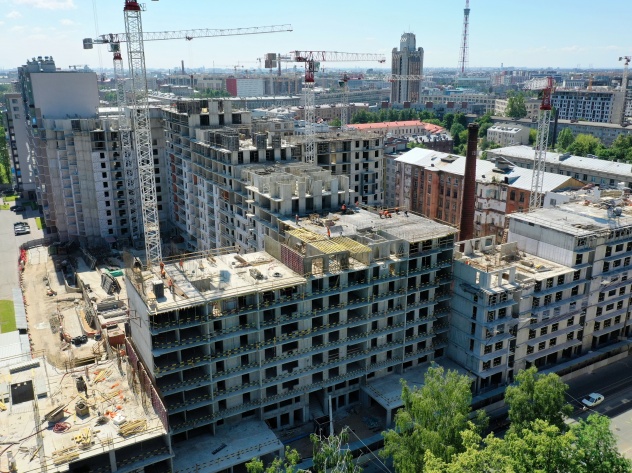

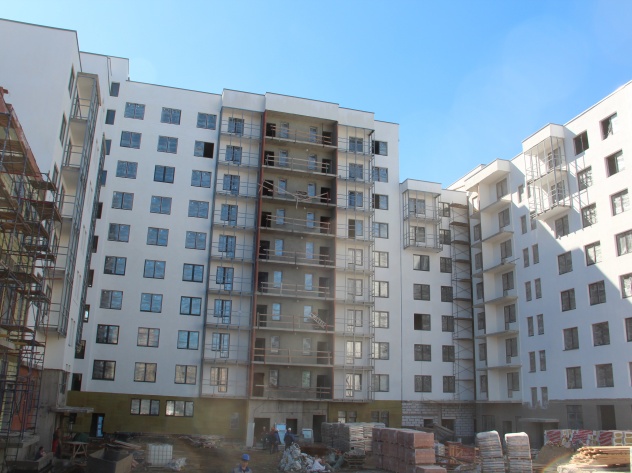

В июне основные работы были сконцентрированы внутри секций. В Елисееве закончили отделку квартир. В холлах уложили напольную плитку.

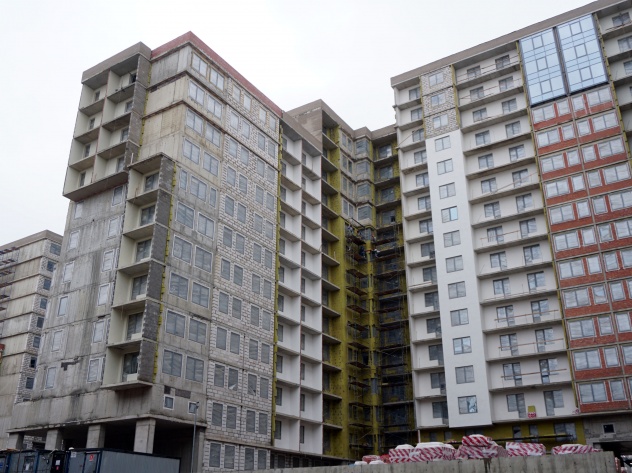

В Вольф и Беранже, Фаберже, закончили штукатурные работы на стенах и выполнили стяжку пола. В секции Буре ведутся отделочные работы в квартирах.

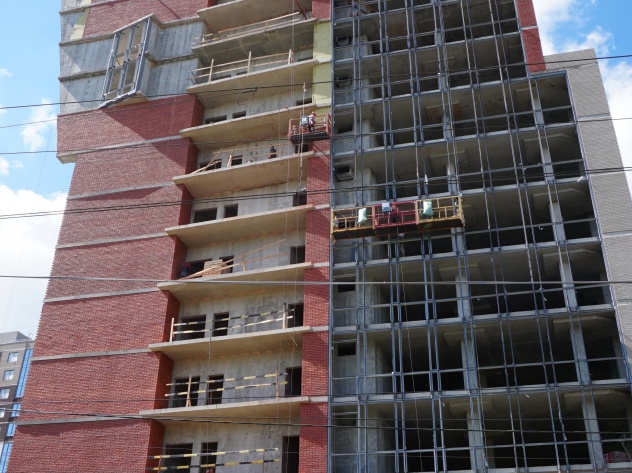

В секциях Строганов и Третьяков выполняются работы по устройству фасада клинкерным кирпичом. Продолжаются штукатурные работы на стенах и устройство стяжки пола.

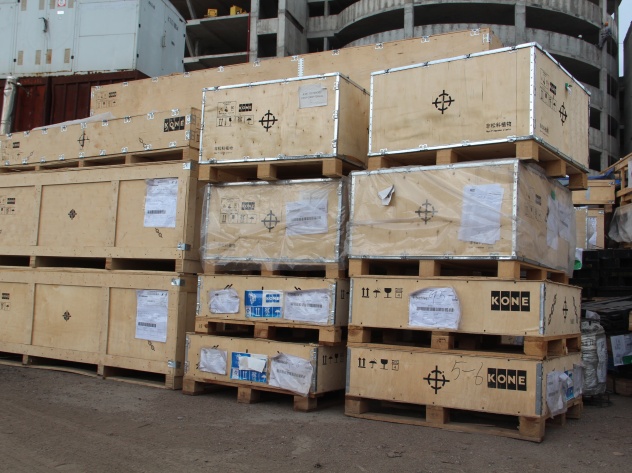

Привезли лифтовое оборудование Kone. Скоро начнется монтаж.
В паркинге ведутся работы по утеплению фасадов.
В здании детского сада продолжаются фасадные работы.
-
Июнь 2019 I половина
Ход строительстваИюнь 2019 I половинаХод строительстваИюнь 2019 I половинаХод строительстваИюнь 2019 I половинаХод строительстваИюнь 2019 I половинаХод строительстваИюнь 2019 I половинаХод строительстваИюнь 2019 I половинаХод строительстваИюнь 2019 I половинаХод строительстваИюнь 2019 I половинаХод строительстваИюнь 2019 I половинаХод строительстваИюнь 2019 I половинаХод строительстваИюнь 2019 I половинаХод строительстваИюнь 2019 I половинаХод строительстваИюнь 2019 I половинаХод строительстваИюнь 2019 I половинаХод строительстваИюнь 2019 I половина15 ФОТО Показать все
Продолжаем рассказывать о ходе строительных работ на площадке ЖК Георг Ландрин. В секциях «Буре», «Фаберже», «Вольф и Беранже», «Елисеев» продолжаются отделочные работы в квартирах и МОПах. В секции «Елисеев» приступили к остекление витражей. В секции «Третьяков» и «Строганов» выполняют отделочные работы в квартирах и МОПах. Активно ведется кладка клинкерного кирпича на фасадах и балконах. Готов фундамент для здания котельной. Завершены работы по прокладке канализационных сетей. Завершен вывоз строительного мусора на территории 2 очереди строительства.
-
Май 2019 II половина
Ход строительстваМай 2019 II половинаХод строительстваМай 2019 II половинаХод строительстваМай 2019 II половинаХод строительстваМай 2019 II половинаХод строительстваМай 2019 II половинаХод строительстваМай 2019 II половинаХод строительстваМай 2019 II половинаХод строительстваМай 2019 II половинаХод строительстваМай 2019 II половинаХод строительстваМай 2019 II половинаХод строительстваМай 2019 II половинаХод строительстваМай 2019 II половинаХод строительстваМай 2019 II половинаХод строительстваМай 2019 II половинаХод строительстваМай 2019 II половинаХод строительстваМай 2019 II половинаХод строительстваМай 2019 II половинаХод строительстваМай 2019 II половинаХод строительстваМай 2019 II половина19 ФОТО Показать все

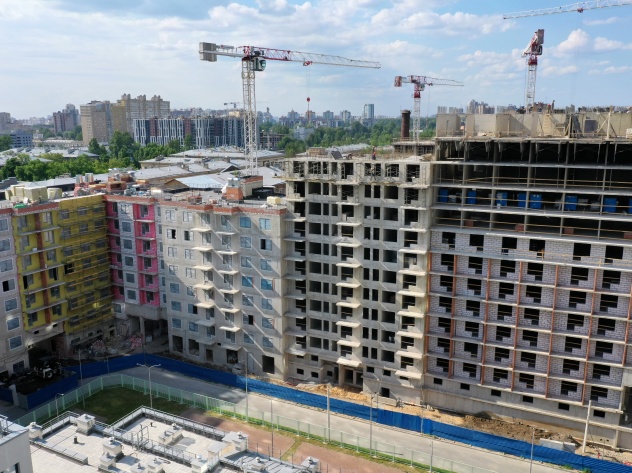

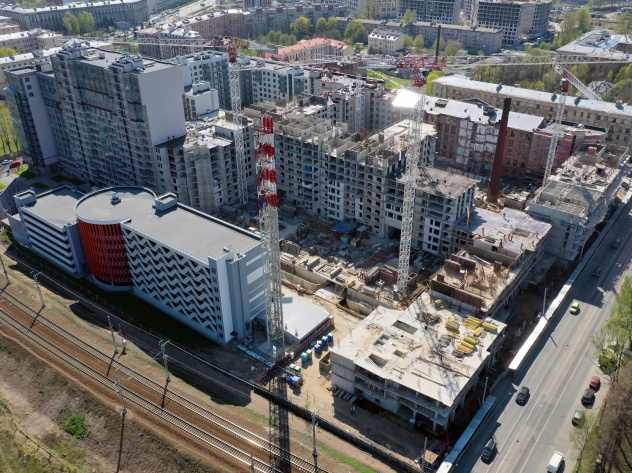

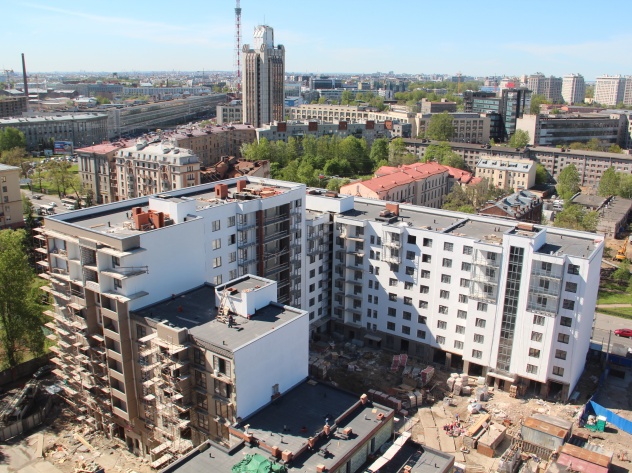

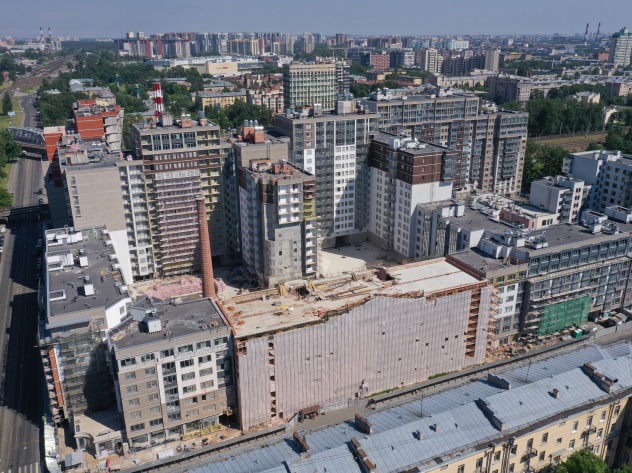

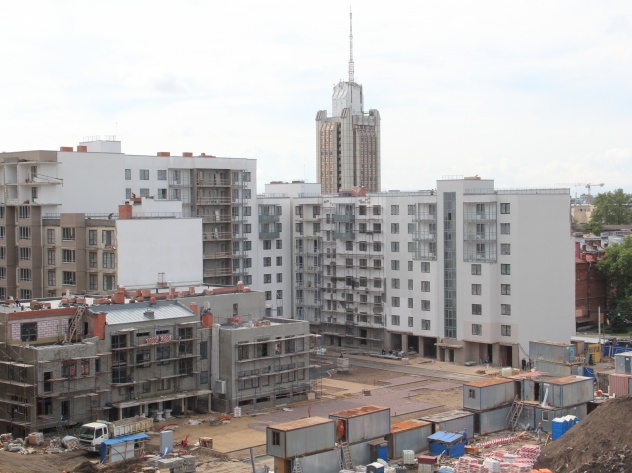

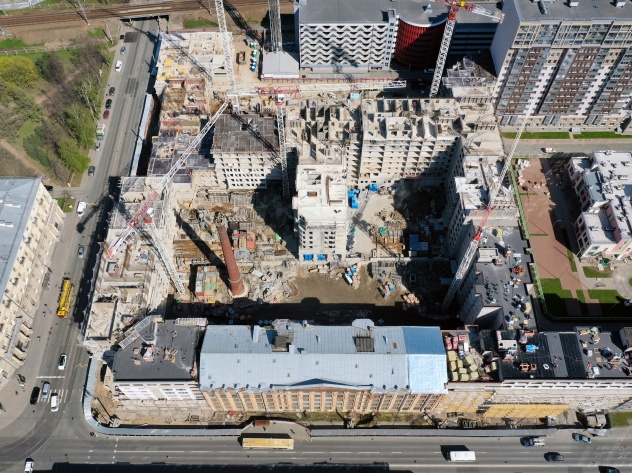

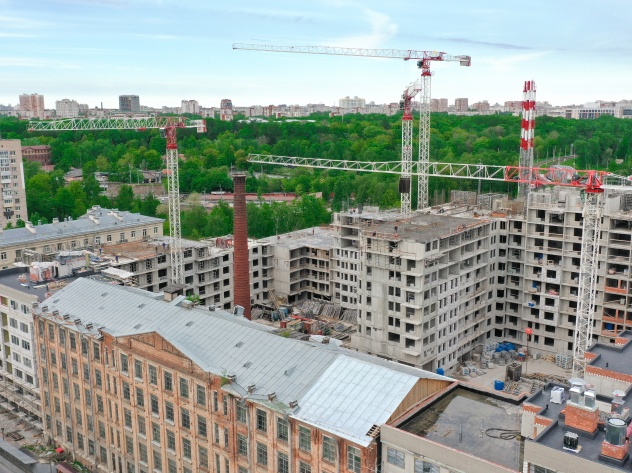

На строительной площадке ЖК “Георг Ландрин” продолжаются активные строительные работы.

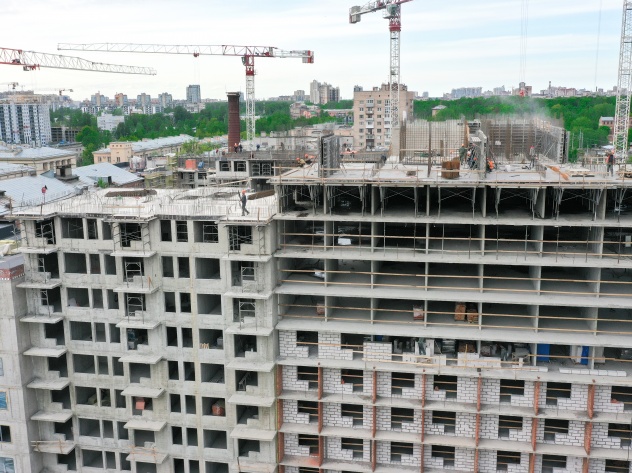

В секциях Елисеев, Вольф и Беранже, Фаберже, Буре ведутся работы по монтажу радиаторов отопления и выполняют разводку труб отопления.

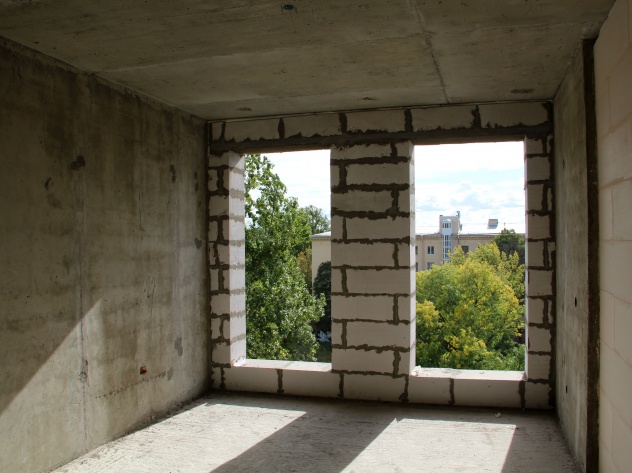

Продолжаются отделочные работы в квартирах и МОПах. В секции Елисеев приступили к устройству стяжки пола.

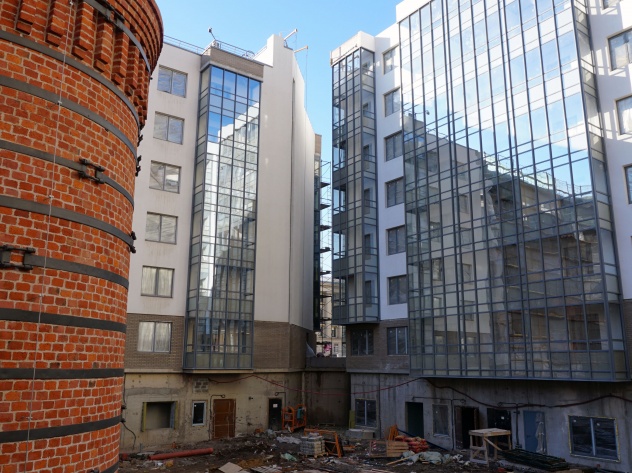

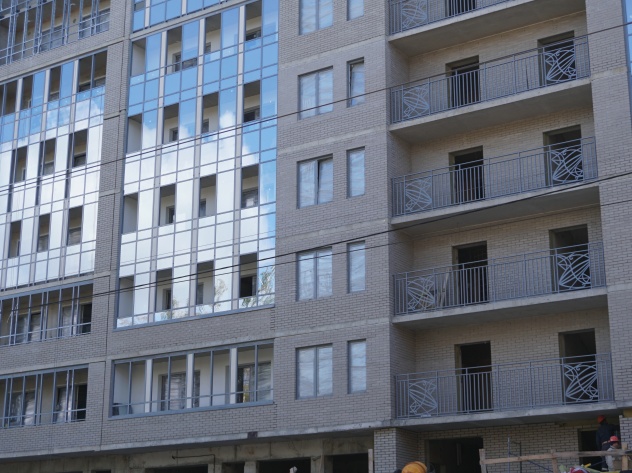

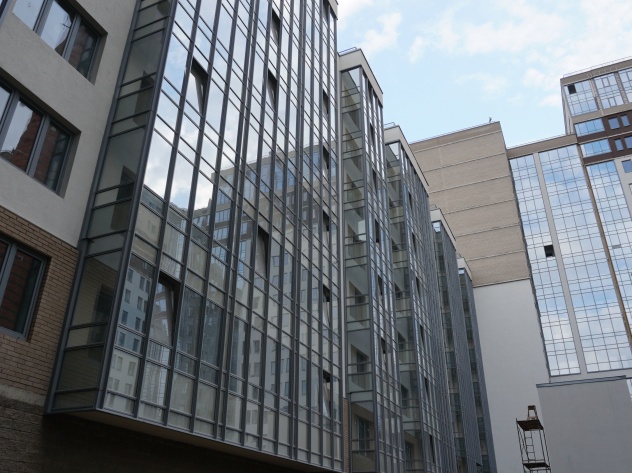

Выполняются работы по устройству наружного фасада клинкерным кирпичом, остекление лоджий. Проводятся подготовительные работы для благоустройства территории.

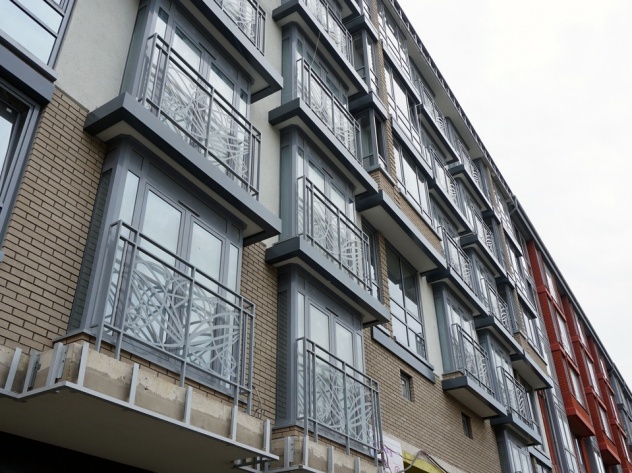

В секциях Строганов и Третьяков заканчивают установку окон. На финальной стадии работы по утеплению фасадов. Выполняют установку профилей для остекления лоджий.

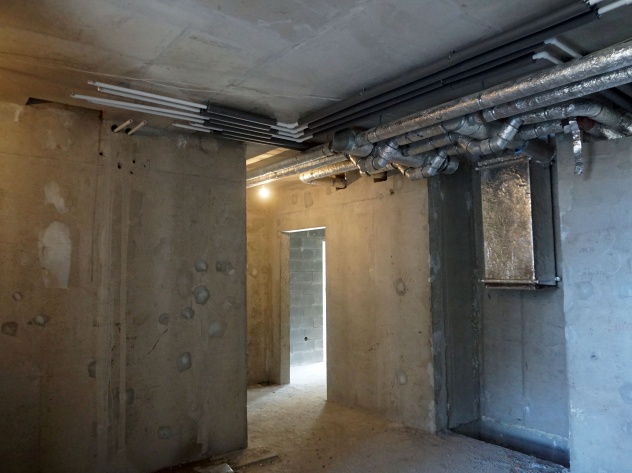

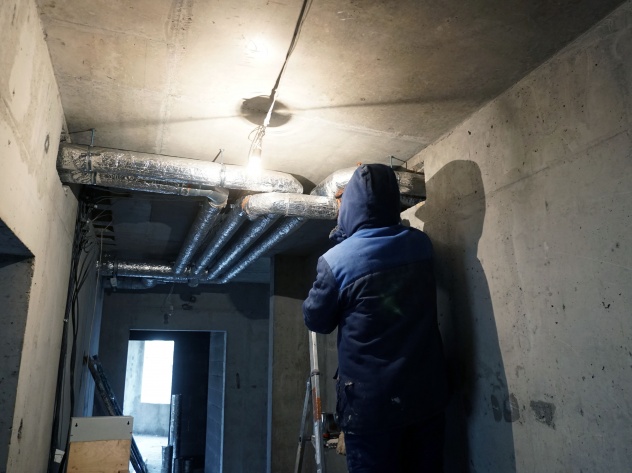

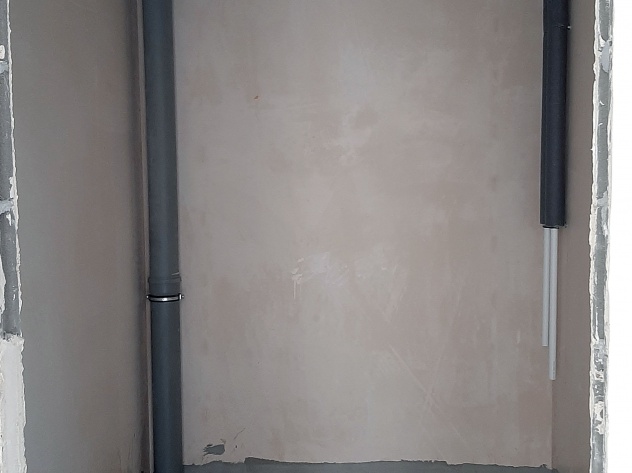

Продолжаются работы по монтажу электрики, вентиляции и водопровода.
Для здания котельной выполняют гидроизоляцию фундаментной плиты.
ГУП Водоканал осуществляет подключение водопровода жилого комплекса к городским сетям.

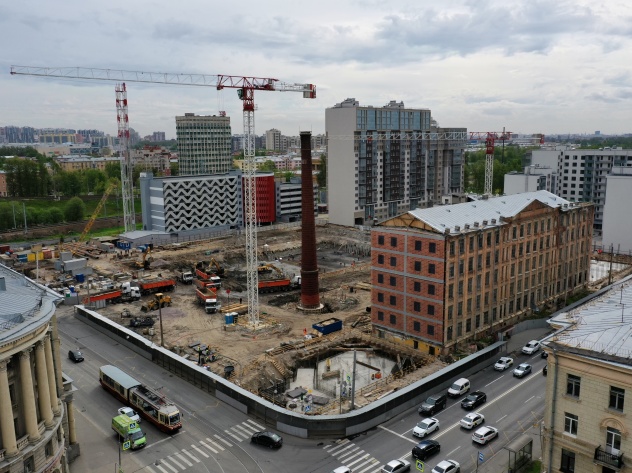

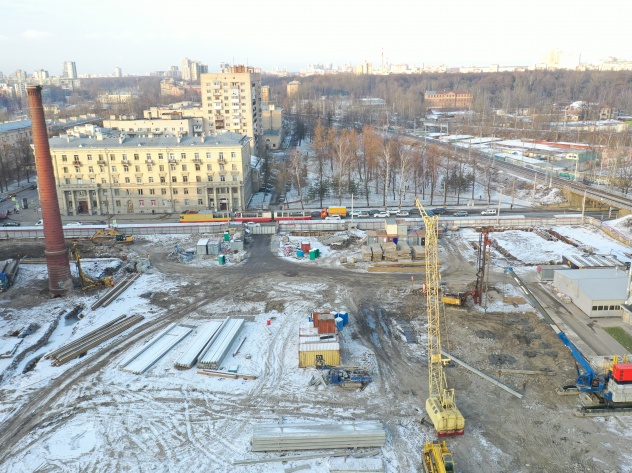

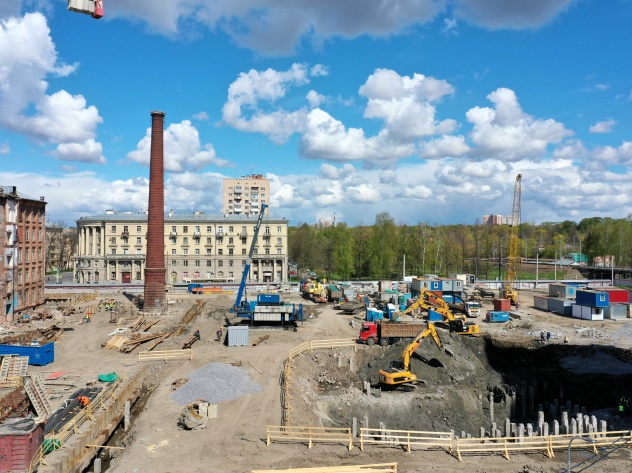

Во второй очереди строительства заканчивают расчистку территории и вывоз строительного мусора. Выполнены геологоразведочные работы. -
Май 2019 I половина
Ход строительстваМай 2019 I половинаХод строительстваМай 2019 I половинаХод строительстваМай 2019 I половинаХод строительстваМай 2019 I половинаХод строительстваМай 2019 I половинаХод строительстваМай 2019 I половинаХод строительстваМай 2019 I половинаХод строительстваМай 2019 I половинаХод строительстваМай 2019 I половинаХод строительстваМай 2019 I половинаХод строительстваМай 2019 I половинаХод строительстваМай 2019 I половинаХод строительстваМай 2019 I половинаХод строительстваМай 2019 I половинаХод строительстваМай 2019 I половинаХод строительстваМай 2019 I половинаХод строительстваМай 2019 I половинаХод строительстваМай 2019 I половинаХод строительстваМай 2019 I половинаХод строительстваМай 2019 I половинаХод строительстваМай 2019 I половинаХод строительстваМай 2019 I половина22 ФОТО Показать все
Несмотря на праздники работа на строительной площадке ЖК Георг Ландрин не прекращалась. Основной упор был сделан на демонтаж бывших зданий фабрики. Пристройка примыкающая к историческому зданию разобрана до 2 этажа. Высотное здание вдоль 1-ого Муринского пр. снесено и активно вывозят строительный мусор. В секции «Елисеев», приступили к отделке квартир, продолжают отделочные работы в МОПах. На финальной стадии работы по кладке клинкерного кирпича по фасаду и на балконах 4 и 5 этажей. Завершают работы по монтажу вентфасадов на верхних этажах. Во всех секциях 1 блока работы по разводке инженерных коммуникаций на завершающей стадии. В секциях 2 блока «Третьяков» и «Строганов» продолжают установку окон и витражей. Продолжают фасадные работы. Проводят работы по прокладке наружных сетей. В здании детского сада выполняют утепление фасада и установку окон.
-
Апрель 2019 II половина
Ход строительстваАпрель 2019 II половинаХод строительстваАпрель 2019 II половинаХод строительстваАпрель 2019 II половинаХод строительстваАпрель 2019 II половинаХод строительстваАпрель 2019 II половинаХод строительстваАпрель 2019 II половинаХод строительстваАпрель 2019 II половинаХод строительстваАпрель 2019 II половинаХод строительстваАпрель 2019 II половинаХод строительстваАпрель 2019 II половинаХод строительстваАпрель 2019 II половинаХод строительстваАпрель 2019 II половинаХод строительстваАпрель 2019 II половинаХод строительстваАпрель 2019 II половинаХод строительстваАпрель 2019 II половинаХод строительстваАпрель 2019 II половинаХод строительстваАпрель 2019 II половинаХод строительстваАпрель 2019 II половинаХод строительстваАпрель 2019 II половинаХод строительстваАпрель 2019 II половинаХод строительстваАпрель 2019 II половинаХод строительстваАпрель 2019 II половинаХод строительстваАпрель 2019 II половина23 ФОТО Показать все

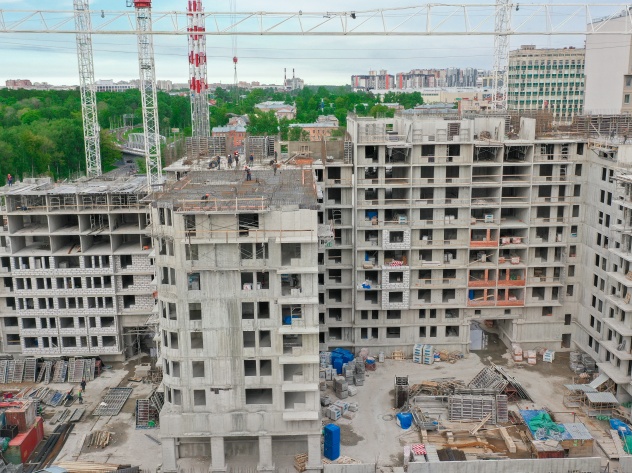

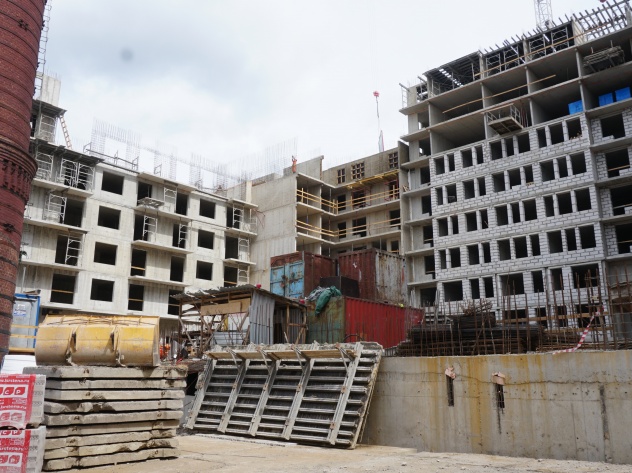

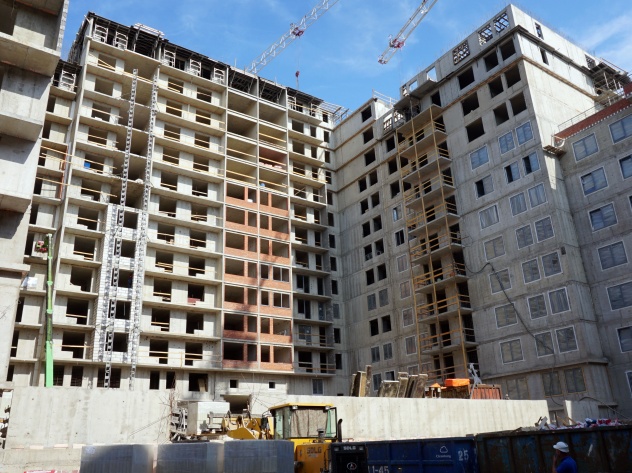

В апреле на строительной площадке ЖК Георг Ландрин продолжались работы согласно строительного графика. В секциях «Вольф и Беранже», «Елисеев», «Буре» и «Фаберже» подходит к концу установка окон и витражных профилей. Впереди остекление витражей. В секции «Елисеев» начались отделочные работы в МОПах. Приступили к установке вентилируемых фасадов на верхних этажах. Завершены работы по наружной прокладке теплосетей и водоснабжения. Завершаются работы по внутренней разводке вентиляции и водоснабжения, электричества и слаботочных сетей. В здании детского сада выполняют установку окон. Выполнен монтаж оборудования в ИТП. В секции «Третьяков» и «Строганов» выполняют работы по установке окон и витражей. Продолжают утеплять фасады. Активно ведутся каменные работы по облицовке фасадов. На крыше паркинга ведутся кровельные работы. Продолжается разбор зданий и вывоз строительного мусора на территории 2 очереди.
-
Апрель 2019 I половина
Ход строительстваАпрель 2019 I половинаХод строительстваАпрель 2019 I половинаХод строительстваАпрель 2019 I половинаХод строительстваАпрель 2019 I половинаХод строительстваАпрель 2019 I половинаХод строительстваАпрель 2019 I половинаХод строительстваАпрель 2019 I половинаХод строительстваАпрель 2019 I половинаХод строительстваАпрель 2019 I половинаХод строительстваАпрель 2019 I половинаХод строительстваАпрель 2019 I половинаХод строительстваАпрель 2019 I половинаХод строительстваАпрель 2019 I половинаХод строительстваАпрель 2019 I половинаХод строительстваАпрель 2019 I половинаХод строительстваАпрель 2019 I половинаХод строительстваАпрель 2019 I половинаХод строительстваАпрель 2019 I половинаХод строительстваАпрель 2019 I половинаХод строительстваАпрель 2019 I половина20 ФОТО Показать все

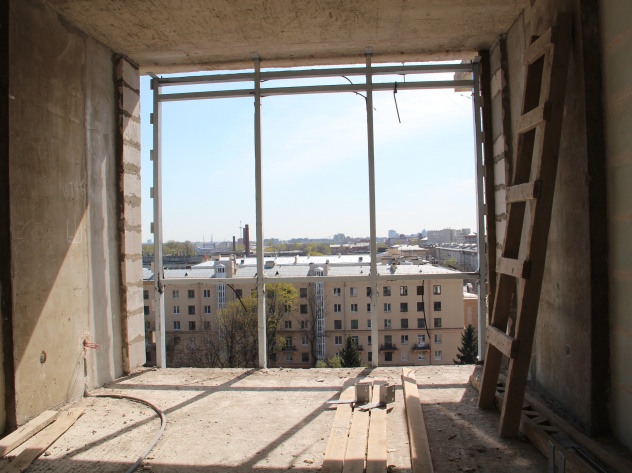

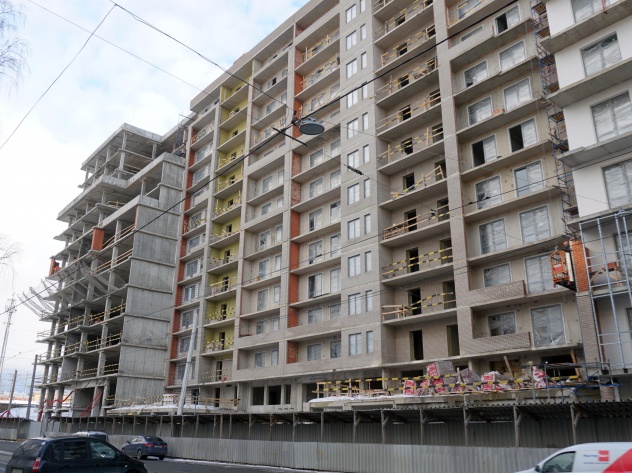

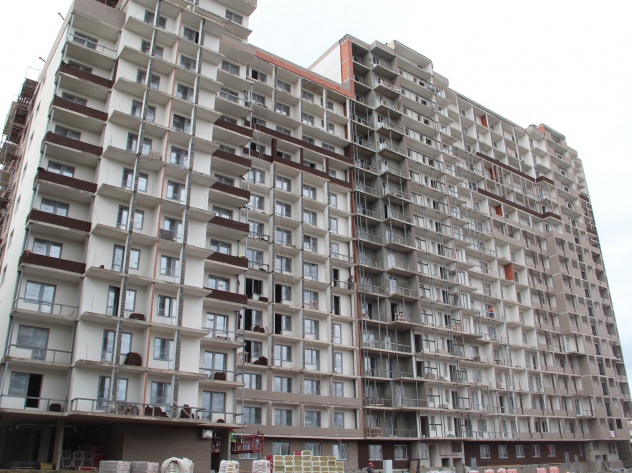

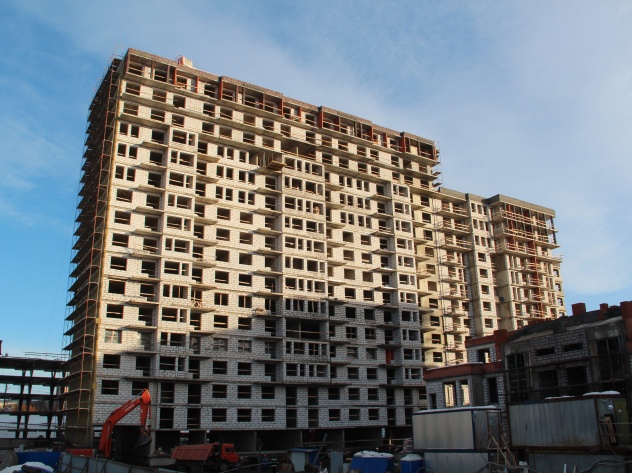

На строительной площадке ЖК Георг Ландрин кипит работа. В секциях «Елисеев», «Вольф и Беранже», «Буре» и «Фаберже» продолжают устанавливать витражи и остеклять балконы. Выполняются работы по кладке клинкерного кирпича на балконах секций «Фаберже» и «Вольф и Беранже» со стороны ул. Капитана Воронина. Идут работы по монтажу внутренних сетей канализации, магистрального водопровода, вентиляции и электрики. В секции «Третьяков» выполняются работы по кирпичной кладке фасада со стороны двора и с торца дома. Продолжается установка окон и остекление лоджий. В секции «Строганов» заполняют оконные проемы. Продолжают работы по прокладке внутренних сетей электропроводки и вентиляции. Закончено устройство фундамента котельной. Началась подготовка помещений для индивидуального теплового пункта. На участке II оч. продолжают ручной разбор зданий и вывоз строительного мусора.
-

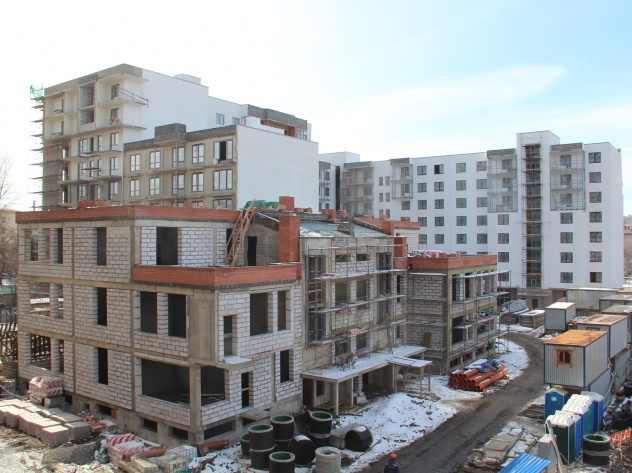

Март 2019 II половина
Ход строительстваМарт 2019 II половинаХод строительстваМарт 2019 II половинаХод строительстваМарт 2019 II половинаХод строительстваМарт 2019 II половинаХод строительстваМарт 2019 II половинаХод строительстваМарт 2019 II половинаХод строительстваМарт 2019 II половинаХод строительстваМарт 2019 II половинаХод строительстваМарт 2019 II половинаХод строительстваМарт 2019 II половинаХод строительстваМарт 2019 II половинаХод строительстваМарт 2019 II половинаХод строительстваМарт 2019 II половинаХод строительстваМарт 2019 II половинаХод строительстваМарт 2019 II половинаХод строительстваМарт 2019 II половинаХод строительстваМарт 2019 II половинаХод строительстваМарт 2019 II половинаХод строительстваМарт 2019 II половинаХод строительстваМарт 2019 II половинаХод строительстваМарт 2019 II половинаХод строительстваМарт 2019 II половинаХод строительстваМарт 2019 II половинаХод строительстваМарт 2019 II половинаХод строительстваМарт 2019 II половина25 ФОТО Показать все

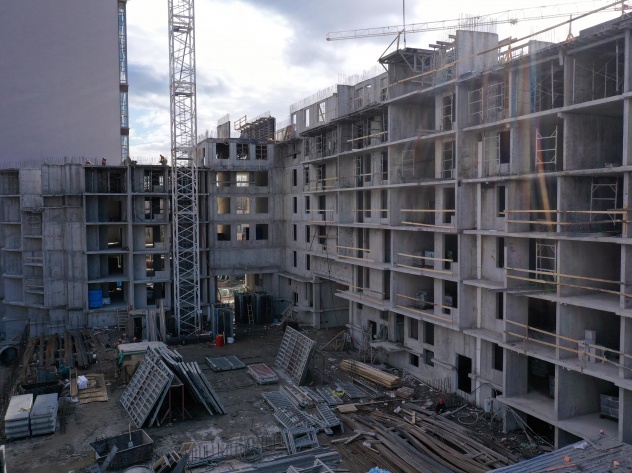

В ЖК “Георг Ландрин” продолжаются активные строительные работы.
В секциях Елисеев, Вольф и Беранже, Фаберже, Буре ведутся работы по монтажу электрики и вентиляции, прокладке канализации. Продолжается прокладка теплотрассы. Приступили к отделочным работам в местах общественного пользования. Выполняются работы по монтажу магистрального водопровода. Практически завершены фасадные работы и финишная окраска. Выполняются работы по устройству наружного фасада, остекление окон завершено на 99%. В секциях Строганов и Третьяков остекление выполнено на 60%. Продолжаются работы по монтажу электрики и вентиляции. Ведутся работы по утеплению фасадов. Приступили к наружной отделке цоколя камнем и первых этажей клинкерным кирпичом.

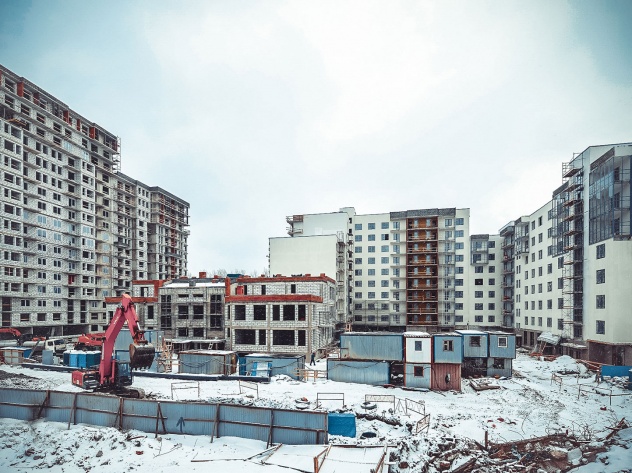

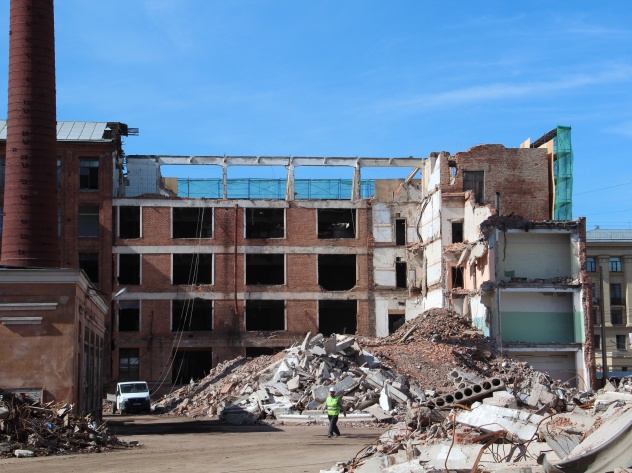

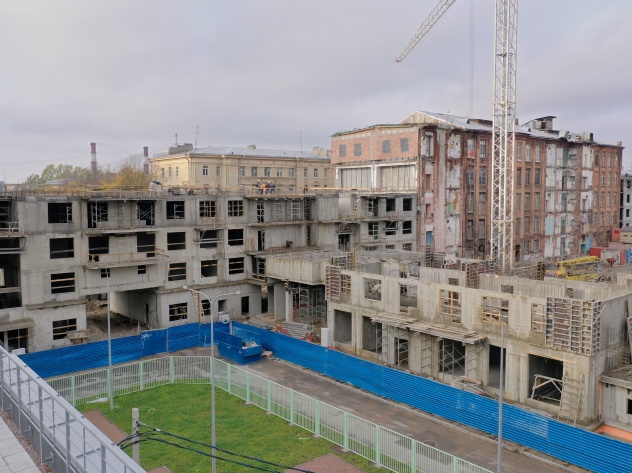

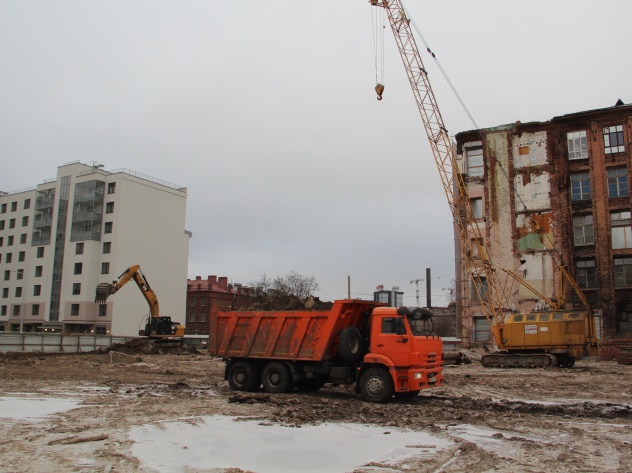

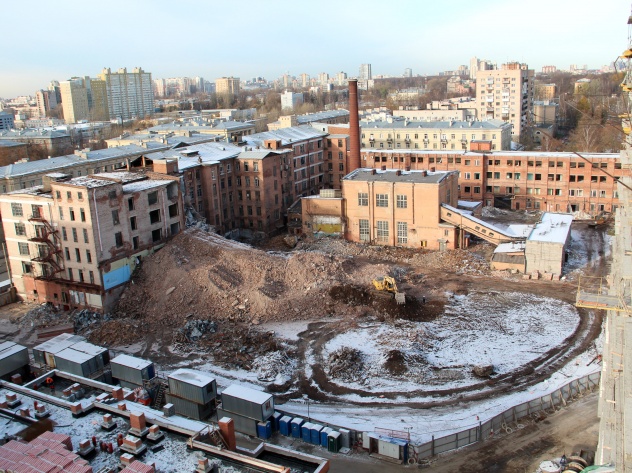

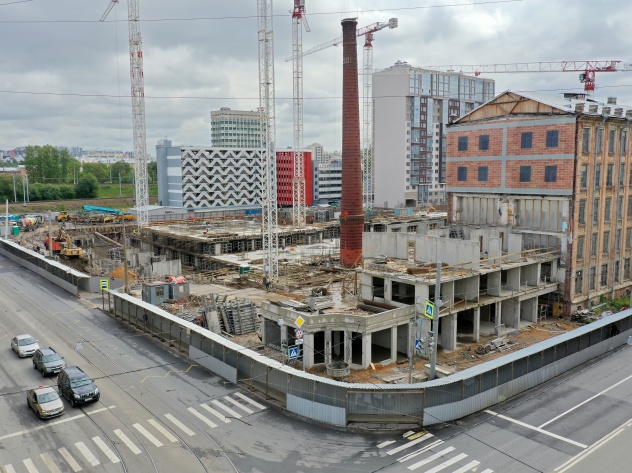

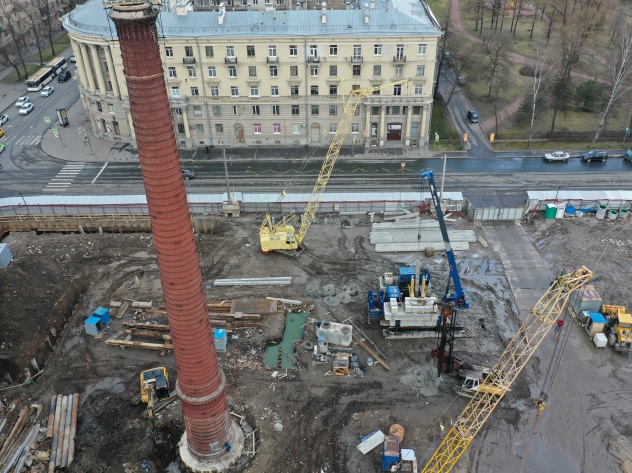

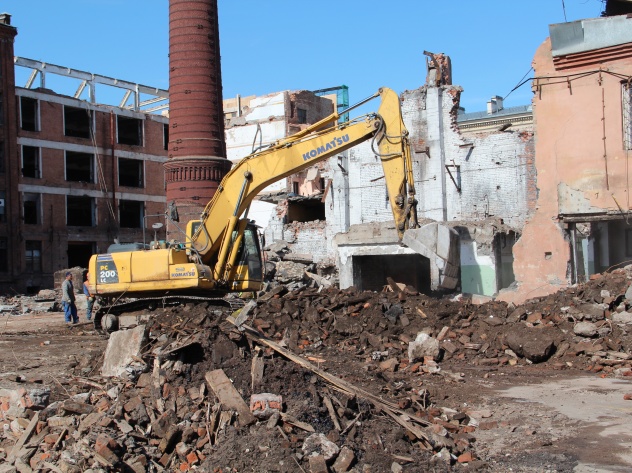

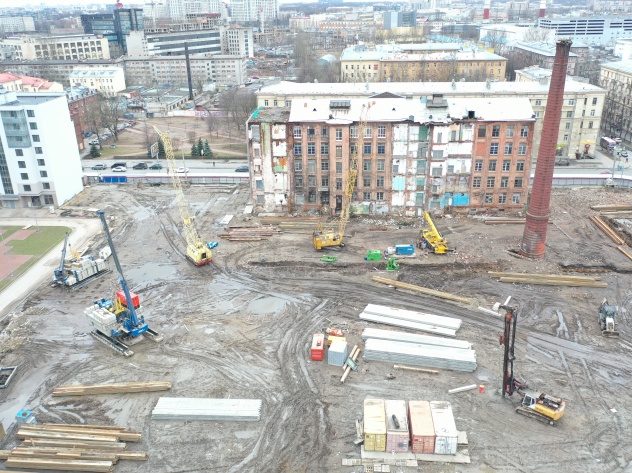

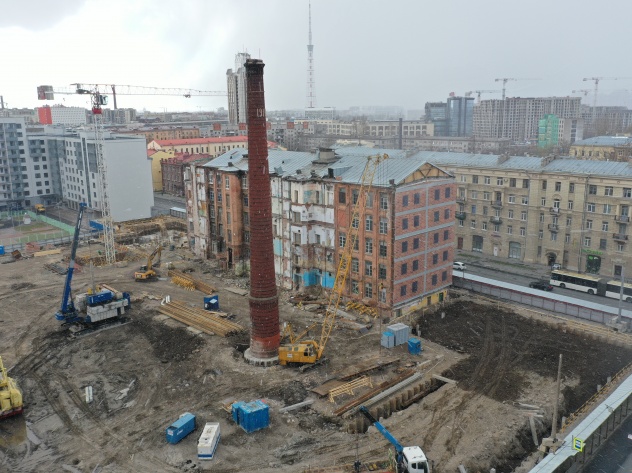

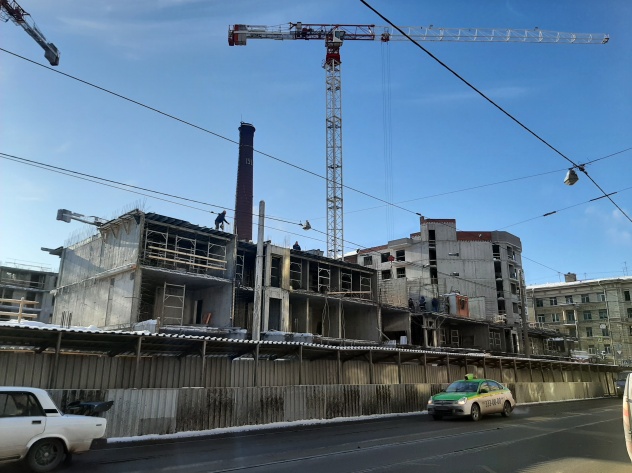

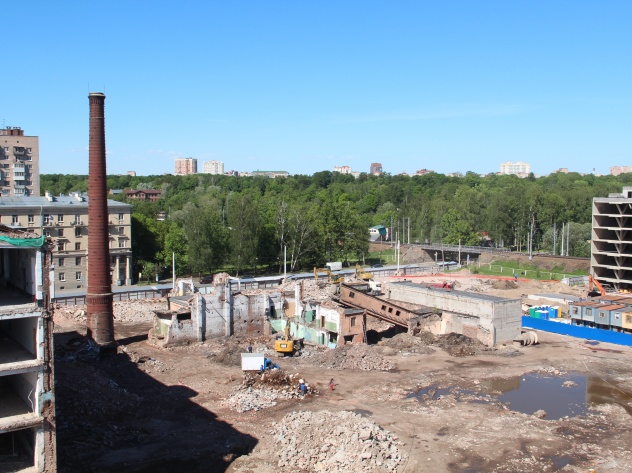

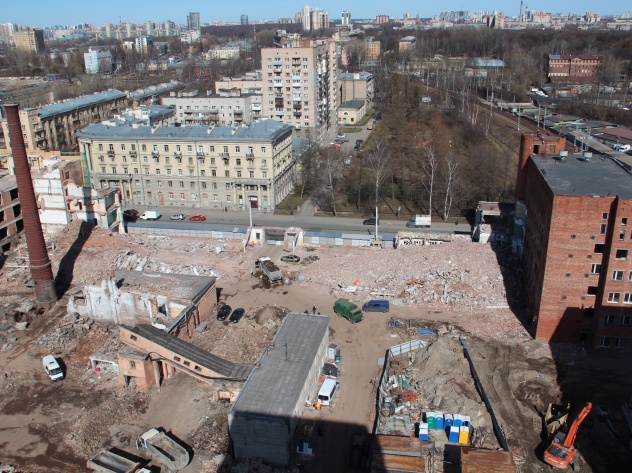

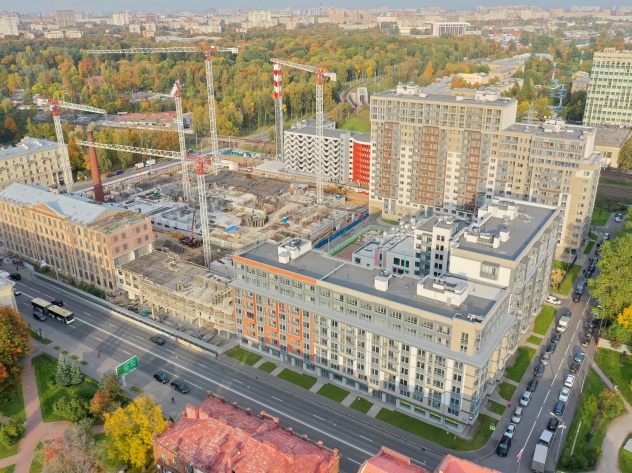

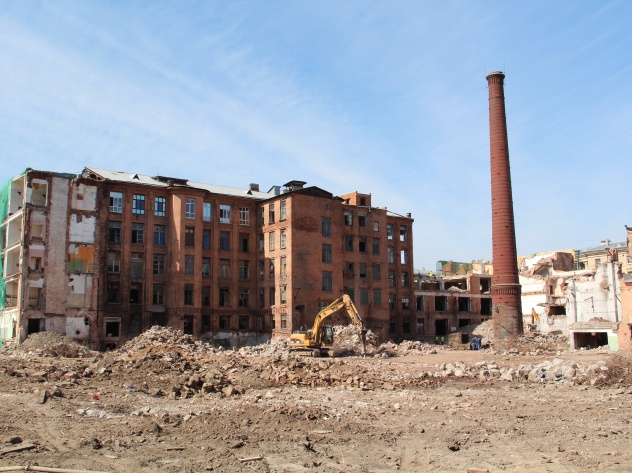

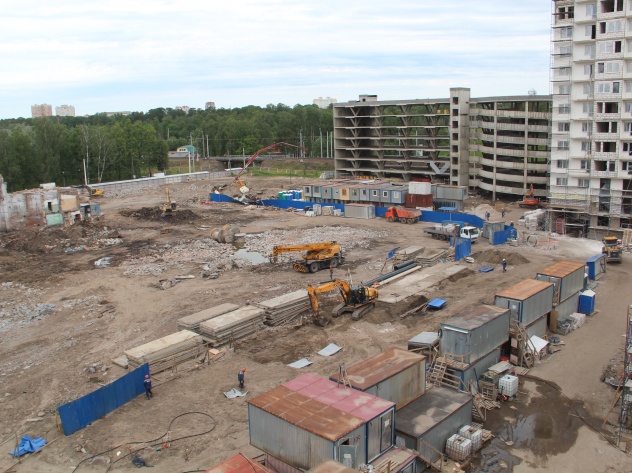

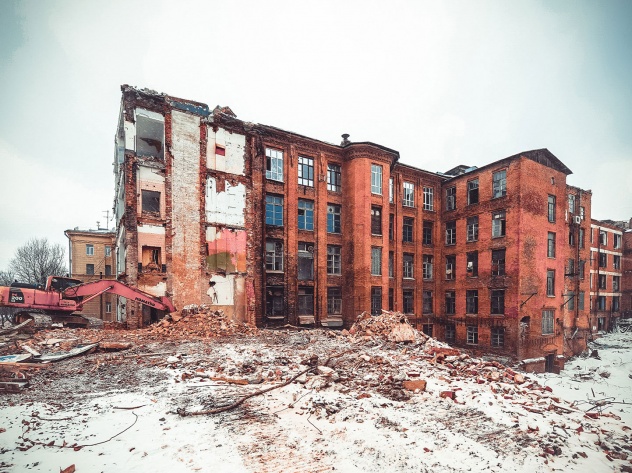

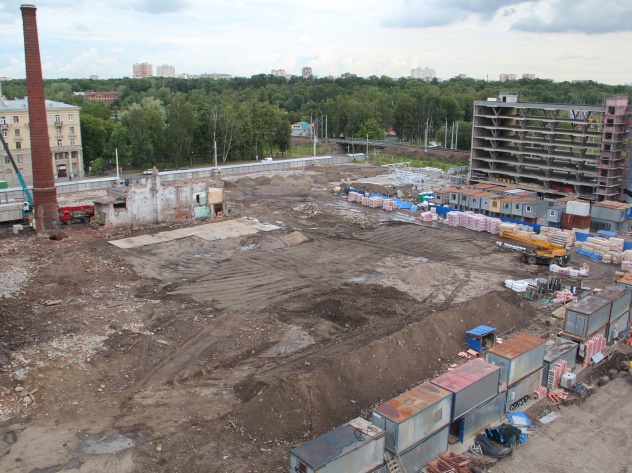

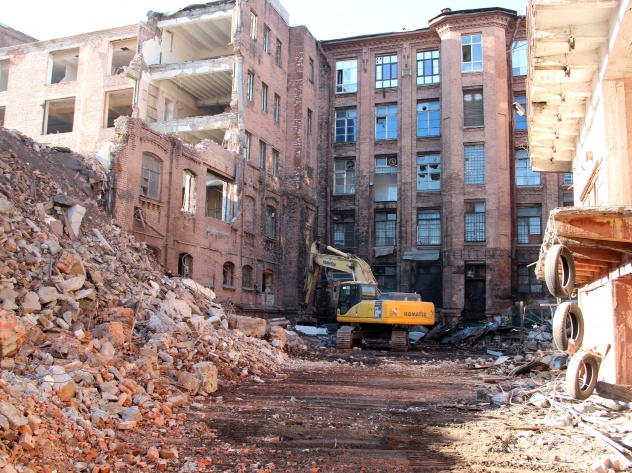

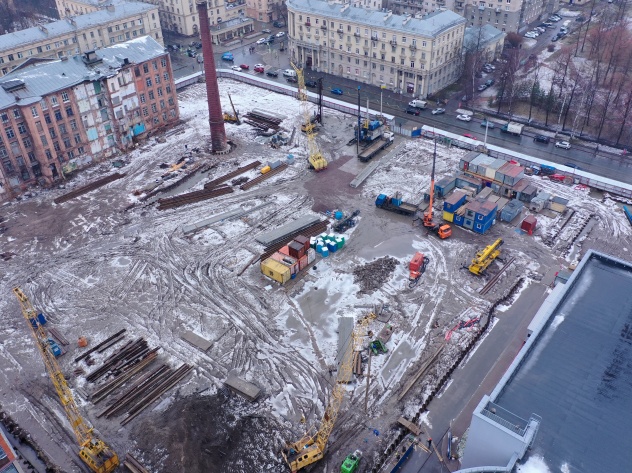

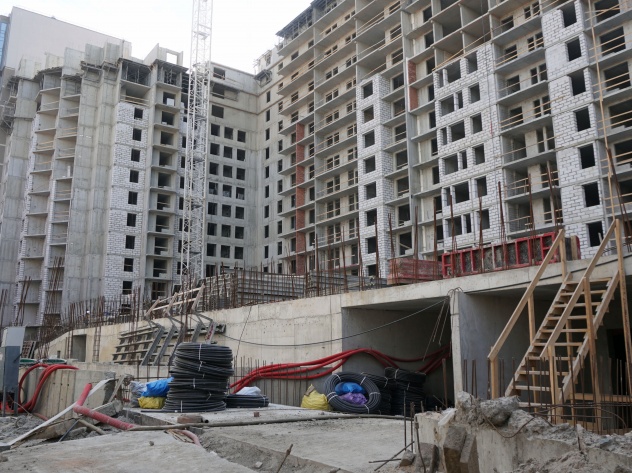

Во второй очереди строительства продолжаются демонтажные работы и вывоз строительного мусора.
-
Март 2019 I половина
Ход строительстваМарт 2019 I половинаХод строительстваМарт 2019 I половинаХод строительстваМарт 2019 I половинаХод строительстваМарт 2019 I половинаХод строительстваМарт 2019 I половинаХод строительстваМарт 2019 I половинаХод строительстваМарт 2019 I половинаХод строительстваМарт 2019 I половинаХод строительстваМарт 2019 I половинаХод строительстваМарт 2019 I половинаХод строительстваМарт 2019 I половинаХод строительстваМарт 2019 I половинаХод строительстваМарт 2019 I половинаХод строительстваМарт 2019 I половинаХод строительстваМарт 2019 I половинаХод строительстваМарт 2019 I половинаХод строительстваМарт 2019 I половинаХод строительстваМарт 2019 I половинаХод строительстваМарт 2019 I половинаХод строительстваМарт 2019 I половинаХод строительстваМарт 2019 I половинаХод строительстваМарт 2019 I половинаХод строительстваМарт 2019 I половинаХод строительстваМарт 2019 I половинаХод строительстваМарт 2019 I половинаХод строительстваМарт 2019 I половинаХод строительстваМарт 2019 I половинаХод строительстваМарт 2019 I половинаХод строительстваМарт 2019 I половинаХод строительстваМарт 2019 I половина30 ФОТО Показать все
В обеих очередях ЖК “Георг Ландрин” продолжаются активные строительные работы. Осуществляется прокладка теплотрассы и выполняется устройство фундамента котельной.
В секциях Елисеев, Вольф и Беранже, Фаберже, Буре ведется прокладка наружной водопроводной канализации. Выполняются работы по Монтажу внутренней электрики и вентиляции, а также монтажу магистрального водопровода. Практически завершены фасадные работы внутридворовых секций, кроме финишной окраски. Выполняются работы по устройству наружного фасада, остекление завершено на 99%. В секциях Строганов и Третьяков остекление выполнено на 50%.
Во второй очереди строительства продолжаются демонтажные работы.
-

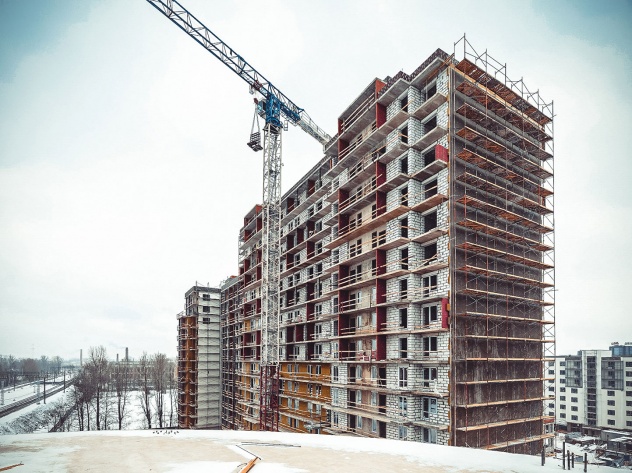

Февраль 2019 II половина
Ход строительстваФевраль 2019 II половинаХод строительстваФевраль 2019 II половинаХод строительстваФевраль 2019 II половинаХод строительстваФевраль 2019 II половинаХод строительстваФевраль 2019 II половинаХод строительстваФевраль 2019 II половинаХод строительстваФевраль 2019 II половинаХод строительстваФевраль 2019 II половинаХод строительстваФевраль 2019 II половинаХод строительстваФевраль 2019 II половинаХод строительстваФевраль 2019 II половинаХод строительстваФевраль 2019 II половинаХод строительстваФевраль 2019 II половинаХод строительстваФевраль 2019 II половина14 ФОТО Показать все
На строительной площадке ЖК Георг Ландрин кипит работа. В секциях «Елисеев», «Вольф и Беранже», «Буре» и «Фаберже» продолжают устанавливать витражи и остеклять балконы. На финальной стадии работы по кладке клинкерного кирпича по фасаду 2 этажа. Завершают работы по утеплению фасадов и штукатурным работам. В секции «Третьяков» приступили к остеклению окон. Продолжают фасадные работы. В секции «Строганов» заполняют оконные проемы. Продолжают работы по утеплению фасада. Проводят работы по прокладке внутренних сетей электропроводки и вентиляции. Продолжают демонтажные работы путем ручной разборки внутренних перегородок здания.
-
Февраль 2019 I половина
Ход строительстваФевраль 2019 I половинаХод строительстваФевраль 2019 I половинаХод строительстваФевраль 2019 I половинаХод строительстваФевраль 2019 I половинаХод строительстваФевраль 2019 I половинаХод строительстваФевраль 2019 I половинаХод строительстваФевраль 2019 I половинаХод строительстваФевраль 2019 I половинаХод строительстваФевраль 2019 I половинаХод строительстваФевраль 2019 I половинаХод строительстваФевраль 2019 I половинаХод строительстваФевраль 2019 I половина12 ФОТО Показать все

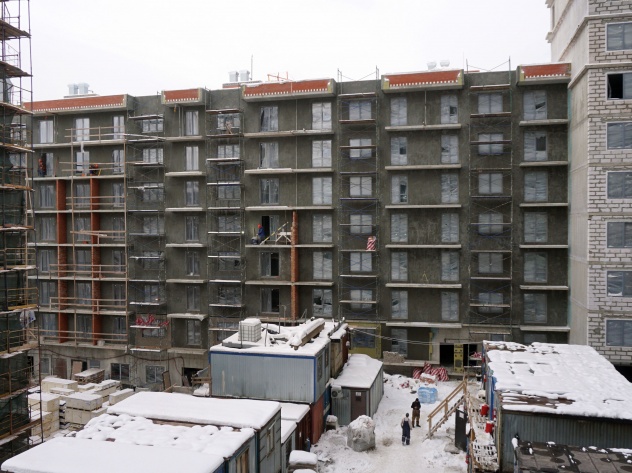

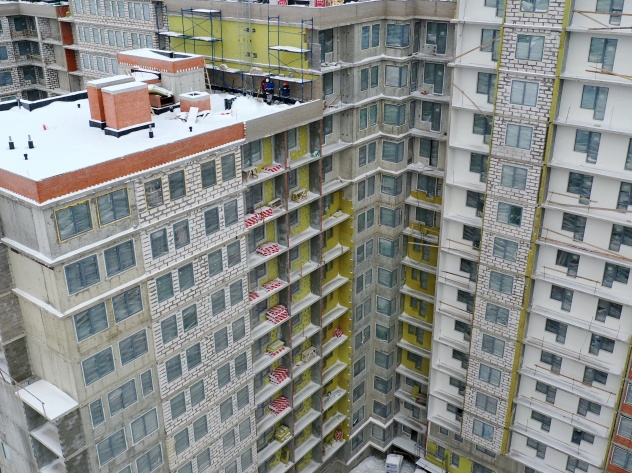

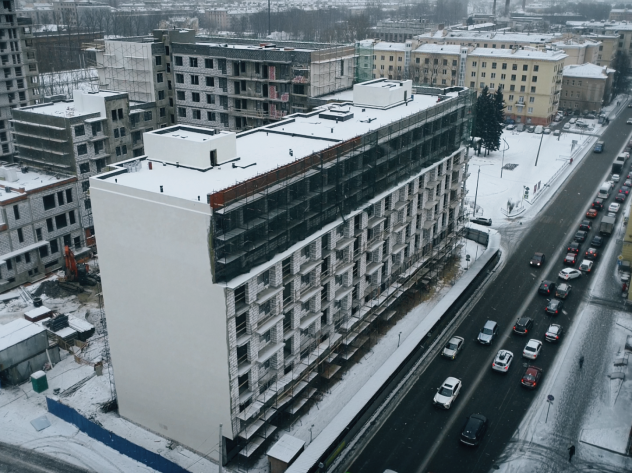

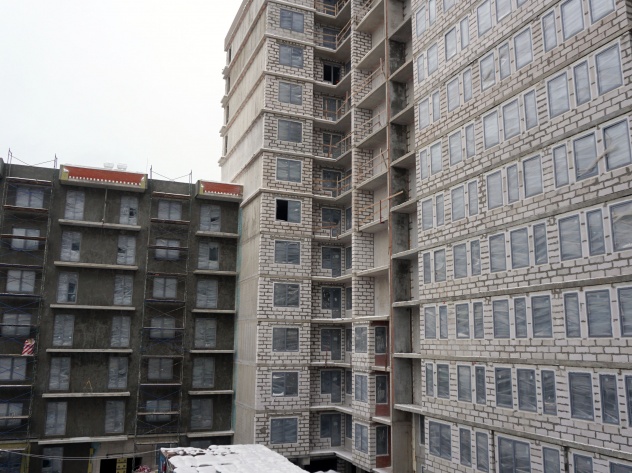

В феврале в ЖК Георг Ландрин продолжаются строительные работы по I очереди. В секциях «Вольф и Беранже» и «Елисеев» завершили установку окон. Продолжают остекление балконов. В секции «Буре» и «Фаберже» заканчивают заполнение оконных проемов. На финальной стадии фасадные работы. В секции «Третьяков» приступили к утеплению фасадов. Выполняют работы по прокладке внутренних сетей вентиляции и отопления. В секции «Строганов» заканчивают кладку наружных стен. Продолжаются работы по прокладке наружных сетей водопровода и канализации.
-

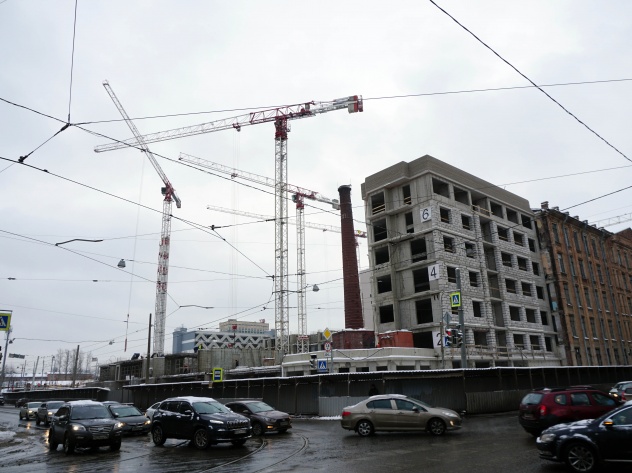

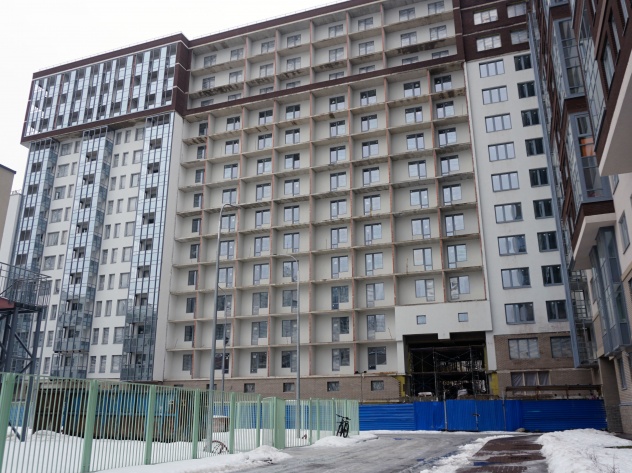

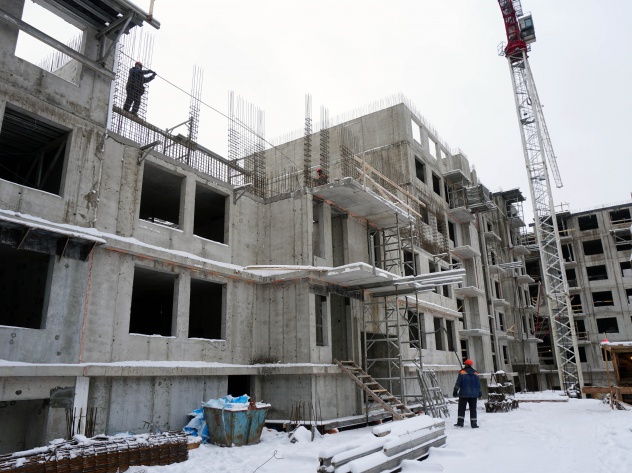

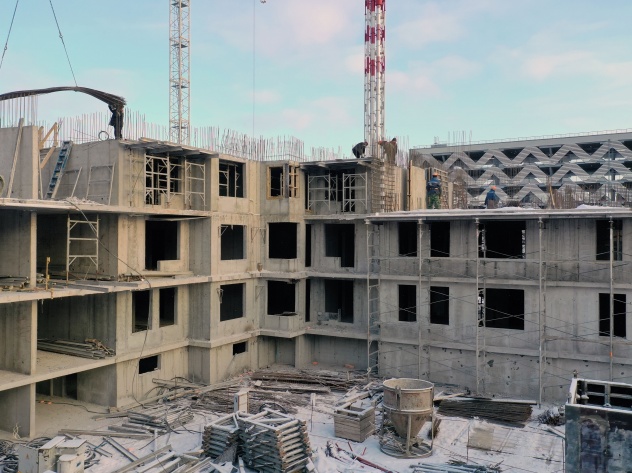

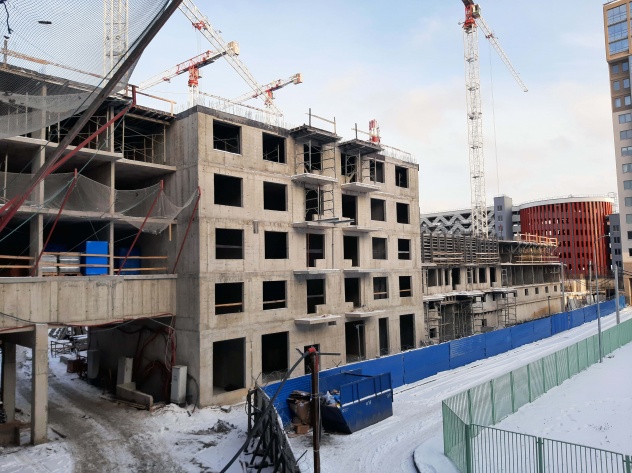

Январь 2019 II половина

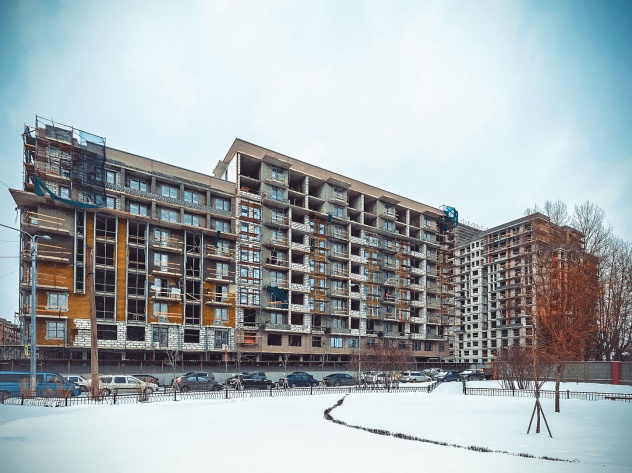

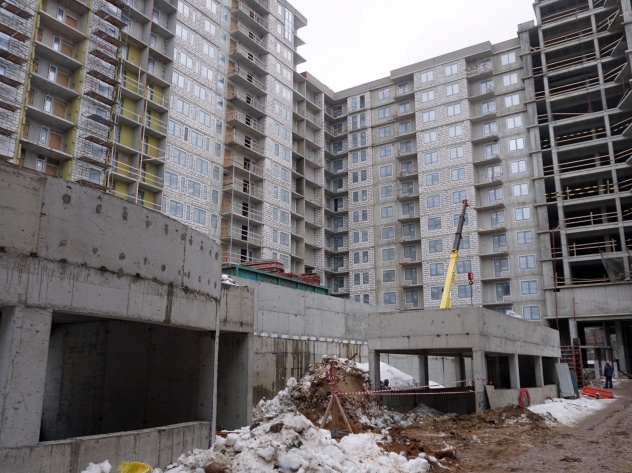

Ход строительстваЯнварь 2019 II половинаХод строительстваЯнварь 2019 II половинаХод строительстваЯнварь 2019 II половинаХод строительстваЯнварь 2019 II половинаХод строительстваЯнварь 2019 II половинаХод строительстваЯнварь 2019 II половинаХод строительстваЯнварь 2019 II половинаХод строительстваЯнварь 2019 II половинаХод строительстваЯнварь 2019 II половинаХод строительстваЯнварь 2019 II половина10 ФОТО Показать все

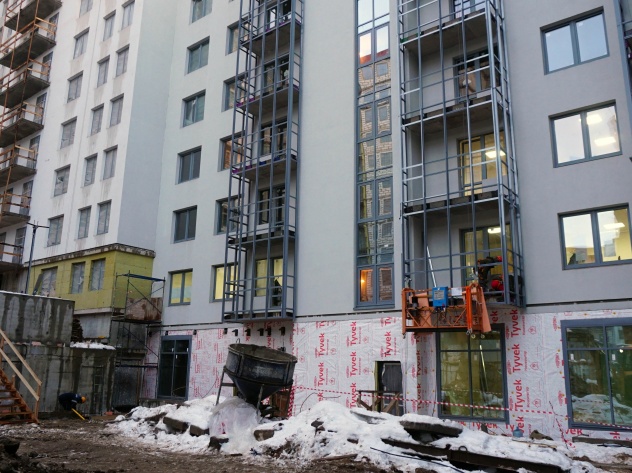

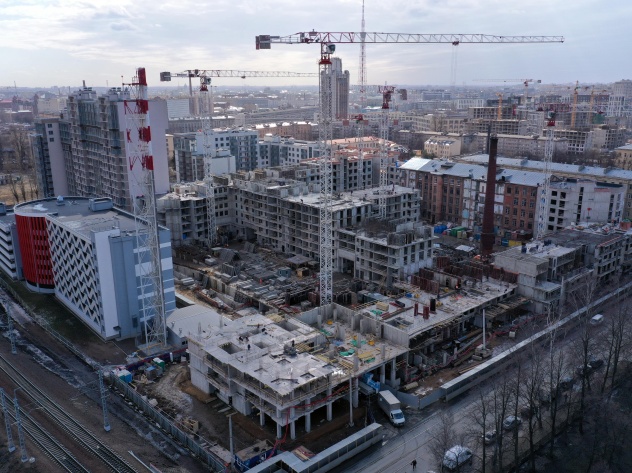

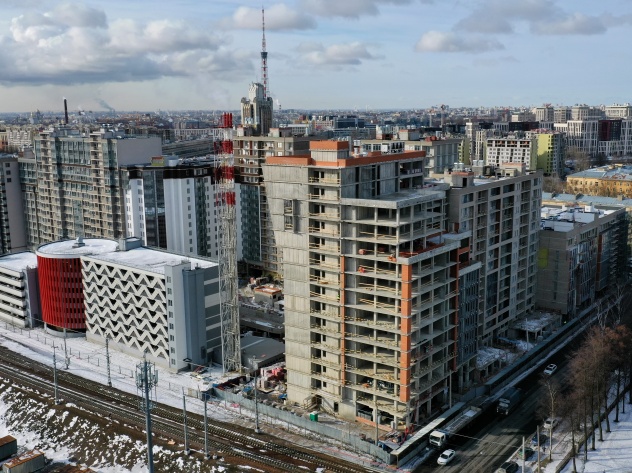

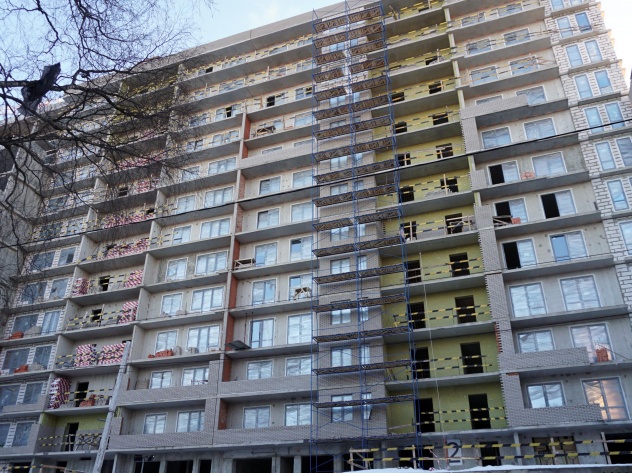

Несмотря на январские морозы на площадке ЖК Георг Ландрин продолжались работы согласно строительного графика. В секциях «Вольф и Беранже», «Елисеев», «Буре» и «Фаберже» выполняли установку окон. Начали устанавливать витражи. На финальной стадии работы по утеплению фасадов. В секции «Третьяков» приступили к подготовительным работам по остеклению окон. В секции «Строганов» заканчивают кладку наружных стен. Приступили к утеплению фасада. Продолжаются работы по прокладке наружных сетей водопровода и канализации.
-

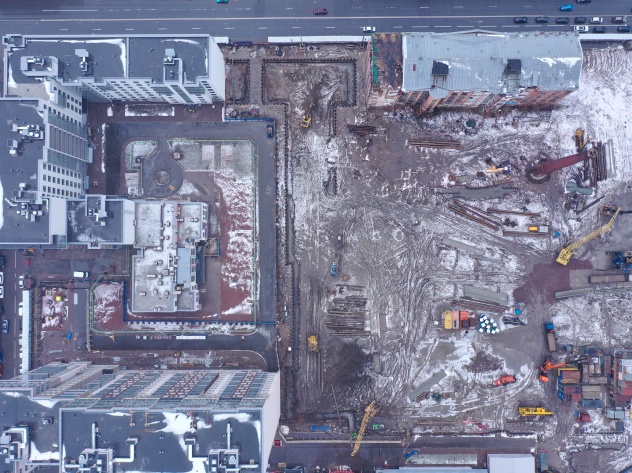

Январь 2019 I половина

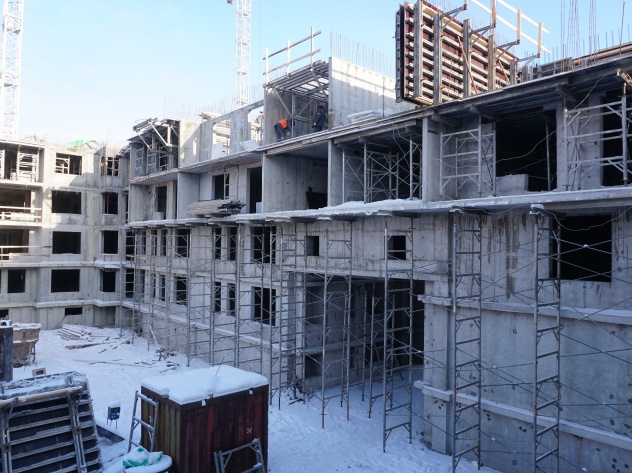

Ход строительстваЯнварь 2019 I половинаХод строительстваЯнварь 2019 I половинаХод строительстваЯнварь 2019 I половинаХод строительстваЯнварь 2019 I половинаХод строительстваЯнварь 2019 I половинаХод строительстваЯнварь 2019 I половинаХод строительстваЯнварь 2019 I половинаХод строительстваЯнварь 2019 I половинаХод строительстваЯнварь 2019 I половинаХод строительстваЯнварь 2019 I половина10 ФОТО Показать все
В первые две недели нового года на строительной площадке ЖК Георг Ландрин выполняли следующие работы. В секциях «Вольф и Беранже», «Елисеев», «Буре» и «Фаберже» продолжается заполнение оконных проемов. Началось остекление балконов. Выполняются работы по утеплению фасадов. Часть фасадов оштукатурена. В секции «Строганов» продолжается кладка наружных стен из газобетонных блоков. Продолжаются работы по прокладке наружных сетей водопровода и канализации. В паркинге заканчивают крышу подъемной рампы. Продолжаются демонтажные работы и вывоз строительного мусора на участке II очереди строительства.
-
Декабрь 2018 II половина
Ход строительстваДекабрь 2018 II половинаХод строительстваДекабрь 2018 II половинаХод строительстваДекабрь 2018 II половинаХод строительстваДекабрь 2018 II половинаХод строительстваДекабрь 2018 II половинаХод строительстваДекабрь 2018 II половинаХод строительстваДекабрь 2018 II половинаХод строительстваДекабрь 2018 II половинаХод строительстваДекабрь 2018 II половинаХод строительстваДекабрь 2018 II половина10 ФОТО Показать все

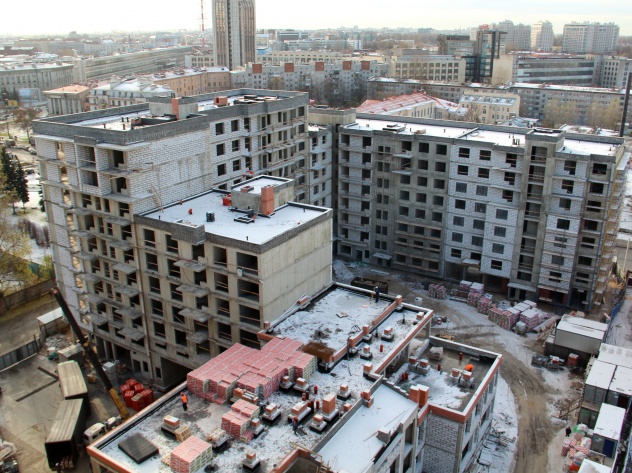

По итогам декабря на строительной площадке ЖК Георг Ландрин выполнены следующие работы. В секции «Вольф и Беранже», «Елисеев», «Буре» и «Фаберже» продолжается установка окон. Выполняются работы по утеплению фасадов. В секции «Строганов» закончили кровлю, выполняется кладка наружных перекрытий из газобетонных блоков. До 8 уровня готова подъемная рампа паркинга. Продолжаются демонтажные работы на участке II очереди строительства.
-
Декабрь 2018 I половина
Ход строительстваДекабрь 2018 I половинаХод строительстваДекабрь 2018 I половинаХод строительстваДекабрь 2018 I половинаХод строительстваДекабрь 2018 I половинаХод строительстваДекабрь 2018 I половинаХод строительстваДекабрь 2018 I половинаХод строительстваДекабрь 2018 I половинаХод строительстваДекабрь 2018 I половинаХод строительстваДекабрь 2018 I половина9 ФОТО Показать все

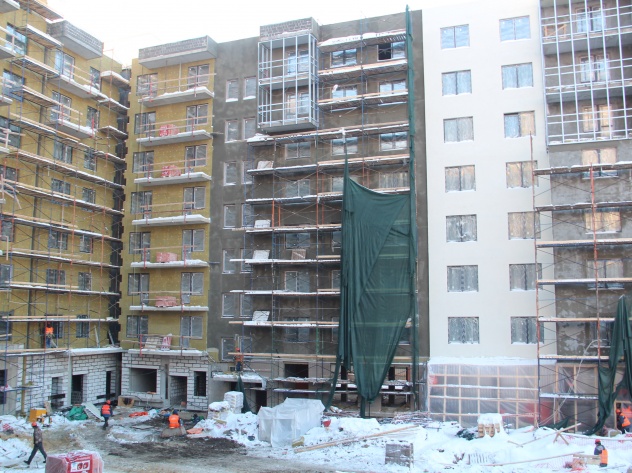

В секциях Буре, Фаберже, Вольф и Беранже, Елисеев ведутся активные работы по заполнению оконных проемов и обустройству фасадов. Выполняются штукатурные работы. На внешней стороне секций выполняют облицовку фасадов клинкерным кирпичом. Идет подключение к городским сетям. Приступили к прокладке наружных сетей водопровода и канализации. Начаты работы по разводке внутренних инженерных сетей. В секции Третьяков закончены наружные стены всех этажей и выполнена кровля. В секции Строганов закончили перекрытие последнего этажа. Выполняется кладка стен на уровне 12-13 этажа. Приступили к кирпичной кладке балконов. В ближайшее время приступят к обустройству фасадов и заполнению оконных проемов. Параллельно с этим будет выполняться монтаж внутренних инженерных сетей. Заказано лифтовое оборудование для всех секций 1 очереди. В здании паркинга армируют последний виток подъемной рампы. Скоро начнут готовить и заливать крышу. Во 2-й очереди проекта продолжаются демонтажные работы и подготовка земельного участка для начала строительных работ.
-
Ноябрь 2018 II половина
Ход строительстваНоябрь 2018 II половинаХод строительстваНоябрь 2018 II половинаХод строительстваНоябрь 2018 II половинаХод строительстваНоябрь 2018 II половинаХод строительстваНоябрь 2018 II половинаХод строительстваНоябрь 2018 II половинаХод строительстваНоябрь 2018 II половинаХод строительстваНоябрь 2018 II половинаХод строительстваНоябрь 2018 II половина9 ФОТО Показать все

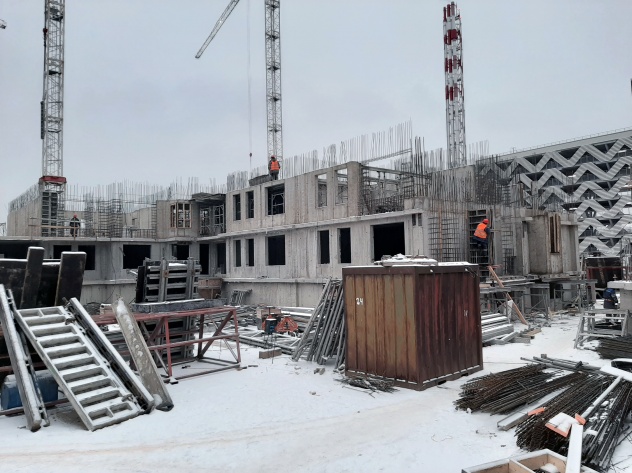

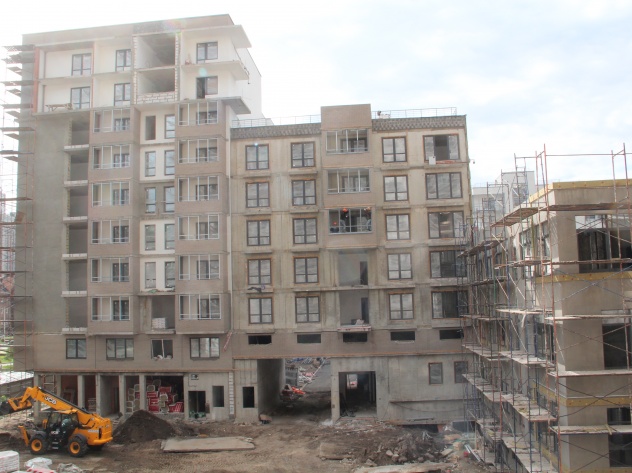

На строительной площадке ЖК Георг Ландрин по итогам ноября выполнены следующие работы. В секциях «Елисеев», «Фаберже», «Вольф и Беранже», «Буре» идут работы по установке окон и обустройству фасадов. В секции «Третьяков» закончены кровельные работы. Кладка наружных стен из газобетонных блоков выполнена до 11 этажа. В секции «Строганов» закончено возведение стен и перекрытий 17 этажа. Продолжается кладка наружных стен и межквартирных перегородок. В детском саду выполняется кладка внутренних стен и перегородок. Закончена кровля. Монолит отдельно стоящего паркинга закончен на 90%. Выполняется армирование подъемной рампы на 7 уровне. Начаты работы по монтажу инженерных систем. Идет снос зданий на участке II очереди строительства.
-
Ноябрь 2018 I половина
Ход строительстваНоябрь 2018 I половинаХод строительстваНоябрь 2018 I половинаХод строительстваНоябрь 2018 I половинаХод строительстваНоябрь 2018 I половинаХод строительстваНоябрь 2018 I половинаХод строительстваНоябрь 2018 I половинаХод строительстваНоябрь 2018 I половинаХод строительстваНоябрь 2018 I половинаХод строительстваНоябрь 2018 I половина9 ФОТО Показать все

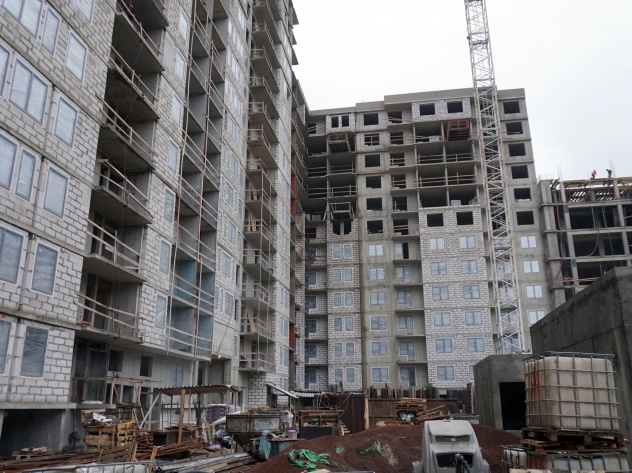

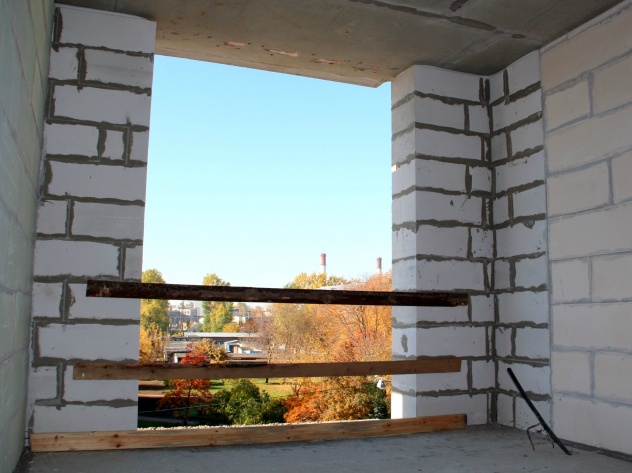

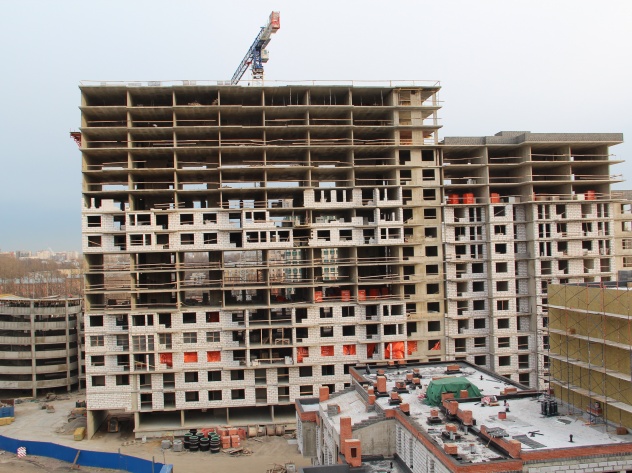

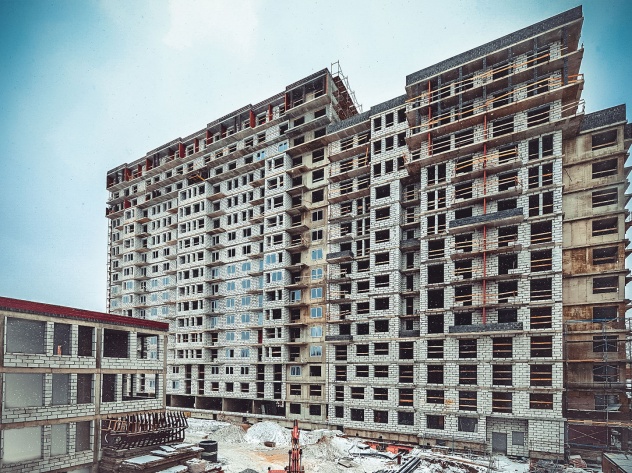

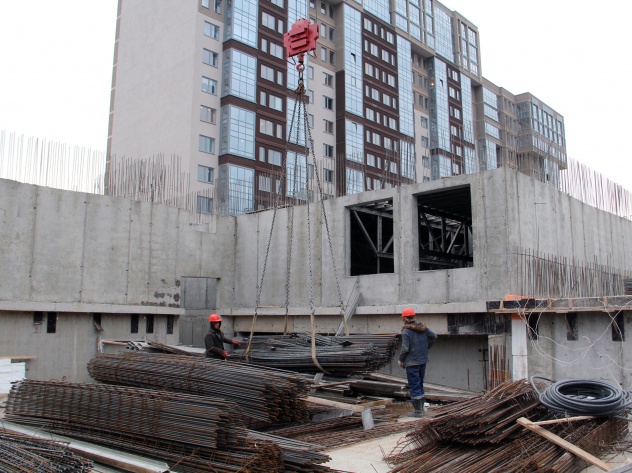

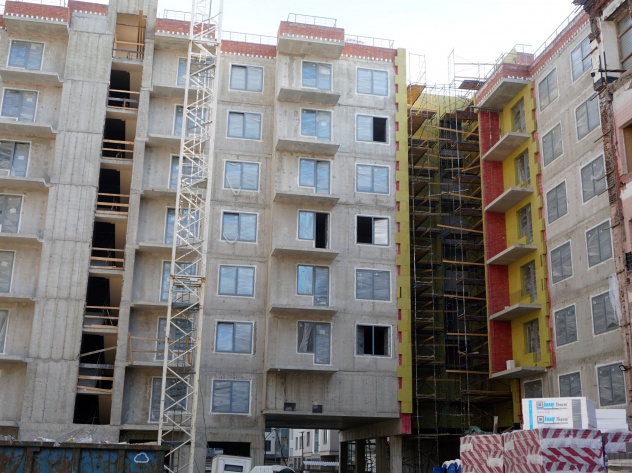

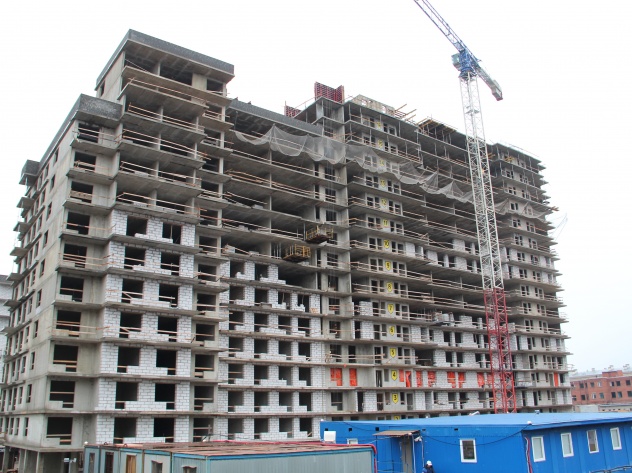

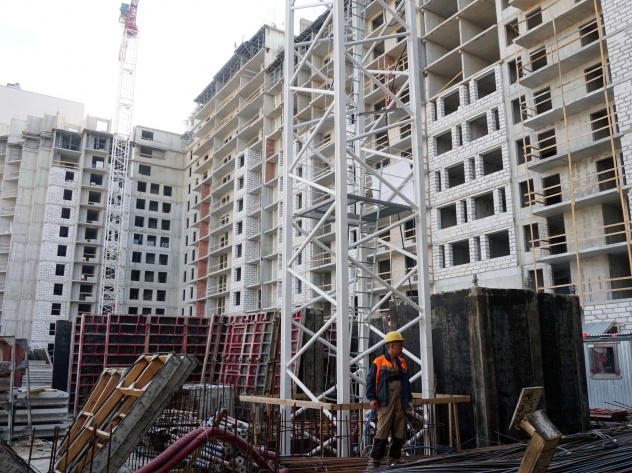

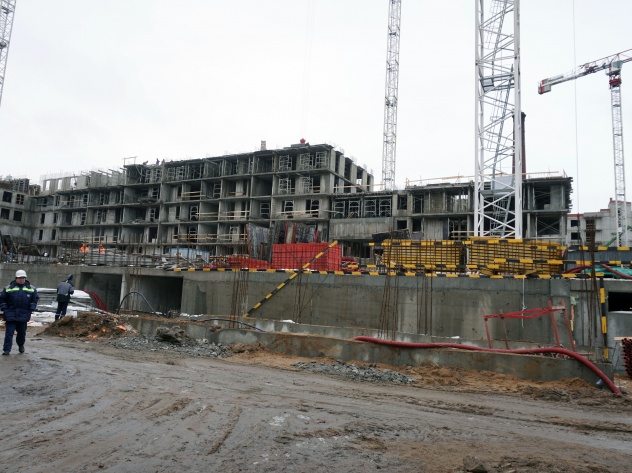

Продолжается активное строительство ЖК Георг Ландрин. В корпусе 1 секции «Буре», «Фаберже», «Вольф и Беранже», «Елисеев» приступили к подготовительным работам по утеплению фасада. В секции «Елисеев» и «Фаберже» устанавливают окна. На внешней стороне фасада в секции «Вольф и Беранже» началась облицовка клинкерным кирпичом. В корпусе 2 секции «Третьяков» продолжаются работы по кровле. Кладка наружных и внутренних стен на 8-9 этаже. В секции «Строганов» выполняется армирование и заливка несущих стен и перекрытий последнего этажа. Продолжается кладка наружных стен и межквартирных перегородок на уровне 7-11 этажа. В детском саду закончена кладка стен и перекрытий 3 этажа. Заканчивают кровлю. До 7 уровня готова подъемная рампа паркинга. Ведутся работы по демонтажу зданий на участке II очереди строительства.
-

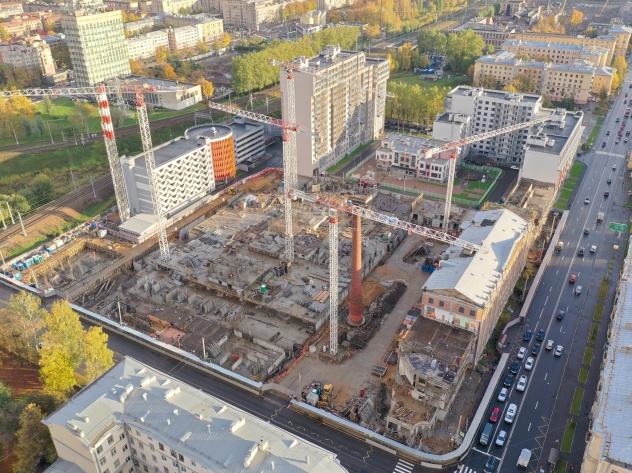

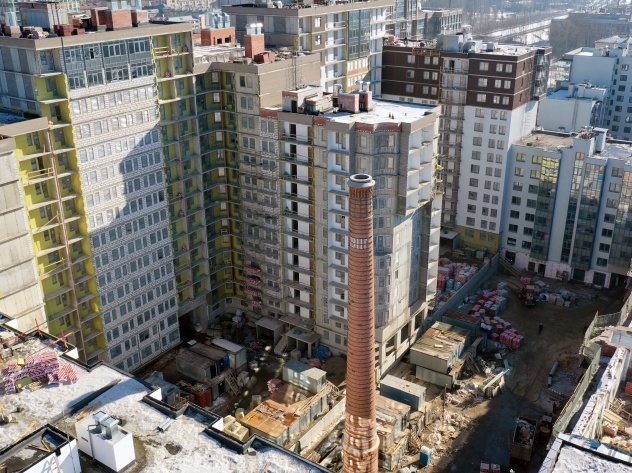

Октябрь 2018 II половина
Ход строительстваОктябрь 2018 II половинаХод строительстваОктябрь 2018 II половинаХод строительстваОктябрь 2018 II половинаХод строительстваОктябрь 2018 II половинаХод строительстваОктябрь 2018 II половинаХод строительстваОктябрь 2018 II половинаХод строительстваОктябрь 2018 II половинаХод строительстваОктябрь 2018 II половинаХод строительстваОктябрь 2018 II половинаХод строительстваОктябрь 2018 II половина10 ФОТО Показать все

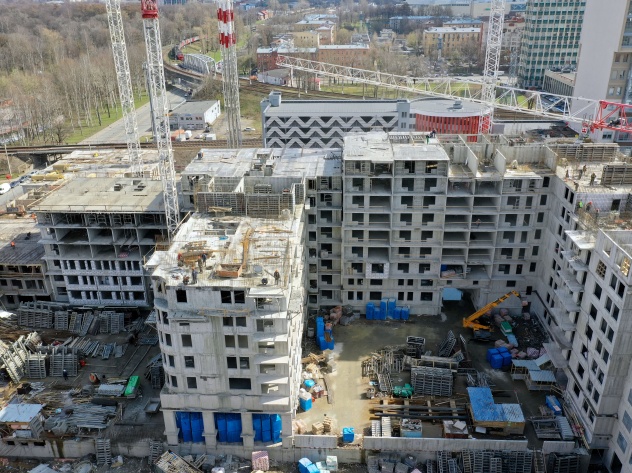

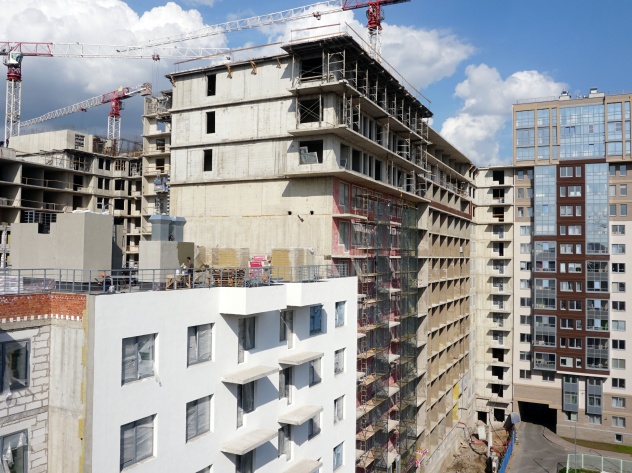

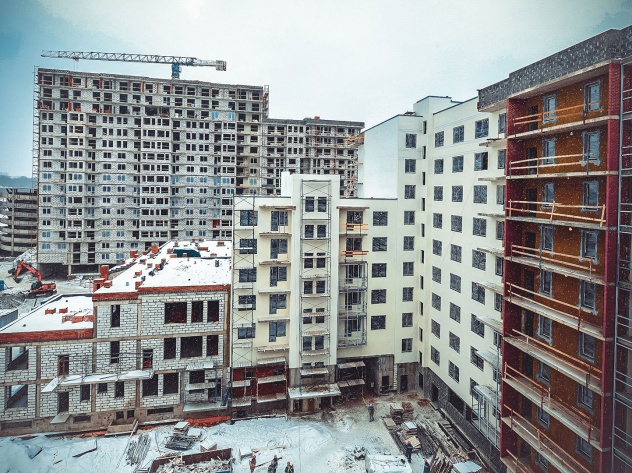

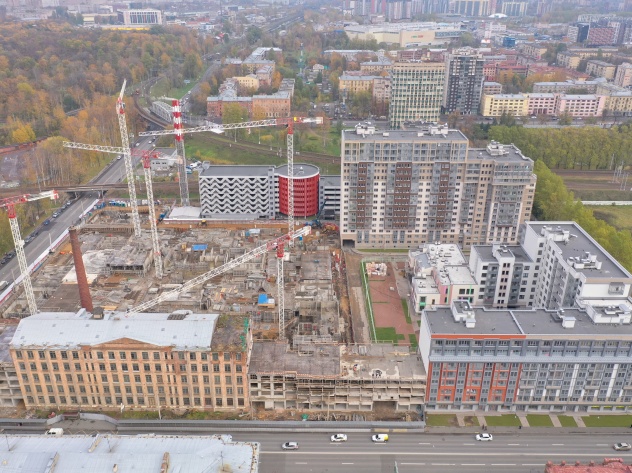

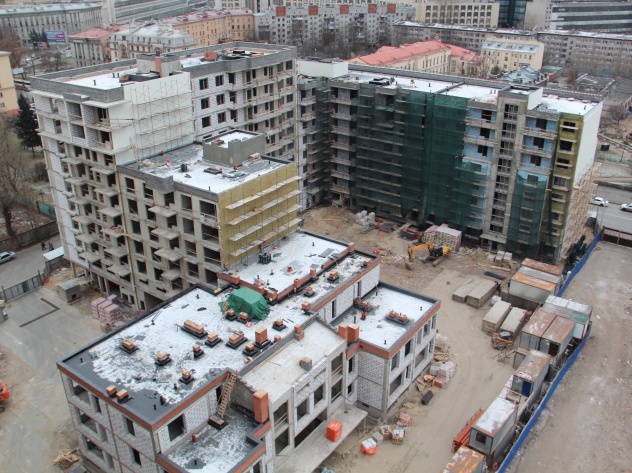

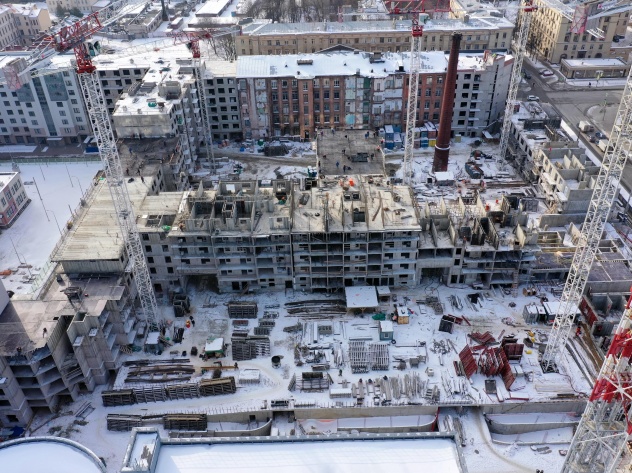

На строительной площадке ЖК Георг Ландрин к концу октября выполнены следующие работы. В корпусе 1 секции «Буре», «Фаберже», «Вольф и Беранже», «Елисеев» полностью готова кровля. На первых этажах закончена кирпичная кладка стен коммерческих помещений. В секции «Елисеев» приступили к установке окон. В корпусе 2 секции «Третьяков» приступили к устройству кровли. В секции «Строганов» выполняется армирование и заливка несущих стен и перекрытий на уровне 16 этажа. Кладка наружных перекрытий из газобетонных блоков, внутренних стен и перегородок ведется на уровне 7-8 этажа. Закончена кладка стен 2 этажа в здании детского сада. Ведутся кровельные работы. До 6 уровня готова подъемная рампа паркинга. Продолжаются активные работы по демонтажу зданий на участке II очереди строительства.
-
Октябрь 2018 I половина
Ход строительстваОктябрь 2018 I половинаХод строительстваОктябрь 2018 I половинаХод строительстваОктябрь 2018 I половинаХод строительстваОктябрь 2018 I половинаХод строительстваОктябрь 2018 I половинаХод строительстваОктябрь 2018 I половинаХод строительстваОктябрь 2018 I половинаХод строительстваОктябрь 2018 I половинаХод строительстваОктябрь 2018 I половинаХод строительстваОктябрь 2018 I половинаХод строительстваОктябрь 2018 I половинаХод строительстваОктябрь 2018 I половина12 ФОТО Показать все
На строительной площадке жилого квартала Георг Ландрин ведутся следующие работы. В корпусе 1 продолжается кирпичная кладка стен коммерческих помещений. На крыше в секциях «Буре»,«Вольф и Беранже» и «Елисеев» выполняется укладка второго слоя гидроизоляционного ковра. В секции «Фаберже» продолжаются работы по укладке гидроизоляционного ковра первого слоя. В корпусе 2 закончили возведение несущих стен 14 этажной секции «Третьяков». В секции «Строганов» выполняется армирование и заливка несущих стен на уровне 15-16 этажа. Кладка наружных перекрытий из газобетонных блоков, внутренних стен и перегородок ведется на уровне 6-7 этажа. Приступили к кладке стен из газобетонных блоков в здании детского сада. До 5 уровня готова подъемная рампа паркинга. Ведутся активные работы по демонтажу на участке II очереди строительства.
-
Сентябрь 2018 II половина
Ход строительстваСентябрь 2018 II половинаХод строительстваСентябрь 2018 II половинаХод строительстваСентябрь 2018 II половинаХод строительстваСентябрь 2018 II половинаХод строительстваСентябрь 2018 II половинаХод строительстваСентябрь 2018 II половина6 ФОТО Показать все

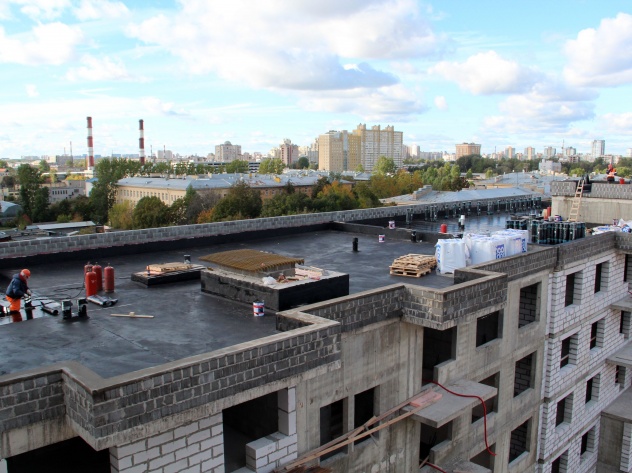

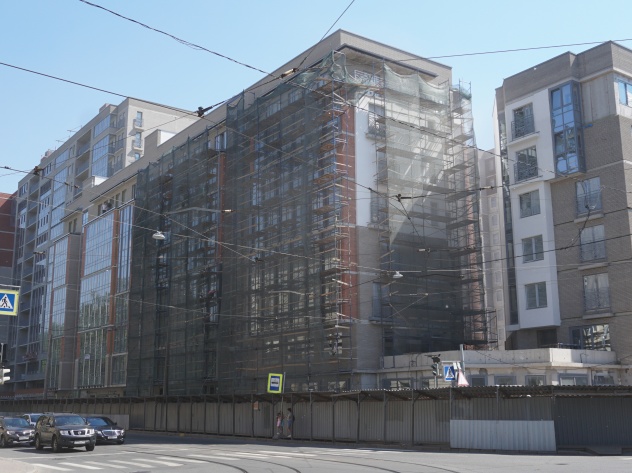

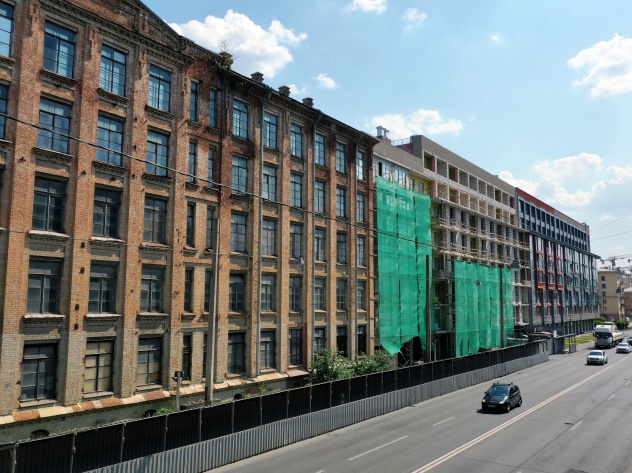

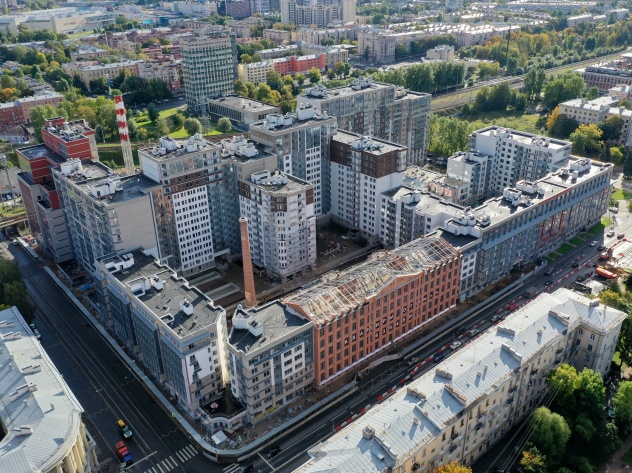

По итогам сентября на строительной площадке ЖК Георг Ландрин выполнены следующие работы. В корпусе 1 приступили к кирпичной кладке стен коммерческих помещений. В секции «Вольф и Беранже», «Елисеев», «Буре» и «Фаберже» на крыше сделана пароизоляция,теплоизоляция, уклонообразующий слой из керамзита. Начаты работы по укладке гидроизоляционного ковра первого слоя. Демонтированы 2 башенных крана. В корпусе 2 секции «Строганов» и «Третьяков» закончили возведение несущих стен 14 этажа. Выполняется кладка наружных перекрытий из газобетонных блоков, внутренних стен и перегородок. До 3 уровня готова подъемная рампа паркинга. Продолжаются демонтажные работы на участке II очереди строительства.
-
Сентябрь 2018 I половина
Ход строительстваСентябрь 2018 I половинаХод строительстваСентябрь 2018 I половинаХод строительстваСентябрь 2018 I половинаХод строительстваСентябрь 2018 I половинаХод строительстваСентябрь 2018 I половинаХод строительстваСентябрь 2018 I половинаХод строительстваСентябрь 2018 I половинаХод строительстваСентябрь 2018 I половинаХод строительстваСентябрь 2018 I половина9 ФОТО Показать все

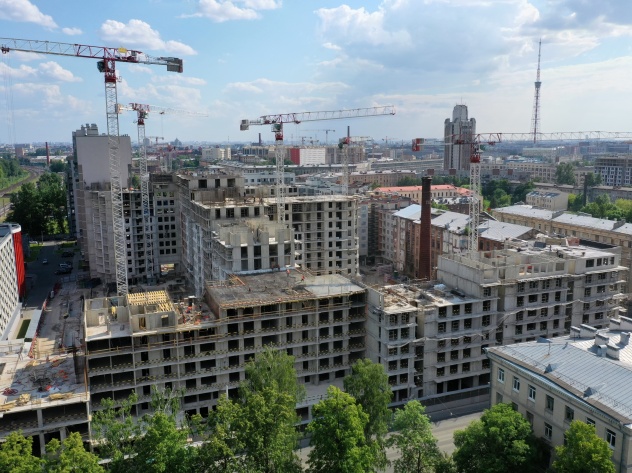

На строительной площадке жилого квартала Георг Ландрин активно ведутся работы по I очереди проекта. В корпусе 1 практически полностью выполнена кладка наружных стен газобетонными блоками. В секции «Вольф и Беранже» и «Елисеев» готова кровля. В секции «Буре» и «Фаберже» завершаются кровельные работы. В корпусе 2 секции «Строганов» и «Третьяков» приступили к строительству несущих стен 14 этажа. Выполняется кладка ограждающих конструкций из газобетонных блоков на уровне 5-6 этажа, внутренние стены и перегородки возводятся на уровне 3-4 этажа. Полностью готово устройство монолитного железобетонного каркаса здания детского садика. Завершено строительство восьмиэтажной секции паркинга. Ведутся работы по прокладке внешних электросетей совместно с ПАО «Ленэнерго». Начаты подготовительные работы для демонтажа зданий и сооружений на участке II очереди строительства.
-
Август 2018 II половина
Ход строительстваАвгуст 2018 II половинаХод строительстваАвгуст 2018 II половинаХод строительстваАвгуст 2018 II половинаХод строительстваАвгуст 2018 II половинаХод строительстваАвгуст 2018 II половинаХод строительстваАвгуст 2018 II половина6 ФОТО Показать все

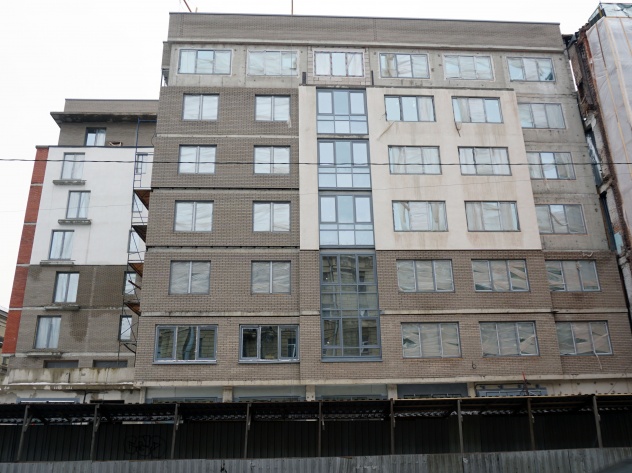

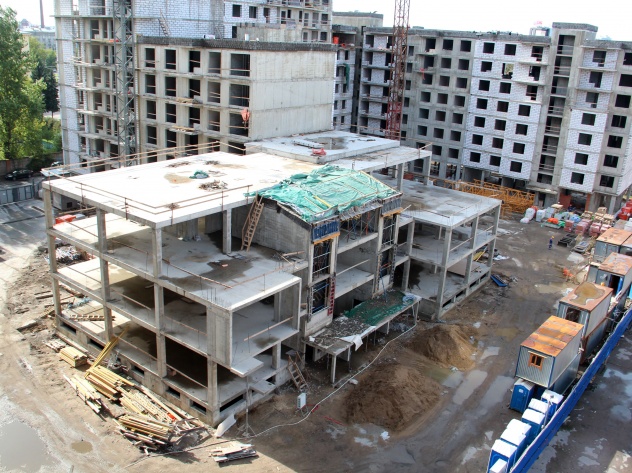

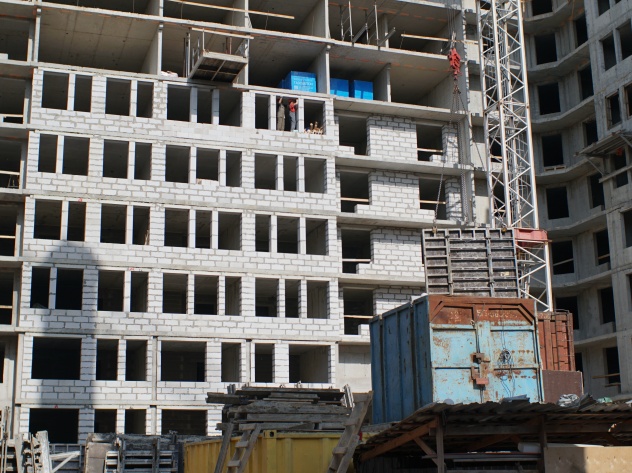

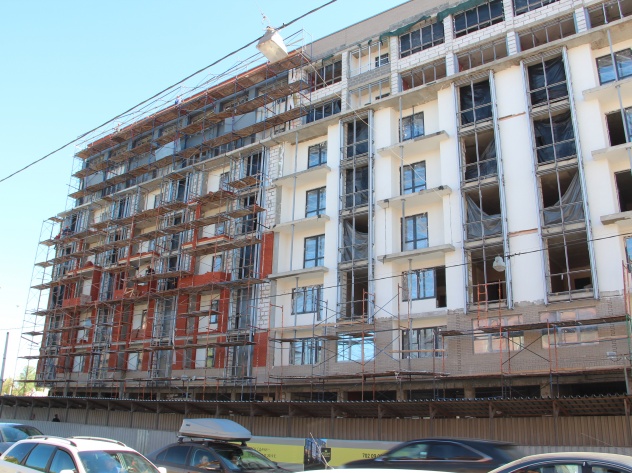

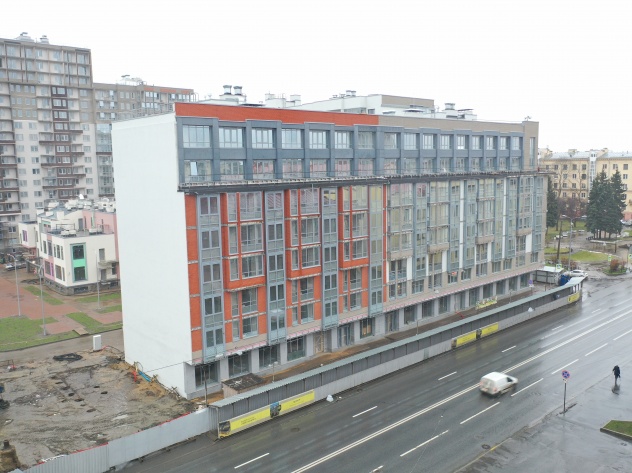

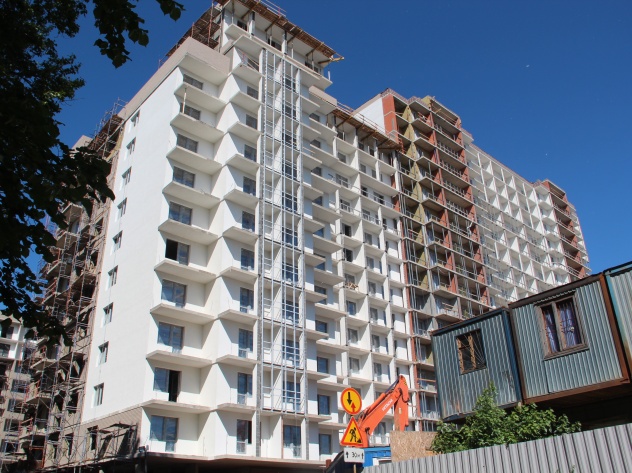

В корпусе 1, секции «Елисеев», «Буре», «Вольф и Беранаже», и «Фаберже» продолжается кладка наружных стен газобетонными блоками. В корпусе 2 секции «Строганов» и «Третьяков» приступили к строительству несущих стен 13 этажа. Продолжается кладка наружных стен газобетонными блоками. Приступили к кладке межкомнатных перегородок. Завершено строительство шестиэтажной секции паркинга. Продолжается строительство седьмого уровня восьмиэтажной секции паркинга.
-
Август 2018 I половина
Ход строительстваАвгуст 2018 I половинаХод строительстваАвгуст 2018 I половинаХод строительстваАвгуст 2018 I половинаХод строительстваАвгуст 2018 I половинаХод строительстваАвгуст 2018 I половинаХод строительстваАвгуст 2018 I половинаХод строительстваАвгуст 2018 I половинаХод строительстваАвгуст 2018 I половинаХод строительстваАвгуст 2018 I половина9 ФОТО Показать все

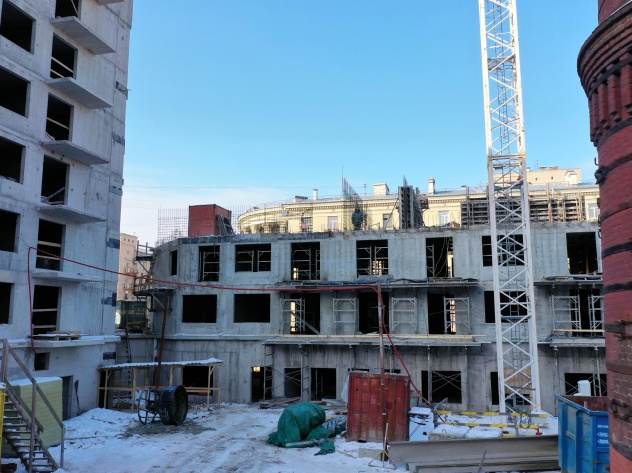

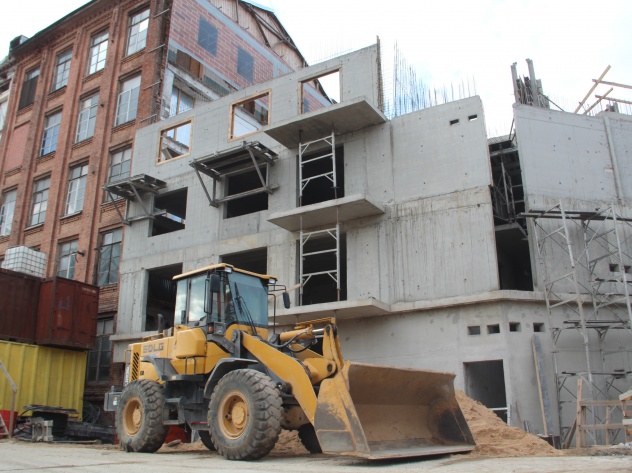

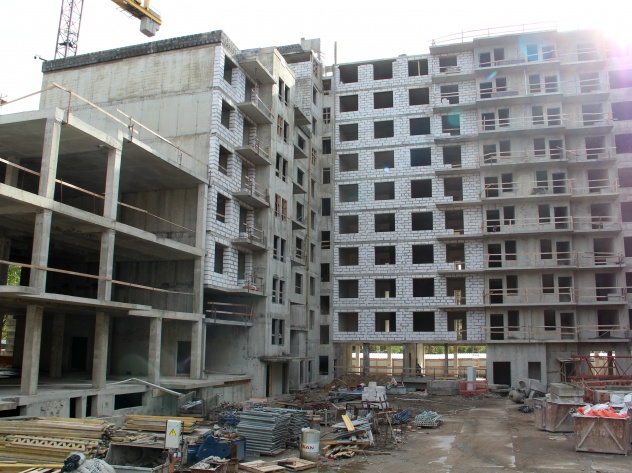

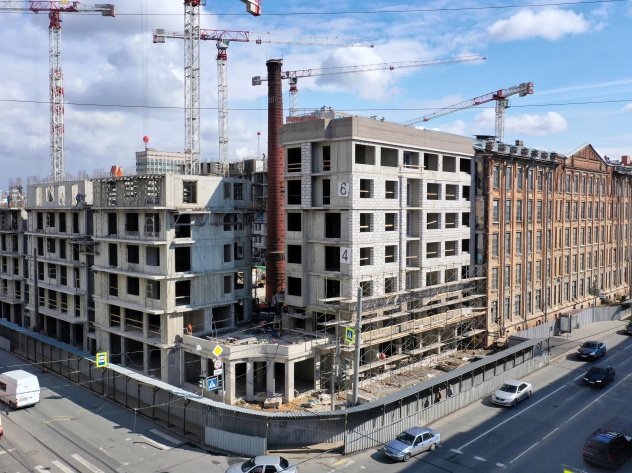

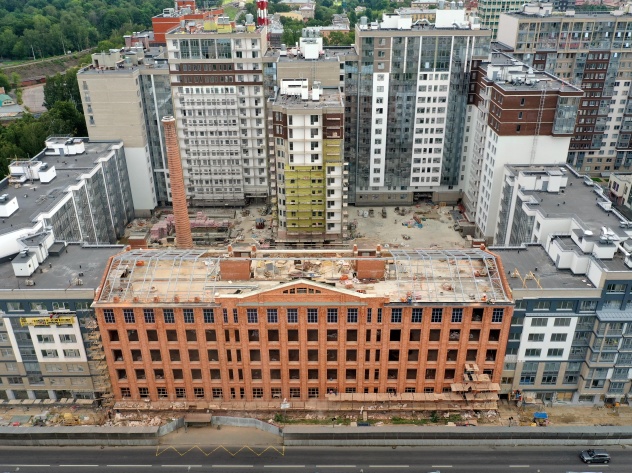

К середине августа в корпусе 1, секции «Вольф и Беранаже», «Елисеев» и «Фаберже» полностью закончено строительство несущих стен и перекрытий. На финальной стадии кладка наружных стен газобетонными блоками. Закончена кладка межквартирных и межкомнатных перегородок. В корпусе 2 секции «Строганов» и «Третьяков» завершено строительство 12 этажа. Производится кладка наружных стен газобетонными блоками. В паркинге завершено строительство шестого уровня и возводится седьмой. В детском садике завершены работы по строительству третьего этажа.
-
Июль 2018 II половина
Ход строительстваИюль 2018 II половинаХод строительстваИюль 2018 II половинаХод строительстваИюль 2018 II половинаХод строительстваИюль 2018 II половинаХод строительстваИюль 2018 II половинаХод строительстваИюль 2018 II половинаХод строительстваИюль 2018 II половинаХод строительстваИюль 2018 II половинаХод строительстваИюль 2018 II половина9 ФОТО Показать все
В конце июля в корпусе 1, секциях «Вольф и Беранаже», «Елисеев» и «Фаберже» продолжаются работы по строительству несущих стен и перекрытий, а так же кладка наружных стен газобетонными блоками. В корпусе 2 секции «Строганов» и «Третьяков» завершено строительство 11 этажа и выполняются работы по возведению 12 этажа. Производится кладка наружных стен газобетонными блоками. В паркинге завершено строительство пятого уровня и возводится шестой. В детском садике продолжаются работы по строительству третьего этажа.
-
Июль 2018 I половина
Ход строительстваИюль 2018 I половинаХод строительстваИюль 2018 I половинаХод строительстваИюль 2018 I половинаХод строительстваИюль 2018 I половинаХод строительстваИюль 2018 I половинаХод строительстваИюль 2018 I половинаХод строительстваИюль 2018 I половинаХод строительстваИюль 2018 I половинаХод строительстваИюль 2018 I половинаХод строительстваИюль 2018 I половинаХод строительстваИюль 2018 I половинаХод строительстваИюль 2018 I половина12 ФОТО Показать все
В начале июля в корпусе 1, секции «Вольф и Беранже», «Елисеев» и «Фаберже» начались строительные работы 9 этажа. Производится кладка наружных стен газобетонными блоками. Внутри выполняется установка пазогребневых перегородок и керамзитоцементных блоков. Во 2-ом корпусе, секции «Третьяков» и «Строганов» ведется строительство 10 и 11 этажей. Возведен второй этаж детского садика. В паркинге осуществляется возведение 5-ого уровня.
-
Июнь 2018 II половина
Ход строительстваИюнь 2018 II половинаХод строительстваИюнь 2018 II половинаХод строительстваИюнь 2018 II половинаХод строительстваИюнь 2018 II половинаХод строительстваИюнь 2018 II половинаХод строительстваИюнь 2018 II половинаХод строительстваИюнь 2018 II половинаХод строительстваИюнь 2018 II половинаХод строительстваИюнь 2018 II половинаХод строительстваИюнь 2018 II половинаХод строительстваИюнь 2018 II половинаХод строительстваИюнь 2018 II половина12 ФОТО Показать все
К концу июня в корпусе 1, секции «Елисеев», «Вольф и Беранже» закончили строительство стен и перекрытий 7 этажа. Приступили к кладке стен газобетонными блоками и возведению 8 этажа. В корпусе 1, секции «Фаберже» закончилось строительство стен и перекрытий 8 этажа, началось возведение 9 этажа. В корпусе 2, секции «Третьяков» и «Строганов» закончены строительные работы по возведению 9 этажа. Закончены работы по возведению колон и перекрытий 1 этажа детского садика. Начались работы по строительству 2 этажа здания. Завершилось строительство колон и перекрытий 4 уровня здания парковки и началось возведение 5 уровня.
-
Июнь 2018 I половина
Ход строительстваИюнь 2018 I половинаХод строительстваИюнь 2018 I половинаХод строительстваИюнь 2018 I половинаХод строительстваИюнь 2018 I половинаХод строительстваИюнь 2018 I половинаХод строительстваИюнь 2018 I половинаХод строительстваИюнь 2018 I половинаХод строительстваИюнь 2018 I половинаХод строительстваИюнь 2018 I половина9 ФОТО Показать все
В начале июня в корпусе 1, секции "Елисеев", "Фаберже", "Вольф и Беранже", закончили строительство стен и перекрытий 7 этажа. Идет возведение стен 8 этажа. В здании детского сада возвели стены 1 этажа. В корпусе 2, секции "Третьяков" и "Строганов" выполнены работы по заливке стен и перекрытий 8 этажа. В здании паркинга готовы 4 этажа. Возводят стены 5 этажа.
-
Май 2018 II половина
Ход строительстваМай 2018 II половинаХод строительстваМай 2018 II половинаХод строительстваМай 2018 II половинаХод строительстваМай 2018 II половинаХод строительстваМай 2018 II половинаХод строительстваМай 2018 II половинаХод строительстваМай 2018 II половинаХод строительстваМай 2018 II половинаХод строительстваМай 2018 II половинаХод строительстваМай 2018 II половина10 ФОТО Показать все
По итогам мая в корпусе 1, секции "Елисеев", "Фаберже", "Вольф и Беранже", закончили строительство 6 этажа. Приступили к бетонированию стен 7 этажа. В секции "Буре" готов монолитный каркас. Полностью возведены 6 этажей. В здании детского сада закончено перекрытие цокольного этажа. Приступили к строительству стен 1 этажа. В корпусе 2, секции "Третьяков" и "Строганов" активно идет возведение стен и перекрытий 7 этажа. В здании паркинга готовы 3 этажа. Идет возведение стен 4 этажа. Установлена трансформаторная подстанция.
-
Май 2018 I половина
Ход строительстваМай 2018 I половинаХод строительстваМай 2018 I половинаХод строительстваМай 2018 I половинаХод строительстваМай 2018 I половинаХод строительстваМай 2018 I половинаХод строительстваМай 2018 I половинаХод строительстваМай 2018 I половинаХод строительстваМай 2018 I половинаХод строительстваМай 2018 I половина9 ФОТО Показать все
По первой половины мая в корпусе 1, секции "Елисеев", "Вольф и Беранже", "Фаберже" закончили строительство 5 этажа. Приступили к бетонированию стен 6 этажа. В секции "Буре" готовы 6 этажей. В корпусе 2, секции "Третьяков" и "Строганов" закончили возведение 5 этажа. Приступили к возведение стен 6 этажа. В здании паркинга возводят 3 этаж.
-
Апрель 2018 II половина
Ход строительстваАпрель 2018 II половинаХод строительстваАпрель 2018 II половинаХод строительстваАпрель 2018 II половинаХод строительстваАпрель 2018 II половинаХод строительстваАпрель 2018 II половинаХод строительстваАпрель 2018 II половинаХод строительстваАпрель 2018 II половинаХод строительстваАпрель 2018 II половинаХод строительстваАпрель 2018 II половинаХод строительстваАпрель 2018 II половинаХод строительстваАпрель 2018 II половинаХод строительстваАпрель 2018 II половина12 ФОТО Показать все
По итогам апреля в корпусе 1, секции "Фаберже", "Елисеев", "Вольф и Беранже" готовы стены и перекрытия четырех этажей. В секции "Буре" готовы 5 этажей. Завершаются работы по возведению последнего этажа. В здании детского сада завершены стены цокольного этажа. В корпусе 2, секции "Третьяков" и "Строганов" готовы четыре этажа. Приступили к возведение стен 5 этажа. В здании паркинга готов второй этаж.
-

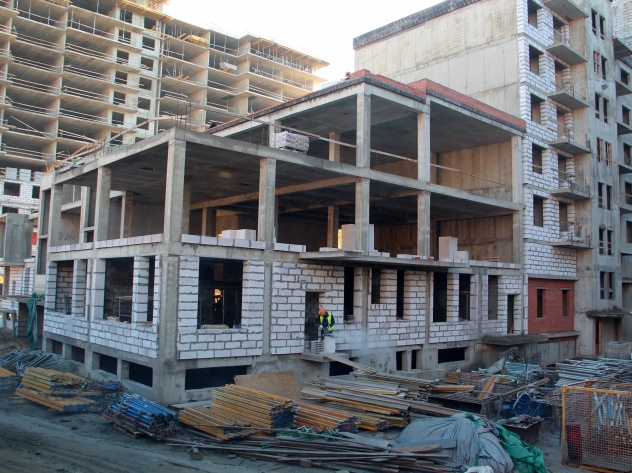

Апрель 2018 I половина
Ход строительстваАпрель 2018 I половинаХод строительстваАпрель 2018 I половинаХод строительстваАпрель 2018 I половинаХод строительстваАпрель 2018 I половинаХод строительстваАпрель 2018 I половинаХод строительстваАпрель 2018 I половинаХод строительстваАпрель 2018 I половинаХод строительстваАпрель 2018 I половинаХод строительстваАпрель 2018 I половинаХод строительстваАпрель 2018 I половинаХод строительстваАпрель 2018 I половинаХод строительстваАпрель 2018 I половинаХод строительстваАпрель 2018 I половинаХод строительстваАпрель 2018 I половинаХод строительстваАпрель 2018 I половинаХод строительстваАпрель 2018 I половина16 ФОТО Показать все
К середине апреля в корпусе 1, секции "Фаберже", "Буре", "Елисеев", "Вольф и Беранже" заканчивают бетонирование стен и перекрытий 3 этажа. Продолжаются работы по возведению стен 4 этажа и перекрытий. В здании детского сада продолжается возведение стен цокольного этажа. В корпусе 2, секции "Третьяков" и "Строганов" полностью закончены работы по возведению стен и перекрытий 3 этажа. На финальной стадии бетонирование стен 4 этажа и перекрытий. Приступили к возведение стен 5 этажа. В левой части паркинга закончен 1 этаж. Начаты работы по возведению стен и колон 2 этажа. В правой части паркинга закончен 1 этаж. Продолжаются работы по возведению стен и колон 2 этажа. В центральной части закончены работы по откопке котлована и подготовке под ростверк. Приступили к армированию ростверка.
-
Март 2018 II половина
Ход строительстваМарт 2018 II половинаХод строительстваМарт 2018 II половинаХод строительстваМарт 2018 II половинаХод строительстваМарт 2018 II половинаХод строительстваМарт 2018 II половинаХод строительстваМарт 2018 II половинаХод строительстваМарт 2018 II половинаХод строительстваМарт 2018 II половинаХод строительстваМарт 2018 II половинаХод строительстваМарт 2018 II половинаХод строительстваМарт 2018 II половинаХод строительстваМарт 2018 II половина12 ФОТО Показать все
За вторую половину марта в корпусе 1, секции "Фаберже", "Буре", "Елисеев", "Вольф и Беранже" закончено бетонирование перекрытий 3 этажа. Ведутся работы по возведению стен 4 этажа и перекрытий. Для здания детского сада закончена плита ростверкового фундамента. В корпусе 2, секции "Третьяков" и "Строганов" закончены работы по возведению стен 2 этажа и бетонированию перектытий. Приступили к возведение стен 3 этажа. Для здания паркинга ведутся работы по возведению колон первого этажа и перекрытий. Установлен еще одни башенный кран.
-
Март 2018 I половина
Ход строительстваМарт 2018 I половинаХод строительстваМарт 2018 I половинаХод строительстваМарт 2018 I половинаХод строительстваМарт 2018 I половинаХод строительстваМарт 2018 I половинаХод строительстваМарт 2018 I половинаХод строительстваМарт 2018 I половинаХод строительстваМарт 2018 I половинаХод строительстваМарт 2018 I половинаХод строительстваМарт 2018 I половинаХод строительстваМарт 2018 I половинаХод строительстваМарт 2018 I половина12 ФОТО Показать все
За первую половину месяца в корпусе 1, секции "Буре", "Фаберже", "Вольф и Беранже", "Елисеев" закончено бетонирование перекрытий 2 этажа. Ведутся работы по возведению стен 3 этажа и перекрытий. Приступили к заливке стен 4 этажа. В корпусе 2, секции "Третьяков" и "Строганов" закончены работы по возведению стен 1 этажа и бетонированию перектытий. Приступили к возведение стен 2 этажа. Для здания паркинга продолжаются работы по возведению колон и стен цокольного этажа.
-
Февраль 2018. II половина
Ход строительстваФевраль 2018. II половинаХод строительстваФевраль 2018. II половинаХод строительстваФевраль 2018. II половинаХод строительстваФевраль 2018. II половинаХод строительстваФевраль 2018. II половинаХод строительстваФевраль 2018. II половинаХод строительстваФевраль 2018. II половинаХод строительстваФевраль 2018. II половинаХод строительстваФевраль 2018. II половинаХод строительстваФевраль 2018. II половинаХод строительстваФевраль 2018. II половинаХод строительстваФевраль 2018. II половина12 ФОТО Показать все
За вторую половину месяца в корпусе 1, секции "Елисеев", "Буре", "Фаберже", "Вольф и Беранже" закончено бетонирование стен 2 этажа, ведутся работы по бетонированию перекрытий. Приступили к возведению стен 3 этажа. Выполняется выемка шпунта. В корпусе 2, секции "Третьяков" и "Строганов" закончены работы по возведению стен цокольного этажа. Продолжается бетонирование перектытий. Начато возведение стен 1 этажа. Для здания паркинга продолжаются работы по откопке котлована и бетонированию ростверкого фундамента . Заканчивается бетонирование стен цокольного этажа.
-
Февраль 2018. I половина
Ход строительстваФевраль 2018. I половинаХод строительстваФевраль 2018. I половинаХод строительстваФевраль 2018. I половинаХод строительстваФевраль 2018. I половинаХод строительстваФевраль 2018. I половинаХод строительстваФевраль 2018. I половинаХод строительстваФевраль 2018. I половинаХод строительстваФевраль 2018. I половинаХод строительстваФевраль 2018. I половинаХод строительстваФевраль 2018. I половинаХод строительстваФевраль 2018. I половинаХод строительстваФевраль 2018. I половинаХод строительстваФевраль 2018. I половинаХод строительстваФевраль 2018. I половинаХод строительстваФевраль 2018. I половина15 ФОТО Показать все
В первой половине февраля в корпусе 1 секции "Елисеев", "Буре", "Фаберже", "Вольф и Беранже" закончено бетонирование стен 1 этажа и перекрытия. Продолжаются активные работы по возведению стен 2 этажа. В корпусе 2, секции "Третьяков" и "Строганов" закончены работы по бетонированию плиты ростверкового фундамента. Ведутся работы по возведению стен цокольного этажа. Для здания паркинга продолжаются работы по откопке котлована. Выполняется бетонирование стен цокольного этажа. Установлено 2 дополнительных башенных крана.
-
Январь 2018 II половина
Ход строительстваЯнварь 2018 II половинаХод строительстваЯнварь 2018 II половинаХод строительстваЯнварь 2018 II половинаХод строительстваЯнварь 2018 II половинаХод строительстваЯнварь 2018 II половинаХод строительстваЯнварь 2018 II половинаХод строительстваЯнварь 2018 II половинаХод строительстваЯнварь 2018 II половинаХод строительстваЯнварь 2018 II половина9 ФОТО Показать все

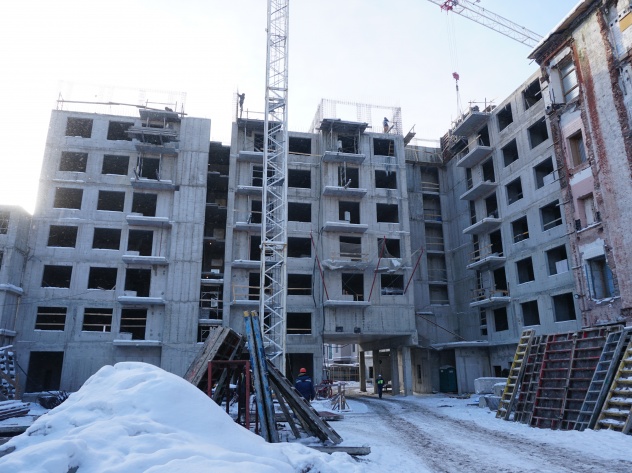

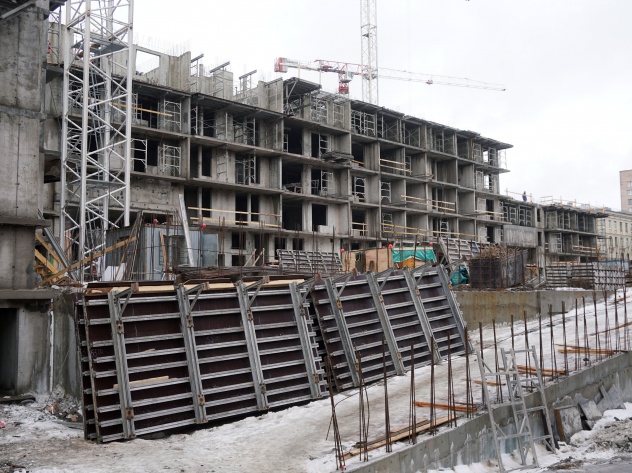

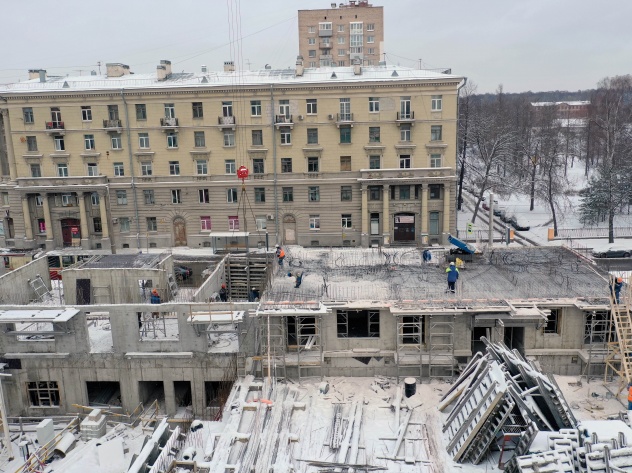

За вторую половину января в секции "Елисеев" закончена плита перекрытия цоколя. В секции "Буре" закончены стены 1 этажа. Продолжаются активные работы по возведению стен 1 этажа и перекрытий в секциях "Фаберже", "Вольф и Беранже","Елисеев". В корпусе 2, секции "Третьяков" и "Строганов" закончены работы по подготовке плиты ростверкового фундамента. Ведутся работы по бетонированию плиты. Для здания паркинга ведутся работы по откопке котлована. На финишной стадии работы по основанию под ростверк. Продолжается бетонирование плиты.
-
Январь 2018 I половина
Ход строительстваЯнварь 2018 I половинаХод строительстваЯнварь 2018 I половинаХод строительстваЯнварь 2018 I половинаХод строительстваЯнварь 2018 I половинаХод строительстваЯнварь 2018 I половинаХод строительстваЯнварь 2018 I половинаХод строительстваЯнварь 2018 I половинаХод строительстваЯнварь 2018 I половинаХод строительстваЯнварь 2018 I половина9 ФОТО Показать все

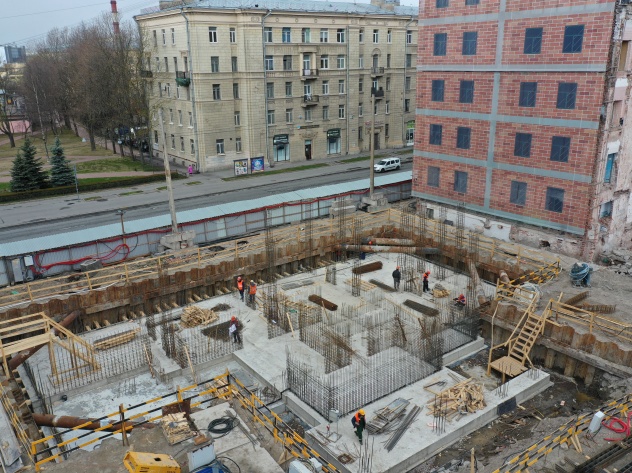

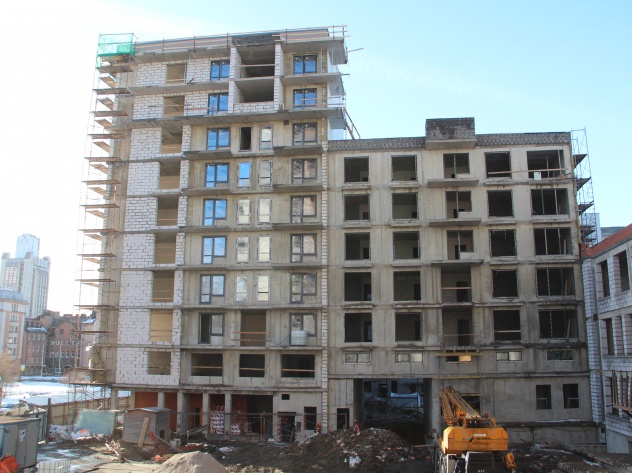

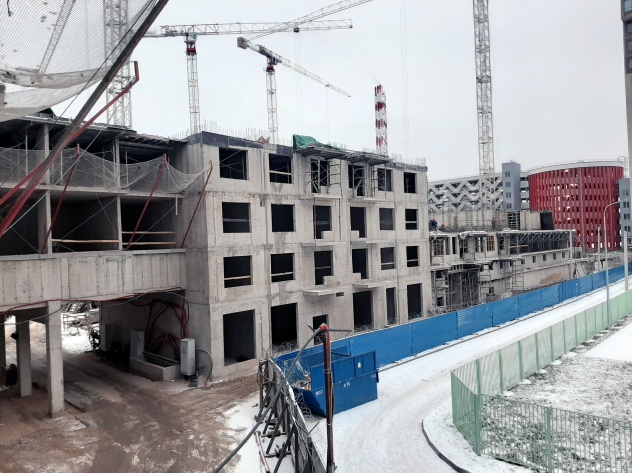

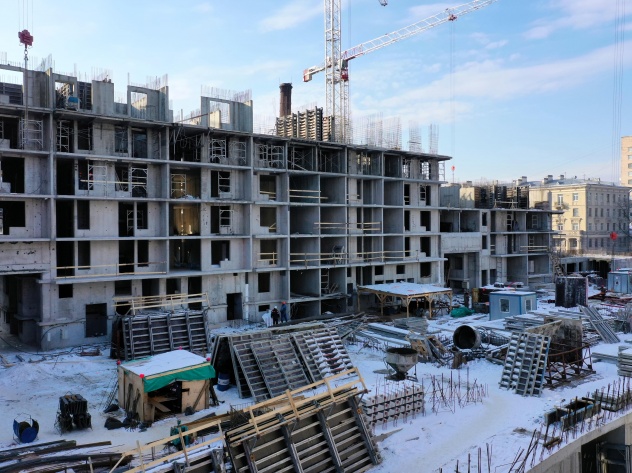

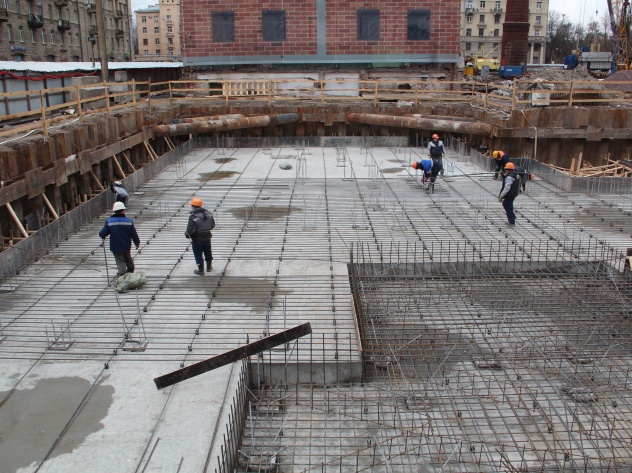

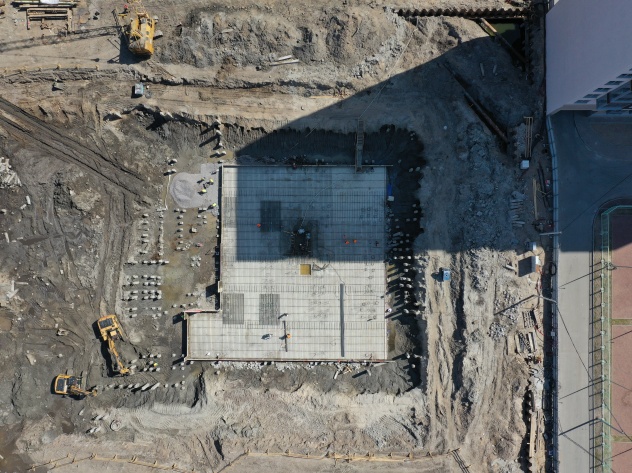

За первую половину месяца в 1 корпусе полностью выкопан котлован и закончено устройство свайного поля. Ведутся работы по гидроизоляции и устройству щебеночного и бетонного основания под фундаментную плиту. Продолжаются работы по устройству свайного поля 2 корпуса.
-

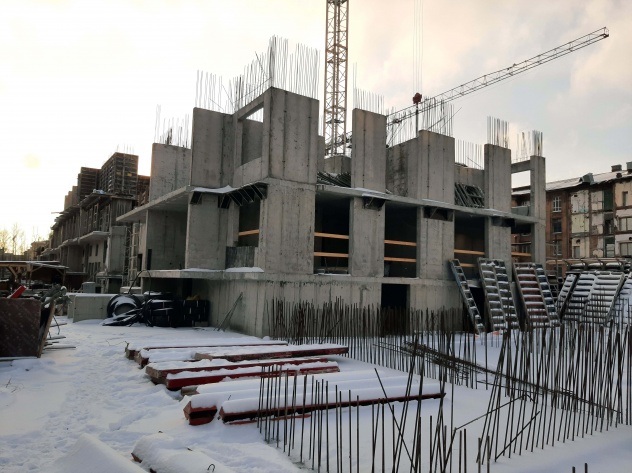

Декабрь 2017 II половина
Ход строительстваДекабрь 2017 II половинаХод строительстваДекабрь 2017 II половинаХод строительстваДекабрь 2017 II половинаХод строительстваДекабрь 2017 II половинаХод строительстваДекабрь 2017 II половинаХод строительстваДекабрь 2017 II половина6 ФОТО Показать все
За вторую половину декабря в корпусе 1 в секциях 1.1 - 1.5 закончено основание цокольного этажа. В секциях 1.1-1.3 завершена плита перекрытия цоколя. В секциях 1.4 - 1.5 плита цоколя на завершающей стадии. Ведутся активные работы по возведению стен 1 этажа. В корпусе 2 закончены работы по вдавливанию свай. Продолжаются работы по откопке котлована, щебеночной и бетонной подготовке. Вдавлена половина свайного поля для паркинга.
-
Декабрь 2017 I половина
Ход строительстваДекабрь 2017 I половинаХод строительстваДекабрь 2017 I половинаХод строительстваДекабрь 2017 I половинаХод строительстваДекабрь 2017 I половинаХод строительстваДекабрь 2017 I половинаХод строительстваДекабрь 2017 I половинаХод строительстваДекабрь 2017 I половина7 ФОТО Показать все

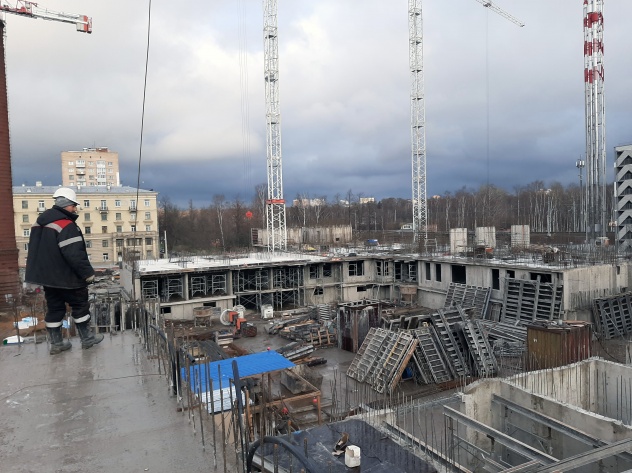

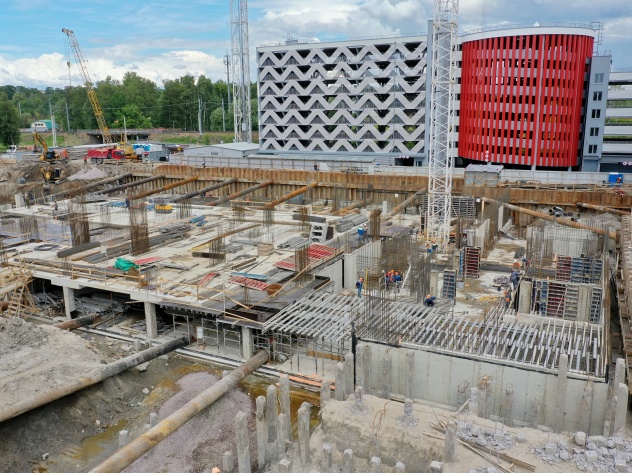

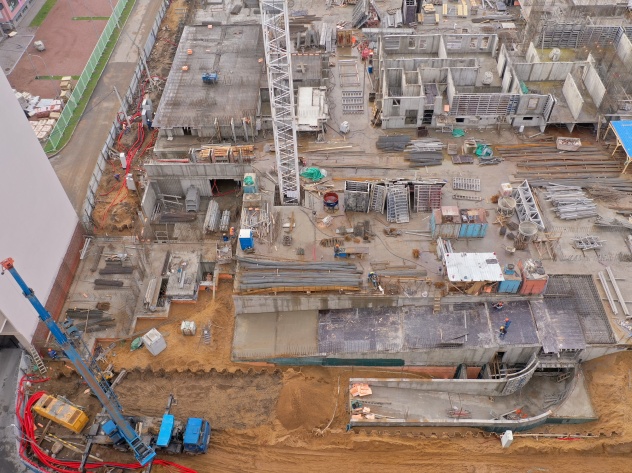

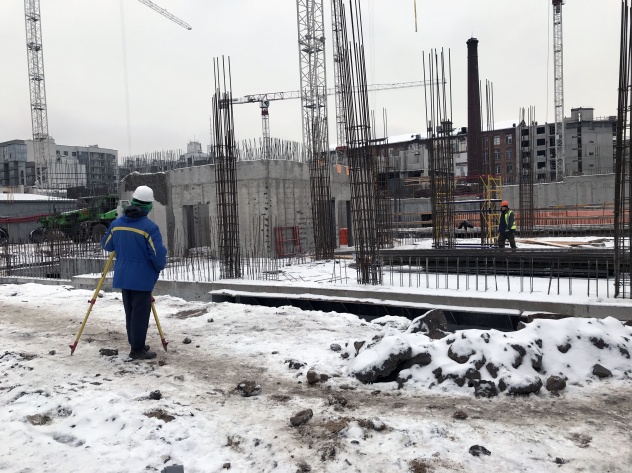

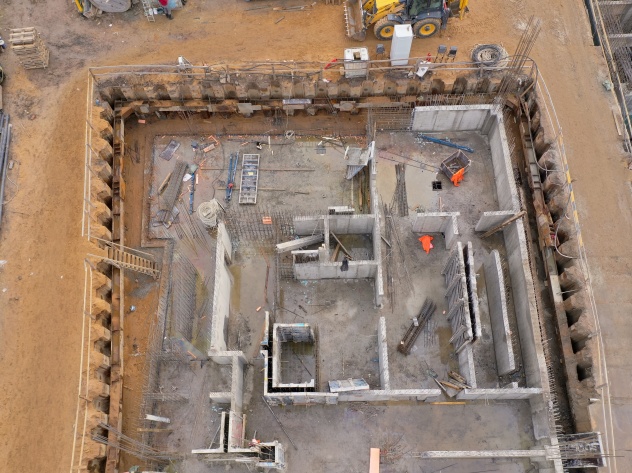

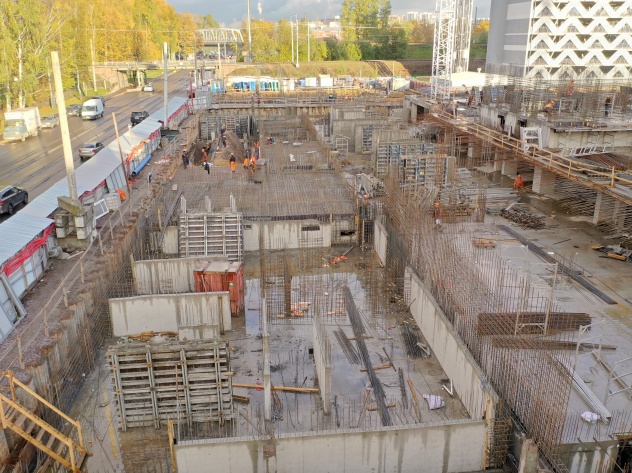

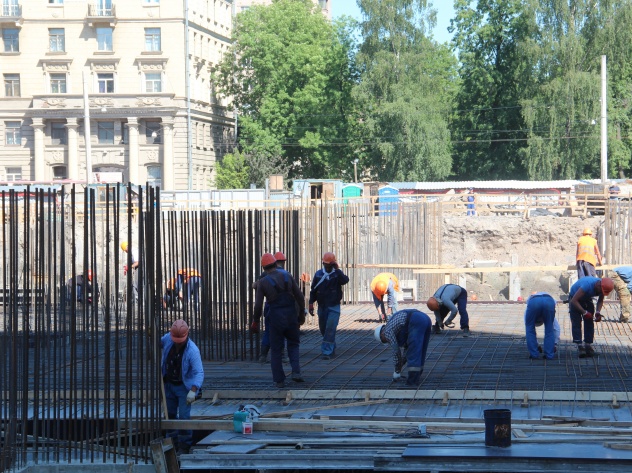

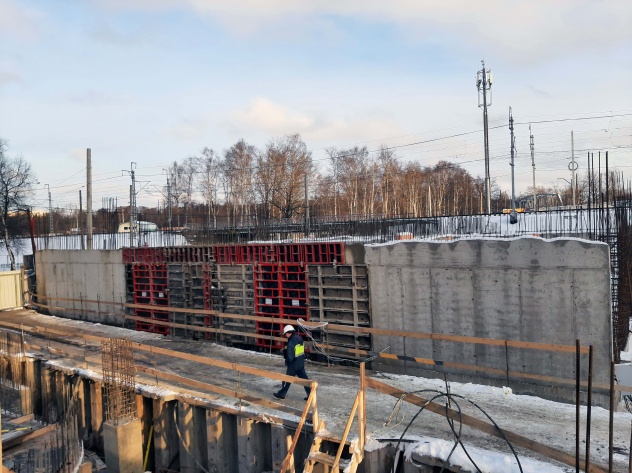

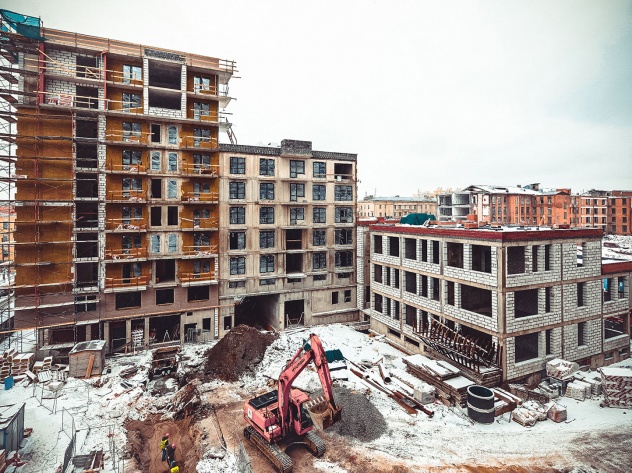

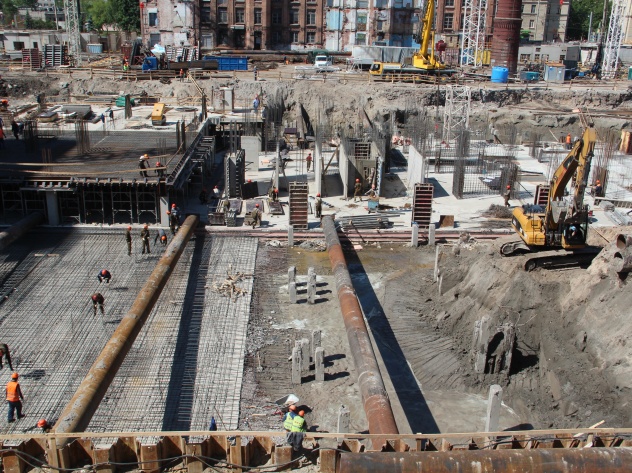

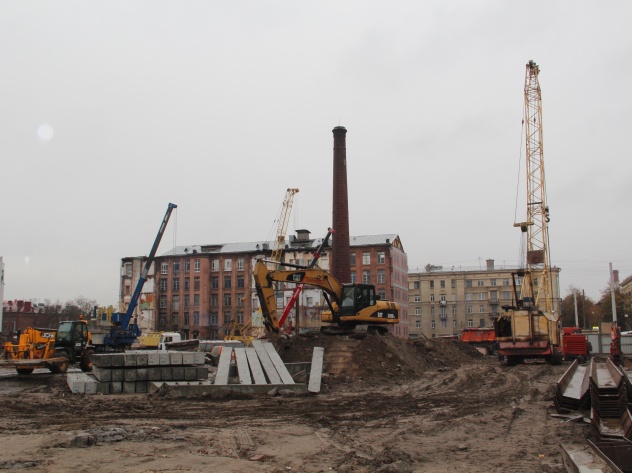

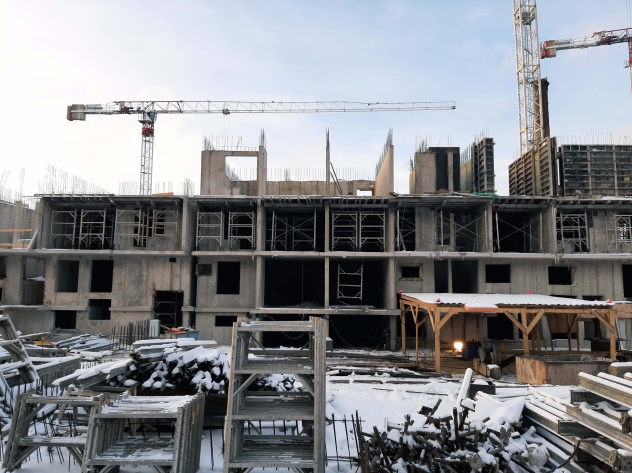

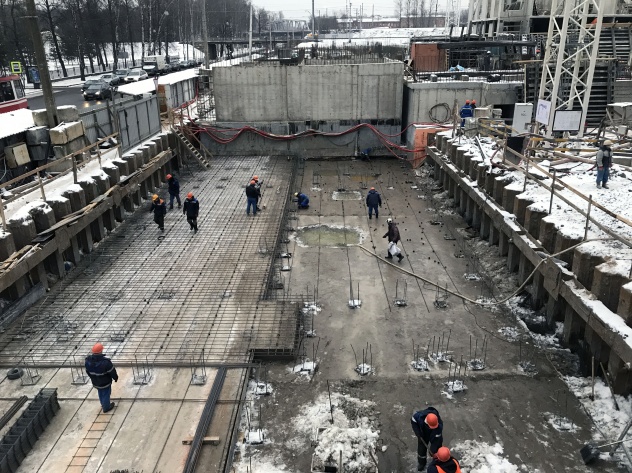

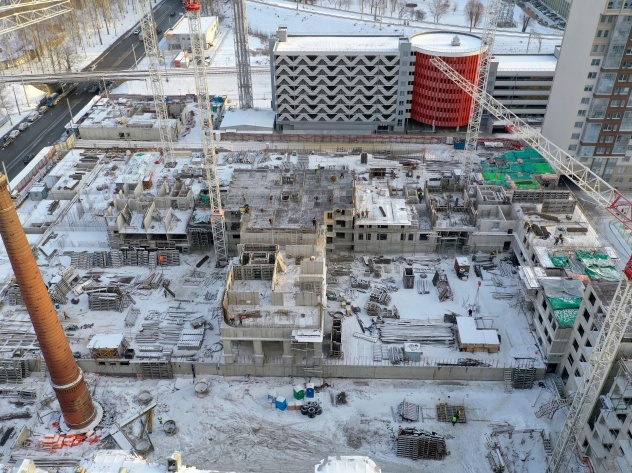

Во 2 корпусе закончены работы по вдавливанию свай и приступили к откопке котлована. Начались подготовительные работы для вдавливания свай под здание паркинга. В корпусе 1 закончена плита ростверкового фундамента. Выполнено 30% стен цокольного этажа. В секции 1.1 выполнено перекрытие цоколя. Произведена установка второго башенного крана.
-

Ноябрь 2017 II половина
Ход строительстваНоябрь 2017 II половинаХод строительстваНоябрь 2017 II половинаХод строительстваНоябрь 2017 II половинаХод строительстваНоябрь 2017 II половинаХод строительстваНоябрь 2017 II половинаХод строительстваНоябрь 2017 II половина6 ФОТО Показать все

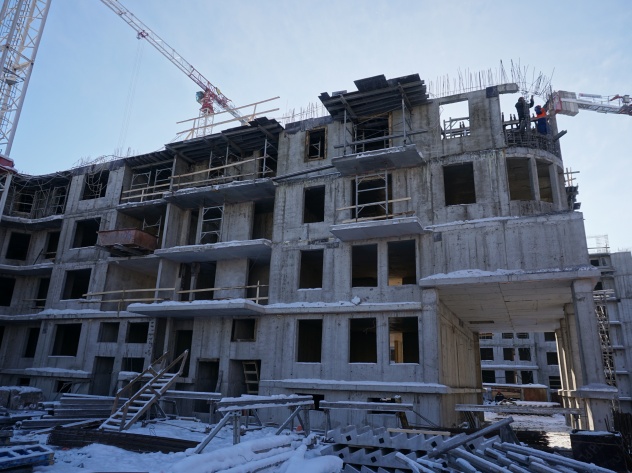

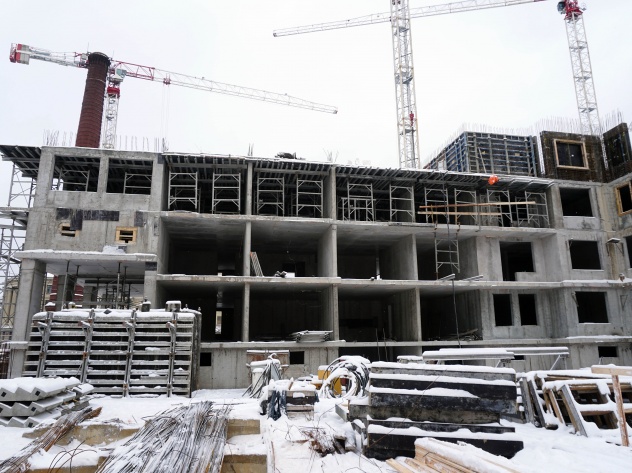

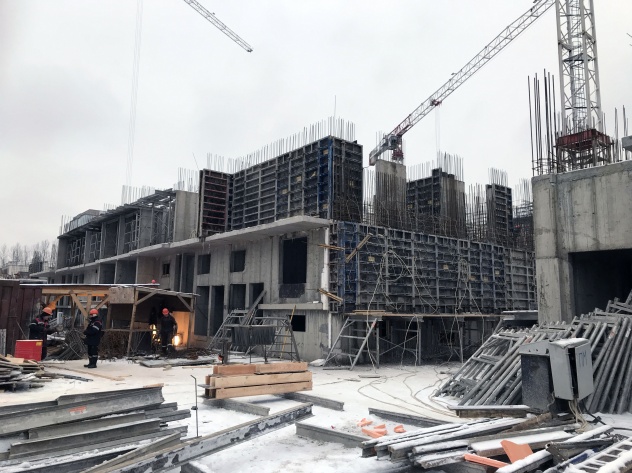

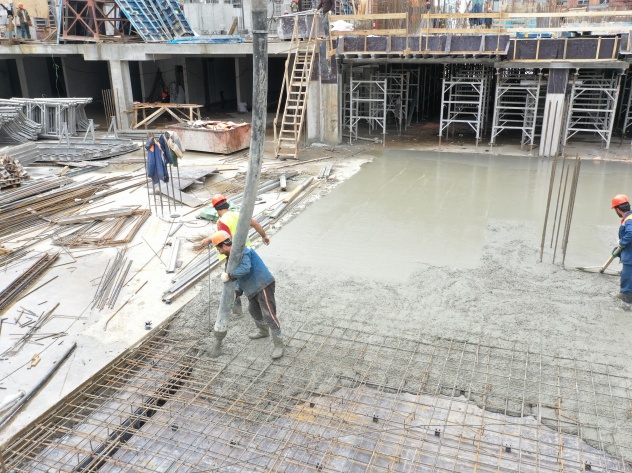

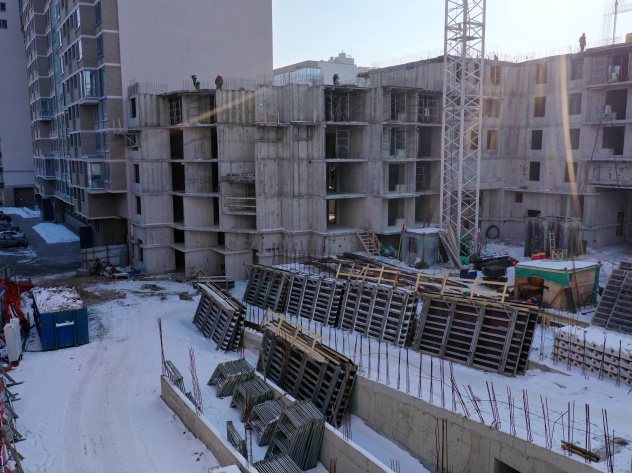

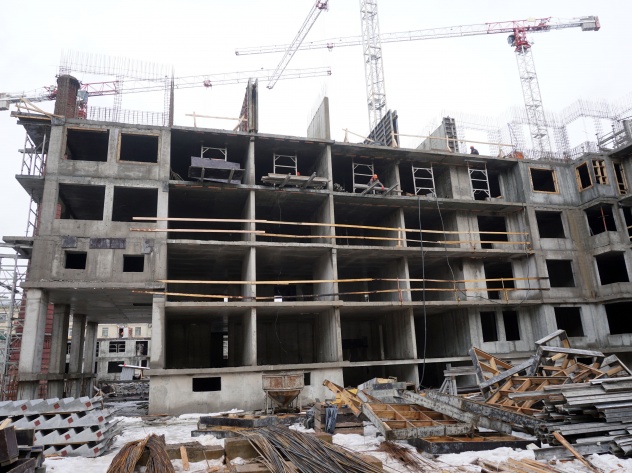

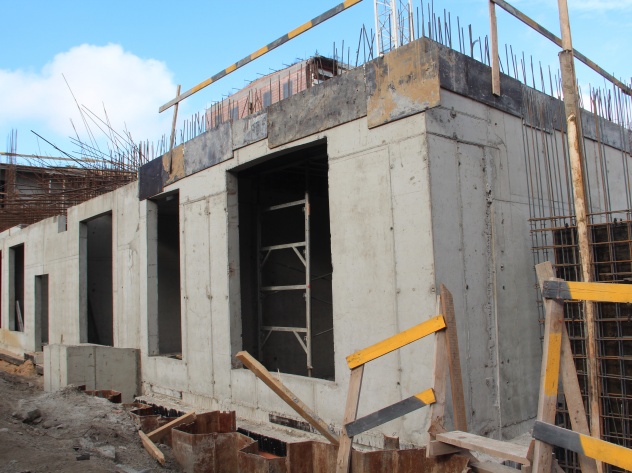

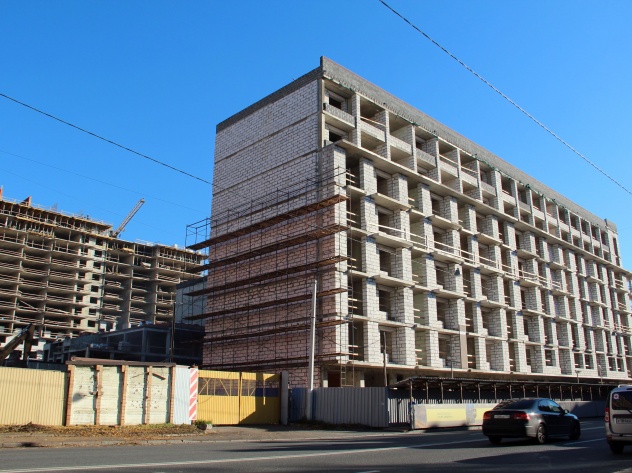

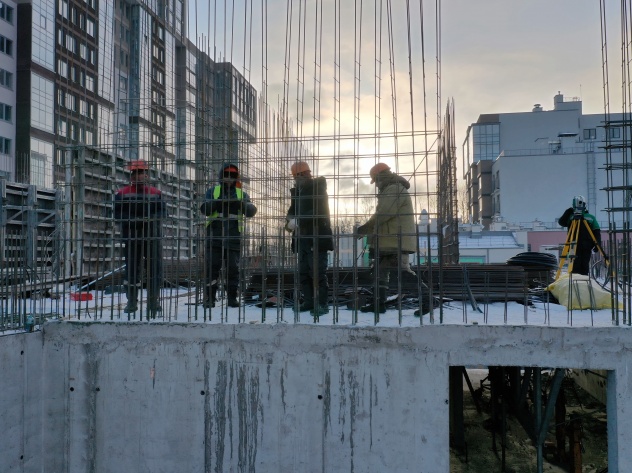

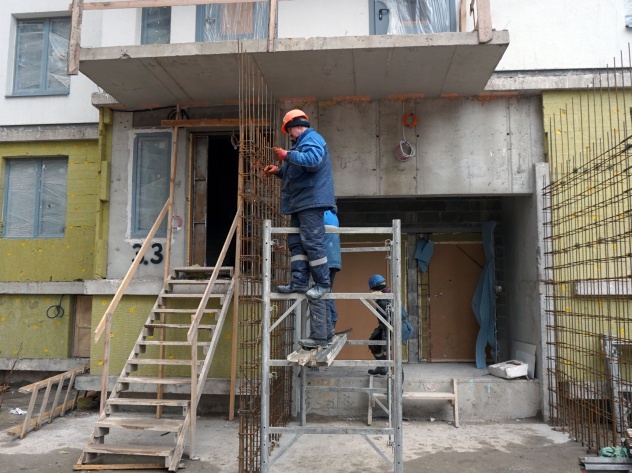

За вторую половину месяца в 1 корпусе секция 1.1 выполнено армирование и опалубка ростверкового фундамента. В секции 1.2-1.3 выполнена гидроизоляция, полностью готова фундаментная плита. В секциях 1.4-1.5 идут работы по гидроизоляции. Во 2 корпусе вдавлено более 200 свай. Проведен фронт подготовительных работ по устройству паркинга. Произведена установка башенного крана.
-

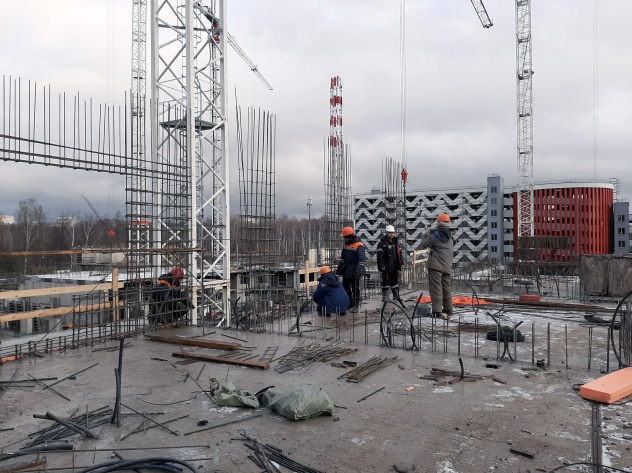

Ноябрь 2017 I половина

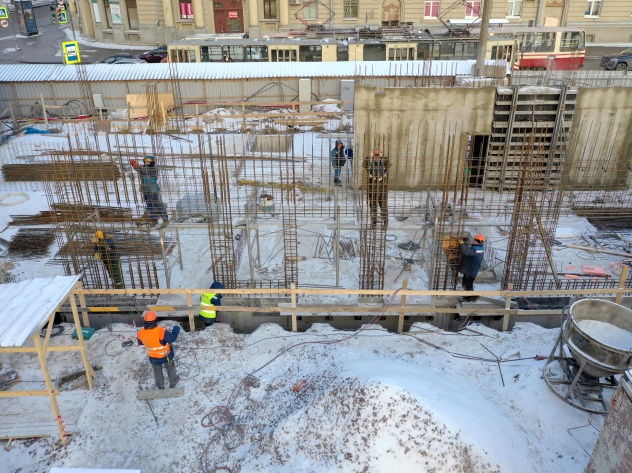

Ход строительстваНоябрь 2017 I половинаХод строительстваНоябрь 2017 I половинаХод строительстваНоябрь 2017 I половинаХод строительстваНоябрь 2017 I половинаХод строительстваНоябрь 2017 I половинаХод строительстваНоябрь 2017 I половинаХод строительстваНоябрь 2017 I половина7 ФОТО Показать все
За первую половину месяца в 1 корпусе полностью выкопан котлован и закончено устройство свайного поля. Ведутся работы по гидроизоляции и устройству щебеночного и бетонного основания под фундаментную плиту. Продолжаются работы по устройству свайного поля 2 корпуса.
